Gereksinim ve Mühendislik
Satın alınacak ekipmanın fonksiyonları, performansı, tasarım sınırları, malzeme özellikleri, standartları ve kalite gereksinimleri belirlenir.
Bir nükleer güç santralinin kurulması sırasında binlerce farklı ekipman, malzeme, hizmet ve teknik dokümanın belirli gereksinimlere uygun olarak hazırlanması, üretilmesi, kontrol edilmesi ve doğru zamanda sahaya ulaştırılması gerekir. Bu nedenle nükleer santral projelerinde tedarik (procurement) yalnızca bir ürünün satın alınması anlamına gelmez.
Nükleer tedarik; mühendislik gereksinimlerinin belirlenmesinden başlayarak teknik şartnamelerin hazırlanması, tedarikçilerin belirlenmesi, tekliflerin değerlendirilmesi, sözleşmenin oluşturulması, imalatın izlenmesi, kalite gözetimi, testler, sevkiyat, saha kabulü ve dokümantasyonun tamamlanmasına kadar uzanan bütünleşik bir proje yönetimi sürecidir.
Özellikle nükleer güvenlik açısından önemli sistem, yapı ve bileşenlerde bu süreç daha da kritik hale gelir. Çünkü satın alınan ekipmanın yalnızca fiziksel olarak doğru ekipman olması yeterli değildir. Ekipmanın; doğru tasarım gereksinimlerine, doğru malzeme özelliklerine, doğru üretim yöntemlerine, doğru kalite seviyesine ve doğru dokümantasyona sahip olduğunun gösterilebilmesi gerekir.
Klasik bir satın alma işleminde temel soru çoğu zaman "İhtiyacımız olan ürünü hangi tedarikçiden ve hangi fiyatla alabiliriz?" şeklinde ifade edilebilir.
Nükleer projelerde ise soru çok daha kapsamlıdır:
Bu ekipmanı hangi teknik gereksinimlerle tanımlamalıyız, kim üretebilir, üreticinin kapasitesi ve kalite sistemi yeterli mi, imalat sırasında gereksinimlerin karşılandığını nasıl doğrulayacağız, ekipman ne zaman hazır olmalı ve teslim edilen ekipmanın gerçekten istenen ekipman olduğunu nasıl kanıtlayacağız?
Nükleer tedarik süreci tek yönlü bir "sipariş-ver-teslim al" mekanizması değildir. Mühendislik, tedarik, kalite, proje yönetimi, finansman, lojistik ve lisanslama faaliyetleri birbirleriyle sürekli etkileşim içindedir.
Gereksinimlerin Belirlenmesi → Teknik Şartname → Tedarikçi Seçimi → Teklif Değerlendirmesi → Sözleşme → Tasarım ve İmalat → Kalite Gözetimi → Test ve Muayene → Sevkiyat → Saha Kabulü → Dokümantasyon
Bu zincirin herhangi bir halkasındaki yetersizlik diğer aşamalara da yansıyabilir. Örneğin tasarım gereksiniminin yeterince açık tanımlanmaması, tekliflerin sağlıklı karşılaştırılamamasına; yanlış tedarikçinin seçilmesi, imalat sırasında kalite sorunlarına; kalite kayıtlarının yetersiz olması ise ekipmanın kabulünde veya lisanslama sürecinde sorunlara yol açabilir.
Satın alınacak ekipmanın fonksiyonları, performansı, tasarım sınırları, malzeme özellikleri, standartları ve kalite gereksinimleri belirlenir.
Tedarikçinin yalnızca fiyatı değil; teknik yetkinliği, üretim kapasitesi, kalite sistemi, insan kaynağı, geçmiş performansı ve tedarik zinciri değerlendirilir.
Teknik kapsam, sorumluluklar, teslim tarihleri, kalite hükümleri, garantiler, performans koşulları ve değişiklik mekanizmaları sözleşmeyle tanımlanır.
İmalat, muayene, test ve dokümantasyon faaliyetleri belirlenmiş kalite gereksinimleri doğrultusunda izlenir ve doğrulanır.
Özellikle uzun teslim süreli ekipmanların üretim ve teslim tarihleri santralın ana proje programıyla ilişkilendirilir.
Farklı tedarikçiler, mühendislik ekipleri, yükleniciler ve saha faaliyetleri arasındaki teknik ve ticari arayüzler yönetilir.
Nükleer tedarik zincirinin önemli bir özelliği, yalnızca fiziksel malzemelerin üreticiden santrala doğru hareket etmemesidir. Aynı zamanda teknik gereksinimler, tasarım verileri, kalite kayıtları, üretim sonuçları, test raporları, muayene kayıtları ve kabul belgeleri de zincirin farklı halkaları arasında hareket eder.
| Aşama | Fiziksel Çıktı | Bilgi / Dokümantasyon |
|---|---|---|
| Mühendislik | Tasarım ve teknik gereksinimler | Çizimler, hesaplar, teknik şartnameler |
| Tedarikçi seçimi | Seçilmiş üretici | Yeterlilik kayıtları, değerlendirme raporları |
| Sözleşme | Tanımlanmış iş kapsamı | Sözleşme, teknik ekler, teslim programı |
| İmalat | Üretilen ekipman | Malzeme, kaynak, muayene ve üretim kayıtları |
| Test | Doğrulanmış ekipman | Test ve kabul raporları |
| Sevkiyat | Sahaya ulaşan ekipman | Sevkiyat, taşıma ve teslim kayıtları |
| Saha kabulü | Kabul edilmiş ekipman | Kabul, uygunsuzluk ve kapanış kayıtları |
Nükleer tesislerde bir ekipmanın "üretildiğini" bilmek tek başına yeterli değildir. Gerektiğinde; hangi malzemenin kullanıldığı, hangi üretim prosesinden geçtiği, hangi kontrollerin yapıldığı, hangi testlerden geçtiği, hangi uygunsuzlukların oluştuğu ve bunların nasıl çözüldüğü geriye dönük olarak gösterilebilmelidir.
Bu nedenle nükleer tedarik zincirinde dokümantasyon, ekipmanın fiziksel üretiminin ayrılmaz bir parçasıdır.
Nükleer santral projesinde tedarik faaliyetlerinin büyük bölümü yüklenicilere veya tedarikçilere devredilebilir. Ancak bu durum işverenin gerekli teknik ve yönetimsel yetkinliklere sahip olma ihtiyacını ortadan kaldırmaz.
İşveren veya işletmeci kuruluş; ne satın aldığını, neden satın aldığını, hangi teknik gereksinimleri aradığını, teklifleri nasıl karşılaştıracağını, tedarikçinin yeterliliğini nasıl doğrulayacağını ve teslim edilen ürünün gereksinimleri karşılayıp karşılamadığını değerlendirebilecek bir organizasyon oluşturmalıdır.
Teknik gereksinimleri oluşturma, teklifleri değerlendirme ve tasarım değişikliklerini inceleme kapasitesi.
Denetim, imalat gözetimi, test ve kalite faaliyetlerini değerlendirebilme kapasitesi.
Satın alma uzmanları ile mühendislik ve kalite uzmanlarının birlikte çalışması.
Tedarikçi performansı, uygunsuzluklar, dersler ve proje deneyiminin kayıt altında tutulması.
Nükleer tedarikte ticari satın alma bilgisi ile mühendislik bilgisinin birlikte kullanılması gerekir. Çünkü tedarikçinin teklif ettiği fiyatın düşük olması, teklifin teknik olarak uygun olduğu anlamına gelmediği gibi, teknik olarak uygun görünen bir teklifin de proje açısından en uygun seçenek olduğu anlamına gelmez.
Tedarik faaliyetlerinin ayrı ayrı yürütülmesi yerine, proje gereksinimlerini bir bütün olarak ele alan bir tedarik planı oluşturulması gerekir.
Böyle bir plan; kapsamı, tedarik yaklaşımını, tedarikçi arayüzlerini, programı, sorumlulukları, riskleri, değerlendirme yöntemini ve gözetim faaliyetlerini birlikte tanımlayabilir.
| Tedarik Planı Unsuru | İçeriği |
|---|---|
| Kapsam | Hangi ekipman ve hizmetlerin tedarik edileceği. |
| Tedarik yöntemi | İhale, doğrudan tedarik, paketleme veya diğer sözleşme yaklaşımları. |
| Tedarikçi arayüzleri | İşveren, mühendislik, yüklenici ve tedarikçiler arasındaki iletişim. |
| Program | Sipariş, imalat, test, sevkiyat ve teslim kilometre taşları. |
| Sorumluluklar | Teknik, ticari ve kalite sorumluluklarının dağılımı. |
| Riskler | Tedarik, kalite, program, finansman ve arayüz riskleri. |
| Değerlendirme | Teknik ve ekonomik teklif kriterleri ile puanlama yöntemi. |
| Gözetim | Denetim, kalite gözetimi, test ve bağımsız inceleme faaliyetleri. |
Her ekipman aynı tedarik riskine sahip değildir. Güvenlik açısından önemi yüksek, üretim süresi uzun, az sayıda üreticiden temin edilebilen veya özel üretim gerektiren ekipmanlar daha erken ve daha yoğun yönetim gerektirir.
Bazı kritik ekipmanların üretim süreleri proje programının çok erken aşamalarında sipariş verilmesini gerektirebilir.
Tedarikçinin aynı anda birden fazla büyük projeye hizmet verip veremeyeceği değerlendirilmelidir.
Ana tedarikçinin arkasındaki alt tedarikçilerin kapasitesi ve kalite performansı da önemlidir.
Büyük ve ağır ekipmanların üretim tesisinden sahaya kadar taşınabilirliği önceden değerlendirilmelidir.
Kritik bir ekipmanın gecikmesi ortaya çıktığında alternatif üretici bulmak, yeni bir üretim hattı oluşturmak veya farklı bir ekipmanı yeniden lisanslamak çoğu zaman kolay değildir.
Bu nedenle kritik tedarikçiler ve uzun teslim süreli ekipmanlar, proje programının sonuna bırakılmamalı; mühendislik ve proje planlamasıyla birlikte erken aşamada değerlendirilmelidir.
| İlke | Açıklama |
|---|---|
| Açık gereksinim | Tedarikçi neyin satın alındığını ve hangi koşullarda üretileceğini açıkça bilmelidir. |
| Şeffaf değerlendirme | Teklifler önceden belirlenmiş ve izlenebilir kriterlerle karşılaştırılmalıdır. |
| Risk temelli gözetim | Gözetim faaliyetleri ekipmanın ve tedarik riskinin önemine göre planlanmalıdır. |
| İzlenebilirlik | Ürün ve üretim kayıtları gerektiğinde geriye dönük olarak doğrulanabilmelidir. |
| Erken planlama | Uzun teslim süreleri ve kritik tedarikçiler proje programının erken aşamasında ele alınmalıdır. |
| Yetkin işveren | İşveren gerekli mühendislik, kalite, tedarik ve proje yönetimi kapasitesini korumalıdır. |
| Değişiklik kontrolü | Tasarım veya kapsam değişikliklerinin tedarik zincirindeki etkileri değerlendirilmelidir. |
| Sürekli öğrenme | Tedarikçi performansı, uygunsuzluklar ve proje deneyimi sonraki kararların girdisi olmalıdır. |
Nükleer tedarik zincirinde amaç yalnızca doğru ekipmanı satın almak değildir.
Amaç; doğru ekipmanı, doğru gereksinimlerle, doğru tedarikçiden, doğru kalite güvencesi altında, doğru zamanda, doğru maliyet ve sözleşme koşullarıyla ve geriye dönük olarak doğrulanabilir bir kayıt sistemi içinde teslim alabilmektir.
Bu nedenle nükleer tedarik yönetimi; mühendislik, proje yönetimi, kalite güvencesi, sözleşme yönetimi, finansman, lojistik ve düzenleyici gereksinimlerin kesiştiği bir disiplin olarak ele alınmalıdır.
Nükleer santral projelerinde tedarik stratejisi, inşaat başladıktan sonra oluşturulabilecek yardımcı bir yönetim planı değildir. Tam tersine, tedarik stratejisinin önemli bölümü; proje hedefleri, teknoloji seçimi, saha özellikleri, tasarım yaklaşımı, sözleşme modeli ve proje programı ile birlikte projenin erken aşamalarında oluşturulmalıdır.
Bunun temel nedeni, nükleer santral projelerinde bazı ekipmanların sıradan ticari ürünler olmamasıdır. Büyük boyutlu veya özel üretim gerektiren ekipmanlar için tasarımın tamamlanması, malzemelerin temini, üretim kapasitesinin planlanması, imalat, testler, kalite kontrolleri ve lojistik faaliyetleri uzun süre alabilir.
Dolayısıyla bir ekipmanın sahaya ne zaman ulaşması gerektiği, yalnızca satın alma departmanının konusu değildir. Bu tarih; mühendislik programı, imalat programı, inşaat sıralaması, devreye alma programı ve santralın genel proje takvimi ile birlikte belirlenmelidir.
Tedarik stratejisinin erken oluşturulması, bütün ekipmanların mümkün olduğunca erken sipariş edilmesi anlamına gelmez.
Asıl amaç; hangi ekipmanın ne zaman tanımlanacağını, hangi teknik olgunluk seviyesinde sipariş edilebileceğini, hangi tedarikçinin yeterli olduğunu, hangi kalite gözetiminin uygulanacağını ve ekipmanın proje programındaki hangi faaliyeti tetikleyeceğini önceden belirlemektir.
Nükleer santral projesinde mühendislik, tedarik ve inşaat birbirini takip eden tamamen bağımsız faaliyetler değildir. Birçok durumda bu faaliyetlerin bir bölümü paralel olarak yürütülmek zorundadır.
Proje Hedefleri → Teknoloji ve Saha → Tasarım → Tedarik Stratejisi → Tedarikçi → İmalat → Test → Lojistik → İnşaat → Devreye Alma
Bu zincirde bir aşamanın gecikmesi sonraki aşamaların tamamını etkileyebilir. Örneğin kritik bir ekipmanın teknik şartnamesinin geç hazırlanması, yalnızca satın alma tarihini değil; tedarikçi seçimini, üretim başlangıcını, fabrika testlerini, sevkiyatı ve nihayetinde saha montajını da geciktirebilir.
Tedarik stratejisinin erken oluşturulmasının en önemli nedenlerinden biri uzun teslim süreli ekipmanlardır. Nükleer santral projelerinde bazı büyük veya özel üretim gerektiren ekipmanların üretimi, testleri ve teslimatı uzun zaman alabilir.
IAEA'nın nükleer santral inşaat yönetimine ilişkin çalışmasında verilen tarihsel örneklerde bazı kritik ekipmanlar için yaklaşık 18 ila 36 aya ulaşan tedarik süreleri görülmektedir. Bu süreler günümüzdeki bütün projeler için geçerli sabit değerler olarak kabul edilmemeli; ancak kritik ekipmanların neden proje programının çok erken aşamalarında ele alınması gerektiğini göstermektedir.
| Ekipman / Kapsam | Tarihsel Örnek Teslim Süresi | Proje Açısından Önemi |
|---|---|---|
| Besleme pompaları / basınçlandırıcı | Yaklaşık 36 ay | Çok erken sipariş ve üretim planlaması gerektirebilir. |

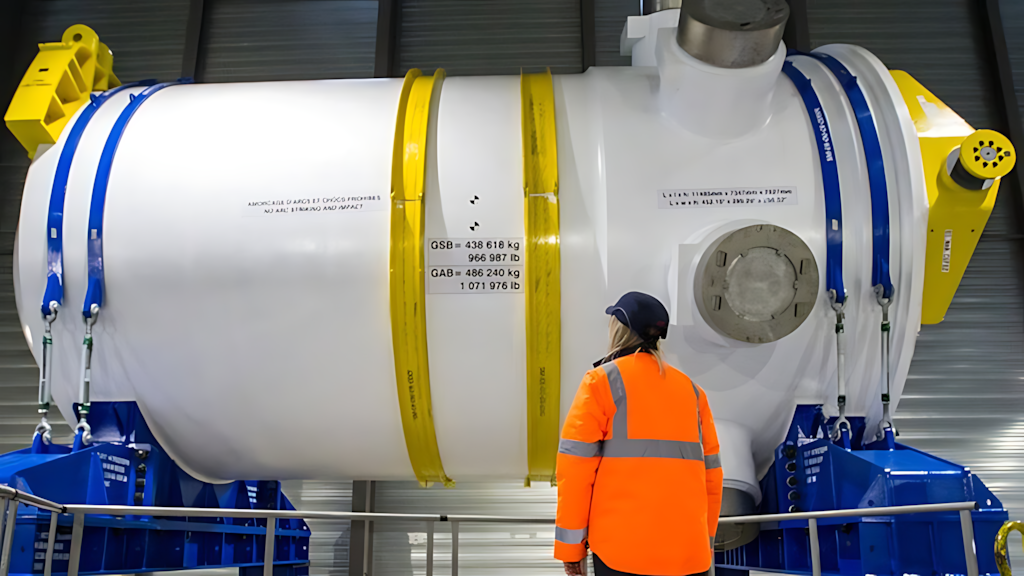

| Reaktör basınç kabı / buhar jeneratörleri | Yaklaşık 33 ay | Kritik yol üzerinde önemli program etkisi oluşturabilir. |
| Kondenser / özel vanalar | Yaklaşık 24 ay | Üretim kapasitesi ve sipariş zamanı önemlidir. |
| Vanalar / boru destekleri | Yaklaşık 21 ay | Çok sayıda kalem nedeniyle toplam program etkisi büyüyebilir. |
| Özel imalat ve diğer kritik ekipmanlar | Yaklaşık 15–18 ay | Tedarikçi kapasitesi ve üretim planlaması önemlidir. |
Daha doğru soru şudur:
"Bu ekipmanın proje programında ihtiyaç duyulan tarihte sahada bulunabilmesi için mühendislik, tedarikçi seçimi, sipariş, imalat, kalite kontrolü, test ve lojistik faaliyetlerine ne zaman başlanmalıdır?"
Tedarik stratejisinin oluşturulabilmesi için öncelikle projenin hangi ekipman ve hizmetlere ihtiyaç duyduğu belirlenmelidir. Ancak bu liste yalnızca bir "satın alma listesi" olmamalıdır.
Her tedarik kalemi için; teknik önem, güvenlik sınıfı, teslim süresi, üretici sayısı, üretim kapasitesi, kalite gereksinimi, lojistik gereksinimi, lisanslama etkisi ve proje programındaki konumu değerlendirilmelidir.
| Konu | Temel Soru | Neden Önemli? |
|---|---|---|
| Kapsam | Hangi ekipman ve hizmetler tedarik edilecek? | Tedarik planının temelini oluşturur. |
| Teknik gereksinim | Hangi tasarım, performans ve kalite kriterleri uygulanacak? | Yanlış veya eksik gereksinim yanlış ürün seçimine yol açabilir. |
| Güvenlik önemi | Ekipmanın nükleer güvenlik açısından önemi nedir? | Gözetim ve kalite seviyesini etkiler. |
| Tedarikçi | Hangi üreticiler teknik ve kalite açısından yeterlidir? | Rekabet ve tedarik güvenliği açısından önemlidir. |
| Teslim süresi | Ekipmanın üretimi ne kadar sürmektedir? | Sipariş tarihinin belirlenmesini sağlar. |
| Program | Ekipman hangi proje kilometre taşından önce hazır olmalıdır? | Tedarik ile inşaat programını birbirine bağlar. |
| Lojistik | Büyük ekipman sahaya nasıl taşınacaktır? | Üretim yeri ve taşıma güzergâhını etkileyebilir. |
| Kalite | Hangi muayene, test ve dokümantasyon gereklidir? | Kabul ve izlenebilirlik açısından gereklidir. |
Projedeki bütün satın alma kalemlerinin aynı düzeyde yönetilmesi gerekli değildir. Tedarik yönetiminin önemli unsurlarından biri, hangi kalemlerin proje açısından kritik olduğunu erken belirlemektir.
Üretimi uzun süren ekipmanlar proje programının erken aşamalarında belirlenmelidir.
Az sayıda üreticinin bulunduğu ekipmanlarda kapasite ve tedarik güvenliği daha kritik hale gelir.
Özel kalite, muayene, test ve dokümantasyon gerektiren ekipmanlar daha yakından izlenmelidir.
Büyük veya ağır ekipmanların taşıma güzergâhı ve saha erişimi önceden doğrulanmalıdır.
Bir ekipmanın fiziksel olarak küçük olması onun proje açısından önemsiz olduğu anlamına gelmez.
Kritikliği; güvenlik fonksiyonu, teknik özellikleri, alternatifinin bulunabilirliği, teslim süresi, üretici sayısı, lisanslama etkisi ve proje programındaki yeri birlikte belirleyebilir.
Bir ekipmanın teknik şartnamesinin hazır olması, ekipmanın zamanında üretilebileceği anlamına gelmez. Tedarikçinin; mevcut sipariş yükü, üretim kapasitesi, kritik üretim ekipmanları, nitelikli personeli, alt tedarikçileri ve test altyapısı de değerlendirilmelidir.
Özellikle aynı dönemde dünya genelinde çok sayıda nükleer projenin yürütüldüğü dönemlerde, tedarikçi kapasitesi stratejik bir proje konusu haline gelebilir. OECD/NEA'nın güncel değerlendirmelerinde de tedarik zinciri hazırlığı, üretim kapasitesi, becerili iş gücü ve erken planlama yeni nükleer projelerin temel konuları arasında gösterilmektedir. :contentReference[oaicite:3]{index=3}
| Tedarikçi Özelliği | Sorulması Gereken Soru |
|---|---|
| Üretim kapasitesi | Planlanan tarihte gerekli üretim kapasitesi mevcut mu? |
| Mevcut siparişler | Üretim hattında başka büyük projeler var mı? |
| Alt tedarikçiler | Kritik malzemeler ve alt bileşenler nereden sağlanıyor? |
| İnsan kaynağı | Gerekli nitelikli personel mevcut mu? |
| Test kapasitesi | Gerekli fabrika testleri planlanan sürede yapılabilir mi? |
| Kalite sistemi | Projenin gerektirdiği kalite seviyesini sürdürebilir mi? |
Erken tedarik kararı vermek önemli olmakla birlikte, tasarım yeterince olgunlaşmadan ekipmanı sipariş etmek de yeni riskler yaratabilir.
Çünkü sipariş sonrasında ortaya çıkan tasarım değişiklikleri; yeniden mühendislik, sözleşme değişikliği, yeniden imalat, teslimat gecikmesi, maliyet artışı ve bazı durumlarda lisanslama etkileri doğurabilir.
İyi bir tedarik stratejisi, bir taraftan uzun teslim sürelerini dikkate alarak kararları geciktirmemeli; diğer taraftan tasarım olgunlaşmadan geri dönüşü zor siparişlerin verilmesini de önlemelidir.
Erken Planlama + Yeterli Tasarım Olgunluğu + Doğru Sipariş Zamanı = Daha Öngörülebilir Tedarik
OECD/NEA'nın nükleer yeni inşa projelerine ilişkin değerlendirmelerinde de kritik bileşenler için mühendislik çalışmalarının tamamlanması, tasarım ve konfigürasyonun yeterince kararlı hale gelmesi ve tedarik zincirinin önceden kurulması birlikte vurgulanmaktadır. :contentReference[oaicite:4]{index=4}
Bir ekipmanın üreticiden zamanında çıkması, ekipmanın sahada ihtiyaç duyulan tarihte kullanılabileceği anlamına gelmez. Üretim tamamlandıktan sonra; fabrika kabul testleri, ambalajlama, özel taşıma izinleri, liman veya yol kullanımı, gümrük işlemleri, saha kabulü, geçici depolama ve montaj hazırlıkları gibi faaliyetler de bulunabilir.
| Aşama | Planlanması Gereken Konular |
|---|---|
| Üretim | İmalat programı ve üretim kapasitesi. |
| Fabrika testi | Muayene, test ve kabul noktaları. |
| Sevkiyat | Taşıma yöntemi, ambalaj ve sigorta. |
| Güzergâh | Yol, köprü, liman ve diğer fiziksel kısıtlar. |
| Gümrük ve idari işlemler | İthalat, izin ve belge gereksinimleri. |
| Saha kabulü | Muayene, hasar kontrolü ve dokümantasyon. |
| Geçici depolama | Koruma, çevresel koşullar ve izlenebilirlik. |
| Montaj | Kaldırma, yerleştirme ve montaj hazırlıkları. |
Nükleer ekipmanın tedarik süreci, ekipmanın fabrikadan sevk edilmesiyle sona ermez. Ekipmanın sahaya ulaşması, doğru koşullarda teslim alınması, korunması, dokümantasyonunun tamamlanması ve montaja hazır hale getirilmesi de tedarik zincirinin bir parçasıdır.
Tedarik programı, ana proje programından bağımsız bir Excel tablosu olarak düşünülmemelidir. Kritik ekipmanların tedarik kilometre taşları doğrudan ana proje programındaki faaliyetlerle ilişkilendirilmelidir.
| Tedarik Kilometre Taşı | Proje Etkisi |
|---|---|
| Teknik şartnamenin tamamlanması | Teklif ve sipariş sürecinin başlamasını sağlar. |
| Tedarikçi seçimi | Üretim kapasitesinin projeye ayrılmasını sağlar. |
| Sipariş | Üretim sürecini başlatır. |
| Tasarım onayı | İmalatın ilerlemesini etkiler. |
| İmalat başlangıcı | Uzun teslim süreli ekipmanlar için kritik kilometre taşıdır. |
| Fabrika testi | Sevkiyat öncesi doğrulama aşamasıdır. |
| Saha teslimi | Montaj faaliyetinin başlamasını mümkün kılar. |
| Montaja hazır olma | İnşaat programındaki ilgili faaliyetin başlamasını sağlar. |
Ekipman, malzeme ve hizmetlerin kapsamı ve teknik sınırları nedir?
Hangi tedarikçiler teknik, kalite ve kapasite açısından yeterlidir?
Sipariş, üretim, test ve teslim hangi tarihlerde gerçekleşmelidir?
Ürünün teknik ve kalite gereksinimlerini karşıladığı nasıl gösterilecektir?
Ekipmanın üretim yerinden santral sahasına kadar lojistik planı nedir?

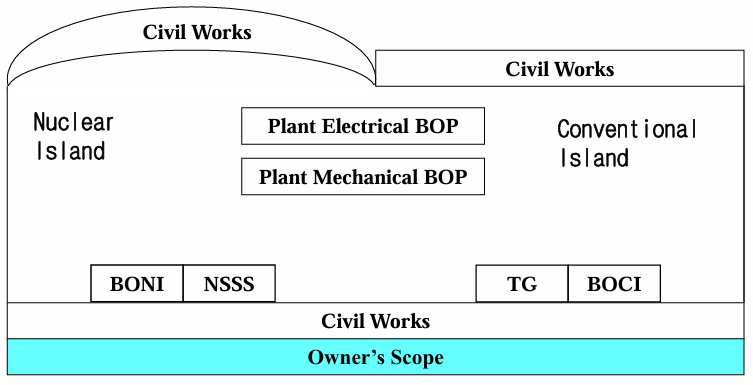

İşveren, EPC yüklenicisi, tedarikçi ve diğer tarafların sorumluluk sınırları nelerdir?
Erken tedarik planlaması, yalnızca ekipmanların daha erken sipariş edilmesini sağlamaz. Projenin belirsizliklerinin daha erken görülmesine ve yönetilmesine de yardımcı olur.
| Erken Yapılan Çalışma | Sağladığı Yönetim Avantajı |
|---|---|
| Kritik ekipmanların belirlenmesi | Kritik yol ve darboğazlar daha erken görülür. |
| Tedarikçi pazarının incelenmesi | Tek tedarikçiye bağımlılık daha erken fark edilir. |
| Tasarım gereksinimlerinin netleştirilmesi | Tekliflerin daha sağlıklı karşılaştırılması mümkün olur. |
| Lojistik analiz | Taşıma ve saha erişim sorunları önceden görülebilir. |
| Kalite planlaması | İmalat sırasında ortaya çıkabilecek kalite riskleri azaltılabilir. |
| Tedarikçiyle erken iletişim | Kapasite ve üretim kısıtları daha erken anlaşılabilir. |
| Sözleşme stratejisinin erken belirlenmesi | Sorumluluk ve arayüz belirsizlikleri azaltılabilir. |
Tedarik stratejisinin erken oluşturulmasının en önemli faydalarından biri, sorunların ortaya çıkmasını beklemek yerine sorun olabilecek alanların proje başlamadan önce görülmesini sağlamaktır.
Kritik tedarikçi kim?
Hangi ekipmanın teslim süresi uzun?
Hangi ekipmanın alternatifi yok?
Hangi ekipmanın tasarımı henüz yeterince
olgun değil?
Hangi ekipmanın taşınması zor?
Hangi tedarikçinin kapasitesi sınırlı?
Hangi kalite gereksinimleri özel gözetim
gerektiriyor?
Bu soruların cevapları ne kadar erken biliniyorsa, proje yönetiminin hareket alanı da o kadar geniş olur.
Sonuç olarak nükleer santral tedarik stratejisi yalnızca satın alma biriminin hazırladığı bir program olarak görülmemelidir. Tedarik; mühendislik, proje yönetimi, kalite, sözleşme yönetimi, finansman, lojistik, inşaat ve düzenleyici gereksinimlerin ortak kesişim alanıdır.
OECD/NEA'nın yeni nükleer projelere ilişkin çalışmalarında da ileri planlama, tasarımın tamamlanması, tedarik zincirinin hazırlanması ve nitelikli insan kaynağının güvence altına alınması proje yönetiminin temel konuları arasında değerlendirilmektedir. :contentReference[oaicite:5]{index=5}
Nükleer santralde tedarik yönetimi, ekipmanı ihtiyaç duyulduğunda satın almak değil; ekipmanın ihtiyaç duyulacağı tarihi, o tarihe ulaşmak için gerekli bütün faaliyetleri ve bu faaliyetlerin taşıdığı riskleri önceden yönetmektir.
Bu nedenle iyi hazırlanmış bir tedarik stratejisi, yalnızca satın alma tarihlerini değil; teknik gereksinimleri, tasarım olgunluğunu, tedarikçi kapasitesini, kalite gözetimini, uzun teslim sürelerini, lojistiği, sözleşme sorumluluklarını ve proje kilometre taşlarını aynı plan içerisinde birleştirmelidir.
Nükleer santral projelerinde sözleşme modeli, yalnızca ticari bir tercih değildir.
Sözleşme modeli; mühendislik, tasarım, tedarik, imalat, inşaat, kalite, program, maliyet, performans, değişiklikler ve proje arayüzlerinin nasıl yönetileceğini belirleyen temel proje gerçekleştirme kararlarından biridir.
Bu nedenle sözleşme stratejisi belirlenirken yalnızca "hangi yükleniciyle çalışılacağı" değil; yüklenicinin nasıl seçileceği, tarafların nasıl örgütleneceği, projenin nasıl paketleneceği, fiyatın nasıl belirleneceği ve maliyet risklerinin nasıl paylaşılacağı birlikte değerlendirilmelidir.
İhale Yöntemi → Sözleşme Yapısı → Proje Paketleme → Fiyatlandırma → Risk Tahsisi → Sözleşme Yönetimi
Nükleer santral projelerinde sözleşme modeli, ihale dokümanlarının hazırlanması ve tedarik stratejisinin kesinleştirilmesi aşamasından önce değerlendirilmelidir.
Çünkü seçilen model; işveren organizasyonunu, mühendislik sorumluluklarını, tedarik yapısını, kalite gözetimini, proje kontrolünü, arayüz yönetimini ve risk tahsisini doğrudan etkiler.
Sözleşme modelinin geç belirlenmesi, daha önce oluşturulmuş mühendislik, tedarik veya proje yönetimi yapılarının yeniden düzenlenmesine neden olabilir.
Sözleşme yaklaşımı; proje kapsamı, tasarım olgunluğu, tedarik zinciri, işveren kapasitesi, finansman koşulları ve proje programı ile birlikte projenin erken aşamalarında şekillendirilmelidir.
Nükleer projelerde önemli bir ayrım, yüklenicinin nasıl seçildiği ile seçilen yüklenicilerle sözleşme ilişkisinin nasıl kurulduğunun birbirinden ayrılmasıdır.
| Karar Düzeyi | Temel Soru | Örnekler |
|---|---|---|
| İhale Yöntemi | Yüklenici nasıl seçilecek? | Açık ihale, davetli ihale, müzakere usulü |
| Sözleşme Yapısı | Taraflar nasıl örgütlenecek? | Single Party, Prime + Subcontracts, Consortium |
| Proje Paketleme | Proje kapsamı nasıl dağıtılacak? | Turnkey, Split Package, Multiple Package |
| Fiyatlandırma | Bedel ve maliyet riski nasıl belirlenecek? | Fixed Price, Cost Reimbursement |
Kimler teklif verecek?
↓
İhale Yöntemi
Taraflar nasıl örgütlenecek?
↓
Sözleşme Yapısı
Proje nasıl paketlenecek?
↓
Gerçekleştirme Modeli
Maliyet nasıl fiyatlandırılacak?
↓
Fiyatlandırma Modeli
İhale yöntemi, uygun yüklenici veya tedarikçinin hangi süreç üzerinden seçileceğini belirler.
Bu kapsamda başlıca; Open Bidding, Tender by Specified Bidders ve Negotiated Contract yöntemleri değerlendirilebilir.
Açık ihale, potansiyel tedarikçilerin ilan yoluyla sürece katılabildiği rekabetçi bir yöntemdir.
Bu yöntemin temel özellikleri; açıklık, adillik, eşit fırsat ve rekabet olarak değerlendirilebilir. Buna karşılık teklif hazırlama ve değerlendirme süreci daha uzun olabilir.
Tender by Specified Bidders yönteminde teklif vermeye uygun olduğu değerlendirilen belirli tedarikçiler sürece davet edilir.
Bu yaklaşımda ihale süreci daha sınırlı sayıda katılımcı üzerinden yönetilebilir. Ancak davet edilen firmaların belirlenmesi; teknik yeterlilik, kalite kapasitesi, üretim kabiliyeti ve geçmiş performans gibi kriterlere dayanmalıdır.
Negotiated Contract yaklaşımında taraflar sözleşme koşullarını doğrudan müzakere ederek belirler.
Müzakere yalnızca fiyatla sınırlı değildir. teknik kapsam, sorumluluklar, teslim programı, performans garantileri, kalite koşulları, risk paylaşımı, ödeme koşulları ve değişiklik mekanizmaları da müzakerenin konusu olabilir.
İhale yönteminden ayrı olarak, sözleşmenin taraflar arasında nasıl örgütleneceği de belirlenmelidir.

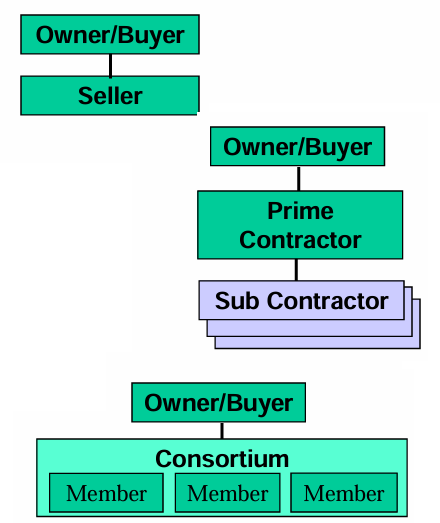

Temel yapılar; Single Party Sale, Prime with Sub Contracts ve Consortium şeklinde ele alınabilir.
Single Party Sale yapısında bir alıcı ile bir satıcı arasında doğrudan sözleşme ilişkisi bulunur.
Yapının görece basit olması, taraflar arasındaki ticari ilişkinin ve temel sorumlulukların tanımlanmasını kolaylaştırabilir.
Bu yapıda işveren bir ana yükleniciyle sözleşme yapar; ana yüklenici ise işlerin belirli bölümlerini alt yüklenicilere verir.
Böylece farklı uzmanlık alanları ve tedarikçiler ana yüklenicinin yönetimi altında birleştirilebilir.
Ancak kapsam sınırlarının açık tanımlanmaması; sorumluluk boşlukları, kapsam çakışmaları, gecikmeler ve kalite sorunları oluşturabilir.
Konsorsiyum yapısında birden fazla kuruluş, ortak bir yüklenici yapısı altında projeyi birlikte gerçekleştirebilir.
Bu yapı farklı kuruluşların; teknoloji, mühendislik, imalat, inşaat ve proje yönetimi yetkinliklerini bir araya getirmesine imkan sağlayabilir.
Ancak taraflar arasındaki koordinasyon ve sorumluluk sınırları kritik hale gelir.
Tarafların kendi sözleşmesel sorumluluklarının belirlenmiş olması, aralarındaki teknik, ticari ve program arayüzlerinin ortadan kalktığı anlamına gelmez.
Sözleşme yapısının yanında, projenin kapsamının hangi paketlere ayrılacağı da belirlenmelidir.
| Model | Temel Yapı | İşverenin Rolü | Kritik Konu |
|---|---|---|---|
| Turnkey / EPC | Büyük ölçüde bütünleşik ana yüklenici. | Gereksinimler, gözetim ve sözleşme kontrolü. | Kapsam ve performans sorumluluğu. |
| Split Package | Birkaç büyük fonksiyonel paket. | Paketler arası koordinasyon. | Teknik ve ticari arayüzler. |
| Multiple Package | Çok sayıda ayrı sözleşme. | Doğrudan proje ve arayüz yönetimi. | Çok sayıda bağımlılığın yönetilmesi. |
Turnkey yaklaşımında tasarım, tedarik ve inşaat faaliyetlerinin önemli bir bölümü tek bir ana yüklenici veya bütünleşik yüklenici yapısı altında toplanır.
EPC; Engineering – Procurement – Construction faaliyetlerinin birlikte yönetilmesini ifade eder.
Split Package yaklaşımında proje birkaç büyük ve fonksiyonel pakete ayrılır.
Bu yapı işverene farklı uzmanlaşmış tedarikçilerden yararlanma ve daha doğrudan kontrol imkanı sağlayabilir. Ancak paketler arasındaki teknik ve ticari arayüzler ayrıca yönetilmelidir.
Multiple Package yaklaşımında proje çok sayıda ayrı sözleşmeye bölünür.
Bu yapı yüksek düzeyde doğrudan işveren kontrolü sağlayabilir. Ancak bunun karşılığında; sözleşme yönetimi, teknik koordinasyon, proje kontrolü, kalite gözetimi ve arayüz yönetimi kapasitesinin güçlü olması gerekir.
Her yeni sözleşme yalnızca yeni bir yüklenici eklemez. Aynı zamanda yeni bir; teknik arayüz, program bağımlılığı, kalite arayüzü, ticari ilişki ve değişiklik yönetimi oluşturabilir.
Proje gerçekleştirme modelinden ayrı olarak, sözleşmenin ekonomik yapısı da belirlenmelidir.
Temel fiyatlandırma yaklaşımı iki ana grupta ele alınabilir: Fixed Price ve Cost Reimbursement.
| Fiyatlandırma Yapısı | Alt Yaklaşımlar | Temel Özellik |
|---|---|---|
| Fixed Price |
Fixed Firm Price
Fixed Price Subject to Price Adjustment |
Fiyatın belirli bir sözleşme temeli üzerinden tanımlanması. |
| Cost Reimbursement |
Cost Plus
Cost Plus Incentive Fee Cost Plus Fixed Fee |
Gerçekleşen maliyetlerin sözleşmede tanımlanan ücret mekanizmasıyla karşılanması. |
Fixed Price yaklaşımında sözleşme bedeli belirli bir kapsam için önceden tanımlanır.
Bunun iki temel biçimi bulunmaktadır: Fixed Firm Price ve Fixed Price Subject to Price Adjustment.
Fixed Firm Price yaklaşımında belirlenen sözleşme bedeli, sözleşmede tanımlanan kapsam ve koşullar çerçevesinde sabit tutulur.
Bu yapı yüklenici açısından daha yüksek maliyet riski oluşturabileceğinden, yüklenici fiyat teklifine risk primi dahil edebilir.
Sabit fiyatın sağlıklı uygulanabilmesi için; kapsamın, teknik gereksinimlerin, sorumlulukların ve değişiklik mekanizmasının yeterince açık olması gerekir.
Bazı uzun süreli sözleşmelerde fiyatın tamamen sabit tutulması ekonomik gerçeklikle uyumlu olmayabilir.
Özellikle uzun inşaat ve imalat sürelerinde; işçilik, malzeme, ekipman ve diğer ekonomik girdilerdeki fiyat değişimleri sözleşme bedelini etkileyebilir.
Bu nedenle sabit fiyat, belirli bir fiyat ayarlama mekanizmasına bağlanabilir.
Cost Reimbursement yaklaşımında yüklenicinin gerçekleşen ve sözleşmede kabul edilen maliyetleri belirli bir ücret mekanizmasıyla karşılanır.
Bu yaklaşım altında; Cost Plus, Cost Plus Incentive Fee ve Cost Plus Fixed Fee gibi farklı yapılar kullanılabilir.
Bu modelde işverenin maliyet üzerindeki riski artabilir. Buna karşılık kapsamın ve programın değişken olduğu durumlarda daha fazla esneklik sağlayabilir.
| Yapı | Temel Mantık | Dikkat Edilecek Konu |
|---|---|---|
| Cost Plus | Maliyet + ücret | Maliyet kontrolü |
| Cost Plus Fixed Fee | Maliyet + sabit ücret | Ücret ile gerçek maliyetin ayrılması |
| Cost Plus Incentive Fee | Maliyet + performans teşviki | Teşvik mekanizmasının doğru tasarlanması |
Genel olarak sabit fiyat yaklaşımlarında yüklenicinin maliyet riski daha yüksek, maliyet geri ödeme yaklaşımlarında ise işverenin maliyet riski daha yüksek olabilir.
Bu nedenle fiyatlandırma modeli, yalnızca ödeme yöntemi değil; risk paylaşım mekanizmasıdır.
Nükleer santral projelerinin uzun inşaat ve tedarik süreleri nedeniyle fiyatların zaman içinde değişmesi önemli bir ekonomik konudur.
Price Escalation mekanizmasının amacı, sözleşmenin başlangıç tarihindeki ekonomik koşullar ile ödeme tarihindeki ekonomik koşullar arasındaki farkın belirli kurallara göre hesaba katılmasıdır.
Bu mekanizmada tipik olarak; işçilik ve malzeme ağırlıkları, ilgili fiyat endeksleri, baz tarih, baz endeks değerleri ve ödeme tarihi endeksleri tanımlanır.
Bir fiyat ayarlama maddesi yalnızca "fiyatlar değişirse bedel güncellenir" şeklinde bırakılmamalıdır.
Hangi girdilerin kullanılacağı, bu girdilerin ağırlıkları, hangi endekslerin esas alınacağı, baz değerlerin ne olacağı ve hesaplama yönteminin nasıl uygulanacağı açıkça tanımlanmalıdır.
Kaynakta verilen örnekte fiyat ayarlaması; işçilik endeksi ile makine ve ekipman fiyat endeksinin belirli ağırlıklarla birleştirilmesi esasına dayanmaktadır.
PA = IA × [1 + k × {a × (PLI - BIP) / BIP + b × (MEI - BIM) / BIM}]
Burada;
Bu tür bir formülün amacı, yükleniciye sınırsız bir fiyat artışı sağlamak değil; sözleşmede önceden tanımlanan ekonomik girdilerdeki değişimin ölçülebilir ve izlenebilir biçimde sözleşme bedeline yansıtılmasını sağlamaktır.
Nükleer santral projelerinde yalnızca toplam sözleşme bedelinin bilinmesi yeterli değildir.
Teklifin ekonomik olarak değerlendirilebilmesi için toplam fiyatın; hangi maliyet unsurlarından oluştuğunun, hangi kapsamları içerdiğinin ve hangi maliyetlerin teklif dışında bırakıldığının görülebilmesi gerekir.
Bu nedenle Price Breakdown Structure, teklif değerlendirmesinde önemli bir araçtır.

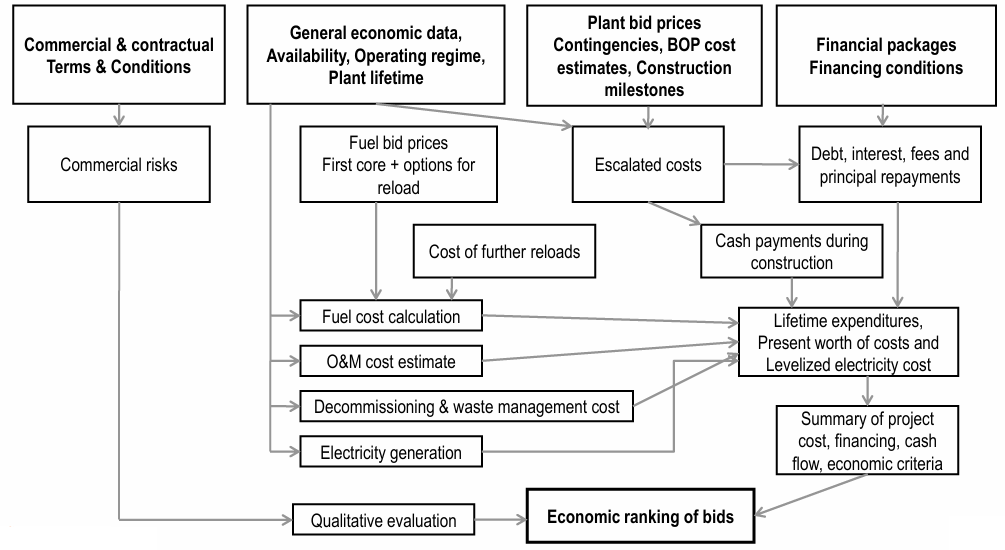

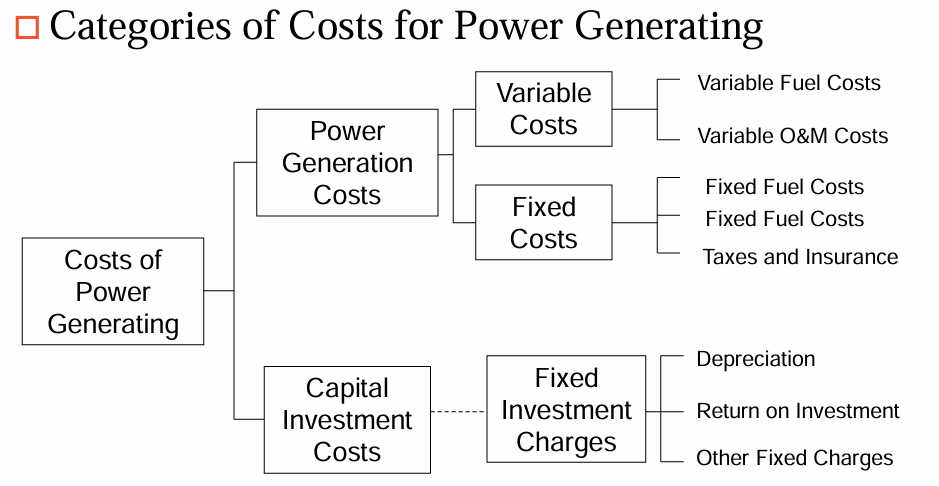

IAEA'nın nükleer santral ekonomik değerlendirme yaklaşımında maliyetler, yalnızca tek bir toplam rakam olarak değil, farklı seviyelerde sınıflandırılabilir.

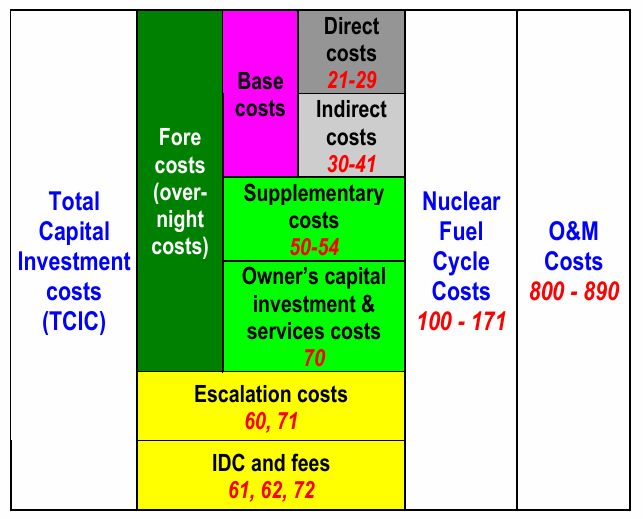

| Maliyet Grubu | İçerik |
|---|---|
| Direct Costs | Doğrudan ekipman, malzeme, işçilik ve ilgili proje maliyetleri. |
| Indirect Costs | Doğrudan ekipman veya işçilik maliyeti olarak sınıflandırılmayan destek maliyetleri. |
| Supplementary Costs | Projenin gerçekleştirilmesi için gerekli tamamlayıcı maliyetler. |
| Owner's Costs | İşverenin yatırım ve hizmet maliyetleri. |
| Escalation Costs | Ekonomik fiyat değişimlerinden kaynaklanan maliyetler. |
| IDC and Fees | İnşaat dönemi finansman maliyetleri ve ilgili ücretler. |
| Nuclear Fuel Cycle | İlk yakıt ve sonraki yakıt çevrimi maliyetleri. |
| O&M Costs | İşletme ve bakım maliyetleri. |
Nükleer projelerde yatırım maliyetinin değerlendirilmesinde yalnızca "santralın fiyatı" şeklinde tek bir rakam kullanılması yanıltıcı olabilir.
İnşaat dönemi boyunca gerçekleşen harcamalar, fiyat artışları, finansman maliyetleri ve işveren maliyetleri dikkate alındığında toplam yatırım maliyeti farklı bir büyüklüğe ulaşabilir.
Bu nedenle ekonomik değerlendirmede overnight cost, escalation, owner costs, interest during construction ve diğer ilgili maliyet unsurlarının birbirinden ayrılması önemlidir.
İki teklif aynı toplam fiyatı gösterebilir. Ancak bir teklifin bazı maliyetleri kapsam dışında bırakması veya farklı varsayımlara dayanması mümkündür.
Bu nedenle ekonomik teklif değerlendirmesi; toplam fiyatın yanında fiyatın nasıl oluştuğunu da incelemelidir.
Price Breakdown Structure yalnızca maliyet analizi için değil, teklif kapsamının kontrolü için de kullanılabilir.
Özellikle farklı tekliflerde; bir ekipmanın, hizmetin, mühendislik faaliyetinin veya BOP kapsamının hangi teklif tarafından üstlenildiği karşılaştırılmalıdır.
Böylece; kapsam eksiklikleri, kapsam farklılıkları, alternatif teknik çözümler ve teklif varsayımları daha erken görülebilir.
Teklif Fiyatı ≠ Teklif Kapsamı
Gerçek bir ekonomik karşılaştırma yapabilmek için fiyatların mümkün olduğunca aynı teknik, ticari ve finansal temele getirilmesi gerekir.
Fiyatlandırma modelinin seçimi, yalnızca yükleniciye ne kadar ödeme yapılacağını belirlemez.
Aynı zamanda; maliyet aşımı, fiyat artışı, verimlilik, kapsam değişikliği ve ekonomik belirsizliklerin hangi taraf üzerinde daha fazla etkili olacağını belirler.
| Model | Maliyet Riski | Esneklik | İşveren Kontrol İhtiyacı |
|---|---|---|---|
| Fixed Firm Price | Yüklenici açısından daha yüksek olabilir. | Daha düşük. | Kapsam tanımına yoğunlaşır. |
| Fixed Price + Adjustment | Belirli ekonomik riskler paylaşılır. | Orta. | Endeks ve formül kontrolü önemlidir. |
| Cost Plus | İşveren açısından daha yüksek olabilir. | Daha yüksek. | Maliyet gözetimi daha önemlidir. |
| Cost Plus Incentive | Teşvik mekanizmasına bağlı olarak paylaşılır. | Yüksek. | Performans ve maliyet ölçümü önemlidir. |
Fiyatlandırma modelinin seçimi, tasarımın ve kapsamın olgunluğundan bağımsız değildir.
Kapsam ve tasarım yeterince tanımlanmamışsa, yüklenicinin gelecekte karşılaşacağı belirsizliği sabit fiyat içine koyması zorlaşır.
Bu durumda yüklenici; risk primi ekleyebilir, istisnalar koyabilir veya gelecekteki değişiklikler için fiyat ve süre mekanizmaları talep edebilir.
Tasarım Olgunluğu → Kapsam Kesinliği → Fiyatlandırılabilirlik → Risk Primi → Sözleşme Riski
Aynı sözleşme modeli farklı projelerde aynı sonucu vermeyebilir.
Çünkü sözleşme yapısının başarısı yalnızca sözleşme metnine değil, sözleşmenin arkasındaki organizasyonun kapasitesine de bağlıdır.
Mühendislik, proje yönetimi, kalite, sözleşme ve tedarik kapasitesi.
Kapsamın ve teknik gereksinimlerin açıklık düzeyi.
Paketler ve yükleniciler arasındaki teknik bağlantılar.
Kritik ekipmanların üretim kapasitesi ve teslim süreleri.
Sözleşme hazırlığının temel sorusu; "Bu riski kimin üzerine yazalım?" olmamalıdır.
Daha doğru soru; "Bu riski kim kontrol edebilir, etkisini kim azaltabilir ve kim bu riski gerçekçi bir maliyetle yönetebilir?" şeklindedir.
Bir riski sözleşmede başka bir tarafa yazmak, riskin fiziksel veya ekonomik olarak ortadan kalktığı anlamına gelmez.
Riski kontrol edemeyen bir tarafa aşırı risk yüklenmesi; yüksek risk primlerine, sözleşme değişikliklerine, tazminat taleplerine ve uyuşmazlıklara yol açabilir.
Nükleer projelerde tekliflerin değerlendirilmesi, yalnızca "en düşük fiyatı kim verdi?" sorusuna indirgenemez. Seçim yöntemi; teknik kalite, deneyim, maliyet, bütçe, yeterlilik, risk ve sözleşmenin gerektirdiği hizmet kapsamı arasındaki öncelikleri belirleyen bir karar mekanizmasıdır.
Bu nedenle değerlendirme yöntemi, tekliflerin alınmasından sonra belirlenmemeli; ihale dokümanları hazırlanırken önceden tanımlanmalıdır.
Hangi kriterlerin kullanılacağı, teknik ve ekonomik değerlendirmelerin nasıl birleştirileceği ve hangi koşullarda bir teklifin eleneceği ihale başlamadan önce açıkça tanımlanmalıdır.
Quality and Cost Based Selection (QCBS) yaklaşımında teknik kalite ile maliyet birlikte değerlendirilir.
Bu yöntemde yalnızca fiyat değil; teknik yaklaşım, deneyim, organizasyon, personel yeterliliği, yöntem, kalite ve teklif bedeli gibi unsurlar birlikte dikkate alınır.
Nükleer projeler açısından bu yaklaşımın temel özelliği, teknik olarak yeterli olmayan bir teklifin yalnızca düşük fiyatı nedeniyle avantaj elde etmesini önlemeye yönelik bir değerlendirme yapısının kurulabilmesidir.
Nükleer tedarikte fiyatın değerlendirilmesinden önce, teklifin teknik ve kalite gereksinimlerini karşılayıp karşılamadığı belirlenmelidir.
Quality Based Selection (QBS) yönteminde seçimde teknik kalite ve yeterlilik temel ağırlığı taşır.
Bu yaklaşım; teknik karmaşıklığın yüksek, uzmanlık gereksiniminin belirgin veya işin niteliğinin fiyatla karşılaştırılmasının güç olduğu durumlarda gündeme gelebilir.
Nükleer mühendislik, özel teknik danışmanlık, güvenlik değerlendirmeleri veya yüksek uzmanlık gerektiren bazı hizmetlerde teknik yeterliliğin öncelikli değerlendirilmesi anlamlı olabilir.
Selection under a Fixed Budget (SFB) yönteminde iş için belirlenmiş bütçe temel kısıtlardan biridir.
Teknik teklifler değerlendirilir ve belirlenen bütçeyi aşan teklifler değerlendirme dışında bırakılabilir.
Bu yöntemde temel soru; "Bu bütçe içinde hangi teklif tanımlanan teknik gereksinimleri karşılayabilir?" şeklinde ortaya çıkar.
Sabit bütçe yaklaşımında maliyet sınırı belirleyici olabilir. Ancak bütçeye sığan bir teklifin teknik olarak yeterli olması ayrıca gösterilmelidir.
Least Cost Selection (LCS) yönteminde teknik yeterlilik koşulunu sağlayan teklifler arasından değerlendirilen maliyeti en düşük olan teklif öne çıkar.
Bu yaklaşımın kullanılabilmesi için iş kapsamının ve teknik gereksinimlerin yeterince açık olması önemlidir.
Nükleer santralın kritik sistem, ekipman ve mühendislik hizmetlerinde yalnızca düşük maliyete dayalı değerlendirme yeterli olmayabilir. Bu nedenle teknik yeterlilik ve zorunlu koşulların önceden tanımlanması kritik öneme sahiptir.
Selection Based on Consultants' Qualification (SBCQ) yaklaşımında seçim, kuruluşun veya danışmanın yeterlilikleri üzerinden gerçekleştirilir.
Değerlendirmede; kuruluşun deneyimi, benzer projelerdeki geçmiş performansı, teknik personeli, organizasyon yapısı ve uzmanlık alanları dikkate alınabilir.
Nükleer projelerde bu yaklaşım, özellikle özel mühendislik, danışmanlık, bağımsız inceleme veya uzmanlık hizmetlerinin tedarikinde anlamlı olabilir.
Single Source Selection (SSS) yönteminde belirli bir hizmet veya tedarik için tek bir kaynak üzerinden sözleşme yapılır.
Bu yöntem rekabetin bulunmadığı, teknik olarak belirli bir kaynağa bağımlılığın bulunduğu veya sözleşmenin niteliği gereği rekabetçi seçimin uygulanabilir olmadığı durumlarda gündeme gelebilir.
Ancak rekabetin sınırlı olması, değerlendirme ve gerekçelendirme ihtiyacını ortadan kaldırmaz. Aksine; neden tek kaynağın seçildiği, fiyatın nasıl doğrulandığı, teknik yeterliliğin nasıl değerlendirildiği ve alternatiflerin neden uygun olmadığı kayıt altına alınmalıdır.
Tek kaynaktan tedarik, otomatik olarak yanlış veya doğru bir yöntem değildir. Ancak rekabetin bulunmadığı durumda; teknik gerekçenin, fiyatın ve risklerin bağımsız biçimde sorgulanabilmesi daha önemli hale gelir.
| Yöntem | Temel Odak | Kullanılan Temel Unsur | Uygunluk Koşulu |
|---|---|---|---|
| QCBS | Kalite + Maliyet | Teknik ve ekonomik değerlendirme | Kalite ve fiyatın birlikte değerlendirilmesi |
| QBS | Kalite | Teknik yeterlilik ve yaklaşım | Uzmanlığın kritik olduğu işler |
| SFB | Kalite + Bütçe | Teknik değerlendirme ve bütçe sınırı | Önceden belirlenmiş bütçe |
| LCS | Maliyet | Değerlendirilen fiyat | Kapsamın ve teknik gereksinimlerin net olması |
| SBCQ | Yeterlilik | Deneyim ve kapasite | Uzmanlık hizmetleri |
| SSS | Tek kaynak | Teknik ve ticari gerekçelendirme | Rekabetin uygulanabilir olmadığı durumlar |
Seçim yönteminden bağımsız olarak teklif değerlendirme sürecinin temel adımları önceden tanımlanmalıdır.
İş Kapsamının Tanımlanması
↓
Maliyet Tahmini ve Bütçe
↓
İlgi Beyanı / Ön Yeterlilik
↓
Kısa Liste
↓
Değerlendirme Kriterlerinin Belirlenmesi
↓
Teklif Daveti
↓
Teknik Tekliflerin Değerlendirilmesi
↓
Ekonomik Tekliflerin Değerlendirilmesi
↓
Birleştirilmiş Değerlendirme
↓
Müzakere
↓
Sözleşme
↓
İşe Başlama
Seçim sürecinin ilk adımı, yapılacak işin açık biçimde tanımlanmasıdır. Kaynakta bu kapsam Terms of Reference (TOR) olarak ifade edilmektedir.
TOR veya benzeri teknik kapsam dokümanı; projenin arka planını, amaçlarını, iş kapsamını, teslim edilecek raporları, teslim programını, performans süresini, işveren tarafından sağlanacak veri ve hizmetleri ve kurumsal düzenlemeleri tanımlayabilir.
Nükleer projelerde buna ek olarak teknik kapsam, uygulanacak standartlar, kalite gereksinimleri, lisanslama koşulları ve arayüzlerin de açık biçimde tanımlanması gerekir.
Potansiyel tedarikçilerin belirlenmesi aşamasında yalnızca firma adı veya geçmişteki büyüklüğü yeterli değildir.
Kısa liste oluşturulurken; teknik kapasite, genel yeterlilik, benzer proje deneyimi, organizasyon, uzman personel, finansal kapasite, kalite sistemi ve tedarik zinciri kabiliyeti birlikte incelenebilir.
Kısa listenin amacı mümkün olan en fazla sayıda firmayı sıralamak değil; tanımlanan işi gerçekleştirme kapasitesine sahip olduğu doğrulanabilir kuruluşları belirlemektir.
Teklif değerlendirme kriterleri, tekliflerin alınmasından sonra değiştirilmemelidir.
Teknik değerlendirme kriterleri arasında; teknik uygunluk, tasarım, deneyim, referanslar, inşa edilebilirlik, kalite güvencesi, proje yönetimi, program, tedarik zinciri, işletme ve bakım yaklaşımı gibi unsurlar bulunabilir.
Ekonomik değerlendirmede ise; teklif fiyatı, fiyat kırılımı, finansman, inşaat süresi, fiyat eskalasyonu, işletme maliyetleri ve yaşam döngüsü maliyetleri dikkate alınabilir.
QCBS gibi yöntemlerde teknik ve ekonomik değerlendirme belirli bir yöntemle birleştirilir.
Ancak burada önemli olan, teknik puan ile ekonomik puanın mekanik biçimde toplanmasından önce; zorunlu teknik gereksinimlerin, güvenlik koşullarının, kalite şartlarının ve asgari yeterlilik kriterlerinin karşılanmış olmasıdır.
Zorunlu Teknik Koşullar
↓
Asgari Yeterlilik
↓
Teknik Değerlendirme
↓
Ekonomik Değerlendirme
↓
Birleştirilmiş Değerlendirme
↓
Müzakere
Her seçim yöntemi her nükleer tedarik için otomatik olarak uygun değildir.
Yöntemin seçimi; satın alınacak ekipmanın veya hizmetin niteliğine, teknik karmaşıklığına, piyasa koşullarına, rekabet düzeyine, işveren kapasitesine, bütçeye ve risk profiline bağlı olarak belirlenmelidir.
İşin teknik kapsamı ne kadar açık?
Kaç tedarikçi gerekli kapasiteye sahip?
Kalite ve maliyet nasıl birlikte değerlendirilecek?
Teknik başarısızlığın proje üzerindeki etkisi nedir?
Nükleer tedarikte seçim yöntemi, teklifleri yalnızca sıralamak için kullanılmamalıdır.
Asıl amaç; teknik gereksinimleri, kalite koşullarını, maliyetleri, riskleri ve proje hedeflerini birlikte dikkate alarak karşılaştırılabilir ve denetlenebilir bir seçim süreci oluşturmaktır.
Sözleşme modeli, nükleer santral teknolojisinin değerlendirilmesi ve seçilmesinden bağımsız değildir.
Teknolojinin; tasarım olgunluğu, FOAK durumu, tedarik zinciri, lisanslama durumu, teknoloji sağlayıcının kapasitesi ve mühendislik gereksinimleri sözleşme stratejisini etkileyebilir.
Bu nedenle teknoloji seçiminde yalnızca; "Hangi teknoloji?" sorusunun değil, "Bu teknolojiyi hangi proje gerçekleştirme modeliyle hayata geçirebiliriz?" sorusunun da değerlendirilmesi gerekir.
Teknik olarak uygun bir teknolojinin başarılı biçimde uygulanabilmesi için; işveren organizasyonu, mühendislik kapasitesi, tedarik zinciri, sözleşme yapısı ve proje yönetim sistemi de yeterli olmalıdır.
Sözleşme stratejisinin oluşturulmasında kararların birbirinden ayrılması, ancak birbirleriyle ilişkisinin korunması gerekir.
Proje Hedefleri → İşveren Kapasitesi → Proje Kapsamı → Tasarım Olgunluğu → Riskler → İhale Yöntemi → Sözleşme Yapısı → Paketleme → Fiyatlandırma → Risk Tahsisi → İhale → Müzakere → Sözleşme Yönetimi
Sözleşme modeli, en fazla riski karşı tarafa aktaran model değildir.
Daha sağlıklı yaklaşım; kapsamı açık tanımlayan, fiyatlandırmayı gerçekçi varsayımlara dayandıran, riskleri onları yönetebilecek taraflara tahsis eden, arayüzleri yöneten ve değişiklikleri kontrol altında tutabilen bir yapı oluşturmaktır.
Sonuç olarak sözleşme stratejisi; ihale yöntemi, sözleşme yapısı, proje paketleme modeli, fiyatlandırma yapısı, fiyat ayarlama mekanizması, fiyat kırılımı, risk tahsisi, işveren kapasitesi ve teknoloji özellikleri birlikte değerlendirilerek oluşturulmalıdır.
İhale Yöntemi → Sözleşme Yapısı → Paketleme → Fiyatlandırma → Fiyat Kırılımı → Price Adjustment → Risk Tahsisi → Sözleşme Yönetimi
Bu zincirin her halkası diğerlerini etkiler. Bu nedenle sözleşme stratejisi, yalnızca bir sözleşme metni hazırlamak değil; projenin nasıl gerçekleştirileceğini ve ekonomik olarak nasıl kontrol edileceğini baştan tasarlamaktır.
Nükleer santral projelerinde işlerin kaç sözleşme ve tedarik paketine bölüneceği, yalnızca ticari bir organizasyon tercihi değildir. Paketleme yaklaşımı; işverenin kontrol düzeyini, teknik arayüzlerin sayısını, proje yönetimi yükünü, risklerin dağılımını, yerli sanayinin projeye katılım biçimini ve teknoloji transferinin nasıl gerçekleştirilebileceğini doğrudan etkileyebilir.
Genel olarak üç temel yaklaşım birbirinden ayrılabilir: Turnkey / EPC, Split Package ve Multiple Package. Bunlar birbirinin tamamen "iyi" veya "kötü" alternatifi değildir. Her biri farklı bir işveren kapasitesi, proje organizasyonu ve risk yönetimi yaklaşımı gerektirir.
Tek yüklenicili bir yapıda işverenin doğrudan yönettiği sözleşmesel arayüzlerin sayısı azalabilir. Ancak birden fazla pakete geçildikçe işverenin doğrudan kontrolü ve seçim alanı artarken; teknik arayüzler, sözleşme arayüzleri, program bağımlılıkları ve koordinasyon ihtiyacı da artar.
Dolayısıyla temel mesele "kaç paket?" sorusundan önce; "İşveren bu paketler arasındaki bütün teknik ve ticari arayüzleri yönetebilecek kapasiteye sahip mi?" sorusudur.
Tasarım, tedarik ve inşaatın önemli bölümünün tek bir ana yüklenici veya konsorsiyum altında bütünleştirilmesi.
Projenin birkaç büyük ve fonksiyonel pakete ayrılarak farklı yükleniciler tarafından gerçekleştirilmesi.
Çok sayıda ayrı sözleşmenin işveren veya işveren adına çalışan güçlü bir proje organizasyonu tarafından koordine edilmesi.
| Konu | Turnkey / EPC | Split Package | Multiple Package |
|---|---|---|---|
| Ana sözleşme sayısı | Genellikle daha az | Birkaç büyük paket | Çok sayıda |
| İşverenin doğrudan kontrolü | Görece daha sınırlı | Daha yüksek | Çok yüksek olabilir |
| İşverenin proje yönetimi yükü | Görece daha düşük | Yüksek | Çok yüksek |
| Teknik arayüz sayısı | Görece daha az | Orta / yüksek | Yüksek |
| Tedarikçi seçimi üzerinde doğrudan kontrol | Görece daha sınırlı | Daha yüksek | Yüksek |
| Yerli katılım için paketleme esnekliği | Sözleşmeye bağlı | Daha yüksek olabilir | Yüksek olabilir |
| İşverenin mühendislik ihtiyacı | Güçlü gözetim | Güçlü teknik koordinasyon | Çok güçlü mühendislik kapasitesi |
| Arayüz yönetimi | Ana yüklenici ağırlıklı | İşveren açısından kritik | İşveren açısından çok kritik |
Bu karşılaştırma mutlak bir üstünlük sıralaması değildir. Aynı model, farklı bir işveren yapısı, farklı bir teknoloji, farklı bir saha veya farklı bir tedarik zinciri altında tamamen farklı sonuçlar doğurabilir.
Turnkey veya EPC yaklaşımında tasarım,
mühendislik, tedarik ve inşaatın önemli
bölümü tek bir ana yüklenici veya
konsorsiyum altında bütünleştirilir.
Böylece işverenin doğrudan yönetmesi
gereken ana sözleşme ve teknik arayüzlerin
sayısı azaltılabilir.
| Avantaj Potansiyeli | Açıklama |
|---|---|
| Daha az ana arayüz | Tasarım, tedarik ve inşaat arasındaki birçok arayüz ana yüklenici altında yönetilebilir. |
| Bütünleşik sorumluluk | Sözleşmede tanımlandığı ölçüde ana yüklenici kapsamın önemli bölümünden sorumlu olabilir. |
| İşverenin koordinasyon yükünün azalması | Çok sayıda doğrudan yükleniciyle koordinasyon ihtiyacı azalabilir. |
| Entegre proje programı | Tasarım, tedarik ve inşaat tek ana program içerisinde yönetilebilir. |
| Tek noktadan ticari sorumluluk | Sözleşmede uygun şekilde düzenlenirse bazı performans ve teslim sorumlulukları tek yüklenici altında toplanabilir. |
| Risk / Dezavantaj | Açıklama |
|---|---|
| İşverenin doğrudan kontrolünün azalması | Tasarım ve tedarik kararlarının önemli bölümü ana yüklenicinin organizasyonu içinde gerçekleşebilir. |
| Bilgi asimetrisi | İşveren, yüklenicinin sahip olduğu teknik ve ticari bilgiye aynı düzeyde erişemeyebilir. |
| Tedarikçi seçimi | Alt tedarikçilerin seçimi ve yönetimi üzerindeki doğrudan işveren etkisi azalabilir. |
| Değişiklik maliyeti | Sözleşme sonrasında kapsam veya tasarım değişiklikleri önemli ticari sonuçlar doğurabilir. |
| Teknolojiye bağımlılık | Sözleşme kapsamına göre işverenin tasarım ve mühendislik bilgisini geliştirme imkânı sınırlı kalabilir. |
Tek bir ana yükleniciye geniş kapsam verilmesi, teknolojinin otomatik olarak işverene aktarılacağı anlamına gelmez.
Gerçek teknoloji transferi için sözleşmede; teknik bilgiye erişim, mühendislik dokümantasyonu, eğitim, teknik yardım, know-how, lisanslama, imalat bilgisi, kalite sistemleri, yazılım ve işletme bilgileri gibi konuların kapsamı açıkça tanımlanmalıdır.
Aksi durumda proje tamamlandığında işveren çalışan bir santrala sahip olabilir; ancak santralın nasıl tasarlandığı, kritik ekipmanların nasıl üretildiği ve teknolojinin nasıl geliştirildiği konusunda sınırlı kurumsal yetkinlik kazanabilir.
Split-package (Ada) yaklaşımında proje birkaç
büyük ve fonksiyonel pakete (nükleer ada, türbin adası, vb.) ayrılır.
Paketlerin kapsamı projeye göre değişmekle
birlikte genel olarak farklı teknik veya
fonksiyonel alanlar ayrı sözleşmeler altında
gerçekleştirilebilir.
Bu yaklaşım, turnkey modele göre işverene daha fazla doğrudan kontrol sağlayabilir. Ancak bu kontrolün karşılığında işverenin teknik koordinasyon ve arayüz yönetimi sorumluluğu artar.
Farklı teknik alanlarda uzmanlaşmış yüklenicilerden yararlanılabilir.
İşveren belirli paketlerin teknik ve ticari yönetiminde daha doğrudan rol alabilir.
Uygun kapsamların yerli kuruluşlara açılması için daha esnek bir yapı oluşturulabilir.
İşveren ve yerli kuruluşlar belirli teknik alanlarda doğrudan deneyim kazanabilir.
| Risk | Olası Sonuç |
|---|---|
| Paketler arası arayüz | Bir paketin tamamlanması diğer paketin hazır olması anlamına gelmeyebilir. |
| Sorumluluk boşluğu | Paket sınırları açık tanımlanmazsa bazı faaliyetlerin kimin sorumluluğunda olduğu tartışmalı hale gelebilir. |
| Program bağımlılığı | Bir paketteki gecikme diğer paketlerin başlangıcını etkileyebilir. |
| Entegrasyon | Sistemlerin birlikte çalışmasının doğrulanması için ilave koordinasyon gerekir. |
| İşveren personel ihtiyacı | Teknik, ticari, kalite ve program yönetimi kapasitesi artmalıdır. |
Paketlerin her biri kendi kapsamını başarıyla tamamlayabilir. Ancak santralın tamamı ancak bu paketlerin birlikte çalışmasıyla ortaya çıkar.
Bu nedenle her paket için; giriş verileri, çıkış verileri, fiziksel sınırlar, tasarım sorumluluğu, ekipman sınırları, elektriksel ve mekanik bağlantılar, test sorumluluğu, dokümantasyon, kabul kriterleri ve program bağımlılıkları açıkça tanımlanmalıdır.
Multiple-package yaklaşımında proje çok
sayıda ayrı sözleşme ve tedarik paketine
ayrılır.
İşveren, doğrudan veya güçlü bir proje
yönetim organizasyonu aracılığıyla bu
sözleşmeleri koordine eder.
Bu yaklaşımda işverenin teknik ve ticari kararlar üzerindeki kontrolü önemli ölçüde artabilir. Bununla birlikte proje yönetim sistemi, mühendislik organizasyonu ve arayüz yönetimi de aynı ölçüde güçlü olmalıdır.
| Avantaj | Açıklama |
|---|---|
| Yüksek işveren kontrolü | İşveren çok sayıda teknik ve ticari kararın içinde doğrudan yer alabilir. |
| Tedarikçi seçme esnekliği | Farklı paketler için farklı uzmanlaşmış tedarikçiler seçilebilir. |
| Yerli sanayi katılımı | Uygun teknik kapsamlar farklı yerli kuruluşlara dağıtılabilir. |
| Mühendislik deneyimi | İşveren ve yerli kuruluşlar daha fazla teknik süreçte doğrudan görev alabilir. |
| Öğrenme ve kurumsal hafıza | Projenin farklı aşamalarına doğrudan katılım, kurumsal bilgi birikiminin gelişmesine katkı sağlayabilir. |
| Risk | Açıklama |
|---|---|
| Çok sayıda arayüz | Teknik ve ticari koordinasyon yükü önemli ölçüde artabilir. |
| Güçlü işveren organizasyonu ihtiyacı | Yeterli mühendislik ve proje yönetimi kapasitesi bulunmadığında model ciddi risk oluşturabilir. |
| Sorumluluk karmaşası | Bir sorun birden fazla yüklenicinin kapsamına temas edebilir. |
| Program koordinasyonu | Birçok sözleşmenin kilometre taşlarının aynı anda yönetilmesi gerekir. |
| İşveren üzerindeki risk | Paketler arasındaki koordinasyon riski daha fazla ölçüde işverende kalabilir. |
Çok sayıda paketin işverene daha fazla kontrol sağlaması mümkündür. Ancak kontrol ile sorumluluk birlikte gelir.
İşveren; mühendislik, teknik şartnameler, tedarikçi seçimi, kalite gözetimi, program, maliyet, arayüzler, değişiklikler ve sözleşme yönetimi gibi birçok alanı aynı anda yönetmek zorunda kalabilir.
Sözleşme paketleme yaklaşımının önemli sonuçlarından biri de teknoloji transferi potansiyelidir. Ancak burada dikkat edilmesi gereken nokta şudur: paket sayısı ile teknoloji transferi düzeyi aynı şey değildir.
Gerçek teknoloji transferi; yalnızca ekipmanın ülkede üretilmesi veya yerli bir şirketin projede çalışmasıyla gerçekleşmiş sayılmaz. Tasarım bilgisi, mühendislik yöntemleri, üretim teknolojileri, kalite sistemleri, test ve doğrulama yöntemleri, eğitim, işletme bilgisi ve teknik karar süreçlerine erişim de transferin önemli parçalarıdır.
| Teknoloji Transferi Alanı | Turnkey / EPC | Split Package | Multiple Package |
|---|---|---|---|
| Tasarım bilgisi | Sözleşmeye bağlı; erişim sınırlı kalabilir. | Belirli paketlerde daha fazla teknik etkileşim kurulabilir. | İşverenin doğrudan mühendislik katılımı daha yüksek olabilir. |
| Mühendislik yetkinliği | Ana yüklenicide yoğunlaşabilir. | Belirli alanlarda yerli mühendislik kapasitesi geliştirilebilir. | Çok sayıda teknik alanda doğrudan deneyim kazanma imkânı olabilir. |
| İmalat teknolojisi | Alt tedarik zincirine bağlıdır. | Seçilen paketlerde yerli imalatın kapsamı artırılabilir. | Uygun paketler doğrudan yerli üreticilere açılabilir. |
| Kalite sistemleri | Ana yüklenici ve alt tedarik zinciri üzerinden öğrenme gerçekleşebilir. | Yerli kuruluşların belirli kalite süreçlerine doğrudan katılımı mümkün olabilir. | Daha geniş bir yerli tedarikçi ekosistemi oluşturulabilir. |
| İşletme bilgisi | Eğitim ve teknik destek sözleşmeye açıkça bağlanmalıdır. | İşletme ile ilgili teknik paketlerde doğrudan katılım artırılabilir. | İşverenin işletme organizasyonunun proje boyunca daha fazla teknik süreçte bulunması mümkün olabilir. |
| Kurumsal hafıza | Sözleşmedeki bilgi paylaşımı hükümlerine güçlü biçimde bağlıdır. | Paket bazında deneyim birikimi oluşturulabilir. | Daha geniş teknik deneyim tabanı oluşabilir. |
Bir projede on farklı sözleşme bulunması, eğer yerli kuruluşlar yalnızca düşük katma değerli hizmetleri gerçekleştiriyor ve kritik tasarım kararlarına, mühendislik çalışmalarına, üretim yöntemlerine ve kalite sistemlerine erişemiyorsa, gerçek bir teknoloji transferi anlamına gelmeyebilir.
Buna karşılık daha az sayıda sözleşmenin bulunduğu bir projede; ortak mühendislik, tasarım incelemeleri, üretim teknolojisi eğitimi, kalite sistemlerinin geliştirilmesi, fabrika testlerine katılım, saha montajı, devreye alma ve işletme eğitimleri sistematik biçimde yürütülüyorsa daha derin bir yetkinlik kazanımı mümkün olabilir.
Sözleşme paketlerinin bölünmesi, yerli sanayinin projeye katılımını kolaylaştırabilir. Ancak; yerli katılım, yerli üretim ve teknoloji transferi birbirinden farklı kavramlardır.
| Düzey | Örnek | Teknolojik Kazanım |
|---|---|---|
| Yerli hizmet | İnşaat, lojistik, saha hizmetleri | Operasyonel deneyim |
| Yerli imalat | Teknik şartnameye uygun ekipman üretimi | Üretim ve kalite yetkinliği |
| Nükleer kalite | Kalite planı, izlenebilirlik, test ve muayene | Nükleer kalite kültürü |
| Mühendislik | Tasarım hesapları, analizler, teknik şartnameler | Teknik bağımsızlık |
| Tasarım yetkinliği | Tasarım geliştirme ve doğrulama faaliyetleri | Teknolojik bilgi birikimi |
| Yaşam döngüsü yetkinliği | İşletme, bakım, yenileme, modernizasyon | Uzun dönemli teknolojik kapasite |
Bu nedenle teknoloji transferi hedefleniyorsa sözleşme paketleri yalnızca "hangi iş kime verilecek?" sorusuna göre değil, "hangi bilgi ve yetkinlik proje sonunda ülkede kalacak?" sorusuna göre de tasarlanmalıdır.
Nükleer projelerde uzun vadeli stratejik
kazanım yalnızca santralın tamamlanması
değildir.
Proje aynı zamanda;
mühendis, teknisyen, kalite uzmanı,
proje yöneticisi, tedarikçi ve
düzenleyici kuruluşların
deneyim kazandığı büyük bir öğrenme
ortamıdır.
İşverenin teknik süreçlerden tamamen uzak kaldığı bir modelde proje sonunda oluşan kurumsal bilgi sınırlı kalabilir. Buna karşılık işverenin ve yerli kuruluşların teknik karar süreçlerine kontrollü biçimde dahil edilmesi, sonraki projeler için kurumsal hafızanın oluşmasına katkı sağlayabilir.
Bir sözleşme modelini teknoloji transferi açısından değerlendirirken yalnızca proje sırasında ne kadar yerli üretim yapıldığına bakmak yeterli değildir.
Asıl sorular şunlardır:
Kaç mühendis gerçek tasarım
deneyimi kazandı?
Kaç yerli kuruluş nükleer kalite
sistemi geliştirdi?
Hangi ekipmanların üretim teknolojisi
öğrenildi?
Hangi mühendislik hesapları ülkede
yapılabilir hale geldi?
Hangi test ve doğrulama yetenekleri
oluşturuldu?
Santralın işletme ve bakımında hangi
bilgi ülkede kaldı?
Bu bilgi bir sonraki projeye
aktarılabilir mi?
Çok paketli yapıların en önemli yönetim konusu arayüzlerdir. Her yeni paket, diğer paketlerle yeni bir sınır oluşturabilir.
| Arayüz | Yönetilmesi Gereken Konular |
|---|---|
| Teknik | Tasarım verileri, ekipman sınırları, performans kriterleri |
| Fiziksel | Borulama, kablolama, bağlantılar ve montaj sınırları |
| Elektriksel | Gerilim seviyeleri, koruma, kumanda ve haberleşme |
| Kontrol ve enstrümantasyon | Sinyaller, veri noktaları, protokoller ve kontrol fonksiyonları |
| Kalite | Muayene, test, kabul ve uygunsuzluk yönetimi |
| Program | Kilometre taşları, teslimatlar ve diğer paketlere bağımlılıklar |
| Dokümantasyon | Çizimler, hesaplar, test raporları ve as-built dokümanları |
| Sözleşmesel | Sorumluluk, garanti, değişiklik ve ödeme sınırları |
Bir faaliyetin iki sözleşmenin sınırında bulunması, her iki tarafın da o faaliyetten sorumlu olduğu anlamına gelmez.
Tam tersine, sorumluluk açıkça tanımlanmadığında her iki tarafın da faaliyeti diğer tarafın kapsamı olarak değerlendirmesi mümkündür.
Bu nedenle çok paketli yapılarda Interface Responsibility Matrix (arayüz sorumluluk matrisi) gibi araçlarla her teknik ve ticari sınır açıkça tanımlanmalıdır.
Aşağıdaki değerlendirme bir "en iyi model" sıralaması değildir. Amaç, farklı proje koşullarının hangi yönetim ihtiyacını artırabileceğini göstermektir.
| Proje Koşulu | Dikkat Edilmesi Gereken | Paketleme Açısından Sonuç |
|---|---|---|
| İşveren deneyimi sınırlı | Doğrudan sözleşme ve arayüz yönetimi kapasitesi | Çok sayıda paketin yönetilmesi daha fazla organizasyon kapasitesi gerektirir. |
| Güçlü işveren mühendisliği | Teknik koordinasyon kapasitesi | Daha parçalı modellerin yönetilebilirliği artabilir. |
| Çok olgun tasarım | Paket sınırlarının tanımlanabilirliği | Paketleme daha kesin yapılabilir. |
| Tasarım belirsizliği yüksek | Değişikliklerin paketlere etkisi | Arayüz ve değişiklik yönetimi daha kritik hale gelir. |
| Güçlü yerli mühendislik ve imalat kapasitesi | Yerli kuruluşlara verilebilecek teknik kapsam | Daha fazla yerli katılım için paketleme seçenekleri artabilir. |
| Teknoloji transferi hedefi yüksek | Teknik bilgiye ve mühendislik süreçlerine erişim | Paketleme, eğitim, ortak mühendislik ve bilgi transferi hükümleriyle birlikte tasarlanmalıdır. |
| Çok sınırlı tedarikçi pazarı | Kritik üreticilerin kapasitesi ve bağımlılık | Paketleme stratejisi tedarikçi pazarına göre uyarlanmalıdır. |
Paketleme kararı yalnızca sözleşme sayısını belirlemek olarak görülmemelidir. Her paket için; kapsam, teknik sınırlar, sorumluluklar, arayüzler, teslimatlar, kalite gereksinimleri, program, garanti, testler ve dokümantasyon birlikte tanımlanmalıdır.
Açık kapsam – Hangi işin pakete dahil olduğu kesin olarak tanımlanmalıdır.
Açık arayüz – Paketin diğer paketlerle bağlantı noktaları tanımlanmalıdır.
Açık sorumluluk – Tasarım, tedarik, imalat, test, montaj ve kabul sorumluluğu belirlenmelidir.
Açık kalite gereksinimi – Muayene, test, kayıt ve izlenebilirlik şartları belirlenmelidir.
Açık program – Teslim ve kilometre taşları ana proje programına bağlanmalıdır.
Açık bilgi paylaşımı – Tasarım verisi, teknik doküman, eğitim ve know-how kapsamı tanımlanmalıdır.
Açık değişiklik mekanizması – Tasarım veya kapsam değişikliklerinin bütün paketlere etkisi yönetilmelidir.
Turnkey / EPC, Split Package ve Multiple Package yaklaşımlarının her birinin farklı avantajları ve riskleri bulunmaktadır.
Turnkey yaklaşımı daha az ana arayüz ve daha bütünleşik yüklenici sorumluluğu sağlayabilir. Split Package yaklaşımı işverenin kontrolü ile yüklenici uzmanlaşması arasında farklı bir denge oluşturabilir. Multiple Package yaklaşımı ise işverene daha yüksek doğrudan kontrol ve daha fazla yerli katılım imkânı sağlayabilir; ancak bunun karşılığında çok daha güçlü bir mühendislik ve proje yönetimi organizasyonu gerektirir.
Teknoloji transferi açısından ise temel kriter paket sayısı değildir. Asıl mesele; projenin tasarım, mühendislik, imalat, kalite, test, montaj, devreye alma ve işletme aşamalarında hangi bilginin yerli kuruluşlara aktarılacağı ve bu bilginin proje sonrasında ülkede kalıp kalmayacağıdır.
Sözleşme paketlemesinin başarısı, kaç tane sözleşme yapıldığıyla değil; bu sözleşmelerin kapsam, sorumluluk, arayüz, risk, kalite, program ve bilgi transferini ne kadar açık ve yönetilebilir biçimde tanımladığıyla ölçülmelidir.
Teknoloji transferi hedefleniyorsa sözleşme yapısı ayrıca; bilgiye erişim, ortak mühendislik, eğitim, teknik yardım, imalat yetkinliği, kalite sistemleri, test ve doğrulama kapasitesi ve kurumsal hafızanın korunmasını sağlayacak şekilde tasarlanmalıdır.
Böylece sözleşme paketlemesi yalnızca "işlerin kim tarafından yapılacağını" belirleyen ticari bir düzenleme olmaktan çıkar; projenin nasıl yönetileceğini, risklerin nasıl paylaşılacağını, yerli sanayinin nasıl geliştirileceğini ve proje sonunda hangi teknik yetkinliklerin ülkede kalacağını belirleyen stratejik bir proje kararı haline gelir.
Nükleer santral ihale şartnamesi, satın alınacak ekipmanların teknik özelliklerini sıralayan basit bir doküman değildir. İhale şartnamesi veya Bid Invitation Specification (BIS) , işverenin projeye ilişkin teknik, ticari, düzenleyici ve organizasyonel beklentilerini potansiyel tedarikçilere aktardığı temel dokümanlardan biridir.
Bu nedenle ihale şartnamesi, daha önce gerçekleştirilen; teknoloji değerlendirmesi, saha değerlendirmesi, şebeke analizi, ekonomik değerlendirme, tedarik stratejisi ve sözleşme modeli seçimi çalışmalarının ihale sürecine yansıtıldığı noktadır.
İyi hazırlanmış bir ihale şartnamesi, tedarikçiye yalnızca "bir nükleer santral kur" demez.
Aynı zamanda; hangi saha koşullarının esas alınacağını, hangi güvenlik ve performans gereksinimlerinin karşılanacağını, hangi standartların uygulanacağını, sorumlulukların nerede başlayıp nerede biteceğini, hangi bilgi ve belgelerin teslim edileceğini ve tekliflerin hangi kriterlere göre değerlendirileceğini tanımlar.
İhale şartnamesi hazırlanırken yalnızca ihale tarihindeki ihtiyaçlar dikkate alınmamalıdır. Santralın tasarımından işletmesine, yakıtından bakımına, devre dışı bırakılmasına kadar uzanan yaşam döngüsü gereksinimleri mümkün olduğu ölçüde başlangıçta değerlendirilmelidir.
Teknoloji Seçimi → Saha ve Şebeke Gereksinimleri → İşveren Gereksinimleri → İhale Şartnamesi → Teklifler → Teknik ve Ekonomik Değerlendirme → Müzakere → Sözleşme
Bu zincirin önemli bir sonucu vardır: ihale şartnamesinde açıkça tanımlanmayan veya yeterince ölçülebilir hale getirilmeyen bir gereksinimin daha sonra teklifleri karşılaştırırken veya sözleşme sırasında yönetilmesi zorlaşabilir.
Nükleer santral ihale dokümanları projenin yapısına göre değişebilir. Ancak genel olarak doküman yapısında idari ve ticari hükümler, kapsam ve hizmetler, teknik gereksinimler ve bunları destekleyen ekler bulunur.
| Bölüm | Temel İçerik | Temel Amaç |
|---|---|---|
| İhale talimatları | Teklif hazırlama, teslim, format ve usuller. | Teklif sürecinin kurallarını belirlemek. |
| İdari hükümler | Genel ve özel sözleşme koşulları. | Tarafların ticari ve hukuki çerçevesini oluşturmak. |
| Tedarik ve hizmet kapsamı | İşveren ve tedarikçi kapsam sınırları. | Sorumluluk ve arayüzleri belirlemek. |
| Teknik şartname | Tasarım, performans, güvenlik ve ekipman gereksinimleri. | Teknik tekliflerin karşılaştırılabilir olmasını sağlamak. |
| Saha bilgileri | Jeoloji, sismisite, meteoroloji, hidrology, soğutma, ulaşım vb. | Tasarımın gerçek saha koşullarına göre hazırlanmasını sağlamak. |
| Kodlar ve standartlar | Uygulanacak mevzuat, standartlar ve teknik kurallar. | Tasarım ve imalat esaslarını belirlemek. |
| Teklif formları | Teknik ve ekonomik bilgilerin standart formatta sunulması. | Tekliflerin sistematik karşılaştırılmasını kolaylaştırmak. |
| Teknik veri talepleri | Performans, ekipman, yakıt ve işletme verileri. | Teknoloji ve santral özelliklerini karşılaştırmak. |
İhale şartnamesinin başlangıç noktası projenin neyi gerçekleştirmeyi amaçladığının açık biçimde tanımlanmasıdır. Bu kapsamda santralın; reaktör tipi, elektriksel gücü, işletme rejimi, ünite sayısı, proje uygulama yaklaşımı ve ulusal nükleer program içindeki konumu ortaya konmalıdır.
Bunun yanında işverenin yalnızca teknik değil, ülkeye ve projeye özgü gereksinimleri de tanımlanabilir.
Güç, performans, güvenlik, işletme ve bakım gereksinimleri.
Saha parametreleri ve tasarım için kullanılacak çevresel veriler.
Ulusal mevzuat, lisanslama gereksinimleri ve uygulanacak teknik kurallar.
Yerli mühendislik, imalat, hizmet ve insan kaynağı hedefleri.
Bir nükleer santral teklifinin sağlıklı karşılaştırılabilmesi için teklif sahiplerinin aynı temel saha bilgilerine göre teklif hazırlaması gerekir.
Bu nedenle ihale öncesinde saha araştırmalarının yeterli olgunluğa ulaştırılması ve teklif sahibine tasarım açısından gerekli bilgilerin sağlanması önemlidir. IAEA da bid invitation specification hazırlanmasından önce uygun sahanın belirlenmesini ve ayrıntılı saha araştırmalarının yapılmasını; teklif sahiplerine teklif hazırlamak için gerekli saha bilgilerinin verilmesini öngörmektedir. :contentReference[oaicite:3]{index=3}
| Saha Alanı | Teklif Açısından Önemi |
|---|---|
| Sismisite ve jeoloji | Yapısal tasarım ve güvenlik analizlerini etkiler. |
| Meteoroloji | Aşırı sıcaklık, rüzgâr, yağış ve diğer çevresel tasarım koşullarını etkiler. |
| Hidroloji ve su kaynakları | Soğutma sistemi ve nihai ısı kuyusunun değerlendirilmesini etkiler. |
| Ulaşım ve lojistik | Büyük ekipmanların sahaya taşınabilirliğini etkiler. |
| Elektrik şebekesi | Ünite gücü, işletme rejimi ve şebeke bağlantısını etkiler. |
| Çevresel koşullar | Tasarım, izinler ve çevresel değerlendirme süreçlerini etkiler. |
İhale şartnamesinin en önemli özelliklerinden biri, gereksinimlerin mümkün olduğunca ölçülebilir ve doğrulanabilir şekilde tanımlanmasıdır.
"Yüksek güvenilirlik", "yüksek kalite" veya "yüksek performans" gibi genel ifadeler tek başına yeterli değildir. Bunların; performans göstergeleri, kabul kriterleri, test yöntemleri, hesaplama yöntemleri ve doğrulama dokümanları ile ilişkilendirilmesi gerekir.
| Genel İfade | Daha Kullanışlı Yaklaşım |
|---|---|
| Yüksek performans | Ölçülebilir performans parametreleri ve kabul kriterleri. |
| Güvenilir sistem | İlgili güvenilirlik, kullanılabilirlik ve tasarım kriterleri. |
| Kaliteli imalat | Kalite planı, muayene, test, kayıt ve kabul kriterleri. |
| Hızlı teslimat | Tanımlanmış teslim kilometre taşları. |
| İyi teknoloji transferi | Teslim edilecek bilgi, eğitim, mühendislik faaliyetleri ve ölçülebilir çıktılar. |
Bir gereksinim teklif sahibinden isteniyor ancak nasıl doğrulanacağı belirtilmiyorsa, tekliflerin objektif biçimde karşılaştırılması ve daha sonra sözleşmede uygulanması zorlaşabilir.
İhale şartnamesinde uygulanacak kod, standart ve düzenleyici gereksinimlerin açık biçimde tanımlanması gerekir.
Burada yalnızca bir standart listesi verilmesi yeterli değildir. Standartların; hangi sistemlere, yapılara ve bileşenlere uygulanacağı, hangi tasarım ve imalat faaliyetlerini kapsayacağı ve ulusal düzenleyici gerekliliklerle nasıl ilişkilendirileceği de açıklığa kavuşturulmalıdır.
Farklı teknolojiler farklı tasarım geleneklerine, kodlara, standartlara ve lisanslama yaklaşımlarına dayanabilir.
Bu nedenle teklif değerlendirmesinde yalnızca "hangi reaktör?" sorusu değil, "Bu tasarım hangi teknik ve düzenleyici çerçevede uygulanacak?" sorusu da cevaplanmalıdır.
İhale şartnamesi, güvenlik ve lisanslama açısından işverenin ve düzenleyici çerçevenin gerektirdiği temel koşulları yeterince açık biçimde ortaya koymalıdır.
IAEA'nın ilgili rehberinde işletme kuruluşunun mevcut nükleer teknolojileri, güvenlik özelliklerini ve ilgili gereksinimleri anlaması; güvenlik ve düzenleyici hususların bid specification içine yansıtılması gerektiği belirtilmektedir. :contentReference[oaicite:4]{index=4}
Güvenlik fonksiyonları ve tasarım gereksinimleri açıkça tanımlanmalıdır.
Teklif sahibinin sunması gereken analiz ve teknik kanıtlar belirlenmelidir.
Tasarımın lisanslama sürecini destekleyecek dokümantasyon sorumlulukları tanımlanmalıdır.
Tasarım ve performans iddialarının nasıl doğrulanacağı belirlenmelidir.
Yerli katılım hedefleniyorsa bunun ihale şartnamesinde yalnızca "yerli katkı sağlanacaktır" şeklinde genel bir ifade olarak bırakılması yeterli değildir.
Hangi alanlarda; yerli mühendislik, yerli imalat, montaj, test, kalite hizmetleri, lojistik, yazılım, eğitim ve teknik danışmanlık beklendiği mümkün olduğunca açık tanımlanmalıdır.
| Katılım Alanı | Şartnamede Sorulabilecek Konular |
|---|---|
| Mühendislik | Hangi mühendislik faaliyetleri yerel kuruluşlarla yürütülecek? |
| İmalat | Hangi ekipman ve bileşenlerin yerli üretilmesi mümkün? |
| Kalite | Yerli üreticilerin hangi kalite sistemlerine sahip olması gerekiyor? |
| Eğitim | Yerli personel hangi teknik süreçlerde eğitilecek? |
| Test ve doğrulama | Yerli kuruluşların hangi test ve doğrulama faaliyetlerine katılması bekleniyor? |
Teknoloji transferi hedefleniyorsa, şartnamede bunun yalnızca genel bir politika hedefi olarak ifade edilmesi yeterli değildir.
Teklif sahibinden teknoloji transferine ilişkin; kapsam, yöntem, teslimatlar, eğitimler, teknik destek, mühendislik katılımı, üretim teknolojileri, know-how, dokümantasyon ve proje sonrasında sürdürülebilirlik hakkında somut öneriler istenebilir.
| Teknoloji Transferi Alanı | İhalede İstenebilecek Çıktı |
|---|---|
| Teknik dokümantasyon | Tasarım ve teknik dokümanların tanımlı kapsamda teslimi. |
| Ortak mühendislik | Yerli mühendislerin tasarım ve inceleme faaliyetlerine katılımı. |
| Eğitim | Teorik eğitim yanında uygulamalı ve iş başında eğitim programları. |
| İmalat teknolojisi | Uygun kapsamda üretim yöntemleri ve üretim yetkinliği geliştirme. |
| Kalite sistemi | Nükleer kalite yönetimi ve tedarikçi yeterlilik programları. |
| Test ve doğrulama | Fabrika ve saha testlerine yerli personelin katılımı. |
| İşletme ve bakım | İşletme, bakım ve teknik destek eğitimleri. |
| Kurumsal hafıza | Eğitim kayıtları, prosedürler ve teknik bilgi altyapısının sürdürülebilirliği. |
"Teknoloji transferi yapılacaktır" ifadesi tek başına ölçülebilir bir sözleşme gereksinimi değildir.
Daha güçlü yaklaşım; hangi bilgi, hangi eğitim, hangi mühendislik faaliyeti, hangi üretim yeteneği ve hangi teknik dokümanın hangi tarihte ve hangi kalite seviyesinde teslim edileceğini tanımlamaktır.
İhale şartnamesinde yalnızca teknik kapsam değil, proje organizasyonu ve tarafların sorumlulukları da tanımlanmalıdır.
| Taraf | Tanımlanabilecek Sorumluluklar |
|---|---|
| İşveren | Saha bilgileri, izinler, temel tasarım girdileri, onaylar ve işveren kapsamları. |
| Ana yüklenici | Mühendislik, tedarik, inşaat ve proje koordinasyonu. |
| Alt tedarikçiler | Ekipman, imalat, test ve ilgili dokümantasyon. |
| Düzenleyici kuruluş | Düzenleyici inceleme, değerlendirme ve yetkilendirme süreçleri. |
| İşletme kuruluşu | İşletme gereksinimleri, eğitim, bakım ve işletmeye hazırlık girdileri. |
Özellikle paketli sözleşme modellerinde sorumlulukların ve arayüzlerin ihale dokümanında yeterince açık tanımlanmaması, daha sonra sözleşme ve proje uygulaması sırasında uyuşmazlıklara yol açabilir.
İhale şartnamesi, yalnızca ana yüklenicinin kalite sistemini değil, gerektiğinde alt tedarikçileri de kapsayan kalite gereksinimlerini tanımlamalıdır.
Bu kapsamda; kalite planları, tedarikçi yeterlilikleri, fabrika denetimleri, muayene ve test noktaları, kayıtlar, uygunsuzlukların yönetimi, izlenebilirlik ve teslim dokümantasyonu gibi konular tanımlanabilir.
Nükleer tedarikte önemli olan yalnızca ürünün teknik gereksinimi karşılaması değildir.
Aynı zamanda; nasıl üretildiğinin, hangi malzemenin kullanıldığının, hangi testlerden geçtiğinin, hangi ölçümlerin yapıldığının ve bunların nasıl kayıt altına alındığının gösterilebilir olması gerekir.
İhale şartnamesinde yalnızca santralın tamamlanma tarihi değil, kritik tedarik ve proje kilometre taşları da tanımlanmalıdır.
| Kilometre Taşı | Örnek İçerik |
|---|---|
| Tasarım | Tasarım dokümanlarının tamamlanması ve onayları. |
| Tedarikçi seçimi | Kritik ekipman üreticilerinin belirlenmesi. |
| Sipariş | Uzun teslim süreli ekipmanların siparişi. |
| İmalat | Kritik imalat aşamalarının tamamlanması. |
| Fabrika testleri | Test ve kabul faaliyetleri. |
| Saha teslimi | Ekipmanların sahaya ulaştırılması ve kabulü. |
| Montaj | Montaj ve ilgili saha faaliyetleri. |
| Devreye alma | Test, sistem teslimi ve işletmeye hazırlık. |
Nükleer santral ihalesi yalnızca santralın inşa edilmesini kapsıyorsa, uzun dönemli işletme gereksinimlerinin bir bölümü ihmal edilebilir. Oysa ihale aşamasında; ilk yakıt, yeniden yükleme yakıtı, yakıt hizmetleri, işletme personeli eğitimi, bakım, yedek parçalar, teknik destek ve işletmeye hazırlık gibi konular da değerlendirilmelidir.
Böylece tekliflerin yalnızca ilk yatırım maliyeti değil, santralın yaşam döngüsü üzerindeki sonuçları da daha sağlıklı karşılaştırılabilir.
İhale şartnamesinde teklif sahibinden beklenen performansın nasıl gösterileceği mümkün olduğunca açık tanımlanmalıdır.
| Alan | Tanımlanabilecek Kriter |
|---|---|
| Elektrik gücü | Garanti edilen güç ve ölçüm yöntemi. |
| Kullanılabilirlik | Tanım, hesaplama yöntemi ve garanti koşulları. |
| Verim | Tasarım koşullarındaki performans kriterleri. |
| Yakıt performansı | İlgili yakıt performans ve garanti göstergeleri. |
| Çevresel performans | İlgili tasarım ve işletme sınırları. |
| Test ve kabul | Performansın hangi testlerle doğrulanacağı. |
Bir yükleniciden belirli bir performans garanti ediliyorsa, bu performansın; hangi koşullarda, hangi yöntemle, hangi ölçüm cihazlarıyla, hangi kabul kriterlerine göre ve hangi toleranslar içinde doğrulanacağı da tanımlanmalıdır.
İhale şartnamesinin en önemli özelliklerinden biri, daha sonra yapılacak teklif değerlendirmesinin temelini oluşturmasıdır.
Bu nedenle şartnamede istenen bilgiler ile değerlendirme sırasında kullanılacak kriterler birbiriyle uyumlu olmalıdır.
| İhalede İstenen Bilgi | Değerlendirmede Kullanılabilecek Alan |
|---|---|
| Teknik tasarım bilgileri | Teknik uygunluk ve performans. |
| Referans santrallar | Deneyim ve teknoloji olgunluğu. |
| Tedarikçi ve alt tedarikçi listeleri | Tedarik zinciri kapasitesi ve riskleri. |
| Program | Proje süresi ve kritik yol değerlendirmesi. |
| Teknoloji transferi teklifi | Yerli kapasite ve kurumsal öğrenme. |
| Finansman teklifi | Finansman maliyeti ve ekonomik değerlendirme. |
| Teknik sapmalar | Risk, maliyet ve sözleşme müzakeresi. |
IAEA da teklif değerlendirmesinde şartnameye uygunluk, teknik özellikler, kapsam ve tedarik sınırları, tasarım özellikleri, referanslar, teknik sapmalar ve teknoloji transferi gibi unsurların değerlendirilmesini öngörmektedir. :contentReference[oaicite:5]{index=5}
Teklif sahiplerinin ihale şartnamesindeki bazı gereksinimlerden sapma veya alternatif çözüm önermesi mümkündür. Ancak bu sapmaların standart teklif içeriğinin içinde kaybolmaması gerekir.
Teklifte; şartnameye tam uyum, teknik sapma, alternatif çözüm, varsayım ve istisnaların açık biçimde birbirinden ayrılması, tekliflerin karşılaştırılabilirliği açısından önemlidir.
Bir teklifin şartnameye uymayan noktalarının teklifin başka bölümlerinde dağınık biçimde bulunması, değerlendirme sürecini zorlaştırabilir.
Bu nedenle teklif sahibinden deviations and exceptions listesinin açıkça sunulması istenebilir. Böylece her sapmanın teknik, ekonomik, program ve lisanslama etkisi ayrıca incelenebilir.
İyi hazırlanmış bir ihale şartnamesi, yalnızca çok uzun bir doküman değildir. Asıl önemli olan gereksinimlerin; açık, tutarlı, ölçülebilir, doğrulanabilir ve teklif sahipleri arasında karşılaştırılabilir olmasıdır.
İşverenin ne istediği farklı yorumlara mümkün olduğunca az açık olacak şekilde tanımlanmıştır.
Gereksinimler performans göstergeleri ve kabul kriterleriyle ilişkilidir.
Tasarım ve performans iddialarının nasıl doğrulanacağı bellidir.
Farklı teklifler aynı temel gereksinimler üzerinden değerlendirilebilir.
İhale şartnamesinin önemli bir diğer özelliği de işveren gereksinimleri ile tasarımın gereksiz yere birbirine karıştırılmamasıdır.
İşveren; güvenlik hedeflerini, performans gereksinimlerini, saha koşullarını, düzenleyici gereksinimleri, kalite seviyelerini ve kabul kriterlerini açıkça tanımlamalıdır.
Ancak uygulanabilir olduğu ölçüde, bu gereksinimlerin nasıl karşılanacağını teklif sahibinin teknik çözümüne bırakmak, farklı teknolojik çözümlerin objektif biçimde değerlendirilmesine olanak sağlayabilir.
Çok genel bir şartname işverenin ihtiyacını yeterince tanımlamayabilir. Çok ayrıntılı ve gereksiz biçimde tasarımı tarif eden bir şartname ise alternatif çözümlerin değerlendirilmesini ve yenilikçi veya farklı teknik yaklaşımların ortaya çıkmasını sınırlayabilir.
Bu nedenle temel hedef; gerekli sonucu ve sınırları açıkça tanımlarken, güvenlik ve lisanslama açısından izin verilen teknik çözüm alanını gereksiz yere daraltmamaktır.
| Alan | Kontrol Sorusu |
|---|---|
| Proje | Projenin amacı, kapsamı ve uygulama modeli açık mı? |
| Saha | Teklif için gerekli saha bilgileri yeterli mi? |
| Şebeke | Şebeke ve bağlantı gereksinimleri tanımlı mı? |
| Güvenlik | Güvenlik ve düzenleyici gereksinimler açık mı? |
| Teknik kapsam | Tedarik ve hizmet sınırları net mi? |
| Kodlar | Uygulanacak kod ve standartlar tanımlı mı? |
| Kalite | QA/QC ve tedarikçi gözetimi tanımlı mı? |
| Program | Kritik kilometre taşları tanımlı mı? |
| Yerli katılım | Beklenen yerli kapsam ölçülebilir mi? |
| Teknoloji transferi | Transfer edilecek bilgi ve yetkinlikler tanımlı mı? |
| Yakıt | Yakıt ve yakıt çevrimi gereksinimleri açık mı? |
| Eğitim | Eğitim ve işletmeye hazırlık kapsamı belli mi? |
| Performans | Garanti ve kabul kriterleri ölçülebilir mi? |
| Teklif değerlendirmesi | Değerlendirme kriterleri şartnameyle uyumlu mu? |
| Sapmalar | Teknik sapmalar ve istisnalar açıkça gösterilecek mi? |
İyi bir nükleer santral ihale şartnamesi; işverenin ihtiyaçlarını açıkça tanımlayan, teklif sahiplerinin karşılaştırılabilir teklifler hazırlamasını sağlayan, güvenlik ve lisanslama gereksinimlerini görünür kılan, yerli katılım ve teknoloji transferi hedeflerini ölçülebilir hale getiren ve daha sonra yapılacak sözleşmenin teknik temelini oluşturan bir proje dokümanıdır.
Bu nedenle ihale şartnamesinin kalitesi, yalnızca dokümanın teknik ayrıntı düzeyiyle değil; proje hedeflerini ne kadar açık tanımladığı, teklifleri ne kadar karşılaştırılabilir hale getirdiği, riskleri ne kadar görünür kıldığı ve sözleşme aşamasında belirsizlikleri ne ölçüde azalttığı ile değerlendirilmelidir.
Kapsamlı bir nükleer santral ihalesinde bütün gereksinimlerin tek bir dokümanda toplanması pratik değildir. Bunun yerine; idari, ticari, teknik, kalite, tedarik, saha, program ve sözleşme gereksinimlerini birbirini tamamlayan bir dokümanlar sistemi içinde düzenlemek gerekir.
Bu dokümanların her biri farklı bir soruya cevap verir. Ancak hepsinin ortak amacı; işverenin ne istediğini, yüklenicinin neyi ve hangi koşullarda yapacağını, sorumlulukların nerede başlayıp nerede biteceğini ve tekliflerin hangi esaslara göre karşılaştırılacağını açık biçimde ortaya koymaktır.
Nükleer santral ihalesinde teknik şartname tek başına yeterli değildir. Teknik gereksinimler idari hükümlerle, kapsam sınırlarıyla, kalite gereksinimleriyle, saha verileriyle, programla ve ticari koşullarla birlikte değerlendirilmelidir.
Bu nedenle dokümanlar arasında tutarlılık, izlenebilirlik ve açık bir hiyerarşi oluşturulması, ihale ve daha sonra kurulacak sözleşme açısından temel bir gereksinimdir.
Ahn'ın IAEA/KAERI eğitim materyalinde nükleer santral ihale dokümantasyonu dört temel bölüm altında ele alınmaktadır: Bidding Specifications, General Administrative, Scope of Supply & Services ve Technical Specifications. Bunlara saha bilgileri, uygulanacak kodlar ve standartlar, teknik teklif formları ve teknik veri talepleri gibi ekler eşlik etmektedir. :contentReference[oaicite:2]{index=2}
İhaleye davet, teklif verme talimatları, formlar ve teklif sürecinin kuralları.
Genel ve özel koşullar, finansal hükümler ve sözleşme çerçevesi.
İşveren ve teklif sahibi sorumlulukları ile kapsam ve arayüz sınırları.
Tasarım, performans, güvenlik, ekipman ve diğer teknik gereksinimler.
| Cilt / Bölüm | İçerik | Temel Fonksiyon |
|---|---|---|
| Cilt I | Bidding Specifications | İhaleye davet, teklif talimatları ve teklif formları. |
| Cilt II | General Administrative | Genel, özel ve finansal hükümler. |
| Cilt III | Scope of Supply & Services | Tedarik ve hizmet kapsamı ile işveren sorumlulukları. |
| Cilt IV | Technical Specifications | Tasarım, genel gereksinimler ve teknik şartlar. |
| Ekler | Site information, codes & standards, technical bid forms, technical data request | Teklifin hazırlanması ve teknik karşılaştırma için gerekli girdiler. |
Bu yapı, bütün projelerde aynı olmak zorunda değildir. Ancak temel prensip değişmez: farklı nitelikteki gereksinimler açık bir doküman mimarisi içinde birbirleriyle ilişkilendirilmelidir.
İhale dokümanının bu bölümü teklif sahiplerinin ihaleye nasıl katılacağını ve tekliflerini hangi usulle hazırlayıp sunacağını belirler.
| Konu | İçerik |
|---|---|
| İhaleye davet | İhalenin amacı ve kapsamı. |
| Teklif talimatları | Teklifin hazırlanması, formatı ve teslim usulü. |
| Teklif formları | Teknik, ticari ve finansal bilgilerin sunulacağı standart formatlar. |
| Açıklama ve soru süreci | Teklif sahiplerinden gelen soruların ve resmi açıklamaların yönetimi. |
| Teklif geçerliliği | Teklifin geçerlilik koşulları ve süreleri. |
Bu bölümün temel amacı, bütün teklif sahiplerinin mümkün olduğunca aynı usul ve bilgi çerçevesinde teklif hazırlamasını sağlamaktır.
İdari ve ticari hükümler, teknik gereksinimlerin hangi sözleşmesel çerçevede gerçekleştirileceğini belirler.
Bu kapsamda; sözleşme süresi, ödeme koşulları, garanti, fesih, mücbir sebep, sorumluluk, uyuşmazlık çözümü, uygulanacak hukuk, dil, bildirimler, değişiklikler ve diğer genel sözleşme hükümleri düzenlenebilir.
Ahn'ın örnek sözleşme yapısında genel hükümlerin yanı sıra tanımlar, süre, fesih, garanti, mücbir sebep, tahkim, uygulanacak hukuk, dil, değişiklik ve sözleşmenin bütünlüğüne ilişkin hükümler ayrı başlıklar altında ele alınmaktadır. :contentReference[oaicite:3]{index=3}
Örneğin bir ekipmanın belirli bir tarihte teslim edilmesi teknik açıdan bir program gereksinimi olabilir. Ancak bu tarihe uyulmamasının sonuçları; sözleşme, ödeme, gecikme, garanti ve performans hükümleri üzerinden ticari bir konuya dönüşür.
Tedarik kapsamı dokümanı, işveren ile yüklenici arasındaki "kim ne yapacak?" sorusuna cevap verir.
| Alan | Tanımlanması Gereken Konular |
|---|---|
| Yüklenici kapsamı | Tedarik edilecek ekipman, hizmet ve çalışmalar. |
| İşveren kapsamı | İşveren tarafından sağlanacak bilgi, ekipman, izin ve hizmetler. |
| Tedarik sınırları | Ekipman ve sistemlerin fiziksel ve fonksiyonel sınırları. |
| Arayüzler | Diğer yüklenicilerle bağlantı noktaları. |
| Hizmetler | Mühendislik, montaj, test, eğitim ve teknik destek gibi hizmetler. |
Özellikle Split Package ve Multiple Package yaklaşımlarında bu bölüm kritik hale gelir. Çünkü paket sınırları ne kadar açık tanımlanırsa, daha sonra ortaya çıkabilecek "bu iş kimin kapsamındaydı?" tartışmaları da o kadar azaltılabilir.
Bir ekipmanın yalnızca satın alınması ile iş bitmez. Tasarım, fabrika testi, sevkiyat, saha kabulü, montaj, devreye alma ve dokümantasyonun hangi tarafın sorumluluğunda olduğu da tanımlanmalıdır.
Teknik şartname, ihale dokümanının mühendislik açısından en önemli bölümlerinden biridir. Ancak yalnızca ekipman özelliklerinin listelenmesi şeklinde hazırlanmamalıdır.
Teknik şartname; tasarım esaslarını, performans gereksinimlerini, güvenlik gereksinimlerini, uygulanacak standartları, çevresel tasarım koşullarını, ekipman gereksinimlerini, testleri ve kabul kriterlerini kapsayabilir.
Tasarım esasları ve teknik sınırlar.
Güç, verim, kullanılabilirlik ve diğer performans kriterleri.
Güvenlik fonksiyonları, tasarım kriterleri ve analiz gereksinimleri.
Test, muayene ve kabul kriterleri.
Teknik teklifin hazırlanabilmesi için teklif sahibinin belirli temel proje bilgilerine erişmesi gerekir. Bu nedenle saha bilgileri, uygulanacak kod ve standartlar, teknik teklif formları ve teknik veri talepleri ihale dokümanının önemli eklerini oluşturabilir.
| Ek | İçerik | Teklif Açısından Önemi |
|---|---|---|
| Saha bilgileri | Saha parametreleri ve ilgili teknik veriler. | Tasarımın gerçek saha koşullarına göre hazırlanmasını sağlar. |
| Kod ve standartlar | Uygulanacak teknik kurallar ve standartlar. | Teknik tekliflerin ortak referansını oluşturur. |
| Teknik teklif formları | Standartlaştırılmış teknik bilgiler. | Tekliflerin karşılaştırılmasını kolaylaştırır. |
| Teknik veri talebi | Tasarım, performans, ekipman ve işletme verileri. | Teknik değerlendirme için gerekli bilgiyi sağlar. |
Nükleer santral ihalesinde aynı gereksinim birden fazla dokümanda farklı biçimlerde ortaya çıkabilir. Örneğin bir performans gereksinimi; teknik şartnamede, teklif formunda, performans garanti bölümünde ve kabul testleri bölümünde karşılık bulabilir.
Bu nedenle gereksinimin kaynağı ile sözleşmedeki karşılığının birbirine bağlanabilmesi önemlidir.
İşveren Gereksinimi → Teknik Şartname → Teklif → Değerlendirme → Sözleşme → Tasarım → Test → Kabul
Bu yaklaşım, özellikle güvenlik açısından önemli gereksinimlerin proje boyunca kaybolmamasına yardımcı olur.
İhale ve sözleşme dokümanlarının sayısı arttıkça, dokümanlar arasında farklılık veya çelişki ortaya çıkma ihtimali de artar.
Örneğin teknik şartnamede bir değer farklı, teklif formunda başka bir değer verilmişse veya genel hükümler ile özel hükümler arasında farklılık varsa, hangi hükmün geçerli olduğu önceden belirlenmelidir.
Bu nedenle sözleşmede; dokümanların öncelik sırası (order of precedence) açık biçimde tanımlanmalıdır.
Ahn'ın örnek sözleşme yapısında da dokümanlar arasındaki öncelik sırasının genel sözleşme hükümleri içinde düzenlenebileceği görülmektedir. :contentReference[oaicite:4]{index=4}
| Olası Çelişki | Doğabilecek Sorun | Yönetim Aracı |
|---|---|---|
| Genel hüküm / teknik şartname | Hangi hükmün uygulanacağı belirsizleşebilir. | Doküman öncelik sırası. |
| Teknik şartname / teklif | Teklifteki sapmanın kabul edilip edilmediği belirsizleşebilir. | Sapmalar ve istisnalar listesi. |
| Kapsam / teknik doküman | Sorumluluk sınırı tartışmalı hale gelebilir. | Scope of Supply ve arayüz matrisi. |
| Program / sözleşme | Teslim tarihinin bağlayıcılığı tartışılabilir. | Kilometre taşları ve sözleşme hükümleri. |
Nükleer santral ihalesinde bir gereksinimin yalnızca teknik açıdan değerlendirilmesi yeterli değildir.
Örneğin; bir ekipmanın performansı teknik şartnamede tanımlanabilir, ölçüm yöntemi test prosedüründe belirlenebilir, kabul koşulu sözleşmede yer alabilir ve performansın karşılanmaması halinde uygulanacak sonuç ticari hükümlerde düzenlenebilir.
| Gereksinim | Teknik Doküman | Sözleşmesel Karşılık |
|---|---|---|
| Performans | Teknik kriter ve hesap yöntemi. | Garanti ve kabul koşulu. |
| Teslim tarihi | Proje programı. | Kilometre taşı ve gecikme hükümleri. |
| Kalite | Teknik ve kalite gereksinimleri. | Denetim, uygunsuzluk ve kabul hükümleri. |
| Teknoloji transferi | Teknik kapsam ve eğitim gereksinimleri. | Teslimatlar, sorumluluklar ve sözleşme yükümlülükleri. |
| Yerli imalat | Teknik yeterlilik gereksinimleri. | Kapsam, hedefler, doğrulama ve kabul. |
Bir gereksinimin teknik şartnamede bulunması, o gereksinimin sözleşmede nasıl uygulanacağı ve doğrulanacağı sorusunun cevabını kendiliğinden oluşturmaz.
Bu nedenle önemli gereksinimlerin; teknik tanım, sorumluluk, doğrulama, kabul ve gerektiğinde ticari sonuç bakımından birbirleriyle ilişkilendirilmesi gerekir.
İhale dokümanları hazırlandıktan sonra değişmez belgeler olarak düşünülmemelidir. Özellikle ihale sürecinde verilen resmi açıklamalar, sorulara verilen cevaplar, düzeltmeler ve ek dokümanlar teklif sahiplerinin aynı bilgi setine göre hareket etmesini sağlamalıdır.
Sözleşme imzalandıktan sonra ise dokümanların revizyonları kontrollü biçimde yapılmalı; hangi değişikliğin hangi dokümanı ve hangi sözleşmesel yükümlülüğü etkilediği izlenebilmelidir.
Her dokümanın geçerli revizyonu açıkça belirlenmelidir.
Bir gereksinimin ilişkili teknik ve sözleşmesel dokümanları izlenebilmelidir.
Değişikliklerin kim tarafından onaylandığı kayıt altında tutulmalıdır.
Doküman geçmişi ve değişiklik kayıtları korunmalıdır.
Teknoloji transferi hedefleniyorsa, bunun yalnızca genel sözleşme hükümlerinde belirtilmesi yeterli değildir.
Transfer edilecek; teknik bilgi, mühendislik faaliyetleri, eğitimler, üretim yöntemleri, kalite sistemleri, test ve doğrulama faaliyetleri, teknik destek ve dokümantasyon ilgili ihale dokümanlarında birbirini tamamlayacak şekilde tanımlanmalıdır.
Transfer Hedefi → İhale Şartnamesi → Teklif → Değerlendirme → Sözleşme → Eğitim / Mühendislik → Doğrulama → Kalıcı Yetkinlik
Böylece teknoloji transferi bir "iyi niyet" maddesi olmaktan çıkarak teklif edilebilen, değerlendirilebilen, sözleşmeye bağlanabilen ve proje boyunca izlenebilen bir yükümlülük haline getirilebilir.
| Kontrol Alanı | Temel Soru |
|---|---|
| Kapsam | İşveren ve yüklenici kapsamları açık mı? |
| Teknik gereksinimler | Gereksinimler açık, ölçülebilir ve doğrulanabilir mi? |
| Saha | Teklif için gerekli saha bilgileri mevcut mu? |
| Standartlar | Uygulanacak kod ve standartlar açık mı? |
| Arayüzler | Paketler ve taraflar arasındaki sınırlar tanımlı mı? |
| Program | Kritik kilometre taşları belirlenmiş mi? |
| Kalite | QA/QC, muayene, test ve dokümantasyon gereksinimleri açık mı? |
| Teknoloji transferi | Transfer edilecek bilgi ve yetkinlikler ölçülebilir mi? |
| Performans | Garanti ve kabul kriterleri tanımlı mı? |
| Sapmalar | Teklif sahibinin sapmaları açıkça göstereceği bir yapı var mı? |
| Doküman hiyerarşisi | Çelişki halinde hangi dokümanın öncelikli olduğu belli mi? |
| Değişiklik yönetimi | Revizyon ve resmi açıklamalar kontrol altında mı? |
Nükleer santral ihale dokümanlarında ayrıntı önemlidir. Ancak ayrıntının artması tek başına dokümanın kalitesini artırmaz.
Asıl hedef; gereksinimlerin açık olması, dokümanların birbiriyle tutarlı olması, sorumlulukların tanımlanması, arayüzlerin belirlenmesi, tekliflerin karşılaştırılabilmesi ve sözleşmeye aktarılabilecek ölçülebilir yükümlülüklerin oluşturulmasıdır.
Nükleer güç santrali gibi kapsamı geniş, teknik ve ticari açıdan karmaşık projelerde tedarik sürecinin temel dokümanlarından biri RFP (Request for Proposal – Teklif İsteme Dokümanı)'dır. RFP, işverenin teklif verecek kuruluşlara projenin kapsamını, teknik beklentilerini, ticari koşullarını, sözleşme yaklaşımını ve tekliflerin hangi kurallar çerçevesinde hazırlanacağını bildirdiği ana doküman setidir.
RFP'nin amacı yalnızca teklif istemek değildir. Aynı zamanda bütün teklif sahiplerinin aynı bilgi, aynı teknik gereksinimler ve aynı ticari kurallar çerçevesinde teklif hazırlamasını sağlayarak tekliflerin karşılaştırılabilir olmasını sağlamaktır. Bu nedenle RFP'nin hazırlanma kalitesi, daha sonraki teknik değerlendirme, ekonomik karşılaştırma ve sözleşme müzakeresinin kalitesini doğrudan etkiler.
İyi hazırlanmış bir RFP, işveren ile teklif sahibi arasındaki belirsizliği azaltır. İşverenin ne satın almak istediğini, teklif sahibinin neyi teklif etmesi gerektiğini ve tekliflerin hangi kriterlerle değerlendirileceğini mümkün olduğunca açık hale getirir.
Bu nedenle RFP, yalnızca bir ihale çağrısı değil; teknik gereksinimler, teklif formatı, ticari koşullar ve sözleşme çerçevesini aynı sistem içinde birleştiren bir proje dokümanıdır.
RFP'nin yapısı projenin niteliğine, satın alma yöntemine ve sözleşme modeline göre değişebilir. Bununla birlikte standart bir RFP dokümanında aşağıdaki ana bölümlerin bulunması beklenir.
Teklife Davet Mektubu (Letter of Invitation – LOI), teklif sahibine gönderilen resmi davettir. İhale veya teklif sürecinin başlangıcını oluşturur ve teklifin hangi koşullarda, hangi tarihe kadar ve hangi usulle sunulacağını belirtir.
Teklif Sahiplerine Bilgi bölümü, teklif hazırlamak için gerekli idari ve ticari bilgileri içerir. Buna teklif teslim yöntemi, süreler, iletişim kuralları, açıklama ve soru-cevap süreci, teklif geçerlilik süresi ve benzeri hususlar dahil olabilir.
Data Sheet ise projeye özgü bilgileri ve teklif sürecinde uygulanacak özel parametreleri daha sistematik biçimde ortaya koyar.
Teknik Teklif, teklif sahibinin işveren tarafından tanımlanan teknik gereksinimleri nasıl karşılayacağını gösterir. Standart formların kullanılması, farklı tekliflerin aynı başlıklar altında karşılaştırılmasını kolaylaştırır.
Teknik teklif kapsamında tasarım yaklaşımı, ekipman ve sistemler, performans değerleri, proje programı, kalite yaklaşımı, deneyim, personel yapısı, tedarik zinciri ve gerekli diğer teknik bilgiler istenebilir.
Mali Teklif, teklifin ekonomik boyutunu ortaya koyar. Standart mali formlar; toplam fiyatın yanı sıra maliyet kırılımlarının, ödeme koşullarının, fiyat ayarlama hükümlerinin ve teklifin ekonomik değerlendirilmesi için gerekli diğer bilgilerin karşılaştırılabilir biçimde sunulmasına yardımcı olur.
Özellikle büyük nükleer projelerde yalnızca toplam teklif fiyatının bilinmesi yeterli değildir. Fiyatın hangi bileşenlerden oluştuğunun ve hangi varsayımlara dayandığının anlaşılması ekonomik değerlendirme açısından önemlidir.
Terms of Reference (TOR), yapılacak işin kapsamını, amaçlarını, beklenen çıktıları, görev ve sorumlulukları ve hizmetin sınırlarını tanımlar.
Nükleer projelerde TOR'un kapsamı, RFP'nin niteliğine bağlı olarak mühendislik, danışmanlık, teknik destek, proje yönetimi veya belirli bir hizmet paketinin gereksinimlerini tanımlayabilir. Bu nedenle TOR, teklif sahibinin neyi gerçekleştirmesi gerektiğinin açık biçimde anlaşılması açısından kritik bir bölümdür.
RFP'nin önemli bir bölümü de standart sözleşme formudur. Teklif sahibi yalnızca teknik ve mali teklif sunmaz; aynı zamanda teklifin hangi sözleşme çerçevesinde uygulanacağını da bilmelidir.
Sözleşme formu genellikle genel hükümleri, projeye özgü özel hükümleri ve sözleşmenin diğer eklerini kapsayan bir yapıdadır.
Genel Sözleşme Koşulları, sözleşmenin temel hukuki ve ticari çerçevesini oluşturur. Sözleşmenin tarafları, yükümlülükler, ödeme, süre, teminatlar, garanti, fesih, mücbir sebep, uyuşmazlıkların çözümü ve benzeri genel hükümler bu bölümde düzenlenir.
Genel koşulların amacı, her proje için yeniden temel bir sözleşme sistemi oluşturmak yerine, uygulanabilir ortak kuralları tanımlamaktır. Ancak nükleer projelerin uzun süreli ve yüksek riskli yapısı nedeniyle genel koşulların proje ve sözleşme modeliyle uyumlu olması gerekir.
Özel Sözleşme Koşulları, genel sözleşme hükümlerinin proje koşullarına uyarlanmasını sağlar. Projenin saha koşulları, özel teslim gereksinimleri, kritik kilometre taşları, performans garantileri, özel sorumluluklar, yerli katkı, teknoloji transferi veya projeye özgü diğer hükümler burada düzenlenebilir.
Bu bölüm özellikle önemlidir; çünkü aynı genel sözleşme yapısı farklı nükleer projelerde aynı risk dağılımını veya aynı sorumlulukları doğurmayabilir. Dolayısıyla özel koşullar, sözleşme modelinin projeye nasıl uygulanacağını somutlaştıran bölüm olarak değerlendirilmelidir.
Ekler (Appendices), RFP ve sözleşmenin ana metninde ayrıntılı olarak gösterilmesi pratik olmayan teknik, ticari ve idari bilgilerin düzenlendiği bölümdür.
Projenin niteliğine bağlı olarak saha verileri, teknik şartnameler, ekipman listeleri, teslim programları, performans kriterleri, teklif formları, çizimler, standartlar, veri tabloları ve benzeri dokümanlar eklerde yer alabilir.
RFP'nin her bölümü diğer bölümlerden bağımsız değildir. Teknik gereksinimler teklif formlarını, teklif formları değerlendirme yöntemini, değerlendirme yöntemi sözleşme koşullarını ve sözleşme koşulları da risk dağılımını etkiler.
Bu nedenle RFP hazırlanırken yalnızca teknik şartnamenin doğru olması yeterli değildir. Teknik kapsam, ticari koşullar, değerlendirme kriterleri ve sözleşme hükümleri arasında tutarlı bir bütünlük oluşturulmalıdır.
RFP'nin temel amacı, teklif sahiplerinin farklı yorumlarla birbirinden tamamen farklı teklifler hazırlamasını önlemektir. Açık bir RFP; aynı gereksinimlerin, karşılaştırılabilir teknik ve mali bilgilerle cevaplanmasını sağlar.
Böylece süreç yalnızca “en düşük fiyatı bulma” yaklaşımından çıkar ve teknik uygunluk, proje riski, performans, kalite, program, maliyet ve sözleşme koşullarının birlikte değerlendirilmesine olanak verir.
Nükleer santral ihalesinde dokümanlar yalnızca teklif toplamak amacıyla hazırlanmış belgeler değildir. Bunlar aynı zamanda daha sonra kurulacak sözleşmenin; teknik, ticari, idari, kalite, program ve sorumluluk altyapısını oluşturur.
Bu nedenle iyi hazırlanmış bir ihale doküman sistemi; işveren gereksinimlerini açıklar, teklif sahiplerine ortak bir bilgi tabanı sağlar, tekliflerin karşılaştırılmasını kolaylaştırır, teknik ve ticari riskleri görünür hale getirir ve sözleşme aşamasındaki belirsizlikleri azaltır.
İhale dokümanlarının amacı mümkün olduğunca çok belge üretmek değil; doğru gereksinimi, doğru sorumluluğu, doğru teknik kriteri ve doğru ticari koşulu doğru dokümanda tanımlayarak bunların tamamını tek bir tutarlı proje sistemi içinde birleştirmektir.
Nükleer santral projelerinde tedarikçi seçimi, piyasadan en uygun fiyatı veren üreticiyi bulmaktan çok daha kapsamlı bir süreçtir. Özellikle güvenlik açısından önemli yapı, sistem ve bileşenlerde tedarikçinin; teknik yeterliliği, üretim kapasitesi, kalite yönetim sistemi, deneyimi, insan kaynağı, finansal yapısı, alt tedarik zinciri ve geçmiş performansı birlikte değerlendirilmelidir.
Çünkü bir kuruluşun belirli bir kalite standardına sahip olması, tek başına belirli bir nükleer ekipmanı istenen teknik ve kalite seviyesinde üretebileceğini kanıtlamaz.
Ön yeterliliğin temel amacı; belirli bir projedeki sözleşme kapsamını gerçekleştirebilecek tedarikçi adaylarını belirlemek ve bunlar arasından ihale aşamasına geçebilecek yeterli adayları oluşturmaktır.
IAEA yaklaşımında ön yeterlilik; tedarikçinin finansal ve teknik yeterliliği ile gerekli kaynaklara sahip olup olmadığının ve geçmiş projelerinin incelenmesini kapsar. :contentReference[oaicite:2]{index=2}
Ön yeterlilik ile daha sonraki teknik teklif değerlendirmesi birbirinden ayrılmalıdır.
Ön yeterlilik aşamasında temel soru; "Bu kuruluş bu projede ihaleye katılabilecek ve sözleşmeyi gerçekleştirebilecek yeterliliğe sahip mi?" şeklindedir. İhale aşamasında ise soru daha spesifik hale gelir: "Bu kuruluş, teklif ettiği çözümü bu şartnameye, bu saha koşullarına, bu programa ve bu sözleşme koşullarına göre gerçekleştirebilir mi?"
| Aşama | Temel Soru | Ana Çıktı |
|---|---|---|
| Ön yeterlilik | Tedarikçi genel olarak yeterli mi? | Ön yeterli tedarikçi listesi. |
| İhale | Tedarikçinin önerdiği çözüm proje gereksinimlerini karşılıyor mu? | Teknik ve ticari teklif değerlendirmesi. |
| Sözleşme | Seçilen tedarikçinin yükümlülükleri nelerdir? | Sözleşme ve kapsam yükümlülükleri. |
| Uygulama | Tedarikçi sözleşme gereksinimlerini gerçekleştiriyor mu? | Gözetim, test, kabul ve performans kayıtları. |
Tasarım, hesaplama, teknik dokümantasyon, tasarım doğrulama ve mühendislik değişikliklerini yönetebilme kapasitesi.
Gerekli üretim altyapısı, özel prosesler, üretim kapasitesi, ölçüm ve test imkanları.
QA/QC, kalite planları, muayene, test, uygunsuzluk yönetimi ve kayıtların izlenebilirliği.
Deneyimli mühendisler, kaynakçılar, kalite personeli, NDT personeli, denetçiler ve teknik uzmanlar.
Alt tedarikçilerin yeterliliği ve ana tedarikçinin bunları yönetebilme kapasitesi.
Malzeme, üretim, test, muayene ve kalite kayıtlarının güvenilir biçimde tutulması.
Nükleer ekipmanın üretimi yalnızca fiziksel imalat faaliyetlerinden oluşmaz. Tedarikçinin ilgili ekipmana ilişkin teknik gereksinimleri anlayabilmesi, tasarım verilerini yorumlayabilmesi ve gerekli mühendislik dokümantasyonunu hazırlayabilmesi gerekir.
| Alan | İncelenebilecek Konular |
|---|---|
| Tasarım | Tasarım kapasitesi, hesaplamalar ve teknik çizimler. |
| Teknik analiz | İlgili mühendislik analizleri ve doğrulama yöntemleri. |
| Dokümantasyon | Teknik şartname, prosedür, rapor ve kayıt hazırlama. |
| Değişiklik yönetimi | Tasarım veya imalat değişikliklerinin kontrolü. |
| Teknik arayüzler | Diğer sistem ve ekipmanlarla teknik bağlantıların yönetimi. |
Bir tedarikçinin katalogda veya teklif dosyasında belirli bir ekipmanı üretebildiğini belirtmesi, bu ekipmanı gerekli kalite seviyesinde ve gerekli toleranslarda sürekli olarak üretebildiğini tek başına göstermez.
Bu nedenle özellikle kritik tedarikçilerde; üretim tesisinin fiziksel kapasitesi, makine parkı, özel prosesleri, kaynak ve ısıl işlem imkanları, ölçüm altyapısı, tahribatsız muayene kapasitesi, üretim personeli ve geçmiş üretim kayıtları incelenebilir.
Masa başında incelenen bir sertifika, prosedür veya organizasyon şeması tedarikçinin gerçek üretim kapasitesinin yalnızca bir bölümünü gösterir.
Fabrika denetimi ise; proseslerin gerçekten uygulanıp uygulanmadığını, personelin yetkinliğini, ekipman ve ölçüm altyapısını, kalite kayıtlarının nasıl tutulduğunu ve alt tedarikçilerin nasıl yönetildiğini daha doğrudan değerlendirme imkanı sağlayabilir.
Tedarikçinin kalite yönetim sistemi, ön yeterliliğin temel unsurlarından biridir. Ancak değerlendirme yalnızca bir sertifikanın mevcut olup olmadığı seviyesinde bırakılmamalıdır.
| Konu | İncelenebilecek Husus |
|---|---|
| Kalite organizasyonu | Kalite biriminin organizasyondaki konumu ve bağımsızlığı. |
| Kalite planı | İmalat ve kontrol faaliyetlerinin planlanması. |
| Muayene ve test | Test yöntemleri, ölçüm ve doğrulama altyapısı. |
| Uygunsuzluklar | NCR, kök neden analizi ve düzeltici faaliyetler. |
| Kayıtlar | Malzeme, proses, muayene ve test kayıtlarının izlenebilirliği. |
| Denetimler | İç denetim ve dış denetim sonuçları. |
Bir kalite yönetim sistemi sertifikası, tedarikçinin belirli bir kalite yönetim sistemi çerçevesinde faaliyet gösterdiğine ilişkin önemli bir göstergedir. Ancak belirli bir nükleer ekipmanın güvenilir biçimde üretilebilmesi için bunun yanında; ekipmana özgü teknik kapasite, personel yetkinliği, üretim prosesleri, test altyapısı ve geçmiş performans de değerlendirilmelidir.
Nükleer tedarik zincirinde üretim kapasitesi yalnızca makine ve tesis kapasitesi değildir. Özellikle özel proseslerde gerekli bilgi ve deneyime sahip personelin bulunması kritik olabilir.
Tasarım, hesaplama ve teknik dokümantasyon.
Kaynak, ısıl işlem, imalat ve özel üretim prosesleri.
Muayene, ölçüm ve tahribatsız test faaliyetleri.
Kalite kontrol, kalite güvencesi ve kayıt yönetimi.
Ana tedarikçinin yeterli olması, tedarik zincirinin bütününün otomatik olarak yeterli olduğu anlamına gelmez.
Özellikle kritik ekipmanlarda ana üreticinin kullandığı; malzeme üreticileri, dövme tesisleri, dökümhaneler, özel proses firmaları, kaynak hizmetleri, test laboratuvarları ve diğer alt tedarikçilerin yeterlilikleri de gerektiği ölçüde değerlendirilmelidir.
İşveren → Ana Tedarikçi → Alt Tedarikçi → Malzeme / Proses → Ürün → Test → Saha
Güvenlik ve kalite açısından önemli bir gereksinimin zincirin herhangi bir halkasında kaybolması, nihai ürünün kabul edilebilirliğini etkileyebilir.
Tedarikçinin daha önce benzer ekipman veya sistemler üretmiş olması önemli bir bilgi kaynağıdır. Ancak "daha önce üretmiş olmak" tek başına yeterli bir değerlendirme kriteri değildir.
| Geçmiş Performans | İncelenebilecek Gösterge |
|---|---|
| Kalite | Uygunsuzluklar, tekrar eden hatalar ve düzeltici faaliyetler. |
| Program | Siparişlerin zamanında teslim performansı. |
| Teknik performans | Ekipmanın işletme performansı ve güvenilirliği. |
| Denetim | Önceki denetim bulguları ve kapatma performansı. |
| Uygunsuzluk yönetimi | Kök neden analizi ve düzeltici faaliyetlerin etkinliği. |
Uzun süreli nükleer projelerde tedarikçinin yalnızca teknik olarak değil, ekonomik ve kurumsal olarak da sözleşme süresince ayakta kalabilmesi önemlidir.
Bu nedenle ön yeterlilik kapsamında gerektiğinde; finansal kaynaklar, sigorta, şirket yapısı, devamlılık, kritik personel, proje organizasyonu ve sözleşmeyi gerçekleştirmek için ayrılabilecek kaynaklar değerlendirilebilir. IAEA'nın ön yeterlilik yaklaşımında da ekonomik ve finansal durum ile organizasyon ve kaynakların incelenmesi öngörülmektedir. :contentReference[oaicite:3]{index=3}
Tedarikçi ön yeterliliği yalnızca "bu firma ekipmanı üretebilir mi?" sorusuyla sınırlı tutulmamalıdır. Özellikle ulusal nükleer sanayi kapasitesinin geliştirilmesi hedefleniyorsa; tedarikçinin bilgi ve yetkinlik aktarımına ne ölçüde açık olduğu ayrıca değerlendirilebilir.
| Alan | Değerlendirilebilecek Konular |
|---|---|
| Ortak mühendislik | Yerli mühendislerin tasarım ve mühendislik çalışmalarına katılımı. |
| Üretim bilgisi | Üretim yöntemleri, özel prosesler ve teknik eğitim. |
| Kalite | Yerli kuruluşların nükleer kalite sistemlerine hazırlanması. |
| Test ve doğrulama | Yerli personelin fabrika ve saha testlerine katılımı. |
| Dokümantasyon | Teknik bilgi ve prosedürlerin erişilebilirliği. |
| Uzun dönemli kapasite | Proje sonrasında sürdürülebilecek yetkinliklerin geliştirilmesi. |
Yalnızca ekipmanı teslim eden tedarikçi ile; yerli mühendisleri üretim ve mühendislik süreçlerine dahil eden, teknik eğitim veren, kalite sistemlerini geliştiren ve proje sonrasında kullanılabilecek kalıcı yetkinliklerin oluşmasına katkı sağlayan tedarikçi aynı şey değildir.
Ön yeterlilik kriterlerinin gereğinden fazla ağırlaştırılması, yeterli sayıda adayın ihaleye katılmasını engelleyebilir. Tersine, kriterlerin fazla gevşek tutulması ise daha sonra teknik ve kalite açısından yetersiz adayların değerlendirme sürecine girmesine neden olabilir.
Ön yeterliliğin amacı mümkün olduğunca fazla tedarikçiyi elemek veya mümkün olduğunca çok tedarikçiyi listeye almak değildir.
Amaç; projeyi gerçekleştirebilecek teknik, finansal ve kurumsal kapasiteye sahip yeterli sayıda tedarikçiyi adil ve şeffaf bir süreçle belirlemektir.
Her tedarikçinin aynı yoğunlukta denetlenmesi gerekli olmayabilir. Özellikle ekipmanın güvenlik önemi, teknik karmaşıklığı, yeniliği, tedarik zincirinin uzunluğu ve tedarikçinin geçmiş performansı dikkate alınarak risk temelli bir yaklaşım uygulanabilir.
| Risk Unsuru | Artan Riskin Olası Sonucu | Olası Kontrol |
|---|---|---|
| Yeni teknoloji | Deneyim eksikliği ve tasarım/üretim belirsizliği. | Daha kapsamlı teknik değerlendirme ve doğrulama. |
| Yeni tedarikçi | Performans geçmişinin sınırlı olması. | İlave denetim ve yeterlilik çalışmaları. |
| Uzun alt tedarik zinciri | İzlenebilirlik ve gözetim zorluğu. | Alt tedarikçi denetimi ve kayıt kontrolü. |
| Kritik ekipman | Kalite probleminin güvenlik veya programa etkisinin büyümesi. | Artırılmış gözetim, muayene ve test. |
| Tek kaynak | Alternatif tedarik imkanının azalması. | Erken planlama ve alternatif kaynak değerlendirmesi. |
Küreselleşmiş nükleer tedarik zincirlerinde yalnızca teknik kapasite değil, ürünün gerçekten iddia edilen üreticiden ve belirtilen özelliklerde geldiğinin doğrulanması da önem kazanmıştır.
OECD/NEA, nükleer tedarik zincirinde counterfeit, fraudulent and suspect items (CFSI) konusunu önemli bir tedarik zinciri riski olarak ele almakta; özellikle değiştirilmiş veya sahte sertifikalar ve uygun olmayan ürünlerin tedarik zincirine girmesi konusunda kalite güvencesi ve tedarikçi gözetiminin güçlendirilmesine dikkat çekmektedir. :contentReference[oaicite:4]{index=4}
Bir ekipmanın üzerinde doğru marka veya doğru sertifika bulunması tek başına yeterli kabul edilmemelidir. Kritik tedariklerde; malzeme sertifikaları, üretim kayıtları, test sonuçları, ölçüm kayıtları ve tedarik zinciri kayıtlarının doğrulanabilirliği önemlidir.
Ön yeterlilik sonucunda uygun bulunan kuruluşlar, projenin tedarik yönetim sisteminde uygun tedarikçi veya onaylı tedarikçi listesine alınabilir.
Ancak bu listeye girmek, tedarikçinin bütün ekipmanları sınırsız biçimde tedarik edebileceği anlamına gelmez.
| Aşama | Amaç |
|---|---|
| Ön yeterlilik | Kuruluşun genel yeterliliğini değerlendirmek. |
| Tedarikçi onayı | Belirli kapsam için uygunluğu kayıt altına almak. |
| Sipariş öncesi değerlendirme | Belirli ekipman ve siparişin gereksinimlerini karşılayabilme durumunu doğrulamak. |
| Üretim gözetimi | Sözleşme süresince performansı izlemek. |
| Performans geri beslemesi | Gelecekteki tedarikçi değerlendirmelerini güncellemek. |
Ön yeterlilik, tedarikçinin projedeki tüm yaşam döngüsü boyunca otomatik olarak yeterli kalacağı anlamına gelmez. Şirket yapısı, finansal durum, kritik personel, üretim kapasitesi, alt tedarikçiler veya kalite performansı zaman içinde değişebilir.
Bu nedenle tedarikçi performansının; kalite, program, teknik performans, uygunsuzluklar, düzeltici faaliyetler, teslimat ve dokümantasyon açısından izlenmesi ve sonuçların gelecekteki tedarik kararlarına geri beslenmesi önemlidir.
Ön Yeterlilik → Denetim → İhale → Sözleşme → Üretim → Gözetim → Kabul → Performans → Yeniden Değerlendirme
| Alan | Temel Soru |
|---|---|
| Teknik kapasite | Tedarikçi gerekli mühendislik ve teknik kapasiteye sahip mi? |
| İmalat | Gerekli ekipmanı istenen kalite seviyesinde üretebilir mi? |
| Kalite | Kalite sistemi gerçek üretim faaliyetlerinde etkin biçimde uygulanıyor mu? |
| İnsan kaynağı | Kritik uzmanlıklar mevcut ve sürdürülebilir mi? |
| Alt tedarikçiler | Tedarik zinciri kontrol altında mı? |
| Geçmiş performans | Kalite ve teslim performansı kabul edilebilir mi? |
| Finansal kapasite | Tedarikçi uzun süreli projeyi sürdürebilecek kaynaklara sahip mi? |
| Teknoloji transferi | Bilgi ve yetkinlik aktarımına yönelik kapasitesi var mı? |
| İzlenebilirlik | Ürün ve üretim kayıtları güvenilir biçimde doğrulanabilir mi? |
| Sürekli izleme | Performans sonuçları gelecekteki tedarikçi değerlendirmelerine aktarılıyor mu? |
Nükleer tedarikçiyi seçmek, bir firmayı satın alma listesine eklemek değildir. Amaç; belirli bir kapsamı, belirli kalite ve güvenlik gereksinimleri altında, belirli bir zaman ve maliyet çerçevesinde gerçekleştirebilecek teknik ve kurumsal kapasiteyi doğrulamaktır.
Bu nedenle tedarikçi ön yeterliliği; mühendislik, üretim, kalite, insan kaynağı, alt tedarik zinciri, geçmiş performans, finansal sürdürülebilirlik, teknoloji transferi ve izlenebilirliğin birlikte değerlendirildiği, daha sonra üretim ve tedarik performansı ile sürekli güncellenen bir süreç olarak ele alınmalıdır.
Nükleer santral ihalesinde teklif değerlendirmesi, tekliflerin alınmasından sonra başlatılan basit bir karşılaştırma işlemi değildir. Değerlendirme süreci; önceden tanımlanmış kriterler, sorumluluklar, yöntemler, kayıt düzeni ve karar mekanizmaları içerisinde yürütülmelidir.
Özellikle yüksek maliyetli ve uzun süreli nükleer santral projelerinde değerlendirme sonuçlarının daha sonra sözleşme müzakerelerine ve proje uygulamasına temel oluşturması nedeniyle sürecin izlenebilir ve denetlenebilir olması büyük önem taşır.
İhale Daveti → Ön İhale Toplantısı → Açıklamalar → Tekliflerin Alınması → Teknik Değerlendirme → Teknik Rapor → Finansal Değerlendirme → Birleşik Değerlendirme → Müzakere → Sözleşme
Teklifler alındıktan sonra değerlendirme yönteminin oluşturulması, değerlendirme sürecinin tarafsızlığı ve karşılaştırılabilirliği açısından önemli sorunlar oluşturabilir.
Bu nedenle; kriterler, kriterlerin tanımları, ağırlıklar, puanlama yöntemi, zorunlu gereksinimler, kabul edilebilir sapmalar ve karar kuralları mümkün olduğunca tekliflerin değerlendirilmesine başlanmadan önce belirlenmelidir.
| Değerlendirme Unsuru | Önceden Tanımlanması Gereken Konu |
|---|---|
| Kriterler | Hangi teknik ve ekonomik özelliklerin değerlendirileceği. |
| Ağırlıklar | Kriterlerin toplam değerlendirmedeki göreli önemi. |
| Puanlama | Performansın nasıl derecelendirileceği. |
| Zorunlu kriterler | Karşılanmadığında teklifin kabul edilemeyeceği gereksinimler. |
| Sapmalar | Teknik veya ticari sapmaların nasıl ele alınacağı. |
| Açıklamalar | Teklif sahibinden hangi durumlarda bilgi istenebileceği. |
Değerlendirme başladıktan sonra belirli bir teklifin avantajını artıracak şekilde kriterlerin, ağırlıkların veya puanlama yönteminin değiştirilmesi, tekliflerin aynı koşullarda karşılaştırılması ilkesini zedeler.
Ön ihale toplantısı, işveren ile potansiyel teklif sahiplerinin ihale dokümanlarındaki teknik, idari ve ticari konuları açıklığa kavuşturabildiği önemli bir aşamadır.
Bu toplantılarda; şartname hükümleri, proje kapsamı, saha bilgileri, teknik gereksinimler, sözleşme yaklaşımı, teklif formatı, takvim ve açıklama prosedürleri gibi konular ele alınabilir.
Toplantı sonucunda yapılan açıklamalar ve verilen resmi yanıtların bütün teklif sahipleri açısından erişilebilir ve izlenebilir şekilde yönetilmesi önemlidir.
Nükleer santral tekliflerinin çok disiplinli yapısı nedeniyle değerlendirme tek bir uzmanlık alanına bırakılmamalıdır.
Reaktör ve sistem tasarımı, güvenlik, performans, inşaat ve teknik kapsam.
QA/QC, tedarikçi yeterliliği, kalite programları ve izlenebilirlik.
Teklif fiyatı, finansman, yaşam döngüsü maliyetleri ve ekonomik varsayımlar.
Sözleşme hükümleri, risk tahsisi, garantiler, sorumluluklar ve hukuki koşullar.
Değerlendirme komitesinin görevi yalnızca puan vermek değildir. Komite aynı zamanda farklı uzmanlık alanlarından elde edilen bulguların tutarlı biçimde bir araya getirilmesini sağlamalıdır.
Tekliflerin alınması da değerlendirme sürecinin önemli bir kontrol noktasıdır. Tekliflerin; teslim tarihi, teklif kapsamı, revizyonlar, ekler ve resmi belgeler açısından kayıt altına alınması gerekir.
Özellikle teknik ve finansal tekliflerin farklı ekipler tarafından değerlendirildiği süreçlerde, finansal bilgilerin teknik değerlendirmeyi gereksiz biçimde etkilememesi için uygun bilgi erişim kontrolleri uygulanabilir.
Her teklif; aynı şartname, aynı kriterler, aynı değerlendirme yöntemi ve aynı karar kuralları üzerinden karşılaştırılmalıdır.
Nükleer santral teklifleri çok kapsamlı teknik ve ticari dokümanlardan oluşur. Bu nedenle değerlendirme sırasında açıklanması gereken noktaların ortaya çıkması normaldir.
| Açıklama Konusu | Örnek |
|---|---|
| Teknik bilgi | Tasarım parametresinin veya sistem fonksiyonunun açıklanması. |
| Varsayım | Teklifin dayandığı saha veya proje varsayımı. |
| Teknik sapma | Şartname gereksiniminden farklı yaklaşım. |
| Kapsam | İşveren ve tedarikçi arasındaki kapsam sınırı. |
| Garanti | Performans garantisinin kapsamı ve doğrulama yöntemi. |
Açıklama talepleri, teklifin ne ifade ettiğinin anlaşılmasına yönelik olmalıdır. Açıklama süreci, değerlendirme sonrasında teklif sahibine temel teklifini sınırsız biçimde değiştirme imkanı veren yeni bir teklif sürecine dönüşmemelidir.
Teknik tekliflerin mümkün olduğunca farklı uzmanlık grupları tarafından bağımsız olarak incelenmesi, kişisel değerlendirmelerin veya bir grubun görüşünün diğer grupları gereksiz biçimde etkilemesini azaltabilir.
Her uzmanlık grubu; kendi sorumluluk alanındaki kriterleri, kanıtları, sapmaları, açık konuları ve teknik riskleri kayıt altına alabilir.
Teknik
+
Güvenlik
+
Kalite
+
İnşaat
+
Tedarik
+
İşletme
+
Hukuk
+
Finans
↓
Konsolide Değerlendirme
Bağımsız teknik incelemeler tamamlandıktan sonra sonuçlar konsolide edilerek teknik değerlendirme raporu hazırlanabilir.
Bu raporun yalnızca puanları göstermesi yerine, puanların arkasındaki teknik gerekçeleri de açıklaması önemlidir.
| Rapor Bölümü | İçerik |
|---|---|
| Teklif özeti | Teklifin temel teknik yaklaşımı ve kapsamı. |
| Uygunluk | Şartname gereksinimlerine uyum durumu. |
| Teknik sapmalar | Şartnameden farklı noktalar. |
| Açık konular | Açıklanması gereken belirsizlikler. |
| Riskler | Proje uygulamasını etkileyebilecek teknik riskler. |
| Garanti ve yükümlülükler | Performans ve teknik taahhütlerin özeti. |
| Müzakere konuları | Sözleşme görüşmelerinde açıklığa kavuşturulması gereken teknik konular. |
Teklifin şartnameden farklı olduğu noktaların yalnızca genel bir "uygun değil" ifadesiyle geçiştirilmesi yeterli değildir.
Her önemli sapma için; şartname gereksinimi, teklif edilen çözüm, farkın nedeni, teknik etkisi, güvenlik etkisi, lisanslama etkisi, program etkisi, maliyet etkisi ve sözleşmesel sonucu birlikte incelenebilir.
| Sapma | Teknik Etki | Proje Etkisi |
|---|---|---|
| Tasarım sapması | Sistem veya ekipman özellikleri değişir. | Lisans, tasarım ve tedarik etkisi olabilir. |
| Kapsam sapması | İşveren/tedarikçi sorumluluk sınırı değişir. | Arayüz ve maliyet riski oluşabilir. |
| Program sapması | Kritik faaliyetlerin tarihleri değişebilir. | Finansman ve proje süresi etkilenebilir. |
| Garanti sapması | Performans taahhüdünün kapsamı değişebilir. | Kabul ve sözleşme riski oluşabilir. |
Teknik değerlendirme tamamlandıktan sonra finansal tekliflerin değerlendirilmesine geçilebilir.
Buradaki amaç teknik ve ekonomik değerlendirmeleri birbirinden tamamen koparmak değil; finansal teklifin, teknik teklifin niteliği hakkında değerlendirme yapan uzmanları önceden yönlendirmesini engellemek ve her iki değerlendirmeyi kontrollü biçimde yürütmektir.
Teknik değerlendirme; "Ne teklif ediliyor ve gerçekleştirilebilir mi?" sorusuna odaklanırken, finansal değerlendirme; "Bu teklifin yaşam döngüsü boyunca ekonomik sonucu nedir?" sorusuna odaklanır.
Finansal değerlendirme yalnızca sözleşme bedelinin karşılaştırılması şeklinde yapılmamalıdır.
Nükleer santral projelerinde; sermaye maliyeti, finansman koşulları, inşaat süresi, faiz ve finansman maliyeti, yakıt, işletme-bakım, işveren kapsamı, eskalasyon, döviz kurları ve yaşam döngüsü maliyetleri ekonomik karşılaştırmayı etkileyebilir.
Ahn'ın ihale değerlendirme yaklaşımında ekonomik değerlendirme kapsamında toplam sermaye yatırımı, yakıt çevrimi, işletme ve bakım, işveren maliyetleri, proje süresi, eskalasyon, iskonto oranı, inşaat dönemi faizleri, döviz kurları ve finansman koşulları gibi unsurlar birlikte ele alınmaktadır. :contentReference[oaicite:1]{index=1}
Teknik ve finansal değerlendirmeler tamamlandıktan sonra sonuçlar, ihale dokümanlarında önceden belirlenen yöntem doğrultusunda birleştirilebilir.
Bu aşamada; teknik uygunluk, teknik puan, ekonomik değerlendirme, ticari koşullar, proje riskleri ve sözleşmesel sonuçlar birlikte ele alınabilir.
| Değerlendirme | Temel Çıktı | Sonraki Aşama |
|---|---|---|
| Teknik | Teknik uygunluk, puanlar, sapmalar ve riskler. | Birleşik değerlendirme. |
| Finansal | Maliyet, finansman ve yaşam döngüsü sonuçları. | Birleşik değerlendirme. |
| Ticari | Sözleşme koşulları, garantiler ve risk tahsisi. | Müzakere. |
| Birleşik | Önceden tanımlanmış metodolojiye göre konsolide sonuç. | Karar ve müzakere. |
Nükleer projelerde kararın kendisi kadar, kararın nasıl oluşturulduğunun da kayıt altına alınması önemlidir.
Bu nedenle değerlendirme sürecinde; kullanılan kriterler, puanlar, teknik açıklamalar, teklif sapmaları, komite değerlendirmeleri, açıklama talepleri, verilen yanıtlar, ekonomik varsayımlar ve nihai değerlendirme gerekçeleri izlenebilir biçimde dokümante edilmelidir.
İhale değerlendirmesinde alınan kararların gerekçeleri daha sonra; sözleşme müzakerelerinde, sözleşme değişikliklerinde, proje yönetiminde, uyuşmazlık çözümünde ve proje sonrası öğrenme faaliyetlerinde önemli bir referans oluşturabilir.
Birleşik değerlendirme tamamlandıktan sonra müzakere aşamasına geçilir. Ancak müzakere yalnızca fiyat üzerinde pazarlık yapılması anlamına gelmez.
Teknik değerlendirme sırasında belirlenen; açık teknik konular, teknik sapmalar, garanti koşulları, performans kriterleri, proje sorumlulukları, program, teknoloji transferi, yerli katılım, tedarik zinciri ve risk tahsisi müzakerenin temel konuları arasında yer alabilir.
Teknik Bulgular
+
Ekonomik Bulgular
+
Ticari Bulgular
+
Riskler
+
Açık Konular
↓
Müzakere Gündemi
↓
Sözleşme Hükümleri
Değerlendirme sürecinin güvenilirliği, yalnızca kullanılan teknik kriterlere değil, sürecin nasıl yönetildiğine de bağlıdır.
Teklifler alınmadan önce belirlenen değerlendirme kuralları.
Her önemli sonucun dayandığı teknik ve ticari kanıt.
Teknik, kalite, finans, hukuk ve proje yönetiminin birlikte çalışması.
Değerlendirme kararlarının ve gerekçelerinin korunması.
| Kontrol | Temel Soru |
|---|---|
| Değerlendirme yöntemi | Kriterler ve puanlama tekliflerden önce belirlenmiş mi? |
| Komite | Gerekli uzmanlıklar değerlendirme ekibinde mevcut mu? |
| Tekliflerin korunması | Teklifler kontrollü biçimde alınmış ve kayıt altına alınmış mı? |
| Açıklamalar | Açıklama talepleri kontrollü ve izlenebilir biçimde yürütülmüş mü? |
| Teknik değerlendirme | Teknik teklifler bağımsız olarak değerlendirilmiş mi? |
| Sapmalar | Teknik ve ticari sapmalar kayıt altına alınmış mı? |
| Teknik rapor | Sonuçların gerekçeleri dokümante edilmiş mi? |
| Finansal değerlendirme | Ekonomik teklif yaşam döngüsü yaklaşımıyla incelenmiş mi? |
| Birleşik değerlendirme | Sonuçlar önceden belirlenen metodolojiyle birleştirilmiş mi? |
| Müzakere | Açık teknik ve ticari konular müzakere gündemine aktarılmış mı? |
İyi bir teklif değerlendirme süreci yalnızca bir teklif seçmek için değil; hangi teknik, ekonomik ve ticari gerekçelerle o sonuca ulaşıldığını kanıtlayabilecek şekilde tasarlanmalıdır.
Nükleer santral ihalesinde teklif değerlendirmesi ile sözleşme arasında keskin bir sınır yoktur. Teknik değerlendirme sırasında belirlenen; teknik gereksinimler, sapmalar, garantiler, riskler, açık konular, performans kriterleri ve tedarikçi taahhütleri sonraki sözleşme müzakerelerinin temel girdilerini oluşturur.
Bu nedenle teklif değerlendirme süreci; tekliflerin karşılaştırılması → teknik belirsizliklerin azaltılması → risklerin görünür hale getirilmesi → ticari sonuçların belirlenmesi → sözleşme yükümlülüklerinin netleştirilmesi şeklinde bütünleşik bir süreç olarak ele alınmalıdır.
Nükleer santral tekliflerinin teknik değerlendirmesi, teklif edilen santralın nominal elektrik gücünün veya toplam fiyatının karşılaştırılmasından çok daha kapsamlıdır.
Teknik değerlendirme ile temel olarak şu sorunun cevabı aranır: Teklif edilen teknoloji, belirlenen saha, düzenleyici yapı, proje organizasyonu, tedarik zinciri, işletme koşulları ve ulusal hedefler altında gerçekten gerçekleştirilebilir ve işletilebilir mi?
Bu nedenle teklif; teknik uygunluk, güvenlik, teknoloji olgunluğu, tasarımın kanıtlanmışlığı, standardizasyon, lisanslanabilirlik, inşa edilebilirlik, tedarik zinciri, güvenilirlik, işletme ve bakım, kalite güvencesi, yakıt çevrimi, yerli katılım, teknoloji transferi ve proje gerçekleştirme kapasitesi gibi çok sayıda kriter açısından incelenmelidir.
İyi bir teknik değerlendirme yalnızca her kritere bir puan vermekle sınırlı değildir. Öncelikle teklifin; ne önerdiğini, hangi varsayımlara dayandığını, hangi şartları kabul ettiğini, hangi konularda sapma yaptığını ve hangi belirsizlikleri taşıdığını ortaya koymalıdır.
IAEA yaklaşımında teknik değerlendirme, tekliflerin kabul edilebilirliğinin belirlenmesi, açık ve belirsiz noktaların ortaya çıkarılması ve karar vericilere teknik, ekonomik ve ticari açıdan karşılaştırılabilir bilgi sağlanması amacıyla kullanılmaktadır. :contentReference[oaicite:3]{index=3}
İlk aşamada teklifin temel şartname gereksinimlerini karşılayıp karşılamadığı belirlenmelidir. Bu aşamada bütün kriterlerin puanlanması yerine, öncelikle karşılanması zorunlu gereksinimler belirlenebilir.
| Kontrol | Temel Soru | Olası Sonuç |
|---|---|---|
| Zorunlu gereksinim | Teklif temel şartname gereksinimini karşılıyor mu? | Uygun / Uygun değil. |
| Teknik sapma | Teklif şartnameden hangi noktalarda ayrılıyor? | Açıklama ve değerlendirme. |
| Eksik bilgi | Teklifte değerlendirme için gerekli bilgi bulunuyor mu? | Açıklama talebi. |
| Gösterge / kanıt | İddia edilen performans yeterli teknik kanıtla destekleniyor mu? | Doğrulama / ilave kanıt. |
| Kritik uygunsuzluk | Uygunsuzluk kabul edilemeyecek düzeyde mi? | Go / No-Go değerlendirmesi. |
IAEA, ihale değerlendirmesinde bazı gereksinimlerin "show stopper" veya "go/no-go" kriteri olarak önceden belirlenebileceğini belirtmektedir. :contentReference[oaicite:4]{index=4}
| Teknik Kriter | Temel Değerlendirme | Sorulması Gereken Temel Soru |
|---|---|---|
| Şartnameye uygunluk | Teknik gereksinimlerin karşılanması. | Teklif temel gereksinimleri karşılıyor mu? |
| Güvenlik | Güvenlik fonksiyonları, savunma derinliği ve güvenlik marjları. | Güvenlik gereksinimleri yeterli teknik kanıtla karşılanıyor mu? |
| Teknoloji olgunluğu | Tasarımın gelişmişlik, doğrulanmışlık ve deneyim düzeyi. | Tasarım ne ölçüde kanıtlanmıştır? |
| Tasarım tamamlanmışlığı | Mühendislik tasarımının yeterli olgunlukta olması. | İnşaat ve tedarik için gerekli tasarım hazır mı? |
| Lisanslanabilirlik | Ulusal düzenleyici gereksinimlerle uyum. | Güvenlik ve tasarım gerekçeleri gösterilebilir mi? |
| İnşa edilebilirlik | Üretim, modülerizasyon, lojistik ve montaj. | Tasarım gerçek sahada öngörülen yöntemle gerçekleştirilebilir mi? |
| Standardizasyon | Tasarım ve ekipmanların standartlaştırılabilirliği. | Tasarımın tekrarlanabilirliği ve öğrenme potansiyeli nedir? |
| Tedarik zinciri | Kritik ekipman ve üretici kapasitesi. | Kritik bileşenler güvenilir biçimde tedarik edilebilir mi? |
| Güvenilirlik | Ekipman ve sistemlerin işletme performansı. | Tasarımın işletme deneyimi ne gösteriyor? |
| İşletme ve bakım | Erişilebilirlik, bakım, muayene ve yedek parça. | Santral yaşam döngüsü boyunca yönetilebilir mi? |
| QA/QC | Kalite güvencesi, kalite kontrol ve izlenebilirlik. | Kalite gereksinimleri tedarik zincirinin tamamına aktarılabiliyor mu? |
| Yakıt | Yakıt tasarımı ve tedarik sürekliliği. | Yakıt çevrimi uzun dönemli olarak sürdürülebilir mi? |
| Yerli katılım | Yerli mühendislik, imalat ve hizmetler. | Yerli kapasite hangi derinlikte projeye dahil edilebilir? |
| Teknoloji transferi | Bilgi, mühendislik, üretim ve işletme yetkinliğinin aktarımı. | Proje sonunda hangi yetkinlikler ülkede kalacak? |
| Performans garantisi | Performansın ölçülebilir biçimde garanti edilmesi. | Garanti hangi test ve ölçüm yöntemiyle doğrulanacak? |
Teknik teklif değerlendirmesinin en önemli bölümlerinden biri, teklif edilen santral tasarımının ayrıntılı olarak incelenmesidir.
Burada yalnızca tasarımın teorik olarak çalışabilir olması değil; tasarımın tamamlanmışlığı, tasarım varsayımları, güvenlik analizleri, sistemlerin birbirleriyle etkileşimi, saha koşullarına uyumu ve tasarım değişikliklerinin yönetilebilirliği değerlendirilmelidir.
Tasarımın inşaat ve tedarik kararlarını destekleyecek düzeye ulaşmış olması.
Hesap, analiz, test ve tasarım doğrulama faaliyetleri.
Sistemler, yapılar ve ekipmanlar arasındaki teknik bağlantılar.
Tamamlanmamış tasarım, varsayımlar ve açıklığa kavuşturulması gereken konular.
Bir teknoloji fiziksel olarak çalışabilir. Ancak bu durum; tasarımın lisanslama, tedarik, imalat, inşaat, test ve işletme için yeterli olgunluğa ulaştığı anlamına gelmez.
Teknik değerlendirmede yenilik ile olgunluk birbirinden ayrılmalıdır. Yeni bir teknoloji önemli avantajlar sağlayabilir; ancak yeni tasarım, yeni üretim yöntemi veya yeni tedarik zinciri aynı zamanda ilave doğrulama ve uygulama riski oluşturabilir.
| Değerlendirme | İncelenebilecek Kanıt |
|---|---|
| Tasarım deneyimi | Önceki tasarımın uygulanma ve işletme deneyimi. |
| Bileşen deneyimi | Kritik bileşenlerin benzer uygulamalardaki geçmişi. |
| Üretim deneyimi | Üreticilerin benzer ekipman üretim deneyimi. |
| İnşaat deneyimi | Tasarımın gerçek sahalarda uygulanmış olması. |
| İşletme deneyimi | Benzer tesislerden elde edilen işletme verileri ve dersler. |
IAEA'nın teknik teklif değerlendirme yaklaşımı da tasarım, üretim kapasitesi, yönetim sistemi, tedarik zinciri, insan kaynağı, finansal durum ve önceki projelerden alınan derslerin gerektiğinde ayrıca incelenmesini öngörmektedir. :contentReference[oaicite:5]{index=5}
Bir nükleer santral tasarımı yalnızca işletme sırasında değil, daha inşa edilmeden önce de değerlendirilmelidir.
Bu kapsamda; modülerizasyon, prefabrikasyon, büyük ekipmanların taşınması, ağır kaldırma operasyonları, saha lojistiği, montaj sıralaması, paralel çalışma imkanları, hava koşulları ve iş gücü dikkate alınmalıdır.
Özellikle yeni veya ilk uygulama niteliğindeki tasarımlarda teknik tasarım ile üretim ve inşaat yönteminin birlikte değerlendirilmesi önemlidir. OECD/NEA da yeni nükleer santral projelerinde ileri inşaat ve üretim yöntemlerini maliyet ve risk azaltma araçları arasında ele almaktadır. :contentReference[oaicite:6]{index=6}
Teknik teklifin düzenleyici gereksinimlerle uyumu ayrı bir değerlendirme alanıdır. Başka bir ülkede lisanslanmış veya işletilmiş olmak önemli bir referans olabilir; ancak tek başına seçilen ülkenin düzenleyici çerçevesinde lisanslanabilirliği garanti etmez.
| Konu | Değerlendirme |
|---|---|
| Ulusal mevzuat | Tasarımın ulusal düzenleyici gereksinimlerle uyumu. |
| Güvenlik gösterimi | Güvenlik iddialarının analiz ve dokümanlarla desteklenmesi. |
| Tasarım değişiklikleri | Lisanslama sürecini etkileyebilecek değişikliklerin kontrolü. |
| Düzenleyici deneyim | Tasarımın değerlendirilmesi için gerekli teknik altyapı ve uzmanlık. |
Teknik teklif değerlendirmesinde "ekipman tasarlanmış mı?" sorusunun yanında "bu ekipman gerçekten üretilebilir mi?" sorusu da sorulmalıdır.
Kritik ekipmanlar için; üretici kapasitesi, üretim süresi, özel üretim prosesleri, malzeme tedariki, alt tedarikçiler, kalite gözetimi ve lojistik değerlendirilmelidir.
Bir ekipmanın teknik olarak mükemmel tasarlanmış olması, gerekli üretim kapasitesi mevcut değilse projenin gerçekleşmesini garanti etmez.
Bu nedenle kritik ekipmanlarda tasarım + üretici + üretim kapasitesi + kalite + lojistik birlikte değerlendirilmelidir.
Teknik değerlendirme yalnızca santralın inşa edilmesine kadar yapılmamalıdır. Ekipmanın ve sistemlerin onlarca yıllık işletme sürecinde nasıl kullanılacağı, bakımının nasıl yapılacağı ve gerekli yedek parçaların nasıl sağlanacağı da değerlendirilmelidir.
| Alan | Değerlendirilecek Konu |
|---|---|
| Bakım | Ekipmanlara erişim, bakım süreleri ve özel ekipman ihtiyacı. |
| Muayene | Periyodik muayene ve durum değerlendirme imkanları. |
| Yedek parçalar | Kritik yedek parçaların uzun dönemli tedariki. |
| Eğitim | İşletme ve bakım personelinin eğitimi. |
| Teknik destek | Tedarikçinin uzun dönemli teknik destek kapasitesi. |
Yakıt, teknoloji teklifinin ayrılmaz bir parçasıdır. Teknik değerlendirme sırasında yalnızca ilk yakıt yükünün değil, santralın işletme ömrü boyunca yakıt tedarikinin nasıl sürdürüleceği incelenmelidir.
Bu kapsamda; yakıt tasarımı, yakıt üretim kapasitesi, tedarik kaynakları, alternatif tedarik imkanları, yakıtın lisanslanabilirliği ve uzun dönemli tedarik güvenliği değerlendirmeye dahil edilebilir.
Teknik teklif değerlendirmesinde yerli katılım yalnızca "yerli üretim yüzdesi" şeklinde ele alınmamalıdır.
Daha önemli soru; yerli kuruluşların hangi teknik faaliyetleri gerçekleştirebileceği ve proje sonunda hangi yetkinliklerin kalıcı hale geleceğidir.
| Alan | Değerlendirme |
|---|---|
| Mühendislik | Yerli mühendislerin tasarım ve analizlere katılımı. |
| İmalat | Yerli üreticilerin nükleer kalite gerektiren işlere katılımı. |
| Kalite | Yerli kuruluşların QA/QC yetkinliğinin geliştirilmesi. |
| Test | Test ve doğrulama faaliyetlerinde yerli personel katılımı. |
| İşletme | İşletme ve bakım yetkinliğinin geliştirilmesi. |
| Kalıcı yetkinlik | Proje sonrasında kullanılabilecek bilgi ve kapasite. |
"Teknoloji transferi yapılacaktır" ifadesi tek başına yeterli değildir. Tekliflerde; kaç kişinin eğitileceği, hangi mühendislik faaliyetlerine katılım sağlanacağı, hangi üretim proseslerinin öğrenileceği, hangi kalite sistemlerinin geliştirileceği ve hangi teknik dokümantasyonun sağlanacağı gibi ölçülebilir unsurlar tanımlanabilir.
Bir teklif sahibi şartnamenin bazı gereksinimleri için alternatif çözüm veya farklı teknik yaklaşım önerebilir. Bu alternatiflerin ana tekliften ayrıştırılması önemlidir.
| Durum | Değerlendirme Yaklaşımı |
|---|---|
| Şartnameye tam uygunluk | Temel referans çözüm olarak değerlendirilir. |
| Küçük teknik sapma | Teknik etkisi ve sözleşmesel sonucu incelenir. |
| Büyük tasarım sapması | Güvenlik, lisans, program ve maliyet etkileri ayrıca değerlendirilir. |
| Alternatif çözüm | Ana tekliften ayrı olarak karşılaştırılır. |
Tekliflerde çok sayıda performans, güvenlik, maliyet, süre veya teknoloji iddiası bulunabilir. Değerlendirme sırasında bu iddiaların hangi teknik kanıta dayandığı belirlenmelidir.
Tasarım dokümanları, hesaplar ve teknik açıklamalar.
Deney, doğrulama ve yeterlilik sonuçları.
Benzer tesislerden elde edilen gerçek işletme deneyimi.
Tedarikçi, üretici ve proje organizasyonunun doğrulanması.
Teklif dokümanları bazı konuları açıklamaya yetmediğinde, teklif sahibinin veya kritik alt tedarikçilerin yerinde incelenmesi gerekebilir.
IAEA teknik teklif değerlendirmesinde tasarım, Ar-Ge, imalat kapasitesi, yönetim sistemi, tedarik zinciri, insan kaynağı, finansal durum ve önceki projelerle ilgili belirsizliklerin gerektiğinde saha ziyareti veya denetim yoluyla açıklığa kavuşturulabileceğini belirtmektedir. :contentReference[oaicite:7]{index=7}
Özellikle kritik ekipmanlarda üretim kapasitesi, özel prosesler, kalite uygulamaları ve personel yetkinliği yalnızca teklif dokümanlarından değerlendirilmek zorunda değildir.
Gerekli durumlarda; fabrika ziyareti, teknik denetim, üretim hattı incelemesi, kalite kayıtlarının incelenmesi ve geçmiş proje performansının doğrulanması teknik değerlendirmeyi güçlendirebilir.
Teknik kriterlerin tamamı aynı öneme sahip değildir. Projenin amaçlarına göre bazı kriterler daha yüksek ağırlık taşıyabilir.
Örneğin; güvenlik, lisanslanabilirlik, şebeke uyumu veya kritik tedarik kapasitesi belirli bir proje için zorunlu kriter olabilirken, başka bir kriter daha düşük ağırlıkla değerlendirilebilir.
IAEA, bütün nükleer projeler için geçerli tek bir değerlendirme kriterleri ve ağırlık setinin bulunmadığını; kriterlerin proje amaçları ve koşullarına göre belirlenmesi gerektiğini belirtmektedir. :contentReference[oaicite:8]{index=8}
Bu nedenle ağırlıkların ihale başlamadan önce tanımlanması ve tekliflerin aynı metodolojiyle değerlendirilmesi önemlidir.
| Kriter | Ağırlık | Teklif A | Teklif B | Teklif C |
|---|---|---|---|---|
| Güvenlik | Proje özelinde | — | — | — |
| Teknoloji olgunluğu | Proje özelinde | — | — | — |
| Lisanslanabilirlik | Proje özelinde | — | — | — |
| İnşa edilebilirlik | Proje özelinde | — | — | — |
| Tedarik zinciri | Proje özelinde | — | — | — |
| Teknoloji transferi | Proje özelinde | — | — | — |
Bu tür bir matris yalnızca puan üretmek için değil, değerlendirme gerekçelerinin kayıt altına alınması ve tekliflerin aynı referans çerçevesinde karşılaştırılması için kullanılabilir.
Teknik teklif değerlendirmesi ile ekonomik teklif değerlendirmesi birbiriyle bağlantılıdır; ancak değerlendirme sürecinde birbirlerini gereksiz biçimde etkilemelerinin önlenmesi önemlidir.
IAEA'nın ihale değerlendirme yaklaşımında teknik teklifin finansal tekliften bağımsız olarak değerlendirilmesi, hatta bazı uygulamalarda teknik değerlendirmenin finansal teklifler açılmadan tamamlanması iyi uygulama olarak ele alınmaktadır. :contentReference[oaicite:9]{index=9}
Bir teklifin düşük fiyatlı olması, teknik açıdan daha iyi olduğu anlamına gelmez. Aynı şekilde yüksek fiyatlı bir teklifin gerçek yaşam döngüsü maliyeti de mutlaka daha yüksek olmayabilir.
Bu nedenle tekliflerin; kapsam, performans, risk, işveren maliyetleri, program ve yaşam döngüsü etkileri açısından mümkün olduğunca eşdeğer bir bazda karşılaştırılması gerekir.
Teknik değerlendirme sırasında teklif sahibine açıklama soruları yöneltilmesi gerekebilir. Ancak açıklama süreci, teklif sahibinin teklifini değerlendirme sonrasında sınırsız biçimde değiştirmesine dönüşmemelidir.
Açık konular; teknik sapmalar, eksik bilgiler, varsayımlar, alternatif çözümler, garanti kapsamları ve sözleşme açısından kritik noktalar şeklinde ayrı bir kayıt altında tutulabilir.
Teknik tekliflerin değerlendirilmesi sırasında, teklif dokümanlarında işverenin karar vermesi için yeterli olmayan veya farklı şekillerde yorumlanabilecek hususlar ortaya çıkabilir. Bu tür durumlarda teklif sahibinin niyetini varsaymak yerine, ilgili konunun resmî olarak açıklığa kavuşturulması gerekir.
Bu amaçla teknik değerlendirme sürecinde “Item to be Clarified” (Açıklığa Kavuşturulacak Husus) olarak tanımlanan konular belirlenir ve teklif sahibine açıklama soruları yöneltilir. Örneğin bir ekipmanın teknik kapasitesi, tasarım sınırı, garanti kapsamı, standartlara uygunluğu, teslim süresi veya teklif kapsamına dahil olup olmadığı yeterince açık değilse, değerlendirme tamamlanmadan önce bu konunun teklif sahibinden açıklanması istenebilir.
Item to be Clarified, mevcut teklifin ne anlama geldiğinin veya teklif sahibinin ne taahhüt ettiğinin açıklığa kavuşturulmasıdır. Amaç, teklifin doğru anlaşılmasını sağlamaktır.
Item to be Negotiated ise teklifin değerlendirilmesinden sonra taraflar arasında ayrıca görüşülmesi gereken ticari, teknik veya sözleşmesel konuları ifade eder.
Bu ayrım önemlidir. Açıklama isteme süreci, teklifin içeriğini sonradan değiştirmek veya bir teklif sahibine diğerlerinden farklı bir avantaj sağlamak için kullanılmamalıdır. Açıklamanın amacı mevcut teklifin doğru ve karşılaştırılabilir biçimde anlaşılmasını sağlamaktır.
Teknik Tekliflerin İncelenmesi → Belirsiz Hususun Tespiti → Clarification Sorusu → Teklif Sahibinin Yazılı Açıklaması → Teknik Değerlendirmeye Dahil Edilmesi
Özellikle nükleer projelerde bu süreç sistematik yürütülmelidir. Sorulan sorular, verilen cevaplar ve bunların teknik değerlendirmeye nasıl yansıtıldığı kayıt altına alınmalıdır. Böylece değerlendirme komitesinin kararının hangi bilgiye dayanarak verildiği daha sonra da izlenebilir olur.
Bir teklifin önemli bir teknik özelliği açık değilse, bu belirsizlik teklif sahibinin aleyhine veya lehine varsayımla doldurulmamalıdır. Önce soru sorulmalı, sonra cevap değerlendirilmelidir.
Ancak açıklama süreci, teklif sahibinin temel teklifini değiştirecek yeni bir teklif sunmasına dönüşmemelidir. Değerlendirme sürecinin adil, şeffaf, izlenebilir ve bütün teklif sahipleri açısından karşılaştırılabilir olması gerekir.
Teknik değerlendirmenin çıktısı yalnızca "Teklif A = 87 puan" gibi tek bir sayı olmamalıdır.
Teklifin temel teknik gereksinimleri karşılayıp karşılamadığı.
Açıklanması veya müzakere edilmesi gereken konular.
Değerlendirmeyi destekleyen teknik veriler ve belgeler.
Kritik teknik konuların sözleşme ve garanti hükümlerine aktarılması.
IAEA'ya göre teklif değerlendirmesinin önemli çıktılarından biri de müzakere edilmesi gereken açık ve belirsiz noktaların belirlenmesidir. :contentReference[oaicite:10]{index=10}
Teklif → Teknik İnceleme → Uygunluk → Sapmalar → Açık Konular → Riskler → Müzakere → Sözleşme
Nükleer santral tekliflerinin teknik değerlendirmesi, farklı tasarımların teknik özelliklerini yan yana koymaktan ibaret değildir.
Amaç; hangi teklifin hangi gereksinimleri nasıl karşıladığını, hangi konularda avantaj veya sınırlama taşıdığını, hangi varsayımlara dayandığını, hangi riskleri içerdiğini ve hangi konuların sözleşmeyle güvence altına alınması gerektiğini ortaya koymaktır.
İyi bir teknik teklif değerlendirmesi yalnızca teklifleri sıralamaz. Teklifler arasındaki teknik farkları, belirsizlikleri, riskleri, açık konuları ve sözleşmeye aktarılması gereken şartları görünür hale getirir.
Nükleer santral tekliflerinde ekonomik değerlendirme, teklif edilen santralın sözleşme bedelinin veya birim yatırım maliyetinin karşılaştırılmasından çok daha kapsamlıdır.
Bir nükleer santral onlarca yıl işletilecek ve büyük miktarda sermaye uzun bir inşaat döneminde bağlanacaktır. Bu nedenle ekonomik değerlendirme; yatırım maliyeti, inşaat süresi, finansman, yakıt, işletme ve bakım, elektrik üretimi, ekonomik ömür, işveren maliyetleri ve yaşam döngüsü boyunca oluşabilecek diğer giderleri birlikte ele almalıdır.
İki teklifin sözleşme bedeli birbirine yakın olabilir. Ancak; inşaat süreleri, finansman koşulları, işveren kapsamları, yakıt maliyetleri, işletme-bakım giderleri ve beklenen elektrik üretimleri farklı olduğunda yaşam döngüsü boyunca ortaya çıkan ekonomik sonuç önemli ölçüde değişebilir.
Santralın mühendislik, ekipman, inşaat ve diğer yatırım kalemlerinden oluşan sermaye ihtiyacı.
İlk çekirdek ve işletme süresince gerçekleştirilecek yakıt yüklemeleriyle ilişkili maliyetler.
Personel, bakım, yedek parçalar, hizmetler ve diğer işletme giderleri.
Sermayenin ne kadar süre boyunca gelir üretmeden projede bağlı kalacağını etkileyen temel değişken.
Borç, faiz, finansman ücretleri ve inşaat dönemi finansman maliyetleri.
Yaşam döngüsü boyunca üretilecek elektrik miktarı ve üretim profilinin ekonomik etkisi.
Nükleer santral yatırımının ekonomik değerlendirmesinde ilk bakılması gereken unsurlardan biri toplam sermaye ihtiyacıdır. Ancak bu maliyet tek bir rakam olarak ele alınmamalıdır.
| Maliyet Alanı | Değerlendirilebilecek Unsurlar |
|---|---|
| Mühendislik | Tasarım, mühendislik, proje yönetimi ve teknik hizmetler. |
| Nükleer ada | Reaktör ve ilgili güvenlik sistemleri ile ekipmanlar. |
| Konvansiyonel ada | Türbin-jeneratör, yardımcı sistemler ve ilgili ekipmanlar. |
| İnşaat | Yapılar, saha işleri, montaj ve yardımcı tesisler. |
| Şebeke ve bağlantı | Elektrik bağlantısı ve gerekli altyapı yatırımları. |
| İşveren maliyetleri | İşveren tarafından üstlenilen proje faaliyetleri ve hizmetler. |
| Yedekler ve belirsizlikler | Kapsam ve proje belirsizliklerinden kaynaklanan maliyet karşılıkları. |
Burada özellikle dikkat edilmesi gereken konu, tekliflerin aynı kapsam üzerinden karşılaştırılmasıdır. Bir teklifin bazı maliyetleri işveren kapsamına bırakılmış, diğer teklifin aynı işleri kendi kapsamına almışsa, yalnızca sözleşme fiyatlarını karşılaştırmak yanıltıcı olabilir.
Nükleer projelerde inşaat süresi ekonomik değerlendirmede yalnızca takvimsel bir gösterge değildir. İnşaat devam ederken büyük miktarda sermaye projeye bağlanmakta, buna karşılık santral henüz elektrik geliri üretmemektedir.
Bu nedenle inşaat süresindeki değişiklik; finansman maliyetini, nakit akışını, gelir başlangıcını ve toplam proje maliyetini etkileyebilir.
Daha uzun inşaat → Daha uzun sermaye bağlanması → Daha fazla finansman maliyeti → Daha geç gelir başlangıcı
Büyük nükleer projelerde finansman maliyeti toplam ekonomik sonuç üzerinde önemli bir etkiye sahip olabilir. Özellikle borçla finanse edilen projelerde inşaat sırasında kullanılan sermaye için oluşan faiz ve diğer finansman giderleri proje nakit akışının önemli bir parçasıdır.
Bu nedenle ekonomik değerlendirmede; borç kullanım zamanı, faiz oranı, finansman ücretleri, ödeme takvimi ve inşaat dönemi boyunca oluşan finansman giderleri birlikte değerlendirilmelidir.
Ekonomik değerlendirmede bugün ödenen veya kazanılan bir miktar ile gelecekte ödenen veya kazanılan aynı nominal miktar ekonomik açıdan aynı değerde değildir.
Bu nedenle farklı yıllarda gerçekleşen nakit akışlarının ortak bir bazda karşılaştırılabilmesi için iskonto yaklaşımı kullanılır.
Gelecekteki bir nakit akışının bugünkü değeri genel olarak;
PV = F / (1 + r)t
şeklinde ifade edilebilir. Burada F gelecekteki nakit akışını, r iskonto oranını ve t ise zaman dönemini ifade eder.
İskonto oranı, yaşam döngüsü boyunca farklı tarihlerde ortaya çıkan maliyet ve gelirlerin bugünkü değere dönüştürülmesinde kullanılan temel parametrelerden biridir.
Ancak farklı tekliflerin karşılaştırılması sırasında aynı ekonomik varsayımların kullanılması önemlidir. Aksi halde sonuçlardaki farkın teknolojiden mi yoksa kullanılan finansal varsayımlardan mı kaynaklandığı belirsiz hale gelebilir.
| Parametre | Değerlendirmedeki Rolü |
|---|---|
| İskonto oranı | Gelecekteki nakit akışlarının bugünkü değerini etkiler. |
| İnşaat süresi | Nakit çıkışlarının zamanlamasını etkiler. |
| İşletme ömrü | Gelir ve giderlerin değerlendirme dönemini belirler. |
| Elektrik üretimi | Gelir veya birim üretim maliyetinin hesaplanmasını etkiler. |
Nükleer santral ekonomik olarak değerlendirildiğinde yalnızca inşaat maliyetine bakılması yeterli değildir.
Yaşam döngüsü yaklaşımında; yatırım, yakıt, işletme-bakım, yenileme, dekomisyonlama, atık ve diğer ilgili maliyetler değerlendirme dönemine dağıtılarak ele alınabilir.
Yatırım
+
Finansman
+
Yakıt
+
O&M
+
Yenileme
+
Dekomisyonlama
+
Atık Yönetimi
↓
Yaşam Döngüsü Ekonomisi
Ahn'ın ekonomik değerlendirme yaklaşımında yakıt, işletme-bakım, dekomisyonlama, atık yönetimi ve diğer yaşam döngüsü giderleri birlikte ele alınarak toplam ekonomik sonuçla ilişkilendirilmektedir. :contentReference[oaicite:2]{index=2}
Bir santralın ekonomik sonucu yalnızca ne kadar harcandığına değil, bu harcama karşılığında ne kadar ve hangi süre boyunca elektrik üretildiğine de bağlıdır.
Bu nedenle ekonomik değerlendirmede; kurulu güç, işletme rejimi, kullanılabilirlik, kapasite faktörü, planlı duruşlar, yakıt çevrimi, ekonomik ömür ve üretim profili gibi parametreler dikkate alınabilir.
| Parametre | Ekonomik Etki |
|---|---|
| Kurulu güç | Potansiyel üretim kapasitesini belirler. |
| Kullanılabilirlik | Gerçekleşen üretim miktarını etkiler. |
| Kapasite faktörü | Kurulu gücün ne ölçüde elektrik üretimine dönüştüğünü gösterir. |
| Planlı duruşlar | Üretim ve gelir zamanlamasını etkiler. |
| İşletme ömrü | Üretim ve maliyetlerin değerlendirme dönemini belirler. |
Farklı teknoloji ve proje seçeneklerinin ekonomik karşılaştırılmasında yaşam döngüsü boyunca oluşan maliyetlerin üretilen elektrik miktarıyla ilişkilendirilmesi kullanılabilir.
Basitleştirilmiş bir yaklaşımda seviyelendirilmiş elektrik üretim maliyeti;
LCOE = İskontolanmış Yaşam Döngüsü Maliyetleri / İskontolanmış Elektrik Üretimi
Ancak LCOE veya benzeri tek bir ekonomik gösterge, kararın bütün boyutlarını temsil etmeyebilir. Finansman yapısı, risk dağılımı, şebeke etkileri, güvenlik, lisanslama, tedarik zinciri ve teknoloji olgunluğu gibi unsurlar ayrıca değerlendirilmelidir.
Nükleer santral projelerinde teklif değerlendirmesi sırasında yalnızca "santralın fiyatı" değil, teklif ile birlikte sunulan finansman koşulları da ekonomik sonucu etkileyebilir.
| Finansman Unsuru | İncelenebilecek Konular |
|---|---|
| Borç | Borç miktarı, vade ve geri ödeme yapısı. |
| Faiz | Finansman maliyetinin zaman içindeki etkisi. |
| Finansman ücretleri | Komisyon ve diğer finansman giderleri. |
| Ödeme takvimi | İnşaat dönemindeki nakit çıkışlarının zamanlaması. |
| Döviz | Farklı para birimlerinin maliyet üzerindeki etkisi. |
| Finansal risk | Faiz, kur ve diğer finansman değişkenlerine duyarlılık. |
Farklı tekliflerin ekonomik olarak karşılaştırılabilmesi için yalnızca maliyet kalemlerinin değil, kullanılan ekonomik varsayımların da mümkün olduğunca ortak bir temelde ele alınması gerekir.
İnşaat ve işletme dönemlerinin ortak zaman çizelgesinde değerlendirilmesi.
Aynı veya açıkça tanımlanmış iskonto varsayımlarının kullanılması.
Maliyet ve üretim varsayımlarının kaynağının izlenebilir olması.
Kullanılan ekonomik varsayımların açıkça belgelenmesi.
Teklif edilen toplam fiyatın tek bir rakam olarak verilmesi ekonomik değerlendirmeyi zorlaştırabilir.
Bu nedenle teklif sahibinden, mümkün olduğu ölçüde; mühendislik, ekipman, imalat, inşaat, montaj, proje yönetimi, eğitim, devreye alma, yedek parçalar ve diğer hizmetlerin maliyet bileşenlerini ayrıştırması istenebilir.
Böyle bir ayrıştırma; kapsam farklılıklarının, maliyet sürücülerinin ve değişikliklerin ekonomik etkisinin daha kolay anlaşılmasına yardımcı olur.
Ekonomik değerlendirme teknik değerlendirmeden bağımsız bir hesaplama değildir.
Örneğin; daha uzun inşaat süresi, daha yüksek bakım ihtiyacı, daha fazla yakıt maliyeti, daha düşük kullanılabilirlik, daha fazla işveren kapsamı veya tasarım değişikliği riski ekonomik sonuç üzerinde doğrudan veya dolaylı etki oluşturabilir.
Teknik Tasarım → İnşaat → İşletme → Üretim → Nakit Akışı → Ekonomik Sonuç
Ahn'ın ekonomik değerlendirme yaklaşımında teknik değerlendirme sonuçları ve arayüzlerin yanı sıra ticari/sözleşmesel koşullar, yakıt, finansman ve işletme parametreleri ekonomik sonuca birlikte bağlanmaktadır. :contentReference[oaicite:3]{index=3}
Nükleer santral ekonomik değerlendirmesi çok sayıda uzun dönemli varsayıma dayanır. Bu nedenle tek bir maliyet veya LCOE değerinin kesin bir gelecek sonucu olarak değerlendirilmesi doğru değildir.
Özellikle; inşaat süresi, yatırım maliyeti, faiz oranı, iskonto oranı, yakıt fiyatları, işletme giderleri, kullanılabilirlik ve ekonomik ömür gibi parametrelerin sonuç üzerindeki etkisi incelenebilir.
| Değişken | Duyarlılık Sorusu |
|---|---|
| Sermaye maliyeti | Yatırım maliyeti artarsa ekonomik sonuç nasıl değişiyor? |
| İnşaat süresi | Gecikme finansman maliyetini ne ölçüde değiştiriyor? |
| Faiz | Finansman maliyetindeki değişim sonucu nasıl etkiliyor? |
| Üretim | Daha düşük kullanılabilirlik ekonomik sonucu nasıl değiştiriyor? |
| Yakıt | Yakıt maliyetindeki değişimin yaşam döngüsüne etkisi nedir? |
Ekonomik değerlendirme, farklı kaynaklardan gelen ticari, teknik ve finansal bilgilerin ortak bir ekonomik modele aktarılmasıyla gerçekleştirilir. Bu süreçte teknik teklif ile mali teklif birbirinden tamamen bağımsız değildir. Santralın işletme rejimi, kullanılabilirliği, ekonomik ömrü ve elektrik üretimi gibi teknik parametreler doğrudan ekonomik sonuçları etkiler.
Teklifin ekonomik değerlendirmesi öncelikle ticari ve sözleşmesel şartların incelenmesiyle başlar. Sözleşme fiyatı, ödeme koşulları, garanti hükümleri, fiyat ayarlamaları, sorumluluklar, ticari riskler ve diğer sözleşmesel hükümler ekonomik modele aktarılır.
Ekonomik modelde kullanılacak genel varsayımlar da belirlenmelidir. Bunlar arasında santral kullanılabilirliği, işletme rejimi, ekonomik ömür ve elektrik üretim miktarı gibi parametreler bulunur.
Ana santral teklif fiyatına ek olarak BOP (Balance of Plant) maliyetleri, öngörülmeyen giderler ve teklif kapsamında bulunmayan veya ayrıca fiyatlandırılan kalemler değerlendirilmelidir.
İnşaat programı ekonomik değerlendirmede kritik bir girdidir. İnşaat süresindeki değişiklikler yalnızca proje takvimini değil, finansman maliyetlerini ve nakit akışını da değiştirebilir.
Santralın beklenen elektrik üretimi, ekonomik modelin temel çıktılarından biridir. Kullanılabilirlik, işletme rejimi, ekonomik ömür ve üretim kapasitesi birlikte değerlendirilerek yaşam döngüsü boyunca üretilecek elektrik miktarı hesaplanır.
İlk yatırımın yanında yakıt çevrimi, işletme ve bakım, yeniden yakıt yüklemeleri, söküm ve atık yönetimi gibi yaşam döngüsü maliyetleri ekonomik modele dahil edilir.
Nükleer santralin ekonomik değerlendirmesinde yakıt maliyeti yalnızca ilk yakıt yüklemesinden ibaret değildir. İlk çekirdek (first core) maliyeti ile sonraki yeniden yakıt yüklemelerinin maliyetleri ayrı ayrı değerlendirilmelidir.
Teklif kapsamında sunulan ilk çekirdek fiyatına ek olarak gelecekteki yakıt yüklemelerinin maliyetleri, yakıt çevriminin yapısı ve ilgili ticari koşullar dikkate alınabilir. Böylece yakıt maliyetinin santralın ekonomik ömrü boyunca oluşturacağı toplam etki ortaya konulabilir.
Bir teklifin düşük ilk yatırım maliyetine sahip olması, yaşam döngüsü boyunca düşük maliyetli olacağı anlamına gelmez. Benzer şekilde daha yüksek başlangıç yatırımına sahip bir seçenek, daha yüksek üretim, daha düşük işletme maliyeti veya farklı finansman koşulları nedeniyle farklı bir yaşam döngüsü ekonomik sonucu oluşturabilir.
Nükleer projelerde yatırımın uzun bir inşaat dönemine yayılması nedeniyle finansman koşulları ekonomik sonuç üzerinde önemli bir etkiye sahiptir. Borç tutarı, faiz oranları, finansman ücretleri, anapara geri ödemeleri ve inşaat dönemindeki nakit ödemeleri ekonomik modele dahil edilmelidir.
Özellikle inşaat süresinin uzaması, yalnızca doğrudan inşaat maliyetlerini artırmayabilir. Finansman süresinin uzaması nedeniyle faiz ve diğer finansman giderleri de artabilir. Bu nedenle takvim riski ile finansman riski birbirinden bağımsız değerlendirilmemelidir.
| Ekonomik Girdi | Ekonomik Modele Etkisi |
|---|---|
| Santral teklif fiyatı | İlk yatırım maliyetinin temel bileşeni |
| BOP maliyetleri | Santral dışı/yardımcı sistemlerin yatırım maliyetleri |
| Öngörülmeyen giderler | Maliyet belirsizliğinin ekonomik modele yansıtılması |
| İnşaat süresi | Harcamaların zamanlamasını ve finansman süresini etkiler |
| Finansman koşulları | Faiz, ücretler ve borç geri ödemelerini etkiler |
| Yakıt maliyeti | İşletme dönemi yakıt giderlerini oluşturur |
| O&M maliyetleri | İşletme ve bakım dönemindeki sürekli giderler |
| Elektrik üretimi | Birim elektrik maliyetinin hesaplanmasında temel çıktı |
| Söküm ve atık yönetimi | Yaşam döngüsünün son dönem maliyetleri |
Bütün ekonomik girdiler bir araya getirildiğinde santralın ekonomik ömrü boyunca oluşacak toplam harcamalar hesaplanabilir. Daha sonra bu harcamaların zaman değeri dikkate alınarak bugünkü değerleri belirlenir. Aynı model içerisinde santralın ekonomik ömrü boyunca üreteceği elektrik miktarı da hesaplanır.
Böylece ekonomik değerlendirme; yatırım maliyeti, finansman, yakıt, işletme-bakım, söküm ve atık yönetimi gibi giderleri elektrik üretimiyle ilişkilendirerek seviyelendirilmiş elektrik maliyeti (Levelized Cost of Electricity – LCOE) gibi göstergelerin hesaplanmasına olanak sağlar.
Ticari Koşullar → Teklif Fiyatı → BOP ve Ek Maliyetler → İnşaat Programı → Finansman → Yakıt → O&M → Söküm ve Atık → Yaşam Döngüsü Harcamaları → Bugünkü Değer → Birim Elektrik Maliyeti
Ekonomik modelden elde edilen sonuçlar önemli olmakla birlikte, nükleer santral teklifinin bütün risklerini tek başına temsil etmez. Teknolojinin olgunluğu, tasarımın tamamlanma düzeyi, lisanslanabilirlik, tedarik zinciri, inşa edilebilirlik, kalite sistemi ve sözleşmesel riskler ekonomik sonuçları etkileyebilecek unsurlardır.
Bu nedenle ekonomik değerlendirme sonucunda yalnızca tek bir maliyet göstergesine bakmak yerine, nicel ekonomik sonuçlar ile nitel risk değerlendirmesi birlikte ele alınmalıdır.
Kaynakta verilen QCBS (Quality and Cost Based Selection) yaklaşımında teknik ve mali değerlendirme, belirlenen ağırlıklarla tek bir toplam değerlendirme sonucunda birleştirilir. Böylece yalnızca fiyatın değil, teklifin teknik niteliğinin de karar sürecine dahil edilmesi amaçlanır.
Mali değerlendirmede teklifler puanlama yöntemiyle karşılaştırılabilir. Kaynakta verilen örnek yaklaşımlardan birinde en düşük teklif fiyatına 100 puan verilir ve diğer tekliflerin puanı en düşük teklif fiyatının ilgili teklif fiyatına oranı üzerinden hesaplanır.
Mali Puan = (En düşük teklif fiyatı / İlgili teklif fiyatı) × 100
Bu yöntem, fiyat yükseldikçe mali puanın düşmesini sağlayan ters orantılı bir puanlama yaklaşımıdır. Buradaki formül, Ahn kaynağında verilen örnek bir puanlama yöntemi olarak değerlendirilmelidir; her nükleer proje için zorunlu veya tek geçerli yöntem değildir.
Kaynakta ayrıca tekliflerin ortalama fiyat ve tekliflerin ortalamadan sapmasını dikkate alan alternatif bir puanlama yaklaşımı da gösterilmektedir. Bu yaklaşımda teklifin yalnızca mutlak fiyatı değil, teklif grubunun genel fiyat seviyesinden ne ölçüde ayrıldığı da dikkate alınır.
QCBS yaklaşımında toplam puan, teknik ve mali puanların belirlenen ağırlıklarla birleştirilmesiyle oluşturulur:
Toplam Puan = m × Teknik Puan + n × Mali Puan
Kaynakta verilen örnekte teknik ağırlık %70–%90, mali ağırlık ise %10–%30 aralığında ele alınmış ve iki ağırlığın toplamının %100 olması öngörülmüştür.
Buradaki ağırlıklar, kaynaktaki QCBS örneğine aittir. Gerçek bir nükleer proje için ağırlıkların belirlenmesi; projenin kapsamına, teklif yapısına, teknik karmaşıklığına, risk profiline ve işverenin önceliklerine göre ayrıca gerekçelendirilmelidir.
Son aşamada ekonomik modelden elde edilen sonuçlar, teknik değerlendirme sonuçları ve nitel risk değerlendirmesi birlikte ele alınabilir. Böylece tekliflerin yalnızca fiyat açısından değil; maliyet, finansman, teknik performans, proje süresi, risk ve yaşam döngüsü sonuçları açısından değerlendirilmesi mümkün olur.
Bu yaklaşımın temel amacı tek bir matematiksel puan üretmekten ziyade, karar vericilere her teklifin hangi ekonomik varsayımlar ve hangi teknik koşullar altında avantaj veya dezavantaj oluşturduğunu göstermektir.
Nükleer santral tekliflerinde ekonomik değerlendirme, "en düşük teklif fiyatını" bulmak değil; yatırım, finansman, işletme, yakıt, üretim ve yaşam döngüsü maliyetlerini aynı ekonomik çerçevede değerlendirmektir.
Bu nedenle sağlıklı bir teklif değerlendirmesi, teklif fiyatından başlayıp yaşam döngüsü maliyetine, yaşam döngüsü maliyetinden elektrik üretimine ve ekonomik performansa ulaşan bütünleşik bir veri akışına dayanmalıdır.
Ekonomik değerlendirme tamamlandığında sonuçlar yalnızca tek bir fiyat karşılaştırmasına indirgenmemelidir.
| Değerlendirme Alanı | Temel Çıktı |
|---|---|
| Sermaye | Toplam yatırım ve maliyet bileşenleri. |
| Finansman | Finansman yapısı ve finansman maliyeti. |
| İşletme | O&M ve yaşam döngüsü giderleri. |
| Yakıt | İlk çekirdek ve işletme dönemi yakıt maliyetleri. |
| Üretim | Yaşam döngüsü boyunca beklenen elektrik üretimi. |
| Ekonomik gösterge | Bugünkü değer, yaşam döngüsü maliyeti veya seviyelendirilmiş maliyet göstergeleri. |
| Risk | Varsayımlardaki değişimlere karşı ekonomik duyarlılık. |
| Alan | Temel Soru |
|---|---|
| Kapsam | Tekliflerin maliyet kapsamları karşılaştırılabilir mi? |
| Sermaye | Toplam yatırım maliyeti ve bileşenleri açık mı? |
| İnşaat | İnşaat süresi ekonomik modele doğru şekilde aktarılmış mı? |
| Finansman | Faiz, borç, ücretler ve ödeme koşulları dikkate alınmış mı? |
| Yakıt | Yaşam döngüsü yakıt maliyetleri dahil mi? |
| O&M | İşletme ve bakım giderleri dikkate alınmış mı? |
| Üretim | Elektrik üretim varsayımları açık mı? |
| İskonto | İskonto oranı ve yöntemi tanımlı mı? |
| Yaşam döngüsü | İşletme sonu ve diğer ilgili maliyetler değerlendirilmiş mi? |
| Belirsizlik | Kritik ekonomik varsayımlara duyarlılık analiz edilmiş mi? |
Nükleer santral tekliflerinde ekonomik değerlendirme, "hangi teklif daha ucuz?" sorusundan önce; "hangi teklifin toplam maliyeti, finansman yapısı, üretim kapasitesi, yaşam döngüsü giderleri ve riskleri aynı ekonomik bazda nasıl karşılaştırılabilir?" sorusuna cevap vermelidir.
Nükleer santral projelerinde ekonomik değerlendirme, teklif bedelini karşılaştırmanın ötesine geçmelidir. Sermaye maliyeti, inşaat süresi, finansman, yakıt, işletme-bakım, elektrik üretimi ve işletme sonrası yükümlülükler birlikte ele alınmalıdır.
Böylece ekonomik değerlendirme; teknik teklifin ekonomik sonuçlarını, sözleşme modelinin mali etkilerini, finansman koşullarının proje üzerindeki etkisini ve yaşam döngüsü boyunca oluşabilecek maliyetleri görünür hale getiren bir karar destek aracına dönüşür.
Bir nükleer santralın ekonomik değerlendirmesi yalnızca inşaat maliyetiyle sınırlı tutulamaz. Santralın ekonomik yaşamı boyunca gerçekleşen; sermaye yatırımı, finansman, yakıt, işletme, bakım, yenileme, atık yönetimi ve yaşam sonu faaliyetleri birlikte değerlendirilmelidir.
Özellikle yüksek başlangıç yatırımı ve uzun işletme ömrü nedeniyle nükleer santrallerde maliyetlerin hangi yıllarda ortaya çıktığı da en az toplam maliyet kadar önemlidir.
Sermaye
+
Finansman
+
Yakıt
+
O&M
+
Yenileme
+
Atık Yönetimi
+
Dekomisyonlama
↓
Yaşam Döngüsü Maliyeti
Ahn'ın ekonomik değerlendirme çerçevesinde yakıt, işletme ve bakım, dekomisyonlama, atık ve diğer yaşam döngüsü giderleri; elektrik üretimi, finansman ve proje maliyetleriyle birlikte ele alınmaktadır. :contentReference[oaicite:2]{index=2}
Bir nükleer santralın ekonomik yaşam döngüsü, yalnızca inşaat ve işletme dönemlerinden oluşmaz.
Saha çalışmaları, mühendislik, ekipman, inşaat, montaj ve devreye alma faaliyetleri.
Borç, faiz, finansman ücretleri ve inşaat dönemi finansman maliyetleri.
Personel, bakım, yedek parçalar, hizmetler ve işletme giderleri.
İlk çekirdek ve işletme boyunca gerçekleştirilen yakıt yüklemeleri.
Büyük bakım, ekipman yenileme ve gerektiğinde ömür uzatma yatırımları.
Dekomisyonlama, atık yönetimi ve ilgili uzun dönemli faaliyetler.
İlk yatırım maliyeti, santralın kurulması için başlangıçta gereken sermayeyi ifade eder. Yaşam döngüsü maliyeti ise bu başlangıç maliyetinin ötesine geçerek santralın ekonomik yaşamı boyunca ortaya çıkan maliyetleri kapsar.
| Yaklaşım | Odak | Sınırlama |
|---|---|---|
| İlk yatırım | Santralın kurulması için gereken başlangıç sermayesi. | İşletme ve yaşam sonu maliyetlerini göstermez. |
| Yaşam döngüsü | Tüm ekonomik yaşam boyunca oluşan maliyetler. | Çok sayıda uzun dönemli varsayım gerektirir. |
| Birim üretim maliyeti | Maliyetleri üretilen elektrik miktarıyla ilişkilendirir. | Kullanılan finansal ve teknik varsayımlara duyarlıdır. |
Bir teknolojinin ilk yatırım maliyeti daha düşük olabilir. Ancak daha yüksek; yakıt, işletme, bakım, yenileme veya yaşam sonu maliyetleri bulunması durumunda uzun dönemli ekonomik sonucu farklılaşabilir.
Yaşam döngüsü maliyetinin önemli bir bölümünü santralın kurulması için gereken sermaye oluşturur.
Bu kapsamda; mühendislik, ekipman, inşaat, montaj, proje yönetimi, devreye alma, işveren maliyetleri ve diğer yatırım kalemleri değerlendirmeye dahil edilebilir.
Ancak sermaye maliyetinin büyüklüğü kadar, bu maliyetin hangi yıllarda gerçekleştiği de önemlidir.
Nükleer santral inşaatı sırasında büyük miktarda sermaye projeye bağlanır. Santral ticari işletmeye geçmediği sürece bu sermaye doğrudan elektrik üretim geliri oluşturmaz.
Bu nedenle inşaat süresindeki uzama; finansman maliyetlerini, nakit akışını ve gelir başlangıcını etkileyerek yaşam döngüsü ekonomik sonucunu değiştirebilir.
İnşaat → Sermayenin Bağlanması → Finansman → Ticari İşletme → Gelir
Yüksek sermaye gerektiren projelerde finansman maliyeti yaşam döngüsü ekonomisinin önemli bir bileşeni olabilir.
| Finansman Unsuru | Yaşam Döngüsüne Etkisi |
|---|---|
| Borç | Projenin sermaye yapısını ve geri ödeme profilini etkiler. |
| Faiz | İnşaat ve işletme dönemlerindeki finansman maliyetini etkiler. |
| Finansman ücretleri | Toplam finansman maliyetini artırabilir. |
| Ödeme takvimi | Nakit çıkışlarının zamanlamasını belirler. |
Yakıt maliyeti, santralın yaşam döngüsü boyunca tekrarlanan işletme giderlerinden biridir.
Bu nedenle değerlendirme yalnızca ilk yakıt yüklemesi üzerinden yapılmamalıdır. Santralın işletme dönemi boyunca; yakıt gereksinimi, yakıt tedarik koşulları, yükleme sıklığı ve ilgili yakıt çevrimi maliyetleri birlikte değerlendirilebilir.
Ahn'ın ekonomik değerlendirme yaklaşımında ilk çekirdek ve sonraki yakıt yüklemelerine ilişkin maliyetler yaşam döngüsü ekonomik değerlendirmesine dahil edilmektedir. :contentReference[oaicite:3]{index=3}
Santralın ticari işletmeye geçmesiyle birlikte ekonomik yapı değişir. Artık yatırım harcamalarının yanında düzenli olarak işletme ve bakım giderleri oluşur.
| O&M Alanı | Örnek Maliyet Unsurları |
|---|---|
| İnsan kaynağı | İşletme, bakım, mühendislik ve destek personeli. |
| Bakım | Planlı bakım ve ekipman yenilemeleri. |
| Yedek parçalar | Kritik ve normal işletme yedekleri. |
| Teknik hizmetler | Uzmanlık, mühendislik ve teknik destek. |
| İşletme hizmetleri | Tesisin sürekli işletilmesi için gerekli hizmetler. |
Uzun işletme ömrüne sahip bir nükleer santralda bütün ekipmanların ilk kurulumdan işletme ömrünün sonuna kadar hiçbir değişiklik yapılmadan kullanılması beklenmemelidir.
Büyük bakım faaliyetleri ve ekipman yenilemeleri; belirli dönemlerde önemli sermaye harcamaları ve planlı duruşlar oluşturabilir.
Bu nedenle yaşam döngüsü analizinde gerekli görülen büyük yenileme yatırımlarının zamanlaması ve ekonomik etkisi dikkate alınabilir.
Yaşam döngüsü maliyetinin anlamlı bir ekonomik göstergeye dönüştürülebilmesi için maliyetlerin üretilen elektrik miktarıyla ilişkilendirilmesi gerekir.
Bu noktada; kurulu güç, kullanılabilirlik, kapasite faktörü, planlı duruşlar, işletme rejimi ve işletme ömrü gibi teknik parametreler ekonomik değerlendirmeyi etkiler.
Toplam Maliyet ÷ Üretilen Elektrik = Birim Üretim Maliyeti
Yaşam döngüsü maliyetlerini elektrik üretimiyle ilişkilendirmek için düzeylendirilmiş elektrik üretim maliyeti (LCOE) gibi göstergeler kullanılabilir.
LCOE = İskontolanmış Yaşam Döngüsü Maliyetleri / İskontolanmış Elektrik Üretimi
Bu yaklaşımda farklı yıllarda gerçekleşen maliyet ve üretim değerleri ortak bir bugünkü değer yaklaşımıyla değerlendirilir. Böylece yatırım ve işletme dönemlerine yayılan nakit akışları tek bir birim maliyet göstergesiyle ifade edilebilir.
Ancak LCOE sonucunun; iskonto oranı, yatırım maliyeti, inşaat süresi, kapasite kullanımı, yakıt maliyetleri, işletme giderleri ve ekonomik ömür gibi varsayımlara duyarlı olduğu unutulmamalıdır.
Santralın ekonomik yaşamı ticari işletmenin sona ermesiyle bitmez. Dekomisyonlama ve ilgili atık yönetimi faaliyetleri de yaşam döngüsü ekonomik değerlendirmesinin bir parçası olarak ele alınabilir.
Bu maliyetlerin önemli bir özelliği, çoğunlukla santralın ilk yatırımından veya işletme döneminden çok daha ileride gerçekleşmesidir. Bu nedenle; zamanlama, iskonto oranı ve uzun dönemli maliyet varsayımları sonuç üzerinde etkili olabilir.
İşletme Sonu → Dekomisyonlama → Atık Yönetimi → Yaşam Döngüsünün Tamamlanması
Aynı toplam maliyete sahip iki proje, maliyetlerin hangi yıllarda gerçekleştiğine bağlı olarak ekonomik açıdan aynı sonucu vermeyebilir.
| Dönem | Başlıca Ekonomik Unsurlar |
|---|---|
| Geliştirme | Saha, mühendislik ve hazırlık maliyetleri. |
| İnşaat | Sermaye harcamaları ve finansman maliyetleri. |
| İlk işletme | Yakıt, personel, test, işletme ve bakım. |
| Olgun işletme | O&M, yakıt, büyük bakım ve yenileme. |
| Yaşam sonu | Dekomisyonlama ve ilgili atık yönetimi. |
Yaşam döngüsü maliyeti, onlarca yıla yayılan bir analiz olduğu için çok sayıda varsayım içerir. Bu nedenle hesaplanan değerler kesin bir gelecek maliyeti olarak değil, belirli varsayımlar altında oluşturulan ekonomik sonuçlar olarak değerlendirilmelidir.
| Belirsizlik | Ekonomik Etki |
|---|---|
| İnşaat süresi | Finansman maliyetini ve gelir başlangıcını etkiler. |
| Sermaye maliyeti | Toplam yatırım ve finansman ihtiyacını etkiler. |
| Kullanılabilirlik | Yaşam döngüsü elektrik üretimini etkiler. |
| Yakıt fiyatları | İşletme dönemi maliyetlerini etkiler. |
| O&M | Uzun dönem işletme giderlerini etkiler. |
| İskonto oranı | Uzak gelecekteki maliyetlerin bugünkü değerini etkiler. |
Bu nedenle tek bir sonuç değerinin yanında farklı varsayımlar altında sonuçların nasıl değiştiğinin incelenmesi daha anlamlı bir ekonomik değerlendirme sağlayabilir.
Ekonomik modelin farklı varsayımlar altında yeniden çalıştırılması, kararın hangi değişkenlere duyarlı olduğunu göstermeye yardımcı olabilir.
İnşaat süresindeki uzamanın finansman ve gelir başlangıcı üzerindeki etkisi.
Sermaye maliyetindeki değişimin yaşam döngüsüne etkisi.
Kullanılabilirlik ve O&M varsayımlarındaki değişimin sonucu.
Yakıt maliyetlerindeki değişimin yaşam döngüsüne etkisi.
Teknoloji seçiminde yaşam döngüsü maliyetinin kullanılması, farklı teknolojilerin yalnızca ilk yatırım maliyetlerini değil, uzun dönemli ekonomik sonuçlarını karşılaştırmayı mümkün kılar.
Ancak ekonomik karşılaştırma; güvenlik, lisanslanabilirlik, teknoloji olgunluğu, inşa edilebilirlik, tedarik zinciri, yakıt güvenliği ve işletme kapasitesi gibi teknik kriterlerden bağımsız değerlendirilmemelidir.
Teknoloji → İnşaat → İşletme → Üretim → Maliyet → Ekonomik Sonuç
| Alan | Kontrol Sorusu |
|---|---|
| Sermaye | Tüm önemli yatırım kalemleri modele dahil edilmiş mi? |
| Finansman | Faiz ve diğer finansman maliyetleri dikkate alınmış mı? |
| Yakıt | İlk ve sonraki yakıt yüklemeleri değerlendirilmiş mi? |
| O&M | İşletme ve bakım giderleri modele dahil mi? |
| Yenileme | Büyük bakım ve yenileme yatırımları dikkate alınmış mı? |
| Üretim | Elektrik üretim varsayımları açık mı? |
| Dekomisyonlama | Yaşam sonu maliyetleri değerlendirilmiş mi? |
| İskonto | İskonto yöntemi ve oranı açıkça tanımlanmış mı? |
| Belirsizlik | Kritik varsayımlara duyarlılık analizi yapılmış mı? |
| Karşılaştırılabilirlik | Farklı seçenekler aynı ekonomik bazda karşılaştırılmış mı? |
Bir nükleer santralın ekonomik değerlendirmesi, santralın kaça inşa edildiğiyle başlayıp elektrik üretmeye başladığında sona ermez. Gerçek ekonomik değerlendirme; sermayenin projeye bağlandığı ilk günden, santralın işletme dönemine ve yaşam sonu faaliyetlerine kadar uzanan bütün yaşam döngüsünü kapsar.
Yaşam döngüsü maliyeti yaklaşımı, nükleer santral teknolojilerinin ekonomik karşılaştırmasını yalnızca başlangıç yatırımından çıkararak daha geniş bir çerçeveye taşır.
Bu yaklaşımda; yatırım, finansman, yakıt, işletme-bakım, yenileme, elektrik üretimi, atık yönetimi ve dekomisyonlama zaman boyutuyla birlikte ele alınır.
Böylece ekonomik değerlendirme, yalnızca "santralın fiyatı nedir?" sorusuna değil; "Bu santralın bütün ekonomik yaşamı boyunca hangi maliyetleri oluşturması ve bu maliyetlerin üretilen elektrikle ilişkisi nedir?" sorusuna cevap veren bir karar destek aracına dönüşür.
Bir nükleer santral teklifinin teknik değerlendirmesi ile ekonomik değerlendirmesi birbirinden tamamen bağımsız iki çalışma olarak ele alınamaz.
Bir teknolojinin tasarım özellikleri; yatırım maliyetini, inşaat süresini, finansman ihtiyacını, işletme ve bakım giderlerini, yakıt gereksinimini, kullanılabilirliği ve yaşam döngüsü maliyetini doğrudan veya dolaylı olarak etkileyebilir.
Bu nedenle ekonomik teklif değerlendirmesi, teknik değerlendirmeden bağımsız bir "fiyat karşılaştırması" olarak ele alınmamalıdır. Ekonomik sonuç, büyük ölçüde teknik varsayımların ekonomik modele dönüştürülmesiyle ortaya çıkar.
Teknik değerlendirme sonucunda ortaya çıkan birçok parametre ekonomik modele girdi oluşturur. Bu nedenle iki değerlendirme arasında açık ve izlenebilir bir veri bağlantısı kurulması gerekir.
| Teknik Değerlendirme Sonucu | Ekonomik Modele Olası Yansıması |
|---|---|
| Santral gücü | Yatırım büyüklüğü, üretim kapasitesi ve gelir potansiyeli. |
| İnşaat süresi | Finansman maliyeti, nakit akışı ve ticari işletmeye geçiş tarihi. |
| Tasarımın olgunluğu | Tasarım değişiklikleri, yeniden çalışma ve program riskleri. |
| Ekipman ve sistem karmaşıklığı | Tedarik, montaj, bakım ve işletme maliyetleri. |
| Kullanılabilirlik | Yaşam döngüsü boyunca elektrik üretim miktarı. |
| Yakıt çevrimi | Yakıt ve ilgili yaşam döngüsü maliyetleri. |
| Bakım yaklaşımı | O&M maliyetleri ve planlı duruşlar. |
| Tedarik zinciri | Teslim süresi, kalite, lojistik ve gecikme riski. |
| Standardizasyon | Tekrarlanabilirlik, öğrenme ve gelecekteki proje maliyetleri. |
Ahn'ın ekonomik değerlendirme çerçevesinde teknik değerlendirme sonuçları; yakıt, ticari ve sözleşmesel koşullar, teknoloji transferi ve finansman gibi alanlarla birlikte toplam yatırım ve yaşam döngüsü ekonomik değerlendirmesine bağlanmaktadır. :contentReference[oaicite:1]{index=1}
Teknik bir özelliğin ekonomik etkisi çoğu zaman doğrudan değil, birkaç ara aşamadan geçerek ortaya çıkar.
Teknik Özellik → Proje Etkisi → Maliyet / Süre → Finansman → Elektrik Üretimi → Ekonomik Sonuç
Örneğin tasarımın daha karmaşık olması yalnızca ekipman sayısının artması anlamına gelmez. Bu durum; mühendislik süresini, üretim ve tedarik gereksinimlerini, montajı, testleri, bakım faaliyetlerini ve personel ihtiyacını etkileyebilir.
Benzer şekilde daha uzun bir inşaat süresi yalnızca takvimdeki bir değişiklik değildir. Sermayenin daha uzun süre bağlı kalması, finansman maliyetlerinin artması ve elektrik üretiminin daha geç başlaması gibi sonuçlar doğurabilir.
Nükleer santral projelerinde inşaat süresi, teknik değerlendirme ile ekonomik değerlendirmenin kesiştiği en belirgin parametrelerden biridir.
| Teknik Durum | Proje Etkisi | Ekonomik Etki |
|---|---|---|
| Tasarım tamamlanmamış | Geç tasarım girdileri ve değişiklikler. | Süre ve finansman maliyetlerinde artış riski. |
| Kritik ekipman geç teslim | Montaj ve test sırasının bozulması. | Gecikme ve ek finansman maliyeti. |
| Yüksek modülerizasyon | Saha işlerinin bir kısmının kontrollü üretim ortamına taşınması. | Süre ve saha işçiliği açısından potansiyel ekonomik etki. |
| İnşaat programının uzaması | Ticari işletme tarihi ötelenir. | Finansman maliyeti artabilir ve gelir başlangıcı gecikebilir. |
Bir teknolojinin nominal olarak daha düşük maliyetli görünmesi, tasarımının aynı ölçüde uygulanmaya hazır olduğu anlamına gelmez.
Tasarımın yeterince olgunlaşmamış olması; mühendislik değişiklikleri, yeniden tasarım, tedarik gecikmeleri, üretim değişiklikleri, saha revizyonları ve yeniden test gibi ilave faaliyetler oluşturabilir.
Tasarım değişikliğinin maliyeti yalnızca çizimin yeniden hazırlanmasından ibaret değildir. Bir değişiklik; mühendislikten tedarike, imalattan lojistiğe, inşaattan lisanslamaya ve testlerden devreye almaya kadar birçok arayüzü etkileyebilir.
Teknik teklif değerlendirmesinde yalnızca ekipmanın teknik özellikleri değil, ekipmanın gerçekten üretilebilir ve zamanında teslim edilebilir olması da incelenmelidir.
Özellikle uzun tedarik sürelerine sahip kritik ekipmanlarda; üretici kapasitesi, kalite sistemi, üretim süresi, alt tedarikçiler, test gereksinimleri ve lojistik koşulları ekonomik değerlendirmeye yansıyabilir.
Böylece "satın alma fiyatı" ile "ekonomik etkisi" arasında önemli bir ayrım ortaya çıkar.
Daha düşük satın alma fiyatına sahip bir ekipmanın daha uzun teslim süresi, daha yüksek kalite riski veya daha karmaşık montaj gereksinimi varsa, proje üzerindeki toplam ekonomik etkisi farklı olabilir.
Ekonomik değerlendirmede yalnızca maliyetlerin değil, bu maliyetler karşılığında ne kadar elektrik üretileceğinin de dikkate alınması gerekir.
Bu nedenle; net elektrik gücü, kullanılabilirlik, kapasite faktörü, planlı duruşlar, yakıt çevrimi ve işletme rejimi gibi teknik parametreler ekonomik modelin önemli girdileridir.
Yaşam Döngüsü Maliyeti ÷ Yaşam Döngüsü Elektrik Üretimi → Birim Elektrik Maliyeti
Yakıt ve işletme-bakım maliyetleri de yalnızca ticari tekliften alınabilecek bağımsız rakamlar değildir.
Yakıt çevrimi, yakıt tasarımı, yükleme stratejisi, işletme rejimi ve santral performansı yaşam döngüsü boyunca ekonomik sonuç üzerinde etkili olabilir.
Benzer şekilde bakım stratejisi, ekipman erişilebilirliği, planlı duruş süreleri ve kritik yedek parça gereksinimleri O&M maliyetlerinin yanında elektrik üretimini de etkileyebilir.
Teknik ve ekonomik değerlendirmeyi birleştirmek, bütün kriterleri tek bir puana dönüştürmek anlamına gelmez.
Öncelikle; güvenlik, lisanslanabilirlik, zorunlu teknik şartlar ve temel proje gereksinimleri gibi karşılanması gereken koşullar belirlenmelidir.
Bu koşullar sağlandıktan sonra ekonomik ve diğer karşılaştırılabilir kriterler değerlendirmeye alınabilir.
| Değerlendirme Katmanı | Temel Soru |
|---|---|
| Zorunlu koşullar | Teklif temel teknik, güvenlik ve lisanslama gereksinimlerini karşılıyor mu? |
| Teknik değerlendirme | Teknoloji proje ihtiyaçlarını ne ölçüde karşılıyor? |
| Ekonomik değerlendirme | Yaşam döngüsü ekonomik sonucu nedir? |
| Risk değerlendirmesi | Sonucun hangi varsayımlara ve belirsizliklere bağlı olduğu nedir? |
İhale değerlendirmesinde teknik ve finansal tekliflerin belirlenmiş kriterler üzerinden birlikte değerlendirilmesi mümkündür.
Bununla birlikte kullanılacak ağırlıklar ve puanlama yöntemi; proje hedeflerine, ihale stratejisine, teknik gereksinimlere ve karar vericinin belirlediği değerlendirme esaslarına göre önceden tanımlanmalıdır.
Teknik ve ekonomik kriterlere verilecek ağırlıkların tekliflerin değerlendirilmesi sırasında değiştirilmesi, karşılaştırmanın nesnelliğini zayıflatabilir.
Bu nedenle; kriterler, ağırlıklar, puanlama yöntemi, zorunlu koşullar ve değerlendirme kuralları ihale başlamadan önce açıkça tanımlanmalıdır.
Ahn'ın kaynak çalışmasında verilen QCBS örneğinde teknik ve finansal tekliflere ayrı ağırlıklar verilmiştir. Ancak bu, belirli bir değerlendirme örneğidir; bütün nükleer santral ihaleleri için evrensel bir ağırlıklandırma kuralı olarak değerlendirilmemelidir. :contentReference[oaicite:2]{index=2}
Teknik ve ekonomik değerlendirme birleştirilirken yalnızca beklenen değerlerin karşılaştırılması yeterli olmayabilir.
Örneğin bir teklif daha düşük yatırım maliyeti gösterebilir ancak; tasarım değişikliği, tedarik gecikmesi, lisanslama, inşaat süresi veya üretim performansı konusunda daha yüksek belirsizlik taşıyabilir.
Bu nedenle ekonomik modelde yalnızca tek bir maliyet değeri değil, kritik varsayımların değişmesi halinde sonucun nasıl değiştiği de incelenebilir.
Kritik bir parametredeki değişimin ekonomik sonuç üzerindeki etkisini gösterir.
Bir parametrenin gelecekte hangi değeri alacağının bilinmemesini ifade eder.
Farklı teknik ve ekonomik koşullar altında sonuçların karşılaştırılmasını sağlar.
Sonucun hangi veri, varsayım ve kriterlere dayandığını gösterir.
Güvenilir bir değerlendirme sisteminde teknik bir varsayımın ekonomik modele nasıl girdiği ve ekonomik sonucu nasıl etkilediği geriye doğru izlenebilmelidir.
Teknik Gereksinim → Teknik Veri → Ekonomik Varsayım → Maliyet → Üretim → Ekonomik Gösterge → Karar
Örneğin ekonomik modelde belirli bir kapasite faktörü kullanılıyorsa, bu değerin hangi teknik performans varsayımına dayandığı açık olmalıdır. Aynı şekilde belirli bir inşaat süresi kullanılıyorsa, bu sürenin hangi proje planına ve hangi teknik varsayımlara dayandığı gösterilebilmelidir.
Bütünleşik değerlendirme sonunda yalnızca tek bir "puan" veya tek bir "maliyet" değeri oluşturmak yerine, kararın temel dayanaklarını gösteren kapsamlı bir değerlendirme dosyası oluşturulmalıdır.
| Çıktı | İçerik |
|---|---|
| Teknik sonuç | Uygunluk, performans, güvenlik, olgunluk ve lisanslanabilirlik. |
| Ekonomik sonuç | Yatırım, finansman, O&M, yakıt ve yaşam döngüsü maliyeti. |
| Risk sonucu | Kritik riskler ve belirsizlikler. |
| Sözleşmesel sonuç | Garanti, sorumluluk, risk tahsisi ve açık kalan konular. |
| Karar sonucu | Kararın dayandığı varsayımlar, kriterler ve değerlendirme kayıtları. |
| Alan | Kontrol Sorusu |
|---|---|
| Teknik gereksinimler | Ekonomik modelde kullanılan teknik varsayımların kaynağı açık mı? |
| Sermaye | Teknik kapsam ile yatırım maliyeti arasında bağlantı kurulmuş mu? |
| İnşaat | İnşaat süresi ekonomik modele doğru şekilde aktarılmış mı? |
| Tedarik | Kritik ekipmanların tedarik süreleri ve riskleri dikkate alınmış mı? |
| Performans | Üretim varsayımları teknik değerlendirmeyle uyumlu mu? |
| Yakıt | Yakıt çevrimi varsayımları teknik teklif ile uyumlu mu? |
| O&M | Bakım ve işletme varsayımları teknik özellikleri yansıtıyor mu? |
| Finansman | İnşaat süresi ve ödeme planı finansman modeline aktarılmış mı? |
| Risk | Kritik teknik belirsizlikler ekonomik modele yansıtılmış mı? |
| İzlenebilirlik | Her önemli ekonomik varsayımın teknik veya ticari kaynağı gösterilebilir mi? |
Teknik değerlendirme "Bu teknoloji nasıl çalışıyor?" sorusuna; ekonomik değerlendirme ise "Bu teknoloji yaşam döngüsü boyunca hangi ekonomik sonucu oluşturuyor?" sorusuna cevap verir. Bütünleşik değerlendirme ise bu iki soruyu birbirinden koparmadan yanıtlar.
Nükleer santral tekliflerinin değerlendirilmesinde teknik ve ekonomik analizlerin ayrı disiplinler olarak yürütülmesi gerekli olabilir; ancak karar aşamasında bu analizlerin birbirleriyle ilişkilendirilmesi gerekir.
Çünkü; teknoloji seçimi inşaat maliyetini, tasarım olgunluğu proje süresini, tedarik zinciri teslim tarihlerini, işletme performansı elektrik üretimini, bakım stratejisi O&M maliyetlerini ve bütün bunlar finansman ile birlikte yaşam döngüsü ekonomik sonucunu etkileyebilir.
Bu nedenle iyi bir değerlendirme sisteminin amacı yalnızca "en düşük fiyatı" bulmak değildir. Amaç; teknik olarak uygun, ekonomik varsayımları izlenebilir, riskleri görünür ve belirsizlikleri değerlendirilebilir bir proje karşılaştırması oluşturabilmektir.
Bir nükleer santral projesinde birden fazla teknoloji veya teklif değerlendirildiğinde, bütün kriterlerin aynı öneme sahip olması beklenmez.
Güvenlik, lisanslanabilirlik, şebeke uyumluluğu, inşa edilebilirlik, teknoloji olgunluğu, tedarik zinciri, ekonomik performans ve teknoloji transferi gibi kriterlerin proje açısından önem dereceleri farklı olabilir.
Bu nedenle karşılaştırma sürecinde kriterlere belirli ağırlıklar verilerek farklı tekliflerin sistematik biçimde değerlendirilmesi mümkündür.
Bir kriterin ağırlığının yüksek olması, o kriterin diğer kriterlere göre karar üzerindeki göreli öneminin daha yüksek olduğunu gösterir. Ancak ağırlık, kriterin mutlaka "zorunlu" olduğu anlamına gelmez.
Basitleştirilmiş bir değerlendirme modelinde her teklif, belirlenen kriterlerde bir puan alır. Daha sonra bu puanlar ilgili kriterlerin ağırlıklarıyla çarpılarak toplam bir değerlendirme değeri oluşturulabilir.
Toplam Skor = Σ (Kriter Puanı × Kriter Ağırlığı)
Örneğin teknik ve finansal değerlendirme ayrı puanlanıyorsa, basitleştirilmiş gösterim şu şekilde ifade edilebilir:
Toplam Skor = Teknik Skor × Teknik Ağırlık + Finansal Skor × Finansal Ağırlık
Gerçek bir değerlendirme sisteminde ise teknik skorun kendi içinde; güvenlik, performans, olgunluk, lisanslanabilirlik, inşa edilebilirlik, tedarik zinciri ve işletme gibi alt kriterlere ayrılması mümkündür.
Ağırlıklı değerlendirmede iki farklı kavram birbirinden ayrılmalıdır:
| Kavram | Anlamı |
|---|---|
| Ağırlık | Kriterin karar açısından göreli önemini ifade eder. |
| Puan | Teklifin ilgili kriterdeki performansını ifade eder. |
| Ağırlıklı puan | Performans puanının kriter ağırlığıyla birlikte değerlendirilmiş değeridir. |
Ağırlık
=
"Bu kriter ne kadar önemli?"
Puan
=
"Teklif bu kriteri ne kadar iyi karşılıyor?"
Ağırlıklı matris oluşturulmadan önce hangi kriterlerin değerlendirileceği açıkça tanımlanmalıdır.
| Kriter Grubu | Örnek Alt Kriterler |
|---|---|
| Güvenlik | Savunma derinliği, bağımsızlık, yedeklilik, çeşitlilik ve güvenlik marjları. |
| Teknik performans | Güç, verim, kullanılabilirlik ve işletme rejimi. |
| Olgunluk | Tasarım olgunluğu, işletme deneyimi ve üretim kabiliyeti. |
| Lisanslanabilirlik | Tasarımın ilgili düzenleyici çerçevede değerlendirilebilirliği. |
| İnşa edilebilirlik | İnşaat yöntemi, modülerizasyon, süre ve saha organizasyonu. |
| Tedarik zinciri | Kritik ekipman, üretici kapasitesi, kalite ve teslim süreleri. |
| Ekonomi | Yatırım, finansman, O&M, yakıt ve yaşam döngüsü maliyeti. |
| Yerli katkı | Yerli mühendislik, imalat, eğitim ve teknoloji transferi. |
Kriterlerin mümkün olduğunca ölçülebilir ve kanıtlanabilir alt kriterlere ayrılması, farklı tekliflerin aynı esaslar üzerinden karşılaştırılmasını kolaylaştırır.
Ağırlıklı puanlama yönteminin en önemli sınırlamalarından biri, farklı kriterlerin birbirini matematiksel olarak telafi edebilmesidir.
Örneğin ekonomik performanstaki yüksek bir puanın, temel bir güvenlik veya lisanslama gereksinimindeki yetersizliği otomatik olarak telafi etmesi kabul edilebilir değildir.
Bazı kriterler; "geçer / kalır", "uygun / uygun değil" veya "karşılanmalı / karşılanmamalı" şeklinde ele alınmalıdır.
Bu nedenle değerlendirme sistemi iki veya daha fazla katmandan oluşturulabilir:
Temel güvenlik, mevzuat, lisanslama ve proje gereksinimleri.
Tekliflerin teknik performansının ve proje uyumunun karşılaştırılması.
Yatırım ve yaşam döngüsü ekonomik sonuçlarının değerlendirilmesi.
Sonuçların kritik varsayımlara duyarlılığının incelenmesi.
Zorunlu koşullar ayrıldıktan sonra kalan kriterlere proje hedeflerine göre ağırlıklar verilebilir.
Ağırlıkların belirlenmesinde; ulusal enerji politikası, şebeke gereksinimleri, saha koşulları, proje hedefleri, finansman yapısı, işletme hedefleri ve yerli sanayi kapasitesi gibi unsurlar dikkate alınabilir.
Buradaki önemli nokta, ağırlıkların teknolojiyi seçmek amacıyla sonradan değiştirilmemesi; değerlendirme başlamadan önce tanımlanmasıdır.
Bir kriterin %20 veya %30 ağırlığa sahip olması fiziksel bir gerçek değildir. Bu değer, karar vericinin proje hedeflerine ilişkin önceliğini temsil eden bir değerlendirme varsayımıdır.
Aşağıdaki tablo yalnızca yöntemin nasıl uygulanabileceğini göstermek amacıyla hazırlanmış örnek bir matristir. Gerçek bir teknoloji veya teklif karşılaştırması değildir.
| Kriter | Ağırlık | Teklif A | Teklif B | Teklif C |
|---|---|---|---|---|
| Teknik performans | W1 | Puan A | Puan B | Puan C |
| Güvenlik | W2 | Puan A | Puan B | Puan C |
| Olgunluk | W3 | Puan A | Puan B | Puan C |
| İnşa edilebilirlik | W4 | Puan A | Puan B | Puan C |
| Ekonomik performans | W5 | Puan A | Puan B | Puan C |
| Yerli katkı | W6 | Puan A | Puan B | Puan C |
Örneğin bir kriter için ağırlık W, teklifin performans puanı ise P olarak tanımlanırsa:
Ağırlıklı Puan = W × P
Bütün kriterler için hesaplanan ağırlıklı puanların toplamı, ilgili teklifin toplam skorunu oluşturur.
Ağırlıkların belirlenmesi kadar, tekliflerin kriterlerde hangi puanı alacağının nasıl belirlendiği de önemlidir.
Örneğin 0–100 veya 0–10 gibi bir ölçek kullanılabilir. Ancak asıl önemli olan puanın hangi teknik veya ekonomik kanıta karşılık geldiğinin önceden tanımlanmasıdır.
| Puanlama Unsuru | Açıklama |
|---|---|
| Tanım | Puanın neyi ifade ettiği açıkça belirtilmelidir. |
| Kanıt | Puan teknik veya ticari verilerle desteklenmelidir. |
| Tutarlılık | Aynı kriter bütün teklifler için aynı yöntemle uygulanmalıdır. |
| İzlenebilirlik | Puanın hangi veriden üretildiği daha sonra görülebilmelidir. |
Nükleer santral değerlendirmesinde bütün kriterlerin doğrudan tek bir sayıya dönüştürülmesi kolay değildir.
Örneğin net elektrik gücü veya tahmini inşaat süresi nicel olarak ifade edilebilirken; tasarım olgunluğu, teknoloji transferi kapasitesi veya kurumsal öğrenme potansiyeli daha kapsamlı bir değerlendirme gerektirebilir.
Bu nedenle nitel kriterlerde de puanlamanın mümkün olduğunca açık tanımlara ve doğrulanabilir kanıtlara dayanması gerekir.
Teknik ve ekonomik kriterlerin aynı değerlendirme sisteminde yer alması mümkündür. Ancak teknik ve ekonomik sonuçların hangi aşamada ve hangi ağırlıkla birleştirileceği önceden belirlenmelidir.
| Teknik | Ekonomik | Birleşik Değerlendirme |
|---|---|---|
| Güvenlik | Sermaye maliyeti | Zorunlu koşullar + ağırlıklı değerlendirme |
| İnşa edilebilirlik | Finansman maliyeti | Teknik sonuçların ekonomik modele aktarılması |
| Performans | Elektrik üretim maliyeti | Yaşam döngüsü değerlendirmesi |
| O&M gereksinimleri | İşletme maliyeti | Teknik-ekonomik bütünlük |
Matematiksel olarak ağırlıklı puanlama, düşük bir kriter puanının başka bir kriterdeki yüksek puan tarafından telafi edilmesine izin verebilir.
Örneğin ekonomik performansı çok yüksek olan bir teklifin, temel bir güvenlik gereksinimindeki eksikliği yalnızca toplam skor nedeniyle kabul edilebilir hale gelmemelidir.
Güvenlik, temel lisanslama gereksinimleri veya ihale dokümanında açıkça "zorunlu" olarak tanımlanan teknik koşullar, ağırlıklı toplam skorun dışında ayrı bir uygunluk kapısı olarak ele alınabilir.
Bir ağırlıklı değerlendirme sonucunun güvenilirliğini anlamanın önemli yollarından biri, ağırlıkların değiştirilmesi halinde sonucun nasıl değiştiğini incelemektir.
Örneğin teknik kriterlerin ağırlığı artırıldığında ve ekonomik kriterlerin ağırlığı azaltıldığında sonuçların önemli ölçüde değişmesi, kararın ağırlık varsayımlarına duyarlı olduğunu gösterebilir.
Kriter ağırlıklarının farklı değerleri altında sonuçların yeniden hesaplanması.
Sonucu en fazla değiştiren kriterlerin belirlenmesi.
Puanların ve temel verilerin ne ölçüde belirsizlik taşıdığının incelenmesi.
Sonucun farklı makul varsayımlar altında ne ölçüde değiştiğinin görülmesi.
Ağırlıkların kesin olarak belirlenmiş olması, puanların da kesin olduğu anlamına gelmez.
Özellikle yeni veya sınırlı işletme deneyimine sahip teknolojilerde; maliyet tahminleri, inşaat süreleri, kullanılabilirlik, O&M giderleri, tedarik süreleri ve üretim performansı belirli ölçüde belirsizlik taşıyabilir.
Bu nedenle mümkün olduğunda yalnızca "puan" değil, puanın dayandığı veri kalitesi ve belirsizlik düzeyi de değerlendirme kaydında gösterilmelidir.
Ekonomik kriterin tek bir "fiyat" değerinden oluşturulması, önceki bölümlerde ele alınan yaşam döngüsü yaklaşımını yeterince yansıtmayabilir.
Ekonomik değerlendirme mümkün olduğunda; sermaye, finansman, yakıt, O&M, elektrik üretimi, yenileme ve yaşam sonu maliyetlerini dikkate alan yaşam döngüsü yaklaşımına dayanmalıdır.
Ekonomik Performans = Yaşam Döngüsü Maliyeti + Finansman + Üretim + Risk
Bir teklifin yüksek toplam puan alması, teklifin bütün risklerinin düşük olduğu anlamına gelmez.
Örneğin bir teklifin yüksek teknik ve ekonomik puanı bulunabilir; ancak kritik bir ekipmanın tek bir üreticiye bağımlı olması veya tasarımın belirli bir bölümünde yüksek belirsizlik bulunması ayrıca değerlendirilmelidir.
| Ağırlıklı Değerlendirme | Risk Değerlendirmesi |
|---|---|
| Kriterlerin göreli önemini dikkate alır. | Belirsizlik ve gerçekleşme olasılıklarını inceler. |
| Performansı puanlar. | Riskin sonuçlarını değerlendirir. |
| Toplam skor oluşturabilir. | Kritik riskleri görünür hale getirir. |
Nükleer santral gibi uzun ömürlü ve yüksek sermayeli bir projede değerlendirme sonucunun daha sonra yeniden incelenebilmesi önemlidir.
Bu nedenle her puanın; hangi veriye, hangi dokümana, hangi varsayıma, hangi uzman değerlendirmesine ve hangi hesaplama yöntemine dayandığı kayıt altına alınabilir.
Kriter → Ağırlık → Veri → Puan → Ağırlıklı Puan → Sonuç
Böyle bir yapı, değerlendirme sonucunun yalnızca bir Excel tablosundaki toplam puandan ibaret olmasını önler.
| Aşama | Yapılacak İşlem |
|---|---|
| 1 | Proje hedeflerinin belirlenmesi. |
| 2 | Zorunlu teknik ve düzenleyici koşulların belirlenmesi. |
| 3 | Değerlendirme kriterlerinin tanımlanması. |
| 4 | Alt kriterlerin ve puanlama yönteminin belirlenmesi. |
| 5 | Kriter ağırlıklarının belirlenmesi. |
| 6 | Tekliflerin kanıta dayalı olarak puanlanması. |
| 7 | Ağırlıklı skorların hesaplanması. |
| 8 | Risk ve belirsizliklerin ayrıca değerlendirilmesi. |
| 9 | Ağırlık ve varsayım duyarlılığının incelenmesi. |
| 10 | Sonuçların ve karar gerekçesinin dokümante edilmesi. |
Ağırlıklı değerlendirme güçlü bir karar destek yöntemidir; ancak matematiksel görünümü nedeniyle olduğundan daha kesin bir yöntem gibi algılanmamalıdır.
Sonuç; kriterlerin seçimine, ağırlıklarına, puanlama yöntemine, kullanılan verilere, veri kalitesine ve varsayımlara bağlıdır.
Dolayısıyla aynı teklifler, farklı fakat makul proje öncelikleri altında farklı sonuçlar üretebilir.
Bir modelin sonucu çok sayıda ondalık basamakla hesaplanabilir. Ancak kullanılan veriler ve varsayımlar belirsizse, bu sayısal kesinlik gerçek karar belirsizliğini ortadan kaldırmaz.
Değerlendirme raporunda yalnızca toplam skorların verilmesi yerine, sonucun nasıl oluştuğu gösterilmelidir.
| Rapor Unsuru | Gösterilmesi Gereken Bilgi |
|---|---|
| Zorunlu koşullar | Geçilen ve geçilemeyen gereksinimler. |
| Kriterler | Kriter ve alt kriter tanımları. |
| Ağırlıklar | Kullanılan ağırlıklar ve gerekçeleri. |
| Puanlar | Her teklifin kriter bazındaki performansı. |
| Ekonomik sonuç | Yaşam döngüsü ve finansal değerlendirme sonuçları. |
| Riskler | Kritik riskler ve belirsizlikler. |
| Duyarlılık | Ağırlık ve varsayım değişikliklerinin etkisi. |
Ağırlıklı değerlendirme matrisi, karar vericinin hangi kriterlere ne kadar önem verdiğini, tekliflerin bu kriterlerdeki performansını ve sonuçların hangi varsayımlara bağlı olduğunu görünür hale getiren bir karar destek aracıdır.
Nükleer santral teknolojisi veya teklifinin değerlendirilmesinde ağırlıklı matris, çok sayıda teknik ve ekonomik kriteri sistematik biçimde bir araya getirmeye yardımcı olur.
Ancak yöntemin güvenilirliği yalnızca kullanılan matematiksel formüle değil; doğru kriterlerin seçilmesine, ağırlıkların önceden belirlenmesine, teknik ve ekonomik verilerin doğrulanmasına, zorunlu koşulların ayrı tutulmasına ve belirsizliklerin görünür hale getirilmesine bağlıdır.
Bu nedenle iyi hazırlanmış bir ağırlıklı değerlendirme; "hangi teklif kaç puan aldı?" sorusundan daha fazlasını cevaplamalıdır. Asıl amaç; "Bu sonuca hangi kriterler, hangi veriler, hangi varsayımlar ve hangi öncelikler üzerinden ulaşıldı?" sorusunun açıkça cevaplanabilmesidir.
Nükleer santral projelerinde yatırım harcamalarının önemli bir bölümü elektrik üretimi başlamadan önce gerçekleştirilir. Buna karşılık gelirler, santralın ticari işletmeye geçmesinden sonra ve uzun yıllara yayılarak elde edilir.
Bu nedenle ekonomik değerlendirmede yalnızca ne kadar para harcandığı değil, bu paranın ne zaman harcandığı, ne zaman geri kazanıldığı ve hangi zaman diliminde gelir oluşturduğu de dikkate alınmalıdır.
Paranın zaman değeri nedeniyle aynı miktardaki paranın bugün harcanması ile yıllar sonra harcanması ekonomik olarak aynı değildir. Gelecekte gerçekleşecek nakit akışlarının bugünkü ekonomik karşılığını belirlemek için iskonto yaklaşımı kullanılır.
Ekonomik değerlendirmede farklı yıllarda gerçekleşen maliyetleri veya gelirleri doğrudan toplamak yanıltıcı olabilir. Çünkü birinci yılda gerçekleşen bir harcama ile yirmi yıl sonra gerçekleşecek aynı büyüklükteki harcamanın ekonomik değeri aynı değildir.
Gelecekte gerçekleşecek bir nakit akışının bugünkü değerini basitleştirilmiş olarak aşağıdaki şekilde ifade edebiliriz:
PV = F ÷ (1 + r)t
Burada; PV gelecekteki nakit akışının bugünkü değerini, F gelecekte gerçekleşecek tutarı, r iskonto oranını ve t zaman dönemini ifade eder.
Ahn'ın ekonomik değerlendirme yaklaşımında da paranın zaman değeri bu temel ilişki üzerinden ele alınmaktadır. :contentReference[oaicite:3]{index=3}
İskonto oranı, gelecekte gerçekleşecek maliyet ve gelirlerin bugünkü ekonomik değerinin hesaplanmasında kullanılan temel parametrelerden biridir.
İskonto oranı yükseldikçe uzak gelecekte gerçekleşecek nakit akışlarının bugünkü değeri daha düşük hesaplanır. Tersine, daha düşük bir iskonto oranı gelecekteki nakit akışlarına bugünkü değerde daha yüksek ağırlık verir.
| Parametre | Ekonomik Etki |
|---|---|
| İskonto oranı artarsa | Uzak gelecekteki nakit akışlarının bugünkü değeri azalır. |
| İskonto oranı azalırsa | Gelecekteki nakit akışlarının bugünkü değeri artar. |
| Zaman uzarsa | Aynı gelecekteki tutarın bugünkü değeri azalır. |
Bu nedenle ekonomik karşılaştırmada kullanılan iskonto oranının açıkça belirtilmesi ve farklı teklifler için aynı ekonomik esasların uygulanması önemlidir.
Nükleer santral projelerinde nakit akışı tek bir tarihte gerçekleşmez. Mühendislik, ekipman siparişleri, imalat, inşaat, montaj ve devreye alma faaliyetleri farklı zamanlarda harcama oluşturur.
| Proje Dönemi | Tipik Nakit Akışı |
|---|---|
| Geliştirme | Saha, mühendislik ve proje geliştirme harcamaları. |
| Erken tedarik | Uzun teslim süreli ekipman ve malzeme ödemeleri. |
| İnşaat | İnşaat, montaj ve proje yönetimi harcamaları. |
| Devreye alma | Test, yakıt, eğitim ve işletmeye hazırlık harcamaları. |
| Ticari işletme | Elektrik satışından elde edilen gelirler ve işletme giderleri. |
Bu nakit akışlarının zamanlaması, projenin finansman gereksinimini ve ekonomik sonucunu doğrudan etkileyebilir.
Nükleer santral projelerinde yatırımın önemli bir bölümü santral elektrik üretmeye başlamadan önce yapılır. Bu nedenle inşaat süresi ekonomik değerlendirmede kritik bir parametredir.
İnşaat süresindeki uzama; faiz maliyetlerini, nakit akışını, finansman ihtiyacını, ticari işletmeye geçiş tarihini ve gelir başlangıcını etkileyebilir.
Dolayısıyla iki teklifin nominal yatırım maliyeti aynı olsa bile, harcamaların zamanlaması ve ticari işletmeye geçiş tarihleri farklıysa ekonomik sonuçları aynı olmayabilir.
Proje sırasında kullanılan borç veya diğer finansman kaynaklarının maliyeti, santral henüz gelir üretmeden ortaya çıkabilir.
Bu nedenle ekonomik değerlendirmede inşaat dönemi faizleri ve diğer finansman maliyetleri ayrıca dikkate alınabilir.
Ahn'ın ekonomik teklif değerlendirmesinde inşaat dönemi faizleri (IDC), finansman koşulları, borç geri ödemeleri ve inşaat dönemindeki nakit ödemeleri ekonomik değerlendirme akışının parçaları olarak ele alınmaktadır. :contentReference[oaicite:4]{index=4} :contentReference[oaicite:5]{index=5}
Daha Uzun İnşaat
→
Daha Fazla Finansman Süresi
+
Daha Geç İşletme
→
Daha Geç Gelir
Bir inşaat gecikmesinin ekonomik etkisi yalnızca gecikme süresinin kendisiyle sınırlı değildir.
| Gecikme | Ara Etki | Olası Ekonomik Sonuç |
|---|---|---|
| İnşaat süresi uzar | Sermaye daha uzun süre projede bağlı kalır. | Finansman maliyeti artabilir. |
| Ekipman teslimi gecikir | Montaj ve test programı ötelenebilir. | Proje maliyeti ve finansman etkilenebilir. |
| Ticari işletme gecikir | Elektrik üretimi daha geç başlar. | Gelir başlangıcı ötelenebilir. |
| Program yeniden planlanır | Kaynak ve nakit akışı yeniden dağıtılır. | Toplam ekonomik sonuç değişebilir. |
Proje yönetiminde bazı ekipmanların erken sipariş edilmesi teknik açıdan gerekli olabilir. Ancak erken sipariş aynı zamanda sermayenin daha erken projeye bağlanması anlamına gelir.
Tersine, bir ödemenin daha ileri bir tarihe ertelenmesi finansman açısından avantaj sağlayabilir; ancak bu kez ekipmanın tedarik programı veya inşaat takvimi üzerinde etkiler oluşabilir.
Tedarik kararlarında amaç yalnızca "en erken sipariş" veya "en geç ödeme" değildir. Teknik gereksinimler, uzun teslim süreleri, proje programı, nakit akışı, finansman ve saha gereksinimleri birlikte değerlendirilmelidir.
Zamanın değeri yalnızca maliyetler için geçerli değildir. Gelecekte elde edilecek elektrik satış gelirlerinin de bugünkü ekonomik değeri farklıdır.
Bu nedenle ekonomik değerlendirmede yatırım harcamaları ile gelecekteki işletme gelirleri aynı zaman ekseninde değerlendirilir.
Bugünkü Yatırım ↔ Gelecekteki Elektrik Üretimi ve Gelir
Önceki bölümde ele alınan yaşam döngüsü maliyeti, yalnızca maliyet kalemlerinin toplamından oluşmaz.
Farklı maliyetlerin farklı yıllarda ortaya çıkması nedeniyle yaşam döngüsü ekonomik değerlendirmesinde zaman boyutu da dikkate alınmalıdır.
| Maliyet | Zaman Boyutu |
|---|---|
| Yatırım | Ağırlıklı olarak inşaat döneminde. |
| Finansman | Özellikle yatırım ve borç geri ödeme dönemlerinde. |
| Yakıt | İşletme boyunca tekrarlanan maliyet. |
| O&M | İşletme boyunca devam eden maliyet. |
| Büyük yenileme | Belirli dönemlerde gerçekleşen büyük harcamalar. |
| Dekomisyonlama | İşletme sonrasında gerçekleşen maliyet. |
İki projenin aynı yatırım maliyetine sahip olduğunu varsayalım. Projelerden biri daha kısa sürede tamamlanırken diğerinin tamamlanması daha uzun sürüyorsa, yalnızca nominal yatırım maliyetlerine bakmak ekonomik açıdan yeterli olmayabilir.
Daha uzun inşaat süresi; finansman döneminin uzamasına ve elektrik üretiminin daha geç başlamasına neden olabilir.
Dolayısıyla ekonomik modelde inşaat programının yalnızca "ay/yıl" cinsinden verilmesi yerine, bu sürenin nakit akışı ve finansman modeliyle ilişkilendirilmesi gerekir.
Tekliflerin ekonomik olarak karşılaştırılabilmesi için bütün tekliflerin aynı ekonomik bazda değerlendirilmesi gerekir.
| Karşılaştırma Unsuru | Ortaklaştırılması Gereken Esas |
|---|---|
| Referans tarihi | Maliyetlerin hangi tarihin fiyat seviyesiyle ifade edildiği. |
| İskonto oranı | Gelecekteki nakit akışlarının bugünkü değerinin hesaplanma yöntemi. |
| İnşaat takvimi | Harcamaların ve işletmeye geçişin zamanlaması. |
| Finansman | Faiz, borçlanma ve ödeme koşulları. |
| Ekonomik ömür | Maliyet ve üretimin hangi dönem boyunca modellendiği. |
Ekonomik değerlendirme tek bir iskonto oranına veya tek bir inşaat süresine bağlı bırakılmamalıdır.
Özellikle yüksek sermayeli ve uzun süreli projelerde farklı varsayımlar altında sonuçların yeniden hesaplanması, ekonomik modelin hangi parametrelere duyarlı olduğunu göstermeye yardımcı olur.
Tamamlanma tarihindeki değişimin finansman ve gelir başlangıcına etkisi.
Farklı iskonto oranları altında bugünkü değerlerin değişimi.
Faiz ve ödeme koşullarındaki değişimin proje ekonomisine etkisi.
Sonucu en fazla etkileyen ekonomik ve teknik değişkenlerin belirlenmesi.
Zaman değeri yaklaşımı, ekonomik değerlendirmeyi basit bir maliyet toplama işleminden çıkarır.
Artık şu sorular birlikte sorulabilir:
Yatırım ne zaman yapılacak?
Sermaye ne kadar süre bağlı kalacak?
Finansman maliyeti ne olacak?
Santral ne zaman elektrik üretmeye başlayacak?
Gelirler hangi dönemde oluşacak?
Gelecekteki maliyet ve gelirlerin bugünkü değeri nedir?
| Alan | Kontrol Sorusu |
|---|---|
| Referans tarihi | Tüm maliyetler aynı fiyat seviyesinde mi? |
| Nakit akışı | Harcamaların gerçekleşme zamanları modele dahil mi? |
| İskonto | İskonto oranı açıkça tanımlanmış mı? |
| Finansman | İnşaat dönemi finansman maliyetleri dikkate alınmış mı? |
| İnşaat süresi | Gecikme senaryoları değerlendirilmiş mi? |
| İşletmeye geçiş | Elektrik üretiminin başlangıç tarihi modele doğru aktarılmış mı? |
| Yaşam döngüsü | Gelecekteki yakıt, O&M, yenileme ve yaşam sonu maliyetleri zaman boyutuyla ele alınmış mı? |
| Duyarlılık | İskonto oranı ve proje süresindeki değişimlerin etkisi incelenmiş mi? |
Nükleer santral ekonomisinde önemli olan yalnızca "ne kadar harcanacağı" değildir. Asıl soru; paranın ne zaman harcanacağı, finansmanın ne kadar süre kullanılacağı, santralın ne zaman elektrik üretmeye başlayacağı ve gelecekteki maliyet ve gelirlerin bugünkü ekonomik değerinin ne olacağıdır.
Nükleer santral projelerinde zaman, yalnızca proje yönetimi veya inşaat planlaması açısından değerlendirilen bir parametre değildir. Aynı zamanda doğrudan ekonomik bir parametredir.
İnşaat süresinin uzaması finansman dönemini uzatabilir; işletmeye geçişin gecikmesi gelir başlangıcını öteleyebilir; farklı dönemlerde gerçekleşen maliyetler ise iskonto oranı nedeniyle farklı bugünkü değerlere sahip olabilir.
Bu nedenle bir nükleer santral teklifinin ekonomik değerlendirmesinde; maliyet, nakit akışı, finansman, inşaat süresi, işletmeye geçiş, elektrik üretimi ve yaşam döngüsü maliyetleri aynı zaman ekseni üzerinde değerlendirilmelidir.
Sonuç olarak; nükleer santral ekonomisinde zaman yalnızca takvim değildir; maliyetin, finansmanın ve ekonomik değerin temel bileşenlerinden biridir.
Nükleer santral sözleşmeleri yalnızca teknik şartnamelerden veya fiyat hükümlerinden oluşmaz. Sözleşme; projenin teknik, ticari, finansal, hukuki ve yönetsel çerçevesini birlikte tanımlayan temel proje belgelerinden biridir.
Bu nedenle sözleşme yapısı; tarafların hak ve yükümlülüklerini, iş kapsamını, süreleri, sorumlulukları, performans koşullarını, garantileri, kalite gereksinimlerini, değişiklikleri, riskleri ve uyuşmazlık çözümünü açık ve izlenebilir biçimde ortaya koymalıdır.
Nükleer santral sözleşmesi aynı zamanda mühendislik, tedarik, inşaat, kalite, test, devreye alma ve işletmeye geçiş süreçlerinin nasıl yönetileceğini belirleyen bir proje yönetim aracıdır.
Bir nükleer santral sözleşmesinin farklı bölümleri birbirinden bağımsız düşünülmemelidir. Ticari hükümler ile teknik şartlar, kapsam tanımları ile sorumluluklar, garantiler ile kabul testleri ve değişiklik hükümleri birbirleriyle ilişkilidir.
| Sözleşme Alanı | Temel İşlev |
|---|---|
| Genel hükümler | Sözleşmenin genel hukuki ve idari çerçevesini oluşturur. |
| Özel hükümler | Projeye özgü ticari, teknik ve yönetsel koşulları belirler. |
| İş kapsamı | Tarafların hangi işleri ve hizmetleri üstlendiğini tanımlar. |
| Teknik şartlar | Tasarım, performans, kalite ve teknik gereksinimleri belirler. |
| Ticari hükümler | Fiyat, ödeme, eskalasyon ve finansal koşulları düzenler. |
| Proje programı | Kilometre taşlarını, teslim tarihlerini ve tamamlanma koşullarını belirler. |
| Kalite hükümleri | QA/QC, denetim, test, kayıt ve uygunsuzluk süreçlerini düzenler. |
Nükleer santral projelerinde aynı kelimenin teknik, ticari veya hukuki açıdan farklı yorumlanması önemli sorunlara yol açabilir.
Bu nedenle sözleşmede kullanılan kritik kavramların açıkça tanımlanması gerekir.
"Tamamlanma", "teslim", "kabul", "ticari işletme", "gecikme", "mücbir sebep", "değişiklik", "kusur" veya "garanti" gibi kavramların sözleşmede hangi anlamda kullanıldığı açıkça belirlenmelidir.
Ahn'ın sözleşme yapısında tanımlar, sözleşme süresi ve tarafların yükümlülükleri gibi konular temel sözleşme hükümleri arasında değerlendirilmektedir. :contentReference[oaicite:2]{index=2}
Sözleşmenin temel amaçlarından biri, tarafların hangi işleri yapacağını ve hangi sorumlulukları üstleneceğini açıkça belirlemektir.
| Taraf | Örnek Sorumluluk Alanları |
|---|---|
| İşveren | Saha bilgileri, gerekli izin ve lisanslar, işveren tarafından sağlanacak bilgi ve hizmetler. |
| Ana yüklenici | Mühendislik, tedarik, imalat, inşaat, montaj ve sözleşmede tanımlanan diğer işler. |
| Alt yükleniciler | Kendilerine verilen teknik ve ticari kapsamın yerine getirilmesi. |
| Tedarikçiler | Ekipman, dokümantasyon, test ve kalite gereksinimlerinin karşılanması. |
Nükleer santral projelerinde en önemli sözleşme konularından biri, hangi işin hangi tarafın sorumluluğunda olduğunun açıkça belirlenmesidir.
Özellikle birden fazla sözleşmenin bulunduğu projelerde; mühendislik, ekipman, inşaat, montaj, test, devreye alma, eğitim ve dokümantasyon kapsamlarının sınırları net olarak tanımlanmalıdır.
İki sözleşmenin arasında kalan ve hiçbir tarafın sorumluluğunda açıkça tanımlanmayan bir iş, proje sırasında gecikme, maliyet artışı ve uyuşmazlık oluşturabilir.
Sözleşmede yalnızca nihai tamamlanma tarihi değil, projenin kritik aşamalarını gösteren kilometre taşları da tanımlanabilir.
| Aşama | Örnek Sözleşmesel Kontrol |
|---|---|
| Mühendislik | Tasarım ve dokümanların belirlenen tarihlerde tamamlanması. |
| Tedarik | Kritik ekipmanların sipariş ve teslim programları. |
| İmalat | Fabrika testleri ve üretim kilometre taşları. |
| İnşaat | Önemli yapı ve montaj aşamalarının tamamlanması. |
| Devreye alma | Test ve işletmeye hazırlık aşamalarının tamamlanması. |
| Ticari işletme | Sözleşmede tanımlanan kabul koşullarının sağlanması. |
Nükleer santral sözleşmelerinde garanti hükümleri yalnızca ekipmanın fiziksel kusurlarıyla sınırlı değildir.
Sözleşmenin yapısına bağlı olarak; performans, kapasite, belirli teknik özellikler, ekipman kalitesi, işçilik ve malzeme kusurları gibi konular için garanti hükümleri oluşturulabilir.
Garanti hükümlerinin anlamlı olabilmesi için garanti edilen performansın nasıl ölçüleceği ve hangi testlerle doğrulanacağı da açıkça tanımlanmalıdır.
Garanti edilen değer ile bu değerin nasıl ölçüleceği, hangi koşullarda geçerli olacağı ve sağlanmadığında ne yapılacağı birlikte tanımlanmalıdır.
Sözleşmede belirlenen garanti hükümlerinin uygulanabilmesi için kusur veya performans eksikliğinin giderilmesine ilişkin mekanizmaların da tanımlanması gerekir.
Bu kapsamda; düzeltme, yeniden yapma, değiştirme, yeniden test etme ve ilgili maliyetlerin sorumluluğu gibi hususlar sözleşmede düzenlenebilir.
Büyük nükleer projelerde proje süresince hiçbir değişiklik olmayacağını varsaymak gerçekçi değildir.
Ancak her değişiklik; teknik kapsam, maliyet, süre, lisanslama, kalite ve güvenlik açısından değerlendirilebilir.
Bir tasarım değişikliği ekipman siparişlerini, imalatı, saha montajını, testleri veya lisanslama dokümanlarını etkileyebilir. Bu nedenle sözleşmede değişiklik talebinin nasıl yapılacağı, kim tarafından onaylanacağı ve maliyet ile sürenin nasıl belirleneceği açıkça tanımlanmalıdır.
Sözleşmesel değişikliklerin kontrollü biçimde yürütülebilmesi için değişiklik yönetimi mekanizmasının açık olması gerekir.
| Aşama | Yapılacak İşlem |
|---|---|
| Talep | Değişikliğin gerekçesi ve kapsamı tanımlanır. |
| Teknik inceleme | Tasarım, güvenlik, kalite ve lisanslama etkileri incelenir. |
| Ticari inceleme | Maliyet ve ödeme etkileri belirlenir. |
| Program incelemesi | Proje süresine etkisi değerlendirilir. |
| Onay | Yetkili tarafların onayı alınır. |
| Uygulama | Onaylanan değişiklik kontrollü şekilde uygulanır. |
Tarafların makul kontrolü dışında gerçekleşen olayların sözleşmeye etkisinin nasıl ele alınacağı mücbir sebep hükümleriyle düzenlenebilir.
Burada yalnızca olayın tanımlanması değil; bildirim, kanıt, süre uzatımı, maliyet etkisi ve tarafların yükümlülükleri gibi konuların da açık olması önemlidir.
Ahn'ın genel sözleşme hükümleri kapsamında mücbir sebep, fesih, garanti, tahkim ve benzeri konular birlikte ele alınmaktadır. :contentReference[oaicite:3]{index=3}
Sözleşmenin hangi koşullarda sona erdirilebileceği ve fesih sonrasında tarafların hangi yükümlülüklerinin devam edeceği açıkça belirlenmelidir.
| Konu | Düzenlenebilecek Husus |
|---|---|
| Temerrüt | Sözleşme yükümlülüğünün yerine getirilmemesi. |
| Fesih hakkı | Hangi koşullarda fesih uygulanabileceği. |
| Bildirim | Fesih sürecinin nasıl başlatılacağı. |
| Fesih sonrası | Belgeler, ekipman, ödemeler ve devam eden yükümlülükler. |
Büyük nükleer projelerde çok sayıda teknik ve ticari arayüz bulunması nedeniyle uyuşmazlıkların nasıl çözüleceği sözleşme aşamasında belirlenmelidir.
Sözleşmede; müzakere, uyuşmazlıkların çözüm mekanizmaları, tahkim, yetkili merciler ve uygulanacak hukuk gibi konular düzenlenebilir.
İyi hazırlanmış bir sözleşme, yalnızca uyuşmazlık çıktığında kullanılacak hükümlerden oluşmaz. Amaç, uyuşmazlığa yol açabilecek belirsizlikleri daha sözleşme imzalanmadan azaltmaktır.
Uluslararası nükleer santral sözleşmelerinde tarafların farklı ülkelerden gelmesi halinde sözleşmenin hukuki ve idari çerçevesinin açık biçimde belirlenmesi özellikle önem kazanır.
Bu kapsamda; uygulanacak hukuk, sözleşme dili, resmi bildirim yöntemi, değişiklik bildirimi ve tarafların iletişim prosedürleri açıkça tanımlanabilir.
Ahn'ın sözleşme yapısında uygulanacak hukuk, dil, bildirimler, değişiklikler ve sözleşmenin bütünlüğü gibi hükümler ayrıca ele alınmaktadır. :contentReference[oaicite:4]{index=4}
Nükleer santral sözleşmeleri çok sayıda teknik, ticari ve hukuki dokümandan oluşabilir. Bu dokümanlarda birbiriyle çelişen hükümler bulunması halinde hangi belgenin öncelikli olacağı açıkça tanımlanmalıdır.
Sözleşme ana metni, özel hükümler, teknik şartname, çizimler, performans garantileri ve diğer eklerin birbirleriyle ilişkisi ve öncelik sırası açıkça belirlenmelidir.
Teknoloji transferi hedefleniyorsa, bunun yalnızca genel bir politika ifadesi olarak bırakılması yeterli değildir.
Sözleşmede; teknik bilgi, know-how, patent ve lisans hakları, teknik yardım, eğitim, bilgi transfer yöntemi, fikri mülkiyet ve gizli bilgilerin korunması gibi konular açık biçimde düzenlenebilir.
Ahn'ın kaynak çalışmasında teknoloji transferi hükümleri altında teknik bilgi, ürün, patent, know-how, lisans, teknik bilgi transfer yöntemi, teknik yardım ve eğitim gibi başlıklar ayrıca ele alınmaktadır. :contentReference[oaicite:5]{index=5}
"Teknoloji transferi yapılacaktır" şeklindeki genel bir hüküm yerine; hangi bilginin, kime, hangi yöntemle, hangi kapsamda ve hangi zamanlamayla aktarılacağı tanımlanmalıdır.
Nükleer santral sözleşmelerinde kalite hükümleri, yalnızca yüklenicinin kendi kalite sistemine sahip olmasıyla sınırlı değildir.
Sözleşme; kalite planları, denetimler, testler, fabrika kabul işlemleri, dokümantasyon, uygunsuzluklar, düzeltici faaliyetler ve kayıtların muhafazası gibi konuları da kapsayabilir.
Sözleşme ile teknik şartname birbirinden kopuk belgeler olarak hazırlanırsa önemli arayüz problemleri ortaya çıkabilir.
İhale Şartnamesi → Teklif → Sözleşme → Tasarım → Tedarik → İnşaat → Test → Kabul
Bu zincirin her aşamasında kullanılan gereksinimlerin ve sorumlulukların geriye doğru izlenebilmesi, sözleşme yönetiminin önemli unsurlarından biridir.
| Hüküm | Temel Amaç |
|---|---|
| Tanımlar | Teknik ve hukuki kavramlara ortak anlam kazandırmak. |
| Taraflar | Hak ve yükümlülükleri belirlemek. |
| Kapsam | İşin sınırlarını ve sorumlulukları tanımlamak. |
| Süre | Başlangıç, kilometre taşları ve tamamlanma koşullarını belirlemek. |
| Fiyat ve ödeme | Ticari koşulları düzenlemek. |
| Garanti | Performans ve kusur sorumluluklarını belirlemek. |
| Değişiklik | Kapsam değişikliklerinin nasıl yönetileceğini belirlemek. |
| Mücbir sebep | Kontrol dışındaki olayların sonuçlarını düzenlemek. |
| Fesih | Sözleşmenin sona erdirilme koşullarını belirlemek. |
| Uyuşmazlık | Uyuşmazlık çözüm yöntemlerini belirlemek. |
| Uygulanacak hukuk | Sözleşmenin hukuki çerçevesini belirlemek. |
| Teknoloji transferi | Bilgi, know-how, eğitim ve teknik yardım koşullarını düzenlemek. |
| Alan | Kontrol Sorusu |
|---|---|
| Tanımlar | Kritik teknik ve hukuki kavramlar açıkça tanımlanmış mı? |
| Kapsam | Tarafların iş kapsamları arasında boşluk veya çakışma var mı? |
| Sorumluluk | Her önemli iş kaleminin sorumlusu açık mı? |
| Süre | Kritik kilometre taşları tanımlanmış mı? |
| Garanti | Garanti edilen değerlerin nasıl ölçüleceği belli mi? |
| Değişiklik | Değişikliklerin maliyet ve süre etkisi nasıl belirlenecek? |
| Kalite | Denetim, test ve kalite kayıtları açıkça düzenlenmiş mi? |
| Teknoloji transferi | Transfer edilecek bilgi, eğitim ve teknik yardım tanımlanmış mı? |
| Fesih | Fesih koşulları ve fesih sonrası yükümlülükler açık mı? |
| Uyuşmazlık | Uyuşmazlık çözüm yöntemi belirlenmiş mi? |
| Hukuk | Uygulanacak hukuk ve sözleşme dili açık mı? |
| Doküman önceliği | Çelişen dokümanlar için öncelik sırası belirlenmiş mi? |
İyi bir nükleer santral sözleşmesi, bütün riskleri bir tarafa yükleyen sözleşme değildir. İyi sözleşme; kapsamı açıkça tanımlayan, sorumlulukları belirleyen, performansı ölçülebilir hale getiren, değişiklikleri kontrol eden, kaliteyi güvence altına alan ve ortaya çıkabilecek uyuşmazlıklar için öngörülebilir mekanizmalar oluşturan sözleşmedir.
Nükleer santral projelerinde sözleşme, yalnızca tarafların ticari anlaşmasını belgeleyen bir metin değildir. Sözleşme; mühendislikten tedarike, tedarikten inşaata, testlerden devreye almaya kadar projenin bütün yaşam döngüsünü etkileyen bir yönetim çerçevesidir.
Bu nedenle sözleşme hazırlanırken yalnızca fiyat ve teslim tarihi değil; teknik kapsam, sorumluluk sınırları, kalite, lisanslama, performans, değişiklik yönetimi, tedarik zinciri, teknoloji transferi, garanti, finansman ve risk tahsisi birlikte ele alınmalıdır.
Sonuç olarak; sözleşmenin kalitesi, yalnızca hukuki hükümlerinin ne kadar kapsamlı olduğuyla değil, bu hükümlerin projenin teknik ve ekonomik gerçekliği ile ne kadar uyumlu olduğuyla ölçülmelidir.
Teknoloji transferi, nükleer santral sözleşmelerinde yalnızca "teknoloji transferi yapılacaktır" şeklinde genel bir ifadeyle düzenlenmemelidir.
Gerçek bir teknoloji transferi programında; hangi teknik bilginin, hangi kuruluşlara, hangi yöntemle, hangi tarihte ve hangi kapsamda aktarılacağı mümkün olduğunca açık biçimde tanımlanmalıdır.
Ancak teknoloji transferinin en önemli boyutu yalnızca bilgi aktarımı değildir. Daha ileri düzeyde teknoloji transferi, ülkenin; mühendislik, proje yönetimi, tedarik, imalat, kalite güvencesi, test, devreye alma ve işletme yeteneklerini zaman içinde geliştirmesini sağlayan bir öğrenme sürecidir.
Bir ülkeye binlerce sayfa teknik doküman verilmesi, tek başına teknoloji transferinin gerçekleştiği anlamına gelmez. Asıl soru; bu bilginin ülke içinde bağımsız olarak kullanılabilir bir mühendislik, üretim ve proje yönetimi yeteneğine dönüşüp dönüşmediğidir.
Tasarım bilgileri, teknik dokümanlar, hesaplar, şartnameler, veri setleri ve tasarım kriterleri.
Mühendislik, proje yönetimi, kalite, imalat, işletme ve bakım personelinin eğitimi.
Üretim yöntemleri, özel prosesler, test yöntemleri ve uygulama bilgisi.
Lisans, kullanım hakları, fikrî mülkiyet, gizlilik ve teknik bilgiye erişim koşulları.
Bir ekipmanın ülkede üretilmesi, o ekipmanın arkasındaki tasarım, mühendislik, üretim yöntemi ve kalite bilgisinin de kazanıldığı anlamına gelmez.
Yerli katkının gerçek derinliği; ürünün yalnızca nerede üretildiğiyle değil, teknik kararların nerede alındığı, tasarımın kim tarafından yapıldığı, üretim prosesinin kim tarafından geliştirildiği ve kalite gerekliliklerinin kim tarafından bağımsız olarak uygulanabildiğiyle ölçülmelidir.
| Katılım Düzeyi | Kazanılan Yetkinlik |
|---|---|
| İşçilik ve saha hizmetleri | Uygulama ve saha deneyimi. |
| Yerli imalat | Üretim ve kalite deneyimi. |
| Nükleer kalite | QA/QC, izlenebilirlik, test ve dokümantasyon yetkinliği. |
| Mühendislik | Tasarım, hesap ve teknik karar verme yetkinliği. |
| Proje yönetimi | Kapsam, süre, maliyet, tedarik ve arayüz yönetimi. |
| Ana yüklenicilik | Projenin bütünleşik teknik ve ticari sorumluluğunu taşıma yetkinliği. |
| Tasarım otoritesi | Teknolojiyi bağımsız olarak geliştirme ve sonraki projelere uygulama kapasitesi. |
Bir projenin %X oranında yerli olması, ülkenin teknolojiyi aynı oranda öğrendiği anlamına gelmez. Yerli katkının hangi teknik ve yönetsel seviyede gerçekleştiği en az oranı kadar önemlidir.
Teknoloji transferinin derinliği ile sözleşme modeli arasında doğrudan bir ilişki kurulabilir.
Özellikle ilk nükleer santral projesinde ülkenin proje yönetimi ve nükleer kalite altyapısı sınırlıysa, bütün projenin başlangıçta çok sayıda pakete ayrılması önemli bir yönetim riski oluşturabilir.
Buna karşılık bütün projeyi uzun süre tamamen yabancı bir ana yükleniciye bırakmak da yerli kuruluşların proje yönetimi, entegrasyon ve teknik karar verme yeteneklerini sınırlayabilir.
Sözleşme modelinin seçimi aynı zamanda şu sorunun cevabıdır: "Bu projeyi kimin yönetmesini ve bu projeden kimin öğrenmesini istiyoruz?"
İlk nükleer santral projesinde hedef yalnızca santralı zamanında ve güvenli biçimde tamamlamak değil, aynı zamanda sonraki projeleri daha yüksek yerli yetkinlikle gerçekleştirebilecek organizasyonları oluşturmaktır.
Bu nedenle bir ülkenin nükleer programı birden fazla santralden oluşuyorsa, sözleşme modellerinin de zaman içinde öğrenme seviyesine paralel olarak geliştirilmesi düşünülebilir.
Öncelik; güvenli proje gerçekleştirme, proje yönetimi ve nükleer kalite sistemlerinin öğrenilmesidir.
Proje kapsamının belirli bölümlerinde yerli kuruluşların daha fazla sorumluluk üstlenmesi ve arayüz deneyimi kazanması.
Daha fazla paketin yerli kuruluşlar tarafından yönetilmesi ve işverenin entegrasyon kapasitesinin geliştirilmesi.
Yerli kuruluşların mühendislik, tedarik, inşaat ve proje yönetimini bütünleşik olarak üstlenebilmesi.
Bu model, her ülke için zorunlu veya evrensel bir sıra değildir. Aşamanın bir sonraki seviyeye taşınabilmesi; insan kaynağı, düzenleyici altyapı, kalite sistemi, tedarik zinciri, mühendislik kapasitesi ve önceki projelerden elde edilen deneyime bağlıdır.
Nükleer programa yeni başlayan bir ülkenin ilk projesinde anahtar teslim modelinin tercih edilmesinin önemli nedenlerinden biri, projenin bütünleşik yönetim sorumluluğunu deneyimli bir kuruluşun üstlenmesidir.
Bu aşamada yerli kuruluşların tamamen dışarıda bırakılması yerine; mühendislik desteği, saha yönetimi, kalite, test, inşaat, montaj, tedarik takibi ve işletmeye hazırlık gibi alanlarda projeye kontrollü biçimde katılması öğrenme açısından önemlidir.
İlk projenin sonunda ülkenin elinde yalnızca çalışan bir santral değil; proje yönetimini bilen, nükleer kalite sistemini uygulayan, teknik dokümantasyonu okuyabilen, tedarik zincirini denetleyebilen ve sonraki projede daha fazla sorumluluk üstlenebilecek organizasyonlar bulunmalıdır.
İlk projeden kazanılan proje yönetimi, kalite ve saha deneyiminin ardından sonraki projelerde bazı kapsamların ayrı sözleşmelere bölünmesiyle yerli kuruluşların sorumluluğu artırılabilir.
Bu yaklaşımda işveren; belirli mühendislik, inşaat, montaj, ekipman veya dengeleme tesisi kapsamlarını farklı yüklenicilere dağıtabilir.
Böylece yerli kuruluşlar yalnızca yabancı ana yüklenicinin alt yüklenicisi olarak değil, belirli iş paketlerinin sorumlusu olarak deneyim kazanabilir.
| Anahtar Teslim | Split Package |
|---|---|
| Daha az arayüz. | Daha fazla arayüz. |
| Daha düşük işveren entegrasyon yükü. | Daha yüksek işveren entegrasyon yükü. |
| Yabancı ana yüklenicinin yönetim deneyimi daha baskındır. | Yerli kuruluşların yönetim sorumluluğu artabilir. |
| Teknoloji transferi daha çok katılım ve eğitim yoluyla oluşur. | İş paketi sorumluluğu sayesinde daha derin öğrenme sağlanabilir. |
Daha ileri bir aşamada proje çok sayıda teknik ve ticari pakete ayrılabilir. Bu durumda işverenin veya yerli ana yüklenicinin görevi yalnızca tek bir paketi yönetmek değil, bütün paketlerin birbirleriyle uyumunu sağlamaktır.
Bu aşama özellikle; arayüz yönetimi, program yönetimi, teknik koordinasyon, kalite, tedarik, maliyet kontrolü ve konfigürasyon yönetimi açısından daha yüksek bir kurumsal yetkinlik gerektirir.
Bir şirketin tek bir ekipmanı veya tek bir iş paketini başarıyla yönetmesi ile onlarca paketin birbirine bağlandığı bir nükleer santralı bütünleşik olarak yönetmesi aynı yetkinlik değildir.
Güney Kore'nin nükleer programı, sözleşme modeli ile teknoloji transferinin birlikte ele alınabileceği en dikkat çekici tarihsel örneklerden biridir.
IAEA'nın Kore deneyimine ilişkin değerlendirmesine göre ilk nükleer santraller; anahtar teslim sözleşmeler kapsamında gerçekleştirilmiş ve yerli katılım daha çok sınırlı alanlarda tutulmuştur.
Bu dönemde yerli kuruluşlar; inşaat, montaj, bazı test faaliyetleri ve proje yönetimi gibi alanlara katılarak ilk deneyimlerini kazanmıştır.
IAEA bu yaklaşımı açık biçimde "learning by participating" yani "katılarak öğrenme" yaklaşımı olarak tanımlamaktadır. :contentReference[oaicite:3]{index=3}
Güney Kore'nin sonraki aşamasında proje kapsamı daha fazla parçaya ayrılmaya ve yerli kuruluşların sorumluluğu artırılmaya başlandı.
IAEA kaynaklarında bu model "component approach" veya "non-turnkey" olarak tanımlanmaktadır.
Kori-3 ve Kori-4, Yonggwang-1 ve 2 ile Uljin-1 ve 2 bu aşamaya örnek gösterilmektedir. Yabancı kuruluşlar tasarım ve kritik ekipmanlarda önemli roller üstlenirken, Koreli şirketler daha fazla bileşenin imalatına ve saha faaliyetlerine katılmıştır. :contentReference[oaicite:4]{index=4}
Turnkey → Katılım → Component Approach → Sorumluluk → Yerli Ana Yüklenici → Entegrasyon → Tasarım Yetkinliği
Güney Kore deneyiminin kritik dönüm noktalarından biri, yerli kuruluşların ana yüklenici rolünü üstlenmeye başlamasıdır.
IAEA kaynaklarına göre Yonggwang-3 ve Yonggwang-4 projelerinde KEPCO ana yüklenici rolünü üstlenmiş; yabancı kuruluşlar ise daha ileri uzmanlık gerektiren alanlarda teknik destek sağlayan alt yüklenici rollerine geçmiştir. :contentReference[oaicite:5]{index=5}
Böylece sorumluluk; yabancı ana yükleniciden yerli ana yükleniciye doğru kayarken, teknoloji transferi de yalnızca ekipman üretiminden proje yönetimi ve mühendislik düzeyine taşınmıştır.
Kore deneyiminden hareketle sözleşme modellerinin bir nükleer program boyunca aşağıdaki gibi kademeli biçimde geliştirilebileceği düşünülebilir. Bu şema Kore tarihinin birebir sözleşme terminolojisi değil, Kore deneyiminden çıkarılabilecek genelleştirilmiş bir öğrenme modelidir.
| Aşama | Sözleşme Yaklaşımı | Öğrenme Hedefi | Yerli Rolü |
|---|---|---|---|
| 1 | Anahtar teslim | Proje yönetimi, nükleer kalite ve saha deneyimi. | Katılımcı / alt yüklenici. |
| 2 | Component / Split Package | İş paketi yönetimi, imalat ve tedarik. | Paket sorumlusu / güçlü alt yüklenici. |
| 3 | Multi-Package | Arayüz ve bütünleşik proje yönetimi. | Birden fazla paketin yöneticisi. |
| 4 | Yerli ana yüklenici | Entegrasyon ve bütünsel proje sorumluluğu. | Ana yüklenici. |
| 5 | Yerli tasarım ve teknoloji geliştirme | Tasarım otoritesi ve teknolojik bağımsızlık. | Tasarım sahibi / teknoloji geliştirici. |
Proje yönetimi, kalite altyapısı, mühendislik ve tedarik zinciri yeterince gelişmeden doğrudan çok sayıda pakete geçilmesi, teknoloji transferini hızlandırmak yerine arayüz ve koordinasyon risklerini artırabilir.
Yerli katkının hedefi yalnızca her yeni projede daha fazla ekipman üretmek olmamalıdır. Daha önemli hedef; daha yüksek teknik ve yönetsel sorumluluğun yerli kuruluşlara aktarılmasıdır.
| İlk Projeler | Orta Aşama | Olgun Program |
|---|---|---|
| Saha işçiliği | Kritik olmayan ekipman imalatı | Kritik ekipman imalatı |
| İnşaat | İş paketi yönetimi | Ana yüklenicilik |
| Test desteği | Mühendislik | Tasarım |
| Eğitim | QA/QC | Tasarım otoritesi |
| Tedarikçi katılımı | Tedarik zinciri yönetimi | Yerli tedarik ekosistemi |
Bir projede edinilen deneyimin sonraki projeye aktarılmaması halinde teknoloji transferinin önemli bir bölümü kaybedilir.
Bu nedenle her santral projesinin sonunda; tasarım değişiklikleri, tedarikçi performansı, kalite sorunları, inşaat yöntemleri, proje yönetimi, maliyet sapmaları, program sapmaları ve işletmeye alma deneyimleri kurumsal bilgiye dönüştürülmelidir.
Proje → Deneyim → Ders Çıkarma → Kurumsal Bilgi → Yeni Proje → Daha Yüksek Yetkinlik
Teknoloji transferinin başarısının değerlendirilebilmesi için sözleşmede ölçülebilir çıktılar tanımlanabilir.
| Alan | Ölçülebilir Çıktı |
|---|---|
| Eğitim | Eğitilen personel, eğitim süresi ve yetkinlik değerlendirmesi. |
| Mühendislik | Yerli mühendislik kuruluşlarının üstlendiği kapsam. |
| İmalat | Nükleer kalite gereklerini karşılayan yerli üreticiler. |
| QA/QC | Kurulan ve bağımsız olarak uygulanabilen kalite sistemleri. |
| Proje yönetimi | Yerli kuruluşların yönettiği iş paketleri ve sözleşmeler. |
| Teknoloji | Yerli kuruluşların bağımsız olarak uygulayabildiği mühendislik ve üretim yöntemleri. |
| Sonraki proje | Bir sonraki projede daha yüksek sorumluluk üstlenebilme kapasitesi. |
Yerli katkının artırılması, nükleer kalite veya güvenlik gereksinimlerinin gevşetilmesi anlamına gelmemelidir.
Güney Kore deneyiminde de yerli bileşenlerin yabancı bileşenlerle aynı kalite standartlarına göre denetlenmesi gerektiği vurgulanmaktadır. Yerli içeriğin artırılması kalite gereksinimlerinden bağımsız bir hedef olarak ele alınmamıştır. :contentReference[oaicite:6]{index=6}
Yerli üretim hedefi, güvenlik ve kalite gereksinimlerinin önüne geçirilemez. Yerli kuruluşların yetkinliği, nükleer standartlara göre doğrulanarak geliştirilmelidir.
Buradan önemli bir sonuç çıkar: sözleşme modeli, yalnızca bugünkü projenin nasıl yapılacağını değil, yarınki projenin hangi yetkinliklerle yapılabileceğini de etkileyebilir.
| Sözleşme Yaklaşımı | Ana Avantaj | Öğrenme Potansiyeli | Kurumsal Gereksinim |
|---|---|---|---|
| Turnkey | Arayüzlerin azaltılması. | Katılım ve gözlem yoluyla öğrenme. | Görece daha düşük işveren entegrasyon kapasitesi. |
| Split Package | Daha fazla kontrol ve yerli sorumluluk. | İş paketi ve tedarik yönetimi öğrenimi. | Daha güçlü işveren ve arayüz yönetimi. |
| Multi-Package | Yüksek esneklik ve kapsam dağılımı. | Entegrasyon ve proje yönetimi öğrenimi. | Çok güçlü teknik ve ticari organizasyon. |
| Yerli ana yüklenici | Bütünleşik proje sorumluluğu. | En yüksek kurumsal sorumluluk seviyeleri. | Gelişmiş mühendislik, kalite ve tedarik altyapısı. |
Güney Kore örneği, teknoloji transferinin tek bir sözleşme maddesiyle değil, birbirini izleyen projelerde sorumluluğun kademeli olarak artırılması yoluyla gerçekleştirilebileceğini göstermektedir.
IAEA'nın tarihsel değerlendirmesine göre Kore'de ilk aşamada üç nükleer santral turnkey olarak gerçekleştirildi. Daha sonra altı santral component approach / non-turnkey modelinde gerçekleştirildi ve yerli katkı giderek artırıldı. Daha sonraki aşamada ise yerli kuruluşlar ana yüklenici rolünü üstlenmeye başladı. :contentReference[oaicite:7]{index=7}
IAEA'nın başka bir çalışması da bu süreci "on-the-job training" ve "on-the-job participation" yaklaşımıyla ilişkilendiriyor; yerli kuruluşların önce yabancı ana yüklenicilerin yönlendirmesi altında deneyim kazanması, ardından sorumluluklarının genişlemesi anlatılıyor. :contentReference[oaicite:8]{index=8}
Teknoloji Transferi
≠
Bilgi Teslimi
Teknoloji Transferi
=
Katılım
+
Sorumluluk
+
Öğrenme
+
Tekrarlama
Sözleşme modelinin kademeli olarak değiştirilmesi tek başına yeterli değildir. Her aşamanın bir sonraki aşamaya geçebilmesi için kurumsal kapasitenin gerçekten gelişmiş olması gerekir.
| Yetkinlik | Bir Sonraki Aşamaya Geçiş İçin Gereksinim |
|---|---|
| Proje yönetimi | Süre, maliyet, kapsam ve arayüzlerin bağımsız yönetilebilmesi. |
| Mühendislik | Tasarım dokümanlarını değerlendirme ve belirli kapsamları bağımsız gerçekleştirme. |
| Tedarik | Tedarikçi seçimi, denetimi ve kalite takibinin yapılabilmesi. |
| Kalite | Nükleer kalite gereksinimlerinin bağımsız uygulanabilmesi. |
| İnsan kaynağı | Kritik teknik ve yönetsel pozisyonların sürdürülebilir biçimde doldurulabilmesi. |
| Düzenleyici altyapı | Artan yerli sorumluluğu değerlendirebilecek düzenleyici kapasite. |
| Alan | Kontrol Sorusu |
|---|---|
| Bilgi | Aktarılacak teknik bilgi açıkça tanımlanmış mı? |
| Eğitim | Eğitim kapsamı ve hedef personel belirlenmiş mi? |
| Mühendislik | Yerli mühendislik kuruluşları gerçek tasarım faaliyetlerine katılıyor mu? |
| İmalat | Yerli üreticiler nükleer kalite gereksinimlerine göre yetkilendiriliyor mu? |
| Proje yönetimi | Yerli kuruluşların sorumluluğu proje ilerledikçe artıyor mu? |
| Sözleşme modeli | Sözleşme yapısı öğrenme hedefleriyle uyumlu mu? |
| Sonraki proje | Kazanılan yetkinliklerin bir sonraki projeye aktarılması planlanmış mı? |
| Ölçüm | Teknoloji transferinin başarısı ölçülebilir göstergelerle izleniyor mu? |
Bir ülkenin nükleer teknolojiyi öğrenmesinin en etkili yollarından biri, teknolojiyi yalnızca satın almak değil, projeyi gerçekleştirirken giderek daha fazla sorumluluğu üstlenmektir. Ancak bu sorumluluk, bir projeden diğerine kurumsal kapasiteye paralel olarak artırılmalıdır.
Teknoloji transferinin başarısı, ilk santralın inşaatı sırasında kaç kişinin eğitildiği veya kaç ekipmanın yerli üretildiği ile sınırlı değerlendirilmemelidir.
Daha anlamlı soru şudur: Bir sonraki nükleer santral projesinde ülke, ilk projeye göre hangi işleri daha fazla kendi mühendisliği, kendi tedarik zinciri ve kendi proje yönetimiyle gerçekleştirebiliyor?
Güney Kore deneyiminde görülen turnkey'den component approach'a, oradan yerli ana yükleniciliğe ve daha ileri tasarım yetkinliğine doğru gelişim, teknoloji transferinin tek seferlik bir sözleşme maddesi değil, birbirini izleyen projeler boyunca oluşturulan bir öğrenme eğrisi olduğunu göstermektedir. :contentReference[oaicite:9]{index=9}
Bu nedenle iyi tasarlanmış bir nükleer programda her yeni ihale yalnızca yeni bir santral satın alma süreci değil; bir sonraki projenin daha yüksek yerli yetkinlikle gerçekleştirilebilmesi için kurumsal kapasite oluşturma aşaması olarak da görülmelidir.
Nükleer tedarik zincirinde kalite, ekipmanın fabrikadan çıkışında başlayan veya sahada kabul edildiğinde sona eren bir faaliyet değildir.
Kalite gereksinimleri tasarım aşamasından itibaren belirlenmeli ve tedarik zincirinin tüm seviyelerinde korunmalıdır. Bu nedenle nükleer kalite; tasarım, şartname, satın alma, tedarikçi seçimi, imalat, muayene, test, dokümantasyon, sevkiyat, saha kabulü ve montaj süreçlerinin tamamını kapsayan bütünleşik bir sistem olarak ele alınmalıdır.
Nükleer bir ekipmanın kalitesi, yalnızca üretimin sonunda yapılan muayene ile "kontrol edilerek" oluşturulamaz. Kalite; doğru gereksinimin belirlenmesi, doğru tasarımın yapılması, doğru malzemenin seçilmesi, doğru prosesin uygulanması ve bütün bu faaliyetlerin kanıtlanabilir kayıtlarla doğrulanması ile oluşturulur.
Bir nükleer ekipmanın kalite güvencesi tek bir kuruluşun sorumluluğunda değildir. Ana yüklenici, üretici, alt yüklenici, malzeme tedarikçisi ve diğer tedarik zinciri seviyeleri aynı kalite gereksinimlerinin devamlılığını sağlamalıdır.
Tasarım → Şartname → Tedarikçi → Malzeme → İmalat → Muayene → Test → Dokümantasyon → Sevkiyat → Saha Kabulü
Zincirin herhangi bir halkasındaki kontrol eksikliği, sonraki aşamalarda fark edilmesi daha zor ve daha maliyetli bir probleme dönüşebilir.
Tedarik zincirinin kalite seviyesi, aslında ekipman sipariş edilmeden önce belirlenmeye başlar.
Teknik şartnamede; malzeme özellikleri, tasarım gereksinimleri, uygulanacak standartlar, üretim toleransları, kaynak gereksinimleri, muayene yöntemleri, test koşulları ve kabul kriterleri açık biçimde tanımlanmalıdır.
Gereksinimlerin belirsiz olması, üreticinin farklı yorumlarına ve daha sonra ortaya çıkabilecek değişikliklere neden olabilir.
Bir ekipmanın kalite gereksinimi üretim sırasında ortaya çıkmaz. Satın alma dokümanına yazılmayan veya tasarımda tanımlanmayan bir gereksinimin üretim sonunda güvenilir biçimde doğrulanması mümkün olmayabilir.
Satın alma şartnamesi, tasarım gereksinimlerinin üreticiye aktarılmasını sağlayan temel araçlardan biridir.
Şartname yalnızca ekipmanın teknik özelliklerini değil; uygulanacak standartları, kalite gereksinimlerini, dokümantasyonu, testleri, denetim noktalarını, kabul kriterlerini ve tedarikçinin alt tedarikçilerine aktaracağı gereksinimleri de içermelidir.
| Gereksinim | Kalite Açısından Amaç |
|---|---|
| Teknik özellik | Ekipmanın hangi gereksinimleri karşılayacağını belirlemek. |
| Standart ve kodlar | Tasarım ve imalatın hangi kurallara göre yapılacağını belirlemek. |
| Muayene | Hangi özelliklerin hangi yöntemle doğrulanacağını belirlemek. |
| Test | Performans ve fonksiyonun doğrulanmasını sağlamak. |
| Dokümantasyon | Ürünün geçmişinin ve uygunluğunun kanıtlanmasını sağlamak. |
Bir tedarikçinin yalnızca kalite sertifikasına sahip olması, nükleer uygulamaya uygun üretim yapabildiğini tek başına göstermeyebilir.
Tedarikçinin; kalite organizasyonu, personel yetkinliği, üretim prosesleri, özel prosesleri, ölçüm altyapısı, muayene kapasitesi, kayıt sistemi, uygunsuzluk yönetimi ve alt tedarikçi kontrolü birlikte değerlendirilmelidir.
Bir kalite sisteminin doküman üzerinde bulunması ile bu sistemin üretim sahasında etkin biçimde uygulanması arasında fark vardır. Bu nedenle gerektiğinde; fabrika ve üretim sahası değerlendirmeleri tedarikçi yeterliliğinin önemli bir parçası olmalıdır.
Özellikle güvenlik açısından önemli ekipmanlarda üretim tesisinin gerçek kapasitesinin değerlendirilmesi önemlidir.
Gerekli boyut, ağırlık, tolerans ve üretim kapasitesinin bulunması.
Gerekli ölçüm, test ve tahribatsız muayene yeteneklerinin bulunması.
Üretim, kalite ve özel proseslerde yeterli deneyime sahip personel.
Üretim ve kalite kayıtlarının güvenilir biçimde oluşturulması ve saklanması.
Nükleer ekipmanlarda kullanılan malzemelerin özellikleri ve geçmişi belirli bir sistematik içinde izlenebilmelidir.
Özellikle önemli bileşenlerde; malzeme sertifikaları, ısıl işlem kayıtları, kaynak kayıtları, muayene sonuçları, test sonuçları ve üretim kayıtları ekipmanla ilişkilendirilebilir durumda olmalıdır.
Bir ekipmanın hangi malzemeden, hangi üretim partisinden, hangi proseslerden ve hangi kontrollerden geçerek üretildiği geriye dönük olarak gösterilebiliyorsa, kalite kararlarının doğrulanması kolaylaşır.
Kaynaklı imalatlarda kalite yalnızca son kaynak görüntüsünün kontrol edilmesiyle değerlendirilemez.
Kaynak prosedürleri, kaynakçı yeterlilikleri, kullanılan malzemeler, kaynak parametreleri, ısıl işlemler ve gerekli muayeneler birlikte değerlendirilmelidir.
Bu kayıtların ekipman ve ilgili üretim noktasıyla ilişkilendirilebilir olması, daha sonra yapılacak değerlendirmeler açısından önemlidir.
Nükleer tedarik zincirinde kalite faaliyetlerinin önemli bir bölümü, üreticinin gerçekleştirdiği kontrollerin yanı sıra bağımsız veya işveren tarafından gerçekleştirilen gözetim faaliyetlerinden oluşabilir.
| Faaliyet | Amaç |
|---|---|
| Doküman incelemesi | Tasarım ve kalite gereksinimlerinin karşılandığını kontrol etmek. |
| Fabrika denetimi | Üretim ve kalite sisteminin uygulamasını değerlendirmek. |
| Witness / gözetim | Kritik üretim veya test faaliyetlerinin izlenmesi. |
| Hold point | Gerekli onay veya kontrol yapılmadan sonraki aşamaya geçilmemesi. |
| Fabrika testi | Ekipmanın belirlenen performans ve fonksiyonlarının doğrulanması. |
| Saha kabulü | Ekipmanın teslim koşullarının doğrulanması. |
Nükleer tedarik zinciri çoğu zaman tek bir üreticiden oluşmaz. Ana tedarikçinin arkasında malzeme, parça, özel proses veya hizmet sağlayan çok sayıda alt tedarikçi bulunabilir.
Bu nedenle ana yüklenicinin veya tedarikçinin kalite sistemi, alt tedarikçilere ilişkin gereksinimleri de kapsamalıdır.
Birinci kademe tedarikçinin çok güçlü bir kalite sistemine sahip olması, onun kullandığı alt tedarikçilerin kontrol edilmemesi halinde bütün zincirin güvenilir olduğu anlamına gelmez.
Üretim veya denetim sırasında bir uygunsuzluk tespit edildiğinde, bunun yalnızca düzeltilmesi yeterli değildir.
Uygunsuzluğun; tanımlanması, kayıt altına alınması, etkisinin değerlendirilmesi, nedeninin araştırılması, düzeltici faaliyetin belirlenmesi ve kapatılmasının doğrulanması gerekir.
Uygunsuzlukların sistematik olarak analiz edilmesi, yalnızca mevcut ekipmanın düzeltilmesini değil, aynı problemin başka ekipmanlarda tekrarlanmasının önlenmesini de sağlayabilir.
Nükleer kalite kayıtlarının değeri, ekipmanın üretiminden çok daha uzun bir döneme yayılabilir.
Bu nedenle kayıtların; oluşturulması, doğrulanması, onaylanması, saklanması, korunması ve gerektiğinde erişilebilir olması gerekir.
| Kayıt | Gösterdiği Bilgi |
|---|---|
| Malzeme sertifikası | Malzemenin belirlenen özelliklere uygunluğu. |
| Üretim kaydı | İmalatın nasıl gerçekleştirildiği. |
| Kaynak kaydı | Kaynak işleminin ilgili gereksinimlere uygunluğu. |
| Muayene kaydı | Kontrol sonuçları. |
| Test kaydı | Fonksiyon ve performans sonuçları. |
| Uygunsuzluk kaydı | Tespit edilen uygunsuzluk ve çözüm yöntemi. |
Nükleer tedarik zincirlerinde yalnızca üretim kalitesi değil, satın alınan ürünün gerçekten sipariş edilen ürün olup olmadığı da önemlidir.
Özellikle karmaşık ve çok kademeli tedarik zincirlerinde; yanlış ürün, yetkisiz değişiklik, sahte belge, izlenebilirliği bozulmuş malzeme veya şüpheli ürün riski ortaya çıkabilir.
Bu nedenle tedarikçi doğrulaması, malzeme ve ürün izlenebilirliği ile kalite kayıtlarının doğrulanması tedarik zinciri yönetiminin önemli parçalarıdır.
15. bölümde ele alınan yerli katkının artırılması, nükleer kalite altyapısının da aynı anda geliştirilmesini gerektirir.
Bir kuruluşun bir ekipmanı ülkede üretebilmesi ile o ekipmanı nükleer güvenlik açısından gerekli kalite sistemleri altında üretebilmesi aynı şey değildir.
Yerli Üretim
+
Nükleer Kalite Sistemi
+
Yetkin Personel
+
İzlenebilirlik
+
Bağımsız Doğrulama
→
Sürdürülebilir Yerli Nükleer Tedarik Yeteneği
Önceki bölümde tartışılan turnkey, split-package ve multi-package yaklaşımlarının her birinde yerli kuruluşların sorumluluğu arttıkça, kalite sorumluluğu da artar.
| Aşama | Yerli Kuruluşun Rolü | Kalite Yetkinliği |
|---|---|---|
| Turnkey | Saha, imalat, montaj ve destek faaliyetlerine katılım. | Kalite sistemini uygulamayı öğrenme. |
| Split Package | Belirli iş veya ekipman paketlerinin sorumluluğu. | Kalite planlama ve tedarikçi kontrolünü geliştirme. |
| Multi-Package | Birden fazla paketin yönetimi ve entegrasyonu. | Entegre kalite ve arayüz yönetimi. |
| Yerli ana yüklenici | Bütünleşik proje sorumluluğu. | Tedarik zinciri boyunca kalite güvencesi. |
| Tasarım yetkinliği | Tasarım ve teknik kararların üstlenilmesi. | Gereksinimden ürüne kadar kalite sorumluluğu. |
Bu nedenle teknoloji transferi ile kalite güvencesi birbirinden ayrı programlar olarak görülmemelidir. Bir ülke daha fazla teknik sorumluluk üstlendikçe, bu sorumluluğu taşıyabilecek kalite altyapısını da geliştirmek zorundadır.
Tedarik zincirindeki bütün ürün ve faaliyetlerin aynı yoğunlukta denetlenmesi her zaman gerekli veya verimli olmayabilir.
Gözetim seviyesi; ekipmanın güvenlik önemi, karmaşıklığı, üretim prosesinin niteliği, tedarikçinin geçmiş performansı ve alt tedarik zincirinin yapısı gibi faktörlere göre belirlenebilir.
Amaç denetim sayısını artırmak değil; doğru riske, doğru zamanda, doğru kalite kontrolünü uygulamaktır.
| Alan | Kontrol Sorusu |
|---|---|
| Tasarım | Kalite gereksinimleri tasarımda açıkça tanımlanmış mı? |
| Şartname | Teknik ve kalite gereksinimleri satın alma dokümanına aktarılmış mı? |
| Tedarikçi | Tedarikçinin gerçek üretim ve kalite kapasitesi doğrulanmış mı? |
| Alt tedarikçi | Alt tedarik zinciri kontrol altında mı? |
| Malzeme | Malzeme kaynağı ve özellikleri izlenebilir mi? |
| İmalat | Kritik üretim prosesleri kontrol ediliyor mu? |
| Muayene | Gerekli muayene ve gözetim faaliyetleri tanımlanmış mı? |
| Test | Test yöntemleri ve kabul kriterleri belirlenmiş mi? |
| Uygunsuzluk | Uygunsuzlukların kayıt, değerlendirme ve kapatma süreci bulunuyor mu? |
| Dokümantasyon | Kalite kayıtları ekipmanla ilişkilendirilebilir mi? |
| Saha | Teslim alınan ekipmanın kayıtları ve fiziksel durumu doğrulanıyor mu? |
Nükleer tedarik zincirinde kalite, bir sertifika veya son kontrolden ibaret değildir. Kalite; gereksinimin tanımlanmasından başlayarak tasarım, satın alma, tedarikçi seçimi, malzeme, imalat, muayene, test, dokümantasyon ve saha kabulüne kadar kesintisiz olarak korunması gereken bir sorumluluktur.
Nükleer bir ekipmanın güvenilirliği, yalnızca fiziksel olarak doğru üretilmiş olmasına değil, bu üretimin nasıl gerçekleştirildiğinin ve hangi kontrollerden geçtiğinin gösterilebilmesine de bağlıdır.
Bu nedenle; malzeme sertifikaları, üretim kayıtları, kaynak kayıtları, muayene sonuçları, test sonuçları, uygunsuzluk kayıtları ve diğer kalite belgeleri yalnızca arşiv dokümanları değildir. Bunlar ekipmanın teknik geçmişini oluşturan ve gerektiğinde kararların yeniden doğrulanmasını sağlayan kayıtlardır.
Yerli nükleer sanayinin gelişmesi açısından bakıldığında ise kalite güvencesi daha da önemli hale gelir. Çünkü bir ülkede yerli üretimin sürdürülebilir olması; üretim tesislerinin kurulmasına değil, bu tesislerin nükleer kalite gereksinimlerini yıllar boyunca istikrarlı ve doğrulanabilir biçimde uygulayabilmesine bağlıdır.
Sonuç olarak; gerçek nükleer tedarik zinciri yetkinliği, yalnızca ekipmanı üretebilmek değil, o ekipmanın doğru tasarıma, doğru malzemeye, doğru üretim prosesine ve doğrulanabilir kalite kayıtlarına sahip olduğunu kanıtlayabilmektir.
Tedarikçinin sözleşmeyi imzalaması, ekipmanın zamanında teslim edileceği anlamına gelmez.
Özellikle uzun üretim sürelerine sahip ve proje programını doğrudan etkileyen ekipmanlarda; sipariş, mühendislik, malzeme, üretim, muayene, test, dokümantasyon ve sevkiyat aşamalarının sözleşme takvimine uygun ilerleyip ilerlemediğinin sürekli izlenmesi gerekir.
Expediting faaliyetinin temel amacı, gerçekleşmiş bir gecikmeyi kayıt altına almak değildir. Asıl amaç; gecikmeye dönüşebilecek eğilimleri mümkün olduğunca erken belirlemek ve gerekli düzeltici faaliyetlerin zamanında başlatılmasını sağlamaktır.
Expediting, tedarik sürecindeki işlerin planlanan kapsam, kalite ve zaman hedeflerine uygun ilerleyip ilerlemediğini izleyen ve gerektiğinde müdahale mekanizmalarını harekete geçiren tedarik yönetimi faaliyetidir.
Bu faaliyet yalnızca yazılı ilerleme raporlarının incelenmesiyle sınırlı değildir. Ekipmanın kritiklik düzeyine bağlı olarak; doküman incelemesi, üretici toplantıları, fabrika ziyaretleri, üretim programı incelemesi, fiziksel üretim doğrulaması ve alt tedarikçi takibi gibi daha ileri yöntemler kullanılabilir.
IAEA da expediting faaliyetlerini basit durum raporlamasından başlayıp, üretim sahasında fiziksel doğrulama ve tedarikçi ile alt tedarikçilerin üretim programlarının ayrıntılı izlenmesine kadar genişleyen bir süreç olarak tanımlamaktadır.
Planlanan ve gerçekleşen üretim tarihlerinin, kilometre taşlarının ve kritik yolun izlenmesi.
Fabrikadaki gerçek üretim ilerlemesinin planlanan üretim programıyla karşılaştırılması.
Raporlanan ilerlemenin gerektiğinde fabrika ziyaretleri ve fiziksel kontrollerle doğrulanması.
Sevkiyat, taşıma, gümrük ve saha tesliminin proje programıyla eşleştirilmesi.
Kritik ekipmanlarda expediting faaliyetinin etkili olabilmesi için sipariş verilmesini beklemek de yeterli değildir.
Tedarik sürecinin; teknik şartnamelerin hazırlanması, tedarikçi seçimi, sipariş verilmesi, mühendislik dokümanları, malzeme siparişleri ve üretim kapasitesi gibi erken aşamaları da takip edilmelidir.
Tasarım dokümanlarının gecikmesi, teknik bir belirsizliğin çözülememesi veya uzun teslim süreli bir malzemenin zamanında sipariş edilmemesi, ekipmanın üretim programını daha üretim başlamadan etkileyebilir.
Tedarikçinin sunduğu üretim programı, yalnızca bir tarih listesi olarak değerlendirilmemelidir.
Programın; mühendislik, malzeme temini, üretim aşamaları, kaynak ve özel prosesler, muayene, test, dokümantasyon ve sevkiyat faaliyetlerini içerecek yeterli ayrıntıya sahip olması önemlidir.
| İzlenen Aşama | Örnek Kontrol |
|---|---|
| Mühendislik | Çizim ve teknik dokümanların zamanında hazırlanması. |
| Malzeme | Kritik hammaddelerin sipariş ve teslim durumu. |
| İmalat | Üretim aşamalarının gerçekleşme durumu. |
| Muayene | Planlanan kontrollerin zamanında yapılması. |
| Test | Test programının ekipman teslim tarihine uyumu. |
| Dokümantasyon | Kalite ve teslim dokümanlarının tamamlanması. |
| Sevkiyat | Taşıma ve saha teslim planının doğrulanması. |
Expediting'in en önemli faaliyetlerinden biri, tedarikçinin bildirdiği ilerleme ile sahadaki gerçek ilerlemenin karşılaştırılmasıdır.
Planlanan İlerleme − Gerçekleşen İlerleme = Sapma
Ancak yalnızca mevcut sapmanın ölçülmesi yeterli değildir. Daha önemli soru; mevcut sapmanın gelecekteki teslim tarihini ve proje programını nasıl etkileyeceğidir.
Bu nedenle expediting faaliyetinde gecikme eğilimi, kritik yol ve ekipmanın diğer proje faaliyetleriyle olan bağlantıları birlikte değerlendirilmelidir.
Her tedarik gecikmesi aynı ölçüde önemli değildir. Bir ekipmanın birkaç günlük gecikmesi proje programını hiç etkilemeyebilirken, başka bir ekipmanın aynı gecikmesi kritik bir montaj faaliyetini durdurabilir.
Bu nedenle expediting; ekipmanın kritiklik düzeyi, ihtiyaç tarihi, üretim süresi, alternatif tedarik imkânı ve proje kritik yolu ile birlikte değerlendirilmelidir.
| Durum | Expediting Yaklaşımı |
|---|---|
| Düşük kritiklik | Periyodik durum raporlaması. |
| Orta kritiklik | Ayrıntılı üretim programı ve düzenli takip. |
| Yüksek kritiklik | Yakın takip, üretici toplantıları ve gerektiğinde fabrika ziyareti. |
| Kritik yol ekipmanı | Sürekli durum değerlendirmesi, alt tedarikçi takibi ve erken düzeltici faaliyet. |
IAEA da expediting faaliyetinin yoğunluğunun ekipmanın kritikliğine göre artırılmasını ve daha kritik durumlarda daha deneyimli personelin görevlendirilmesini önermektedir. :contentReference[oaicite:3]{index=3}
Nükleer santral projelerinde bazı ekipmanların üretim ve teslim süreleri proje programının çok erken aşamalarında dikkate alınır.
Bu ekipmanlarda gecikmenin etkisi, yalnızca ekipmanın geç gelmesi değildir. Gecikme; montaj programını, iş gücü planını, saha faaliyetlerini, testleri ve işletmeye alma programını birbirini izleyen biçimde etkileyebilir.
Sipariş → Mühendislik → Malzeme → İmalat → Test → Sevkiyat → Saha Montajı → Test
Bu zincirin herhangi bir aşamasındaki gecikme, sonraki faaliyetlerin başlangıç tarihini etkileyebilir.
Kritik bir ekipmanın gecikme nedeni, çoğu zaman ana tedarikçinin fabrikasında değil, onun altındaki tedarik zincirinde ortaya çıkabilir.
Örneğin; özel bir malzemenin, dövme parçanın, elektronik bileşenin, özel prosesin veya test hizmetinin gecikmesi ana ekipmanın teslimini etkileyebilir.
Bu nedenle kritik ekipmanlarda gerektiğinde ikinci ve üçüncü kademe tedarikçilerin de izlenmesi gerekir. IAEA, expediting faaliyetinin gerektiğinde ikinci ve üçüncü kademe tedarikçilere kadar genişletilebileceğini açıkça belirtmektedir. :contentReference[oaicite:4]{index=4}
Expediting'in amacı ekipmanı mümkün olan en kısa sürede teslim almak değildir. Amaç; sözleşmede belirlenen kalite, güvenlik ve teknik gereksinimleri koruyarak ekipmanın zamanında teslim edilmesini sağlamaktır.
Gecikme baskısı altında; gerekli muayenelerin atlanması, testlerin azaltılması, uygunsuzluğun görmezden gelinmesi veya eksik dokümantasyonla ekipmanın kabul edilmesi kabul edilebilir bir expediting yaklaşımı değildir.
IAEA da yanlış uygulanan expediting'in tedarikçiyi "köşeleri kesmeye", yetersiz test edilmiş veya standart dışı ürünleri teslim etmeye yöneltebileceği konusunda özellikle uyarıyor. :contentReference[oaicite:5]{index=5}
Tedarik sırasında ortaya çıkan gecikmeler bazen yalnızca program problemi değildir. Gecikmenin nedeni; tasarım değişikliği, teknik belirsizlik, malzeme değişikliği, tedarikçi kapasitesi veya kalite problemi olabilir.
Bu durumda expediting ekibinin yalnızca "gecikme var" demesi yeterli değildir. Gecikmenin temel nedeni ve bunun proje üzerindeki etkisi ortaya konulmalıdır.
| Bulgulanan Sorun | İzlenecek Etki |
|---|---|
| Tasarım gecikmesi | Üretim başlangıcı ve imalat programı. |
| Malzeme gecikmesi | Kritik üretim faaliyetleri. |
| Kalite problemi | Yeniden imalat, test ve teslim tarihi. |
| Kapasite problemi | Üretim hızı ve kaynak tahsisi. |
| Alt tedarikçi gecikmesi | Ana ekipmanın teslim programı. |
İyi bir expediting sistemi yalnızca gecikmiş faaliyetleri değil, gecikme ihtimalini gösterebilecek erken sinyalleri de izlemelidir.
Kritik kilometre taşlarının planlanan tarihlerden sürekli geriye kayması.
Teknik çizimlerin, hesapların veya kalite kayıtlarının gecikmesi.
Fabrikanın planlanan üretim kapasitesine ulaşamaması.
Tekrarlayan uygunsuzluk, yeniden işleme veya başarısız testler.
Tedarikçinin raporladığı yüzde ilerleme tek başına yeterli bir gösterge değildir.
Özellikle kritik ekipmanlarda raporlanan ilerlemenin; fiziksel üretim, tamamlanan dokümanlar, gerçekleşen testler, malzeme durumu ve üretim programı ile tutarlı olup olmadığı değerlendirilmelidir.
Bir ekipmanın %80 tamamlandığının söylenmesi, kalan %20'nin projenin en zor ve en uzun aşaması olmadığı anlamına gelmez. Bu nedenle ilerleme yüzdesi, kritik faaliyetlerin tamamlanma durumu ile birlikte değerlendirilmelidir.
Tedarik takibinin proje yönetimine anlamlı bilgi sağlayabilmesi için raporların standart bir yapıda hazırlanması yararlı olur.
| Bilgi | Amaç |
|---|---|
| Ekipman durumu | Mevcut üretim aşamasını göstermek. |
| Planlanan tarih | Referans programı belirlemek. |
| Tahmini tarih | Mevcut öngörüyü göstermek. |
| Sapma | Program riskini görünür hale getirmek. |
| Temel neden | Sorunun kaynağını belirlemek. |
| Düzeltici faaliyet | Gecikmenin azaltılması için yapılan işlemleri izlemek. |
| Sorumlu kuruluş | Aksiyon sahibini belirlemek. |
| Yeni hedef tarih | Güncellenmiş programı takip etmek. |
Expediting faaliyetinin çıktıları yalnızca satın alma biriminde kalmamalıdır.
Tedarik durumu; proje programı, maliyet kontrolü, saha planlaması, inşaat, mühendislik, kalite ve devreye alma ekiplerine düzenli olarak aktarılmalıdır.
Kritik bir ekipmanın gecikmesi yalnızca satın alma bölümünün problemi değildir. Gecikmenin saha programına, iş gücüne, finansmana ve devreye alma tarihine etkisi birlikte değerlendirilmelidir.
Expediting aynı zamanda sözleşme yönetiminin önemli araçlarından biridir.
Tedarikçinin sözleşmede belirlenen yükümlülükleri yerine getirip getirmediğinin izlenmesi; ödeme, kilometre taşları, performans, garanti ve gerektiğinde sözleşmesel düzeltici faaliyetler açısından önem taşır.
IAEA'nın sözleşme yönetimi yaklaşımında da işverenin yüklenicinin kalite, maliyet ve program performansını gözetmesi ve sözleşmenin uygulanmasını aktif biçimde yönetmesi gerektiği belirtilmektedir. :contentReference[oaicite:6]{index=6}
Tedarikçinin performansı yalnızca ekipmanın zamanında teslim edilip edilmemesiyle değerlendirilmemelidir.
| Gösterge | İzlenen Performans |
|---|---|
| Program performansı | Planlanan ve gerçekleşen teslim tarihleri. |
| Kalite performansı | Uygunsuzluklar, yeniden işler ve kalite sorunları. |
| Dokümantasyon | Teknik ve kalite dokümanlarının zamanında teslimi. |
| Yanıt süresi | Teknik ve ticari taleplere cevap verme hızı. |
| Düzeltici faaliyet | Sorunların çözülme süresi ve etkinliği. |
| Alt tedarik zinciri | Kritik alt tedarikçilerin performansı. |
IAEA'nın tedarikçi performansı için kullandığı göstergeler arasında program performansı, teslimat sapmaları, uygunsuzlukların yaşı ve tedarikçi kaynaklı kalite maliyetleri gibi ölçütler de bulunmaktadır. :contentReference[oaicite:7]{index=7}
Expediting sonucunda oluşan bilgiler yalnızca mevcut ekipmanın takibi için kullanılmamalıdır.
Tedarikçi performansı, gecikme nedenleri, alt tedarikçi problemleri ve kalite sorunları sonraki satın alma kararlarında kullanılabilecek kurumsal bilgiye dönüştürülebilir.
Tedarik → İzleme → Sorun → Düzeltici Faaliyet → Sonuç → Ders Çıkarma → Sonraki Tedarik
| Alan | Kontrol Sorusu |
|---|---|
| Program | Tedarikçinin ayrıntılı üretim programı mevcut mu? |
| Malzeme | Kritik malzemelerin durumu doğrulanıyor mu? |
| Üretim | Gerçek üretim ilerlemesi raporlarla karşılaştırılıyor mu? |
| Alt tedarikçi | Kritik alt tedarikçiler izleniyor mu? |
| Kalite | Kalite sorunlarının programa etkisi değerlendiriliyor mu? |
| Muayene | Kritik kontrol noktaları zamanında planlanmış mı? |
| Test | Test programı teslim tarihiyle uyumlu mu? |
| Lojistik | Taşıma ve saha teslim planı hazır mı? |
| Risk | Gecikme eğilimleri erken uyarı olarak raporlanıyor mu? |
| Aksiyon | Her kritik sorun için sorumlu ve hedef tarih belirlenmiş mi? |
Expediting'in amacı tedarikçiyi sürekli baskı altında tutmak değildir. Amaç; tedarik zincirindeki gerçek durumu zamanında görmek, gecikme risklerini erken belirlemek, gerekli düzeltici faaliyetleri başlatmak ve kalite gereksinimlerini koruyarak ekipmanın proje programına uygun şekilde teslim edilmesini sağlamaktır.
Nükleer santral projelerinde tedarik zincirinin karmaşıklığı nedeniyle yalnızca sözleşmede belirtilen teslim tarihlerini beklemek yeterli değildir.
Özellikle kritik ekipmanlarda; mühendislik, malzeme, üretim, kalite, test, dokümantasyon, alt tedarikçiler ve lojistik birlikte izlenmelidir.
Böylece expediting, yalnızca "ekipman nerede?" sorusuna cevap veren bir takip faaliyeti olmaktan çıkar ve projenin gelecekte karşılaşabileceği tedarik risklerini önceden gören bir erken uyarı sistemine dönüşür.
Sonuç olarak; iyi bir expediting sistemi, gecikmeyi teslim tarihinde keşfetmez; gecikmenin işaretlerini üretim başlamadan önce görmeye çalışır.
Teklif değerlendirmesinden sonra başlayan sözleşme müzakeresi, yalnızca fiyat üzerinde pazarlık yapılması değildir.
Nükleer santral projelerinde sözleşme; teknik kapsamı, sorumlulukları, proje takvimini, performans gereksinimlerini, kalite koşullarını, ödeme mekanizmasını, risklerin dağılımını ve tarafların birbirleriyle nasıl çalışacağını belirleyen temel proje yönetimi araçlarından biridir.
Bu nedenle müzakerenin amacı yalnızca ticari olarak daha iyi bir fiyat elde etmek değil; teklif aşamasında belirsiz kalan konuları sözleşme imzalanmadan önce açık, ölçülebilir ve uygulanabilir hale getirmektir.
Nükleer projelerde milyonlarca teknik ve ticari ayrıntının birbirine bağlı olması nedeniyle, yalnızca toplam sözleşme bedeline odaklanan bir müzakere yaklaşımı yanıltıcı olabilir.
Daha düşük görünen bir sözleşme bedeli; daha fazla işveren sorumluluğu, daha geniş kapsam istisnaları, daha zayıf performans garantileri, daha uzun ödeme süresi veya daha fazla proje riski ile birlikte gelebilir.
Müzakerenin temel amacı, tarafların sözleşme süresince farklı yorumlayabileceği konuları mümkün olduğunca önceden açıklığa kavuşturmaktır.
Özellikle büyük ve uzun süreli nükleer projelerde sözleşmenin yalnızca imza tarihinde değil, yıllar boyunca uygulanacağı dikkate alınmalıdır.
Kapsamın, sorumlulukların ve teknik gereksinimlerin farklı yorumlara mümkün olduğunca az açık olması.
Performans, teslim, kabul ve ödeme koşullarının ölçülebilir kriterlere bağlanması.
İşveren ve yüklenicinin sorumluluk sınırlarının açık biçimde belirlenmesi.
Risklerin, bunları yönetme kapasitesi bulunan tarafa uygun şekilde dağıtılması.
Başarılı bir müzakere masada değil, masaya oturmadan önce başlar.
Müzakere başlamadan önce teklif, ihale şartnamesi, teknik istisnalar, ticari koşullar ve önceki yazışmalar birlikte incelenmelidir.
Özellikle teklif değerlendirmesi sırasında belirlenen; teknik sapmalar, kapsam istisnaları, alternatif çözümler, fiyat varsayımları, teslim tarihleri, garanti koşulları ve işveren sorumlulukları müzakere gündeminin temelini oluşturur.
| Hazırlık Alanı | Temel Soru |
|---|---|
| Teknik | Teklifte hangi teknik istisnalar bulunmaktadır? |
| Kapsam | Hangi işler yükleniciye, hangileri işverene aittir? |
| Program | Kritik kilometre taşları gerçekçi midir? |
| Ticari | Fiyat hangi varsayımlara dayanmaktadır? |
| Risk | Hangi riskler hangi tarafa aktarılmaktadır? |
| Garanti | Performans hangi kriterlerle ölçülecektir? |
| Teknoloji transferi | Hangi bilgi, eğitim, mühendislik ve üretim yetkinlikleri aktarılacaktır? |
Nükleer santral sözleşmeleri yalnızca hukuk veya satın alma konusu değildir. Teknik, ticari, finansal ve hukuki konular birbirine bağlıdır.
Bu nedenle müzakere ekibinde farklı disiplinlerin birlikte temsil edilmesi gerekir. Kaynak dokümanda müzakere ekibi; ticari, teknik, hukuki ve finansal grupların birlikte çalışacağı bir yapı olarak ele alınmaktadır. :contentReference[oaicite:2]{index=2}
Tasarım, performans, kapsam, teknik istisnalar ve arayüzlerin değerlendirilmesi.
Sözleşme hükümleri, sorumluluklar, uyuşmazlıklar, uygulanacak hukuk ve değişiklik mekanizmaları.
Ödeme koşulları, finansman etkileri, fiyat ayarlamaları ve finansal riskler.
Fiyat, ticari koşullar, teşvikler, cezalar ve sözleşme yönetimi.
Müzakerenin sistematik yürütülebilmesi için konuların önceden sınıflandırılması gerekir.
| Konu | Müzakere Edilecek Unsurlar |
|---|---|
| Teknik kapsam | Tasarım, ekipman, sistemler, standartlar ve teknik gereksinimler. |
| Kapsam sınırları | İşveren ve yüklenici sorumluluklarının sınırları. |
| Program | Başlangıç, kilometre taşları, teslim ve tamamlanma tarihleri. |
| Performans | Güç, verim, kullanılabilirlik ve kabul kriterleri. |
| Garanti | Garanti süresi, kapsamı ve düzeltme yükümlülükleri. |
| Ödeme | Avans, kilometre taşı, gerçekleşen iş ve kabul bağlantılı ödemeler. |
| Risk | Maliyet, program, teknik ve tedarik risklerinin dağılımı. |
| Teknoloji transferi | Bilgi, eğitim, dokümantasyon, mühendislik ve üretim yetkinliği. |
Müzakeredeki en önemli konulardan biri, teklif değerlendirmesi sırasında belirlenen teknik istisnaların sözleşmeye nasıl aktarılacağıdır.
Bir tedarikçinin teklifinde yer alan istisna, teklif değerlendirmesi sırasında kabul edilmiş olsa bile, sözleşmede açıkça tanımlanmadığı takdirde ileride farklı yorumlara neden olabilir.
Kabul edilen veya reddedilen her önemli teknik sapmanın; kapsamı, gerekçesi, teknik sonucu, sorumluluğu ve maliyet etkisi açık biçimde kayıt altına alınmalıdır.
Nükleer santral projelerinde birçok sorun, tarafların aynı işi farklı kapsamlarla tanımlamasından kaynaklanabilir.
Özellikle; mühendislik, tedarik, inşaat, montaj, test, devreye alma, eğitim ve işletmeye hazırlık arasındaki sınırlar açıkça belirlenmelidir.
Her iş kalemi için mümkün olduğunca; kim yapacak, kim onaylayacak, kim sağlayacak, kim test edecek ve kim kabul edecek sorularının cevapları bulunmalıdır.
Sözleşme müzakeresinin en kritik konularından biri risklerin taraflar arasında nasıl dağıtılacağıdır.
Ancak bir riskin sözleşmeyle diğer tarafa aktarılması, o riskin ortadan kalktığı anlamına gelmez.
Risk yükleniciye aktarılmış olsa bile yüklenicinin bunu yönetememesi durumunda; gecikme, yeniden müzakere, maliyet artışı veya proje performansında bozulma yine projenin tamamını etkileyebilir.
Bu nedenle risk, mümkün olduğunca onu kontrol edebilecek ve yönetebilecek tarafa verilmelidir.
Fiyat müzakeresi yalnızca toplam sözleşme bedelinin düşürülmesine odaklanmamalıdır.
Fiyatın hangi varsayımlara dayandığı ve hangi koşullarda değişebileceği de incelenmelidir.
| Unsur | İncelenecek Konu |
|---|---|
| Temel fiyat | Sözleşme kapsamındaki toplam bedel. |
| Fiyat ayarlaması | Malzeme, işçilik ve diğer maliyet değişimleri. |
| Opsiyonlar | Fiyata dahil ve hariç seçenekler. |
| Değişiklikler | Kapsam değişikliğinin fiyatlandırılması. |
| Ödeme | Ödeme zamanlamasının finansal etkisi. |
Teslim tarihi, sözleşmede yalnızca bir takvim tarihi olarak tanımlanmamalıdır.
Programın; kritik kilometre taşları, mühendislik teslimleri, imalat başlangıcı, önemli ekipmanların tamamlanması, fabrika testleri, sevkiyat, saha teslimi ve kabul gibi ara aşamalarla birlikte tanımlanması gerekir.
Böylece proje yönetimi, ekipmanın teslim edilmesini beklemek yerine gecikme eğilimlerini daha erken görebilir.
Performans garantileri, sözleşmede verilen teknik taahhütlerin ölçülebilir hale getirilmesini sağlar.
Ancak bir performans garantisinin anlamlı olabilmesi için; ölçüm yöntemi, test koşulları, kabul kriterleri, toleranslar, test prosedürü ve başarısızlık durumunda uygulanacak mekanizma önceden tanımlanmalıdır.
Asıl önemli olan; performansın nasıl ölçüleceğinin ve hedef karşılanmadığında ne yapılacağının sözleşmede açıkça belirtilmesidir.
Sözleşmelerde yalnızca garanti süresinin belirtilmesi yeterli olmayabilir. Uygunsuzluk veya performans eksikliği durumunda yüklenicinin ne yapacağı da tanımlanmalıdır.
Bunlar; düzeltme, yeniden imalat, yeniden test, değiştirme veya gerekli teknik iyileştirmenin yapılması gibi mekanizmaları içerebilir.
Teknoloji transferi yalnızca sözleşmeye "teknoloji transferi yapılacaktır" şeklinde bir madde eklenmesiyle gerçekleşmez.
Transfer edilecek unsurların somutlaştırılması gerekir.
| Alan | Somutlaştırılabilecek Unsur |
|---|---|
| Eğitim | Eğitim programları, süreleri ve katılımcılar. |
| Mühendislik | Tasarım dokümanlarına, hesaplara ve mühendislik süreçlerine erişim. |
| Üretim | Yerli üretim, montaj ve imalat yetkinliğinin geliştirilmesi. |
| Dokümantasyon | Teknik bilgi, prosedürler ve eğitim materyalleri. |
| İnsan kaynağı | Sahada ve fabrikada uygulamalı katılım. |
| Fikri mülkiyet | Kullanım hakları, lisanslar ve gizlilik koşulları. |
Kaynak dokümanda teknoloji transferi kapsamında teknik bilgi, patent, know-how, teknik yardım, eğitim, lisanslama, fikri mülkiyet ve gizlilik gibi konuların sözleşmede tanımlanabileceği belirtilmektedir. :contentReference[oaicite:3]{index=3}
Ödeme mekanizması, yalnızca finansal bir konu değildir. Aynı zamanda proje performansının yönetilmesinde kullanılabilecek bir mekanizmadır.
Ödemelerin; gerçekleşen iş, doğrulanmış kilometre taşları, kabul edilen teslimatlar veya sözleşmede tanımlanmış diğer performans kriterleri ile ilişkilendirilmesi mümkündür.
Bu nedenle ödeme takvimi ile proje programı arasında doğrudan bir ilişki kurulmalıdır.
Müzakereye tek bir çözümle girmek, tarafın hareket alanını daraltabilir.
Bu nedenle önemli konularda; kabul edilebilir çözüm, alternatif çözüm ve kabul edilemeyecek durum önceden belirlenmelidir.
Kaynak dokümanda da müzakere hazırlığında alternatiflerin ve BATNA'nın değerlendirilmesi, destekleyici argümanların hazırlanması ve olası ayarlamaların önceden ele alınması önerilmektedir. :contentReference[oaicite:4]{index=4}
Her önemli konu için önceden; hedef, kabul edilebilir sınır, alternatif çözüm ve gerekçe belirlenmesi, müzakerenin kontrolünü kolaylaştırır.
| Aşama | Temel Faaliyet |
|---|---|
| Hazırlık | Konuların, hedeflerin, risklerin ve alternatiflerin belirlenmesi. |
| Açılış | Gündem, yöntem ve müzakere çerçevesinin oluşturulması. |
| İlk teklifler | Tarafların temel pozisyonlarının ortaya konulması. |
| Teknik görüşmeler | Teknik kapsam, istisnalar, performans ve sorumlulukların incelenmesi. |
| Ticari görüşmeler | Fiyat, ödeme, garanti ve risk paylaşımının görüşülmesi. |
| Hukuki görüşmeler | Sözleşme hükümleri, sorumluluklar, uyuşmazlıklar ve değişiklik mekanizmalarının netleştirilmesi. |
| Uzlaşma | Kabul edilen değişikliklerin ve karşılıklı tavizlerin belirlenmesi. |
| Açık konular | Çözülemeyen maddelerin, sorumluların ve hedef tarihlerin kayıt altına alınması. |
| Sonuçlandırma | Anlaşmaya varılan tüm konuların teyit edilmesi. |
| Dokümantasyon | Anlaşmaların nihai sözleşme metnine aktarılması. |
Müzakerede sözlü olarak anlaşmaya varılan bir konunun sözleşme dokümanlarına doğru şekilde aktarılması kritik öneme sahiptir.
Bunun için; toplantı tutanakları, revize teknik şartnameler, ticari koşullar, fiyat tabloları, kapsam listeleri, sorumluluk matrisleri ve değişiklik kayıtları birbirleriyle tutarlı olmalıdır.
Müzakerede elde edilen bir uzlaşmanın gerçek anlamı, sözleşme dokümanlarında açık, izlenebilir ve uygulanabilir biçimde yer almasıyla ortaya çıkar.
Nükleer santral sözleşmeleri çok sayıda teknik ve ticari dokümandan oluşabilir.
Bu dokümanlar arasında farklılık ortaya çıkması halinde hangisinin geçerli olacağı da önceden belirlenmelidir.
Bu nedenle sözleşmede; dokümanlar arasındaki öncelik sırası, değişiklik prosedürü, teknik şartname ile teklif arasındaki ilişki ve sözleşme eklerinin hukuki statüsü açıkça tanımlanmalıdır.
Kaynak dokümanda sözleşmenin genel hükümleri arasında "order of precedence", yani dokümanlar arasında öncelik sırasının belirlenmesi de yer almaktadır. :contentReference[oaicite:5]{index=5}
Büyük projelerde her teknik veya ticari konunun aynı toplantıda sonuçlandırılması mümkün olmayabilir.
Ancak çözülemeyen konuların yalnızca "daha sonra görüşülecek" şeklinde bırakılması risklidir.
Her açık konu için; konu tanımı, sorumlu taraf, gerekli bilgi, hedef tarih ve karar mekanizması belirlenmelidir.
| Açık Konu | Sorumlu | Hedef Tarih | Sonraki Adım |
|---|---|---|---|
| Teknik istisna | Teknik ekip | Belirlenecek | Teknik açıklama |
| Fiyat ayarlaması | Ticari ekip | Belirlenecek | Revize teklif |
| Sorumluluk sınırı | Hukuk / teknik | Belirlenecek | Sözleşme maddesi |
Sözleşme imzalandıktan sonra proje koşullarının değişmesi mümkündür. Bu nedenle değişiklik yönetimi mekanizmasının müzakere aşamasında oluşturulması önemlidir.
Değişiklik prosedürü en azından; değişiklik talebinin hazırlanması, teknik değerlendirme, maliyet etkisi, program etkisi, sorumlulukların değerlendirilmesi, onay ve kayıt adımlarını kapsamalıdır.
Böylece proje sırasında ortaya çıkan her değişiklik, yalnızca teknik bir karar olarak değil; kapsam + maliyet + program + kalite + risk ilişkisi içinde değerlendirilebilir.
Müzakerenin tamamlanması, sözleşme yönetiminin başlangıcıdır.
İmzadan önce son kez; ihale şartnamesi, teklif, teknik istisnalar, müzakere tutanakları, revize fiyatlar, ödeme planı, garanti koşulları, program, teknoloji transferi hükümleri ve sözleşme ekleri birlikte kontrol edilmelidir.
Müzakere sırasında üzerinde anlaşmaya varılan her önemli konunun; sözleşmede, eklerinde veya sözleşmenin açıkça atıf yaptığı dokümanlarda karşılığının bulunması gerekir.
| Alan | Kontrol Sorusu |
|---|---|
| Teknik kapsam | Tüm teknik istisnalar açıkça tanımlandı mı? |
| Sorumluluk | İşveren ve yüklenici sınırları net mi? |
| Program | Kritik kilometre taşları tanımlandı mı? |
| Performans | Performans kriterleri ölçülebilir mi? |
| Garanti | Eksiklik durumunda uygulanacak mekanizma açık mı? |
| Fiyat | Fiyatın hangi varsayımlara dayandığı belli mi? |
| Risk | Riskler onları yönetebilecek taraflara uygun şekilde dağıtıldı mı? |
| Teknoloji transferi | Transfer edilecek unsurlar ölçülebilir biçimde tanımlandı mı? |
| Değişiklik | Değişiklik yönetimi mekanizması oluşturuldu mu? |
| Dokümanlar | Dokümanlar arasındaki öncelik sırası belirlendi mi? |
| Açık konular | Sonuçlandırılmamış konular için sorumlu ve hedef tarih var mı? |
| Son kontrol | Müzakerede varılan tüm anlaşmalar sözleşmeye aktarıldı mı? |
İyi bir sözleşme müzakeresi, karşı tarafın mümkün olan en fazla tavizi vermesini sağlamak değildir. Amaç; projenin teknik, ticari, hukuki ve finansal belirsizliklerini mümkün olduğunca erken azaltmak, sorumlulukları açıkça belirlemek, riskleri yönetilebilir şekilde dağıtmak ve tarafların yıllar boyunca uygulayabileceği bir sözleşme sistemi oluşturmaktır.
Nükleer santral sözleşmesinin imzalanması, uzun bir proje yaşam döngüsünün başlangıcını oluşturur. Bu nedenle müzakere aşamasında alınan kararların etkisi yalnızca sözleşme bedeliyle sınırlı değildir.
Teknik kapsam, program, kalite, performans, garanti, ödeme, teknoloji transferi, tedarik, değişiklik yönetimi ve risk paylaşımı; projenin sonraki yıllardaki uygulanabilirliğini doğrudan etkileyen birbirine bağlı unsurlardır.
Kaynak dokümanda da müzakerenin, tarafların gelecekteki davranışlarını yönlendirecek bir anlaşma oluşturma süreci olduğu; iyi niyet, hazırlık, açık iletişim, tavizlerin zamanlaması ve anlaşmaların belgelenmesinin önemli olduğu vurgulanmaktadır. :contentReference[oaicite:6]{index=6}
Bu nedenle; iyi sözleşme, iyi müzakere edilmiş sözleşmedir; iyi müzakere ise yalnızca fiyatı değil, projenin tamamını müzakere eder.
Büyük bir nükleer santral sözleşmesinin yalnızca hukukçular veya yalnızca mühendisler tarafından müzakere edilmesi doğru bir yaklaşım değildir.
Sözleşmenin teknik, ticari, hukuki, finansal, program ve proje yönetimi sonuçları birbirleriyle bağlantılı olduğundan; farklı disiplinleri aynı karar mekanizmasında bir araya getiren bir müzakere ekibi gereklidir.
Disiplinler arası ekip oluşturmanın amacı her uzmanın yalnızca kendi konusunu savunması değildir.
Amaç; teknik, ticari, hukuki ve finansal sonuçların birlikte değerlendirilerek projenin bütünü açısından tutarlı kararlar alınmasıdır.
Tasarım, performans, güvenlik, kalite, inşa edilebilirlik, program ve teknik istisnaların değerlendirilmesi.
Fiyat, ödeme, ticari koşullar, teşvikler, cezalar ve risk paylaşımının değerlendirilmesi.
Sözleşme hükümleri, sorumluluklar, garantiler, uyuşmazlıklar, uygulanacak hukuk ve değişiklik mekanizmaları.
Finansman, nakit akışı, faiz, ödeme yapısı, finansal riskler ve ekonomik sonuçlar.
Büyük nükleer projelerde müzakere ekibinin proje yönetiminden bağımsız çalışması da doğru değildir.
Çünkü müzakere edilen hemen her konu; proje programı, kaynak ihtiyacı, arayüzler, iş gücü, tedarik, kalite ve saha faaliyetleri üzerinde sonuç doğurabilir.
Bu nedenle proje yönetimi, farklı disiplinlerden gelen değerlendirmelerin proje hedefleriyle bütünleştirilmesinde önemli bir koordinasyon rolü üstlenir.
Örneğin bir teknik kapsam azaltımı sözleşme fiyatını düşürebilir. Ancak aynı değişiklik daha fazla işveren personeli, ek mühendislik, ilave saha çalışması veya daha uzun proje süresi gerektiriyorsa, toplam proje etkisi farklı olabilir.
Disiplinler arası bir ekibin etkili çalışabilmesi için tek bir koordinasyon noktası bulunmalıdır.
Müzakere liderinin temel görevi bütün teknik ayrıntıları kendisinin çözmesi değildir. Görevi; ekip üyelerinin görüşlerini bütünleştirmek, gündemi yönetmek, karar yetkilerini kullanmak, tarafların pozisyonlarını koordine etmek ve üzerinde anlaşmaya varılan konuların kayıt altına alınmasını sağlamak olmalıdır.
Farklı uzmanlıkların görüşlerini ortak müzakere pozisyonuna dönüştürmek.
Konuları önem ve önceliklerine göre sıralamak.
Yetki sınırları içinde anlaşmaları sonuçlandırmak veya üst makama taşımak.
Müzakere sonuçlarının izlenebilir biçimde belgelenmesini sağlamak.
Müzakere ekibi karşı tarafla görüşmeye başlamadan önce kendi içinde ortak bir pozisyon oluşturmalıdır.
Bunun için her önemli konu; hedef, kabul edilebilir sınır, alternatif çözüm ve karar yetkisi açısından değerlendirilmelidir.
| Konu | İç Hazırlık |
|---|---|
| Hedef | Ekip için ulaşılmak istenen sonuç. |
| Kabul sınırı | Daha fazla taviz verilemeyecek sınır. |
| Alternatif | İlk çözüm mümkün olmadığında uygulanabilecek seçenek. |
| Gerekçe | Talebin teknik, ticari veya hukuki dayanağı. |
| Yetki | Müzakere ekibinin kendi başına karar verebileceği sınır. |
Nükleer proje sözleşmelerinde kullanılabilecek müzakere teknikleri çok çeşitlidir. Ancak tekniklerin seçimi, konuya, tarafların ilişkisine, sözleşmenin yapısına ve kararın önemine göre değişir.
Karşı tarafın teklifinin arkasındaki varsayımları, maliyetleri ve teknik gerekçeleri anlamaya yönelik sorular sormak.
Bir konuda verilen tavizin başka bir konuda karşılık bulmasını sağlayacak dengeli çözümler geliştirmek.
Birbirinden bağımsız konuları tek tek değil, birbirleriyle ilişkili bir paket halinde değerlendirmek.
Tartışmayı kişisel görüşlerden uzaklaştırıp teknik şartname, standart, performans kriteri veya doğrulanabilir verilere dayandırmak.
Müzakerede yalnızca kendi pozisyonunu anlatmak yeterli değildir. Karşı tarafın hangi varsayımlarla hareket ettiğini anlamak da önemlidir.
Örneğin; "Bu teslim tarihi hangi üretim varsayımlarına dayanıyor?" veya "Bu kapsam istisnasının gerekçesi nedir?" gibi sorular, doğrudan bir itirazdan daha fazla bilgi sağlayabilir.
Aktif dinleme, karşı tarafın pozisyonunu kabul etmek anlamına gelmez. Öncelikle; ne söylendiğini ve neden söylendiğini anlamayı sağlar.
Müzakerede taviz vermek kaçınılmaz olabilir. Ancak tavizin otomatik ve karşılıksız verilmesi, müzakerenin dengesini değiştirebilir.
Bu nedenle önemli tavizlerin; kapsamı, karşılığı ve proje üzerindeki etkisi değerlendirilmelidir.
Bir fiyat indiriminin karşılığında teslim tarihinin değişmesi veya garanti kapsamının daralması mümkün olabilir. Bu nedenle tavizler tek başına değil; toplam sözleşme dengesi içinde değerlendirilmelidir.
Bazı konuların tek tek müzakere edilmesi tarafların dar bir alana sıkışmasına neden olabilir.
Örneğin; fiyat + teslim tarihi + ödeme koşulu birlikte ele alınarak tarafların toplam değer yaratabileceği alternatifler araştırılabilir.
Bu yaklaşımda amaç, bir tarafın kazancını diğer tarafın kaybına dönüştürmekten ziyade; farklı önceliklerin bir araya getirilmesiyle uygulanabilir bir toplam çözüm oluşturmaktır.
Özellikle teknik anlaşmazlıklarda kişisel görüşlerin karşı karşıya gelmesi yerine objektif kriterlerin kullanılması yararlı olabilir.
Bunlar; ihale şartnamesi, sözleşme, teknik standartlar, kabul kriterleri, test sonuçları, doğrulanabilir maliyet verileri ve onaylanmış proje programı olabilir.
Teknik ve ticari anlaşmazlıkların mümkün olduğunca önceden belirlenmiş kriterlere dayandırılması, müzakereyi kişisel görüş çatışmasından çıkararak doğrulanabilir bir zemine taşır.
Müzakere literatüründe BATNA (Best Alternative to a Negotiated Agreement), anlaşmaya varılamaması durumunda uygulanabilecek en iyi alternatif yaklaşımı ifade eder.
Nükleer proje sözleşmelerinde bunun anlamı; belirli bir konuda anlaşma sağlanamadığında projenin nasıl ilerleyebileceğinin önceden değerlendirilmesidir.
Bu alternatif; farklı bir teknik çözüm, farklı bir tedarik yöntemi, farklı bir ödeme yapısı veya farklı bir sözleşme yaklaşımı olabilir.
Kaynak dokümanda da müzakere hazırlığında BATNA'nın değerlendirilmesi ve destekleyici argümanların önceden hazırlanması önerilmektedir. :contentReference[oaicite:1]{index=1}
Müzakere ekibinin teknik olarak çok güçlü olması, iletişimin de otomatik olarak güçlü olacağı anlamına gelmez.
Özellikle karmaşık teknik konularda gereksiz ayrıntıların müzakereyi dağıtmasını önlemek için; konu, gerekçe, veri, talep ve beklenen sonuç sıralaması kullanılabilir.
Sorun → Veri → Etki → Öneri → Beklenen Sonuç
Müzakere sırasında farklı uzmanların farklı görüşlere sahip olması normaldir. Ancak bu farklılıkların karşı tarafa kontrolsüz biçimde yansıtılması müzakere ekibinin ortak pozisyonunu zayıflatabilir.
Bu nedenle; iç tartışma ile dış müzakere pozisyonunun birbirinden ayrılması önemlidir.
Teknik bir konuda farklı görüş varsa, ekip önce kendi içinde değerlendirmeli; karşı tarafa ise üzerinde uzlaşılmış ve yetkilendirilmiş pozisyon aktarılmalıdır.
Kaynak dokümanda iyi bir müzakerecide uzmanlık ve iletişim becerilerinin yanında; dinleme, analiz, empati, özdenetim ve tutarlılık gibi özellikler de vurgulanmaktadır. :contentReference[oaicite:2]{index=2}
Müzakere edilen konunun teknik veya ticari içeriğini anlayabilmek.
Karşı tarafın gerçek ihtiyaçlarını ve gerekçelerini anlayabilmek.
Bir teklifin veya tavizin toplam proje etkisini değerlendirebilmek.
Daha önce alınmış kararlar ve ekip pozisyonlarıyla uyumlu hareket etmek.
Müzakere teknikleri, sözleşmenin teknik veya güvenlik gereksinimlerinin gevşetilmesi için kullanılmamalıdır.
Özellikle nükleer projelerde; güvenlik gereksinimleri, lisans koşulları, kalite kriterleri ve zorunlu teknik standartlar ticari pazarlığın konusu haline getirilmemelidir.
Fiyat, ödeme, program, sorumluluk ve ticari riskler müzakere edilebilir. Ancak düzenleyici gereklilikler, nükleer güvenlik ve zorunlu kalite kriterleri sözleşme müzakeresi sırasında ticari taviz konusu haline getirilmemelidir.
Müzakerede elde edilen sonuçların yazılı hale getirilmesi, müzakerenin kendisi kadar önemlidir.
Her toplantı sonrasında; üzerinde anlaşmaya varılan konular, açık kalan konular, sorumlular, hedef tarihler ve sözleşmede yapılacak değişiklikler kayıt altına alınmalıdır.
Kaynak dokümanda da müzakerenin sonunda anlaşmaların teyit edilmesi, açık kalan konuların belirlenmesi ve sonuçların belgelenmesi önemli aşamalar olarak ele alınmaktadır. :contentReference[oaicite:3]{index=3}
| Alan | Kontrol Sorusu |
|---|---|
| Ekip | Teknik, ticari, hukuki ve finansal uzmanlıklar temsil ediliyor mu? |
| Yetki | Müzakere ekibinin karar yetkileri açık mı? |
| Hedef | Her önemli konu için hedef belirlenmiş mi? |
| Sınır | Kabul edilebilir sınırlar belirlenmiş mi? |
| Alternatif | Anlaşma sağlanamazsa uygulanabilecek alternatifler değerlendirildi mi? |
| Teknik | Teknik istisnaların etkileri değerlendirildi mi? |
| Ticari | Fiyat ve ödeme koşullarının toplam etkisi incelendi mi? |
| Risk | Risklerin dağılımı açık mı? |
| İletişim | Ekip tek ve tutarlı bir pozisyonla mı müzakere ediyor? |
| Kayıt | Alınan kararlar izlenebilir biçimde kayıt altına alınıyor mu? |
Müzakere ekibinin farklı uzmanlıklardan oluşması, her uzmanlığın kendi konusu üzerinde çalışıp diğer konulardan bağımsız karar vermesi anlamına gelmez.
Teknik bir değişiklik ticari sonucu, ticari bir değişiklik teknik riski, finansman koşulları ise proje programını etkileyebilir.
Bu nedenle müzakere ekibinin temel görevi; kendi disiplininin çıkarını tek başına maksimize etmek değil, bütün proje açısından uygulanabilir ve dengeli bir sözleşme oluşturulmasına katkı sağlamaktır.
Nükleer santral projelerinde sözleşme müzakeresi, farklı uzmanlıkların aynı masada bulunmasını gerektiren karmaşık bir süreçtir.
Teknik uzmanlık tek başına yeterli değildir. Hukuki bilgi, ticari değerlendirme, finansal analiz, proje yönetimi, iletişim ve karar verme yeteneğinin birlikte çalışması gerekir.
İyi hazırlanmış bir müzakere ekibi; karşı tarafın teklifini anlamaya, riskleri görünür hale getirmeye, alternatifleri değerlendirmeye, tavizleri yönetmeye ve ulaşılan anlaşmaları uygulanabilir sözleşme hükümlerine dönüştürmeye yardımcı olur.
Sonuç olarak; iyi bir müzakere ekibi yalnızca daha iyi şartlar arayan bir ekip değildir; projenin gelecekte karşılaşabileceği belirsizlikleri sözleşme aşamasında azaltan bir proje yönetimi ekibidir.
Nükleer santral projelerinde tasarım, düzenleyici gereksinimler, tedarik koşulları veya saha uygulamaları zaman içinde değişebilir.
Projenin uzun yıllar sürmesi ve çok sayıda teknik, ticari ve kurumsal arayüz içermesi nedeniyle; sözleşmenin imzalandığı gün belirlenen kapsamın proje boyunca hiç değişmemesi gerçekçi bir beklenti değildir.
Ancak her değişiklik yalnızca teknik bir karar değildir. Değişikliğin; maliyet, süre, kalite, lisanslama, nükleer güvenlik, tedarik, saha uygulaması ve diğer sistemlerle arayüz üzerindeki etkileri birlikte değerlendirilmelidir.
Etkili değişiklik yönetiminin amacı projedeki bütün değişiklikleri durdurmak değildir. Amaç; değişikliğin nedenini, etkisini, maliyetini, süresini, risklerini ve sorumluluklarını karar verilmeden önce görünür hale getirmektir.
Sözleşme değişiklikleri farklı kaynaklardan ortaya çıkabilir. Bunların bazıları proje ekibinin kontrolünde olabilirken, bazıları dış koşullardan kaynaklanabilir.
Tasarım geliştirmeleri, teknik hataların düzeltilmesi veya sistem arayüzlerindeki değişiklikler.
Lisanslama sürecinde ortaya çıkan yeni veya revize gereksinimler.
Malzeme, ekipman, üretim kapasitesi veya tedarikçi kaynaklı değişiklikler.
Saha koşulları, montaj, arayüzler veya uygulama sırasında ortaya çıkan gereksinimler.
Bir değişiklik talebinin ortaya çıkması, değişikliğin otomatik olarak kabul edilmesi anlamına gelmez.
Talep önce; neden, kapsam, teknik gereklilik, maliyet, süre, güvenlik, kalite, lisanslama ve sözleşme açısından değerlendirilmelidir.
Değişiklik Talebi → Etki Analizi → Değerlendirme → Karar
Böylece proje ekibi "değişiklik istendi" ile "değişiklik onaylandı" arasındaki farkı açık biçimde koruyabilir.
Değişiklik Talebi → Teknik Etki → Maliyet Etkisi → Program Etkisi → Lisanslama Etkisi → Güvenlik ve Kalite Değerlendirmesi → Karar → Sözleşme Değişikliği → Uygulama → Doğrulama
Bu akışın amacı, değişikliğin yalnızca ortaya çıktığı bölümde değerlendirilmesini önlemek ve proje üzerindeki bütün etkilerini görünür hale getirmektir.
İlk aşamada değişikliğin teknik kapsamı belirlenmelidir.
Özellikle; hangi sistemlerin, yapıların ve bileşenlerin etkilendiği, hangi dokümanların değişeceği, hangi hesapların tekrarlanacağı ve hangi testlerin yeniden yapılması gerekeceği ortaya konulmalıdır.
| Teknik Alan | Değerlendirme |
|---|---|
| Tasarım | Çizim, hesap ve teknik dokümanlara etkisi. |
| Sistemler | İlgili sistem ve bileşenlerdeki etkiler. |
| Arayüzler | Diğer sistem ve disiplinlerle olan bağlantılara etkisi. |
| İmalat | Üretim ve tedarik programına etkisi. |
| Test | Muayene ve test gereksinimlerine etkisi. |
| Dokümantasyon | Revize edilmesi gereken kayıt ve dokümanlar. |
Nükleer projelerde herhangi bir teknik değişiklik, kapsamı küçük görünse bile güvenlik ve lisanslama açısından değerlendirilmelidir.
Değişikliğin; güvenlik analizlerine, güvenlik fonksiyonlarına, önemli güvenlik yapılarına, sistem performansına, işletme prosedürlerine veya lisanslama dokümanlarına etkisi bulunup bulunmadığı belirlenmelidir.
Bir ekipmanın değiştirilmesi, yalnızca o ekipmanın satın alma maliyetini değiştirmeyebilir. Yeni ekipman için; tasarım, analiz, lisanslama, üretim, test, dokümantasyon, eğitim ve saha uygulaması gibi ek faaliyetler gerekebilir.
Değişikliğin maliyet etkisi yalnızca yeni ekipmanın veya ek işin doğrudan fiyatından oluşmaz.
Dolaylı etkiler de dikkate alınmalıdır.
| Maliyet Unsuru | Örnek Etki |
|---|---|
| Mühendislik | Yeni tasarım ve hesap çalışmaları. |
| Tedarik | Yeni ekipman veya malzeme maliyeti. |
| İmalat | Yeniden imalat veya ilave üretim. |
| Saha | İlave montaj veya söküm çalışmaları. |
| Test | Ek muayene ve test faaliyetleri. |
| Finansman | Program uzamasından kaynaklanan finansal etkiler. |
Değişikliklerin önemli sonuçlarından biri proje programında ortaya çıkabilir.
Bir değişiklik; mühendislik, satın alma, imalat, sevkiyat, montaj, test veya devreye alma faaliyetlerinden birini veya birkaçını etkileyebilir.
Bu nedenle değişikliğin yalnızca "kaç gün süreceği" değil; kritik yol üzerinde bulunup bulunmadığı da değerlendirilmelidir.
Değişiklik → Faaliyet → Kritik Yol → Proje Süresi
Değişikliğin sözleşme bedeline etkisi belirlenirken; değişikliğin gerçekten sözleşme kapsamı dışında olup olmadığı öncelikle belirlenmelidir.
Çünkü her ek maliyet talebi otomatik olarak bir sözleşme değişikliği anlamına gelmez.
Sözleşmenin; kapsam tanımı, teknik şartları, yüklenici sorumlulukları, değişiklik hükümleri ve dokümanlar arasındaki öncelik sırası birlikte incelenmelidir.
Onaylanan bir değişikliğin uygulanabilir hale gelmesi için değişikliğin resmi olarak tanımlanması gerekir.
Değişiklik emrinde mümkün olduğunca; değişikliğin kapsamı, gerekçesi, teknik dokümanları, maliyet etkisi, program etkisi, sorumluluklar ve yürürlük tarihi belirtilmelidir.
| Bilgi | Amaç |
|---|---|
| Değişiklik numarası | Değişikliğin benzersiz şekilde izlenmesi. |
| Gerekçe | Değişikliğin nedeninin kayıt altına alınması. |
| Kapsam | Yapılacak işin açıkça tanımlanması. |
| Maliyet | Sözleşme bedeline etkisinin belirlenmesi. |
| Program | Proje takvimine etkisinin belirlenmesi. |
| Dokümanlar | Etkilenen teknik ve sözleşmesel dokümanların belirlenmesi. |
| Onay | Yetkili makamların onayının kayıt altına alınması. |
Küçük değişikliklerin sürekli olarak eklenmesi, zaman içinde projenin başlangıç kapsamından önemli ölçüde uzaklaşmasına neden olabilir.
Bu durum; kapsam sürünmesi (scope creep) olarak adlandırılır.
Kapsam sürünmesini önlemek için her değişikliğin; gerekçesi, sahibi, maliyeti, program etkisi ve onay durumu izlenmelidir.
Tek tek bakıldığında önemsiz görünen birçok değişiklik bir araya geldiğinde; mühendislik yükünü, tedarik faaliyetlerini, saha işlerini ve proje programını önemli ölçüde etkileyebilir.
Bütün değişikliklerin aynı aciliyet ve öneme sahip olmadığı kabul edilmelidir.
| Değerlendirme | Temel Soru |
|---|---|
| Güvenlik | Nükleer güvenlik üzerinde etkisi var mı? |
| Lisanslama | Lisanslama sürecini etkiliyor mu? |
| Program | Kritik yolu etkiliyor mu? |
| Maliyet | Proje maliyetinde önemli değişiklik oluşturuyor mu? |
| Kapsam | Sözleşme kapsamını değiştiriyor mu? |
| Arayüz | Birden fazla sistem veya disiplin etkileniyor mu? |
Çok sayıda ve birbirine bağlı değişiklik bulunan projelerde, değişikliklerin merkezi bir koordinasyon mekanizması üzerinden değerlendirilmesi yararlı olabilir.
Böyle bir yapı; teknik, proje yönetimi, kalite, sözleşme, maliyet ve program temsilcilerinin birlikte değerlendirme yapmasını sağlayabilir.
Ancak güvenlik veya lisanslama açısından yetkili bağımsız karar mekanizmalarının sorumlulukları ortadan kaldırılmamalıdır.
Bir değişiklik yalnızca sahadaki fiziksel uygulamayı değiştirmez. Değişiklik; çizimleri, hesapları, teknik şartnameleri, prosedürleri, test dokümanlarını, eğitim materyallerini ve işletme dokümanlarını da etkileyebilir.
Bu nedenle fiziksel değişiklik ile doküman değişikliğinin birlikte yürütülmesi gerekir.
Bir ekipmanın veya sistemin fiziksel olarak değiştirilmesine rağmen ilgili dokümanların güncellenmemesi; sonraki mühendislik, bakım, test ve işletme faaliyetlerinde ciddi belirsizlikler oluşturabilir.
Onaylanan değişikliğin uygulanması sürecin sonu değildir.
Değişikliğin ardından; gerekli muayene, test, analiz, doküman kontrolü ve kabul faaliyetlerinin tamamlanması gerekir.
Böylece; "değişiklik uygulandı" ile "değişikliğin gereksinimleri karşıladığı doğrulandı" arasındaki fark korunmuş olur.
Tasarım değişiklikleri özellikle üretimi başlamış veya sipariş edilmiş ekipmanlarda önemli sonuçlar doğurabilir.
Değişiklik; siparişlerin iptali, yeniden üretim, malzeme değişimi, üretim programının kayması, yeni testler veya alt tedarikçilerin yeniden değerlendirilmesi gibi sonuçlar yaratabilir.
Bu nedenle değişiklik yönetimi ile 17. bölümde ele alınan expediting ve tedarik takibi arasında doğrudan bir bağlantı bulunmaktadır.
Tasarım Değişikliği → Tedarikçi → Üretim → Test → Sevkiyat → Saha
Bir değişikliğin sözleşme bedelini, teslim tarihini veya tarafların sorumluluklarını değiştirmesi durumunda konu yeniden ticari ve sözleşmesel değerlendirmeye girebilir.
Bu noktada 18. bölümde ele alınan müzakere prensipleri devreye girer. Taraflar; kapsam, maliyet, süre, risk, garanti ve sorumluluklar üzerindeki etkileri birlikte değerlendirebilir.
Ancak teknik ve güvenlik gereksinimlerinin ticari müzakere sonucunda zayıflatılması söz konusu olmamalıdır.
Her önemli değişikliğin başlangıç talebinden nihai doğrulamaya kadar izlenebilir olması gerekir.
Kim istedi? → Neden istedi? → Ne değişti? → Kim değerlendirdi? → Kim onayladı? → Ne kadara mal oldu? → Programı nasıl etkiledi? → Nasıl uygulandı? → Nasıl doğrulandı?
Bu izlenebilirlik yalnızca sözleşme yönetimi açısından değil; kalite güvencesi, proje kontrolü, lisanslama ve gelecekteki denetimler açısından da önemlidir.
Değişiklik kayıtları yalnızca mevcut projenin yönetilmesi için kullanılmamalıdır.
Değişikliklerin nedenleri incelendiğinde; tasarımın hangi aşamada yetersiz kaldığı, hangi tedarik sorunlarının tekrarlandığı, hangi teknik varsayımların gerçekleşmediği ve hangi süreçlerin iyileştirilmesi gerektiği görülebilir.
Değişiklik → Neden → Etki → Çözüm → Sonuç → Ders → Sonraki Proje
Özellikle tekrarlanan nükleer santral projelerinde bu bilgiler, bir sonraki projenin tasarım, ihale, tedarik ve sözleşme hazırlıklarında kullanılabilecek önemli bir kurumsal bilgi kaynağıdır.
| Alan | Kontrol Sorusu |
|---|---|
| Gerekçe | Değişikliğin nedeni açıkça tanımlandı mı? |
| Kapsam | Değişikliğin neyi değiştirdiği açık mı? |
| Teknik | Teknik etkiler değerlendirildi mi? |
| Güvenlik | Güvenlik etkisi incelendi mi? |
| Lisanslama | Lisanslama etkisi belirlendi mi? |
| Maliyet | Doğrudan ve dolaylı maliyetler hesaplandı mı? |
| Program | Kritik yol üzerindeki etkisi değerlendirildi mi? |
| Tedarik | Sipariş edilmiş veya üretimdeki ekipmanlara etkisi incelendi mi? |
| Sözleşme | Değişikliğin sözleşme kapsamında olup olmadığı belirlendi mi? |
| Onay | Yetkili makamlar tarafından onaylandı mı? |
| Uygulama | Değişiklik kontrollü şekilde uygulandı mı? |
| Doğrulama | Değişiklik sonrasında gerekli test ve doğrulamalar tamamlandı mı? |
| Kayıt | Değişiklik proje hafızasına işlendi mi? |
Kontrollü bir projede değişiklik olması başarısızlık değildir. Değişikliğin; nedeninin bilinmemesi, etkisinin hesaplanmaması, yetkisiz uygulanması, sözleşmeye yansıtılmaması, ilgili dokümanların güncellenmemesi veya doğrulanmadan kapatılması asıl risktir.
Nükleer santral projelerinde değişiklik kaçınılmaz olabilir. Önemli olan değişikliğin hiç gerçekleşmemesi değil; değişikliğin kontrollü, izlenebilir ve doğrulanabilir biçimde yönetilmesidir.
Bunun için her önemli değişiklik; teknik kapsam, güvenlik, lisanslama, maliyet, program, kalite, tedarik ve sözleşme boyutlarıyla birlikte değerlendirilmelidir.
Böylece değişiklik yönetimi, yalnızca sözleşme bedelinin değiştirilmesini sağlayan bir ticari mekanizma olmaktan çıkar ve projenin bütün yaşam döngüsünü kontrol eden bir yönetim sistemine dönüşür.
Sonuç olarak; iyi değişiklik yönetimi, değişikliği engelleyen değil; değişikliğin etkisini ortaya çıkarmadan uygulanmasına izin vermeyen sistemdir.
İmalat veya test sırasında ortaya çıkan bir uygunsuzluğun yönetimi, yalnızca "parça hatalıdır veya değildir" şeklinde ele alınamaz.
Uygunsuzluğun; teknik gereksinimlere, tasarıma, kalite kriterlerine, güvenliğe, lisanslama koşullarına, proje programına ve maliyete etkileri birlikte değerlendirilmelidir.
Özellikle nükleer tedarik zincirinde önemli olan, uygunsuzluğu yalnızca tespit etmek değil; nedenini anlamak, etkisini belirlemek, uygun disposition kararını vermek ve aynı problemin tekrar ortaya çıkmasını önlemektir.
Bir kaynak hatası, ölçü toleransı dışına çıkma, yanlış malzeme kullanımı veya test başarısızlığı yalnızca görünen sonuç olabilir. Asıl neden; tasarım, malzeme, üretim prosesi, prosedür, personel yeterliliği, ölçüm sistemi veya kalite yönetimindeki bir eksiklik olabilir.
Uygunsuzluk, bir ürünün, hizmetin, prosesin veya dokümantasyonun belirlenmiş gereksinimleri karşılamaması durumudur.
Gereksinim yalnızca fiziksel ölçü veya teknik performans olmayabilir. teknik şartname, çizim, standart, prosedür, sözleşme, test gereksinimi ve kalite dokümanı da uygunluğun referansını oluşturabilir.
Ölçü, tolerans, performans veya tasarım gereksiniminin karşılanmaması.
Üretim prosesinin veya imalat yönteminin belirlenen gereksinimlerden sapması.
Muayene veya test sonucunun belirlenen kabul kriterlerini karşılamaması.
Gerekli kalite kayıtlarının eksik, hatalı veya izlenemez olması.
Bir uygunsuzluk tespit edildiğinde ilk yapılması gereken işlem, ürünün veya faaliyetin kontrolsüz biçimde bir sonraki aşamaya geçmesini engellemektir.
Bunun için; uygunsuz ürünün tanımlanması, ayrıştırılması, ilgili kayıtların oluşturulması ve teknik değerlendirme başlatılması gerekir.
Tespit → Tanımlama → Kontrol → Teknik Değerlendirme
Amaç yalnızca hatalı parçayı bulmak değil, hatanın kontrolsüz biçimde sonraki üretim veya montaj aşamalarına taşınmasını önlemektir.
Uygunsuzluk belirlendikten sonra bunun teknik açıdan ne anlama geldiği değerlendirilmelidir.
| Değerlendirme | Temel Soru |
|---|---|
| Gereksinim | Hangi gereksinim karşılanmadı? |
| Kapsam | Uygunsuzluk hangi ürün veya faaliyetleri etkiliyor? |
| Güvenlik | Güvenlik fonksiyonuna etkisi var mı? |
| Tasarım | Tasarım varsayımlarını veya analizleri etkiliyor mu? |
| Performans | Ekipmanın performansını etkiliyor mu? |
| Program | Teslim veya proje programına etkisi var mı? |
| Tedarik zinciri | Aynı problem başka ürünlerde de olabilir mi? |
Her uygunsuz ürünün otomatik olarak reddedilmesi gerekmez. Teknik değerlendirme sonucuna göre uygulanacak işlem belirlenebilir.
Teknik değerlendirme sonucunda belirlenen koşullar altında kabul edilebilir olması.
Ürünün belirlenen gereksinimleri karşılayacak şekilde yeniden işlenmesi.
Uygunsuzluğun belirlenmiş bir yöntemle giderilmesi ve sonrasında doğrulanması.
Ürünün kullanılmasının veya kabul edilmesinin uygun olmadığı durumlar.
Bu kararın teknik gerekçesi, yetkili kişiler tarafından yapılan değerlendirmeye ve ilgili gereksinimlere dayanmalıdır.
Uygunsuzluğun düzeltilmesi tek başına yeterli değildir. Aynı uygunsuzluğun tekrar oluşmasını önlemek için temel nedenin araştırılması gerekir.
Kök neden; yanlış malzeme, yetersiz proses kontrolü, hatalı tasarım girdisi, prosedür eksikliği, eğitim yetersizliği, ölçüm problemi veya tedarikçi yönetimindeki bir zayıflık olabilir.
Hatalı parçanın değiştirilmesi mevcut ürünü düzeltebilir. Ancak aynı hatanın başka ürünlerde tekrarlanmasına neden olan proses problemi ortadan kaldırılmadıysa sistemik risk devam eder.
Kök neden belirlendikten sonra, tekrarını önlemeye yönelik faaliyet tanımlanmalıdır.
| Faaliyet | Örnek |
|---|---|
| Proses değişikliği | Üretim yönteminin veya kontrol adımının değiştirilmesi. |
| Doküman revizyonu | Prosedür veya teknik dokümanların güncellenmesi. |
| Eğitim | Personelin gerekli yetkinliğinin geliştirilmesi. |
| İlave kontrol | Kritik üretim aşamasına ek doğrulama konulması. |
| Tedarikçi faaliyeti | Tedarikçinin kalite sisteminde gerekli düzeltmenin yapılması. |
Özellikle seri üretim veya aynı üretim prosesi kullanılan ekipmanlarda tek bir uygunsuzluk izole bir olay olarak kabul edilmemelidir.
Şu sorular sorulmalıdır:
Aynı malzeme başka ürünlerde kullanıldı mı?
Aynı üretim prosesi başka ekipmanlarda uygulandı mı?
Aynı alt tedarikçi başka ekipmanlar için de üretim yaptı mı?
Aynı ölçüm veya test yöntemi başka ürünlerde kullanıldı mı?
Bu yaklaşım, tek bir uygunsuzluğu bütün tedarik zincirini ilgilendiren potansiyel bir probleme dönüştürmeden önce araştırma yapılmasını sağlar.
Kritik bir ekipmandaki uygunsuzluğun gerçek nedeni ana tedarikçide bulunmayabilir.
Sorun; malzeme üreticisi, dövme üreticisi, özel proses sağlayıcısı veya başka bir alt tedarikçi seviyesinde ortaya çıkmış olabilir.
Bu nedenle kritik uygunsuzluklarda araştırma gerektiğinde tedarik zincirinde aşağı doğru genişletilmelidir.
Ana Tedarikçi → Alt Tedarikçi → Malzeme / Proses → Kök Neden
17. bölümde ele alınan expediting faaliyetleri sırasında belirlenen uygunsuzluklar, yalnızca kalite problemi olarak değil, aynı zamanda teslimat riski olarak da ele alınmalıdır.
Örneğin yeniden imalat gerektiren bir uygunsuzluk; üretim süresini, test tarihini, sevkiyatı ve saha montajını etkileyebilir.
Uygunsuzluk → Yeniden İşleme → Üretim Gecikmesi → Test Gecikmesi → Sevkiyat → Saha Programı
Bu nedenle kalite ekibi ile expediting ve proje kontrol ekiplerinin birbirinden kopuk çalışmaması gerekir.
Uygunsuzluğun maliyeti yalnızca hatalı parçanın yeniden üretilmesinden ibaret değildir.
Ek maliyetler; mühendislik, yeniden imalat, ilave muayene, test, taşıma, saha işçiliği, program uzaması ve finansman gibi unsurlardan oluşabilir.
| Maliyet Alanı | Olası Etki |
|---|---|
| Mühendislik | Yeniden hesap ve teknik değerlendirme. |
| İmalat | Yeniden üretim veya düzeltme. |
| Kalite | İlave muayene ve testler. |
| Lojistik | Yeniden taşıma veya sevkiyat. |
| Saha | Montaj programında değişiklik. |
| Finansman | Program uzamasına bağlı finansal etki. |
Kalite problemi ile proje programı arasındaki ilişki özellikle kritik ekipmanlarda önemlidir.
Her uygunsuzluğun proje programına etkisi aynı değildir. Bu nedenle; uygunsuzluğun çözüm süresi, ekipmanın kritikliği, alternatif tedarik imkânı ve kritik yol birlikte değerlendirilmelidir.
Uygunsuzluk kayıtları projenin kalite hafızasının önemli bir parçasıdır.
Her önemli uygunsuzluk için en azından; tanım, tarih, ürün, tedarikçi, gereksinim, uygunsuzluğun niteliği, teknik değerlendirme, disposition kararı, kök neden, düzeltici faaliyet ve doğrulama bilgilerinin izlenebilir olması gerekir.
| Kayıt | İçerik |
|---|---|
| Tanım | Uygunsuzluğun açık tanımı. |
| Referans | İlgili çizim, şartname veya gereksinim. |
| Teknik değerlendirme | Uygunsuzluğun teknik etkisi. |
| Disposition | Kabul, düzeltme, yeniden işleme veya ret kararı. |
| Kök neden | Problemin temel nedeni. |
| Düzeltici faaliyet | Tekrarını önlemek için yapılan işlem. |
| Doğrulama | Yapılan faaliyetin etkinliğinin doğrulanması. |
Tek bir uygunsuzluk ile sürekli tekrarlanan uygunsuzluklar aynı şekilde değerlendirilmemelidir.
Tekrarlanan problemler; üretim prosesinin, kalite sisteminin veya tedarikçi yönetiminin daha kapsamlı değerlendirilmesini gerektirebilir.
Bu nedenle uygunsuzluk kayıtları, tedarikçi performans değerlendirmesinde de kullanılabilecek önemli bir veri kaynağıdır.
Uygunsuzluk yönetiminin en önemli çıktılarından biri yalnızca mevcut problemi çözmek değil, aynı hatadan öğrenmektir.
Uygunsuzluk → Kök Neden → Düzeltici Faaliyet → Doğrulama → Ders Çıkarma → Şartname / Prosedür → Sonraki Tedarik
Örneğin belirli bir üretim prosesinde sürekli aynı tür uygunsuzluk ortaya çıkıyorsa, yalnızca mevcut ürünün düzeltilmesi yerine; satın alma şartnamesinin, tedarikçi ön yeterlilik kriterlerinin, fabrika denetimlerinin veya muayene planının değiştirilmesi gerekebilir.
Uygunsuzluk yönetimi yalnızca kalite biriminin sorumluluğu olarak görülmemelidir.
Uygunsuzluğun niteliğine göre; mühendislik, kalite, tedarik, expediting, proje kontrolü, sözleşme yönetimi ve saha ekipleri birlikte çalışabilir.
Çünkü bir kalite problemi aynı anda teknik, ticari ve program problemi haline gelebilir.
Kalite Problemi → Teknik Etki → Program Etkisi → Maliyet Etkisi → Sözleşme Etkisi
| Alan | Kontrol Sorusu |
|---|---|
| Tespit | Uygunsuzluk açıkça tanımlandı mı? |
| Kontrol | Uygunsuz ürün veya faaliyet kontrol altına alındı mı? |
| Gereksinim | Hangi gereksinimin karşılanmadığı belirlendi mi? |
| Teknik | Teknik etkisi değerlendirildi mi? |
| Güvenlik | Güvenlik ve lisanslama etkisi incelendi mi? |
| Disposition | Kabul, düzeltme, yeniden işleme veya ret kararı verildi mi? |
| Kök neden | Problemin temel nedeni araştırıldı mı? |
| Tedarik zinciri | Aynı problemin başka ürünlerde bulunma ihtimali araştırıldı mı? |
| Program | Teslim ve proje programına etkisi değerlendirildi mi? |
| Maliyet | Doğrudan ve dolaylı maliyet etkileri belirlendi mi? |
| Düzeltici faaliyet | Tekrarını önlemek için faaliyet belirlendi mi? |
| Doğrulama | Yapılan düzeltmenin etkinliği doğrulandı mı? |
| Öğrenme | Çıkarılan dersler sonraki tedariklere aktarıldı mı? |
Uygunsuzluk yönetiminin amacı hatalı ürünü bulup ayırmakla sınırlı değildir. Amaç; uygunsuzluğun teknik etkisini belirlemek, uygun kararı vermek, kök nedeni ortadan kaldırmak, aynı problemin tedarik zincirinde tekrarını önlemek ve elde edilen bilgiyi proje hafızasına kazandırmaktır.
Nükleer santral projelerinde uygunsuzlukların tamamen ortadan kaldırılması gerçekçi bir beklenti değildir. Önemli olan; uygunsuzluğun zamanında tespit edilmesi, kontrol altına alınması, teknik olarak değerlendirilmesi ve tekrarının önlenmesidir.
İyi bir uygunsuzluk yönetimi sistemi; kalite, mühendislik, tedarik, expediting, proje kontrolü ve sözleşme yönetimini birbirine bağlar.
Böylece tek bir üretim hatası yalnızca mevcut ekipmanın problemi olarak kalmaz. Hatanın nedeni ve çözümü analiz edilerek; tedarikçi performansının, satın alma şartnamelerinin, denetim planlarının ve sonraki projelerin geliştirilmesinde kullanılabilecek bir bilgiye dönüşebilir.
Sonuç olarak; iyi kalite sistemi hatayı yalnızca bulmaz; hatadan öğrenir ve aynı hatanın tekrar etme ihtimalini azaltır.
Sözleşmenin büyük bölümünün bir yükleniciye verilmesi, işverenin teknik ve yönetsel sorumluluğunu ortadan kaldırmaz.
Özellikle anahtar teslim veya kapsamı geniş EPC sözleşmelerinde işverenin günlük üretim ve montaj faaliyetlerini doğrudan yönetmesi gerekmeyebilir. Ancak işverenin; neyin satın alındığını, hangi gereksinimlere göre satın alındığını, yüklenicinin bu gereksinimleri nasıl karşıladığını ve ortaya çıkan sonuçların nasıl doğrulandığını anlayabilecek ve denetleyebilecek kapasiteyi koruması gerekir.
Sözleşme kapsamındaki işlerin yükleniciye devredilmesi, işverenin proje üzerindeki kontrol ihtiyacını ortadan kaldırmaz.
Aksine; kapsam, kalite, güvenlik, program, maliyet, lisanslama ve sözleşme performansını değerlendirebilecek güçlü bir işveren organizasyonu gerektirir.
İşverenin rolü, yüklenicinin yaptığı her işi doğrudan kendisinin yapmak değildir.
Temel görev; gereksinimleri tanımlamak, doğru sözleşme yapısını kurmak, yükleniciyi değerlendirmek, performansı izlemek ve sözleşme kapsamındaki sonuçların doğrulanmasını sağlamak olarak görülebilir.
Teknik, kalite, güvenlik, performans ve proje gereksinimlerini tanımlamak.
Tedarikçi, üretim, kalite ve sözleşme faaliyetlerinin uygunluğunu izlemek.
Farklı sözleşme paketlerinin, sistemlerin ve tarafların arayüzlerini yönetmek.
Proje deneyimini, uygunsuzlukları ve öğrenilen dersleri sonraki projelere aktarmak.
İşveren organizasyonunun büyüklüğü tek başına yeterli bir gösterge değildir. Önemli olan; doğru uzmanlıkların doğru zamanda projede bulunması ve karar verebilecek yetkiye sahip olmasıdır.
Özellikle proje başlangıcında mühendislik, tedarik, sözleşme, kalite, proje kontrolü, finans, lisanslama ve saha yönetimi yetkinliklerinin birlikte planlanması gerekir.
| Yetkinlik | İşveren Açısından Rolü |
|---|---|
| Mühendislik | Tasarım ve teknik değişiklikleri değerlendirmek. |
| Tedarik | Satın alma ve tedarikçi süreçlerini yönetmek ve gözetmek. |
| Kalite | Kalite sisteminin ve tedarikçi performansının izlenmesi. |
| Sözleşme | Sözleşme kapsamının, hakların ve yükümlülüklerin yönetilmesi. |
| Proje kontrolü | Maliyet, süre ve ilerlemenin izlenmesi. |
| Lisanslama | Düzenleyici gereksinimlerin proje ile uyumunun izlenmesi. |
| Saha | Montaj, test ve devreye alma faaliyetlerinin koordinasyonu. |
Tedarik zincirinin yönetimi, satın alma siparişinin verilmesiyle başlamaz.
İşveren öncelikle; neye ihtiyaç duyduğunu, hangi performansın beklendiğini, hangi standartların uygulanacağını, hangi kalite seviyesinin gerekli olduğunu ve teslimatın ne zaman yapılması gerektiğini tanımlamalıdır.
Gereksinimler yeterince açık tanımlanmadığında, daha sonraki tedarikçi değerlendirmesi ve sözleşme yönetimi de zorlaşır.
İhtiyaç → Gereksinim → Şartname → Teklif → Sözleşme → Teslimat → Doğrulama
İşveren, tedarikçinin yalnızca fiyatına veya sahip olduğu sertifikalara bakarak karar vermemelidir.
Özellikle kritik tedarikçilerde; teknik yetkinlik, üretim kapasitesi, kalite sistemi, deneyimli personel, alt tedarikçi yönetimi, geçmiş performans ve mali yeterlilik birlikte değerlendirilmelidir.
6. bölümde ele alınan ön yeterlilik süreci bu nedenle yalnızca satın alma işleminin bir adımı değil, işverenin proje risklerini azaltma araçlarından biridir.
İşverenin gözetim yapması, yüklenicinin sözleşmesel sorumluluklarını işverenin üstlenmesi anlamına gelmez.
Temel ayrım; yüklenicinin işi yapmak ve sözleşme gereksinimlerini karşılamakla, işverenin ise bu performansı doğrulamak ve sözleşmeyi yönetmekle sorumlu olmasıdır.
İşverenin fabrikada üretim faaliyetlerini izlemesi, üretim kararlarını kendisinin alması anlamına gelmez.
Amaç; sözleşmeye uygunluğun, kalite gereksinimlerinin ve kritik faaliyetlerin doğrulanmasını sağlamaktır.
İşverenin bütün tedarikçileri ve bütün üretim faaliyetlerini aynı yoğunlukta izlemesi ne gerekli ne de kaynak açısından verimlidir.
Gözetim düzeyi; ekipmanın güvenlik önemi, üretim karmaşıklığı, tedarikçinin deneyimi, geçmiş performansı, üretim prosesinin kritikliği ve gecikme etkisi gibi faktörlere göre belirlenebilir.
| Risk | İşveren Gözetimi |
|---|---|
| Düşük | Periyodik raporlama ve doküman incelemesi. |
| Orta | Düzenli teknik ve kalite takibi. |
| Yüksek | Yakın takip, fabrika gözetimi ve kritik kontrol noktalarının izlenmesi. |
| Kritik | Genişletilmiş gözetim, bağımsız doğrulama ve yakın proje kontrolü. |
17. bölümde ele alınan expediting faaliyetleri yalnızca yüklenicinin sorumluluğuna bırakılmamalıdır.
İşveren; kritik ekipmanların üretim ilerlemesini, uzun teslim süreli malzemeleri, alt tedarikçileri, test programını ve saha teslim tarihlerini proje programıyla birlikte izlemelidir.
Buradaki amaç yüklenicinin günlük faaliyetlerini yönetmek değil, proje açısından kritik gecikme risklerini zamanında görebilmektir.
21. bölümde ele alınan uygunsuzlukların yönetiminde de işverenin önemli bir gözetim sorumluluğu bulunabilir.
Özellikle önemli uygunsuzluklarda işveren; teknik değerlendirmeyi, disposition kararını, düzeltici faaliyetleri, program etkisini ve tekrar riskini izlemelidir.
Böylece uygunsuzluk yalnızca tedarikçi ile kalite birimi arasındaki bir konu olarak kalmaz.
20. bölümde ele alınan değişiklik yönetimi de güçlü bir işveren organizasyonu gerektirir.
İşveren; değişikliğin teknik gerekliliğini, maliyetini, program etkisini, lisanslama sonuçlarını ve sözleşmesel etkisini değerlendirebilecek kapasiteye sahip olmalıdır.
Değişiklik → Teknik Etki → Maliyet → Program → Lisanslama → Karar
Split Package veya Multiple Package yaklaşımında işverenin rolü daha da kritik hale gelebilir.
Farklı yükleniciler; tasarım, nükleer ada, türbin adası, yardımcı sistemler, inşaat, montaj, elektrik veya enstrümantasyon gibi farklı kapsamları üstlenebilir.
Bu durumda işverenin yalnızca sözleşmeleri ayrı ayrı yönetmesi yeterli değildir. Sözleşmeler arasındaki teknik ve program arayüzlerinin de yönetilmesi gerekir.
Her sözleşme kendi kapsamında başarılı olabilir. Ancak sözleşmeler arasındaki arayüzler yönetilmiyorsa, toplam proje yine gecikebilir.
Güçlü bir işveren organizasyonunun önemli özelliklerinden biri, karar verebilmek için gerekli bilgiye zamanında ulaşabilmesidir.
Tasarım, hesap, üretim ve test bilgilerinin erişilebilir olması.
Gerçekleşen ilerleme, sapmalar ve kritik yol bilgilerinin izlenmesi.
Muayene, test, uygunsuzluk ve düzeltici faaliyet kayıtlarının izlenmesi.
Kapsam, ödeme, değişiklik, risk ve performans bilgilerinin birlikte değerlendirilmesi.
İşverenin yalnızca yüklenicinin sunduğu raporlara dayanması, proje kontrolünü zayıflatabilir.
Her konuda bütün çalışmaların yeniden yapılması gerekmez. Ancak kritik konularda; yüklenicinin sunduğu bilgi ve sonuçları sorgulayabilecek, doğrulayabilecek ve gerektiğinde bağımsız teknik değerlendirme yaptırabilecek bir kapasitenin bulunması önemlidir.
İşverenin görevi her işi yeniden yapmak değil; yüklenicinin verdiği bilgilerin güvenilirliğini değerlendirecek ve kritik sonuçları doğrulayacak kurumsal kapasiteyi korumaktır.
İşveren organizasyonunun proje başladıktan sonra kurulmaya çalışılması önemli riskler yaratabilir.
Özellikle; sözleşme yönetimi, mühendislik, kalite, tedarik, proje kontrolü, lisanslama ve saha yönetimi gibi fonksiyonların proje başlamadan önce planlanması gerekir.
Kaynak dokümanda da yetersiz işveren proje personeli, proje yürütme risklerinden biri olarak belirtilmektedir. :contentReference[oaicite:2]{index=2}
İşverenin sahip olduğu kurumsal kapasite, hangi sözleşme modelinin uygulanabileceğini de etkileyebilir.
Genel olarak; kapsamın büyük bölümünü tek yükleniciye bırakmak, işverenin bazı günlük koordinasyon yüklerini azaltabilir; ancak bunun karşılığında sözleşme yönetimi, teknik gözetim ve performans doğrulama kapasitesi yine gereklidir.
Birden fazla paketin yönetildiği yapılarda ise işverenin; mühendislik koordinasyonu, arayüz yönetimi, program entegrasyonu ve sözleşmeler arası koordinasyon kapasitesine olan ihtiyaç artar.
İşveren organizasyonunun en önemli uzun vadeli görevlerinden biri, proje sırasında edinilen deneyimi kaybetmemektir.
Tedarikçi performansı, uygunsuzluklar, değişiklikler, gecikme nedenleri, sözleşme sorunları ve teknik kararlar; sonraki projelerde kullanılabilecek kurumsal bilgiye dönüştürülebilir.
Proje → Deneyim → Veri → Ders → Standart / Şartname → Sonraki Proje
Bu yaklaşım, önceki bölümlerde ele alınan teknoloji transferi ve öğrenen organizasyon kavramlarının tedarik yönetimindeki karşılığıdır.
| Alan | Kontrol Sorusu |
|---|---|
| Organizasyon | Gerekli uzmanlıklar proje başlamadan önce hazır mı? |
| Gereksinimler | Teknik ve kalite gereksinimleri açık mı? |
| Tedarikçi | Tedarikçi yeterliliği değerlendiriliyor mu? |
| Kalite | Kritik tedariklerde kalite gözetimi var mı? |
| Expediting | Kritik ekipmanların üretim ilerlemesi izleniyor mu? |
| Uygunsuzluk | Önemli kalite problemleri işveren seviyesinde izleniyor mu? |
| Değişiklik | Değişikliklerin maliyet, süre ve teknik etkileri değerlendiriliyor mu? |
| Arayüz | Sözleşme paketleri arasındaki arayüzler yönetiliyor mu? |
| Performans | Tedarikçi performansı ölçülüyor mu? |
| Bağımsızlık | Kritik sonuçları değerlendirebilecek bağımsız kapasite var mı? |
| Kurumsal hafıza | Proje deneyimleri sonraki projelere aktarılıyor mu? |
İşverenin gücü, bütün işleri kendisinin yapmasından değil; doğru gereksinimleri tanımlayabilmesinden, doğru yüklenicileri seçebilmesinden, yapılan işi değerlendirebilmesinden, kritik riskleri görebilmesinden ve gerektiğinde müdahale edebilecek kurumsal kapasiteyi koruyabilmesinden gelir.
Nükleer santral projelerinde sözleşme kapsamının önemli bölümünün yükleniciye verilmesi, işverenin projeden çekilmesi anlamına gelmez.
Tam tersine işveren; gereksinimleri tanımlayan, sözleşme modelini belirleyen, tedarikçiyi seçen, kaliteyi gözeten, üretimi takip eden, değişiklikleri kontrol eden, performansı değerlendiren ve proje deneyimini kurumsal hafızaya dönüştüren temel aktörlerden biridir.
Özellikle anahtar teslim projelerde işverenin rolü "işi yapmak"tan çok işi doğru tanımlamak, doğru sözleşmeye bağlamak, doğru sonuçları talep etmek ve bunların gerçekten elde edildiğini doğrulamak üzerine kuruludur.
Sonuç olarak; güçlü bir sözleşme, güçlü bir yüklenici ve güçlü bir tedarik zinciri ancak bunları yönetebilecek güçlü bir işveren organizasyonu ile anlam kazanır.
Bir nükleer santral teknolojisi seçilirken yalnızca reaktörün teknik özellikleri değerlendirilmemelidir.
Seçilen teknolojinin; tedarikçi yapısı, standartlaşma düzeyi, tasarım olgunluğu, kritik ekipman üreticileri, yerli sanayiye uygunluğu, teknoloji transferi, lisanslama gereksinimleri ve işverenin yönetebileceği sözleşme yapısı de değerlendirme sürecinin parçası olmalıdır.
Bir nükleer santral teknolojisini seçmek, yalnızca belirli bir reaktör tasarımını seçmek anlamına gelmez.
Aynı zamanda; bu teknolojinin nasıl lisanslanacağı, nasıl tedarik edileceği, nasıl inşa edileceği, hangi sözleşme modeliyle yönetileceği ve hangi kurumsal kapasiteyle gerçekleştirileceği konusunda da bir tercih yapılmış olur.
Farklı nükleer teknolojiler, aynı tedarik ve sözleşme modeli içerisinde aynı şekilde gerçekleştirilemeyebilir.
Tasarımın olgunluğu, kritik ekipmanların üretici sayısı, standardizasyon düzeyi, saha koşullarına uyarlanma gereksinimi ve yerli katkı hedefleri; proje organizasyonunun ve tedarik stratejisinin tasarlanmasını etkileyebilir.
Bu nedenle teknoloji değerlendirmesi sırasında yalnızca "Bu teknoloji teknik olarak çalışabilir mi?" sorusu değil, "Bu teknoloji bu proje organizasyonu ve bu tedarik yapısı içerisinde gerçekleştirilebilir mi?" sorusu da sorulmalıdır.
Tasarım olgunluğu, sözleşme modelini doğrudan etkileyebilecek unsurlardan biridir.
Tasarımın önemli bölümleri tamamlanmadan geniş kapsamlı sabit fiyatlı bir sözleşme oluşturulması; değişiklik, maliyet, program ve sorumluluk tartışmalarının artmasına neden olabilir.
Buna karşılık tasarım gereksinimlerinin daha iyi tanımlandığı ve kapsamın daha öngörülebilir olduğu projelerde yüklenicinin fiyat, program ve performans taahhütlerini tanımlamak daha kolay olabilir.
Tasarım ne kadar belirsizse, sözleşmede fiyat, süre ve kapsam için belirsizliklerin yönetilmesi o kadar önemli hale gelir.
Bu nedenle; tasarım olgunluğu ile sözleşme riski birlikte değerlendirilmelidir.
Seçilen teknoloji, hangi ekipmanların ve hangi üretim kabiliyetlerinin kritik hale geleceğini de belirler.
Özellikle; uzun teslim süreli ekipmanlar, özel üretim gerektiren parçalar, sınırlı sayıda üreticisi bulunan bileşenler ve nükleer kalite gerektiren ürünler proje başlangıcından itibaren dikkate alınmalıdır.
Böylece teknoloji seçimi ile tedarik planlaması arasında doğrudan bir bağlantı kurulmuş olur.
Teknolojinin gerektirdiği özel ve kritik ekipmanlar belirlenmelidir.
Kritik ekipmanların hangi üreticiler tarafından sağlanabileceği değerlendirilmelidir.
Uzun teslim sürelerinin proje programına etkisi değerlendirilmelidir.
Tek üreticiye veya sınırlı tedarikçi sayısına bağlılık analiz edilmelidir.
Teknolojinin özellikleri, sözleşme paketlerinin nasıl oluşturulacağını da etkileyebilir.
Bazı projelerde kapsamın büyük bölümünün tek bir yüklenicide toplanması arayüzleri azaltabilir. Bazı projelerde ise farklı paketlerin ayrıştırılması; yerli sanayi katılımını, rekabeti veya işverenin doğrudan kontrolünü artırabilecek bir yaklaşım sağlayabilir.
Ancak paket sayısı arttıkça işverenin üstlenmesi gereken entegrasyon ve arayüz yönetimi de artabilir.
| Teknoloji / Proje Özelliği | Olası Sözleşme Etkisi |
|---|---|
| Yüksek tasarım olgunluğu | Kapsam, fiyat ve program taahhütlerinin daha net tanımlanabilmesine yardımcı olabilir. |
| Düşük tasarım olgunluğu | Değişiklik ve kapsam yönetimi daha kritik hale gelir. |
| Çok sayıda kritik tedarikçi | Tedarikçi koordinasyonu ve expediting ihtiyacı artabilir. |
| Sınırlı üretici sayısı | Tedarik ve teslimat risklerinin yönetimi önem kazanır. |
| Yüksek yerli katkı hedefi | Paketleme, teknoloji transferi, eğitim ve kalite altyapısı birlikte planlanır. |
| Çok sayıda sözleşme paketi | İşverenin entegrasyon ve arayüz yönetimi kapasitesi daha önemli hale gelir. |
Aynı sözleşme modelinin farklı işverenler açısından aynı sonucu vermesi beklenmemelidir.
Çünkü işverenin; mühendislik kapasitesi, proje yönetimi deneyimi, sözleşme yönetimi yetkinliği, kalite organizasyonu, tedarik zinciri gözetimi, lisanslama altyapısı ve saha yönetimi kapasitesi farklı olabilir.
Bu nedenle sözleşme modeli seçilirken yalnızca yüklenicinin neyi üstlenebileceğine değil, işverenin gerçekte neyi yönetebileceğine de bakılmalıdır.
Çok sayıda pakete bölünmüş bir proje, güçlü entegrasyon ve proje kontrol kapasitesi gerektirir.
Büyük ölçüde tek yükleniciye bırakılan bir proje ise bu yüklenicinin performansını değerlendirebilecek ve sözleşmeyi yönetebilecek güçlü bir işveren kapasitesi gerektirir.
Teknoloji transferi hedefi sözleşme modelinden bağımsız düşünülemez.
Bilginin yalnızca doküman, eğitim veya lisans şeklinde aktarılması ile; yerli mühendislerin tasarım, üretim, kalite, montaj, test ve proje yönetimi süreçlerine fiilen katılması aynı düzeyde bir teknoloji transferi oluşturmaz.
Bu nedenle teknoloji transferi hedefleniyorsa sözleşmede; eğitim, mühendislik katılımı, yerli tedarikçi kullanımı, üretim desteği, teknik dokümantasyon, kalite gereksinimleri ve sorumluluk paylaşımı açık biçimde tanımlanabilir.
Bu yaklaşım, 15. bölümde ele alınan teknoloji transferinin katılım + sorumluluk + öğrenme boyutuyla doğrudan bağlantılıdır.
Teknoloji seçimi tamamlandıktan sonra tedarik stratejisi hazırlanacakmış gibi düşünmek doğru değildir.
Daha doğru yaklaşım, teknoloji değerlendirmesi sırasında tedarik zincirinin de analiz edilmesidir.
Teknoloji → Kritik Ekipmanlar → Tedarikçiler → Sözleşme Paketleri → İşveren Kapasitesi → Proje Programı
Bu zincirin herhangi bir halkasındaki gerçekçi olmayan varsayım, diğer halkalarda da sorun oluşturabilir.
Teknoloji seçiminin proje programına etkisi yalnızca inşaat süresiyle sınırlı değildir.
Tasarımın tamamlanma düzeyi, uzun teslim süreli ekipmanların sipariş tarihi, üretim kapasitesi, lisanslama süreci ve sahadaki montaj yöntemleri; projenin toplam zaman çizelgesini birlikte etkiler.
Bu nedenle teknoloji seçiminde "kaç ayda inşa edilir?" sorusu tek başına yeterli değildir.
Daha kapsamlı soru; "Tasarımın tamamlanmasından kritik ekipmanların tedarikine, lisanslamadan saha montajına kadar bütün proje zinciri hangi zaman varsayımlarına dayanmaktadır?" olmalıdır.
Teknolojiye ilişkin bir riskin sözleşme ile yükleniciye aktarılması, riskin ortadan kalktığı anlamına gelmez.
Riskin sözleşme ile başka bir tarafa aktarılması; o tarafın bu riski gerçekten yönetebilecek kapasiteye, finansal güce, teknik yetkinliğe ve tedarik zincirine sahip olup olmadığı sorusunu ortaya çıkarır.
Bir risk sözleşmede yükleniciye devredilmiş olsa bile, risk gerçekleştiğinde bunun proje programı, maliyet, kalite veya teslimat üzerindeki etkisi işverene ve projeye geri yansıyabilir.
Bu nedenle teknoloji değerlendirme matrisi yalnızca teknik kriterlerden oluşmamalıdır.
Proje için belirlenen değerlendirme çerçevesine bağlı olarak; tedarik zinciri riski, sözleşme uygulanabilirliği, işveren kapasitesi, teknoloji transferi, yerli katılım ve proje yürütme riski de değerlendirmeye dahil edilebilir.
| Değerlendirme Alanı | Sorulabilecek Temel Soru |
|---|---|
| Teknoloji | Teknoloji proje gereksinimlerini karşılıyor mu? |
| Olgunluk | Tasarım ve teknoloji yeterince olgun mu? |
| Tedarik | Kritik ekipmanlar güvenilir biçimde tedarik edilebilir mi? |
| Sözleşme | Seçilen teknoloji için uygulanabilir bir sözleşme yapısı kurulabilir mi? |
| İşveren | İşveren gerekli yönetim kapasitesine sahip mi? |
| Yerli katkı | Yerli sanayi hangi kapsamda ve hangi kalite düzeyinde projeye katılabilir? |
| Teknoloji transferi | Bilgi ve yetkinlik nasıl ölçülebilir biçimde aktarılacak? |
| Proje riski | Kritik risklerin sahibi ve yönetim mekanizması açık mı? |
Teknoloji seçimi ile tedarik ve sözleşme kararlarının birbirini besleyen bir süreç olarak tasarlanması daha sağlıklı bir karar mekanizması oluşturur.
Ulusal / Proje Hedefleri
↓
Teknoloji Alternatifleri
↓
Teknik ve Ekonomik Değerlendirme
↓
Tedarik Zinciri Analizi
↓
Sözleşme Modeli
↓
İşveren Kapasitesi
↓
Proje Yürütme Modeli
↓
Risk ve Performans Yönetimi
Buradaki amaç teknoloji seçimini sözleşme modeline göre yapmak değildir.
Amaç; teknik olarak uygun bir teknolojinin, gerçekçi bir tedarik zinciri ve uygulanabilir bir proje organizasyonu ile birlikte değerlendirildiğinden emin olmaktır.
Nükleer teknoloji seçiminde birbirinden bağımsız görünen kararların aslında aynı proje sisteminin parçaları olduğu unutulmamalıdır.
Tasarım, güvenlik, performans ve olgunluk.
Üreticiler, kritik ekipmanlar ve tedarik zinciri.
Kapsam, risk, sorumluluk ve arayüzler.
Mühendislik, proje yönetimi, gözetim ve kurumsal kapasite.
Bir nükleer santral teknolojisinin teknik olarak uygun olması, tek başına projenin uygulanabilir olduğunu göstermez.
Teknoloji; tedarik zinciri, sözleşme modeli, işveren kapasitesi, lisanslama altyapısı, yerli sanayi ve proje yönetim modeliyle birlikte değerlendirilmelidir.
Nükleer santral teknoloji seçimi, çoğu zaman yalnızca reaktör tasarımının teknik karşılaştırılması olarak algılanır.
Oysa gerçek proje ortamında teknoloji; mühendislik, lisanslama, tedarik zinciri, üretim, sözleşme, finansman, inşaat, işletmeye alma ve işveren organizasyonu ile birlikte hayata geçer.
Bu nedenle teknoloji seçim sürecinin sonunda yalnızca "hangi teknoloji?" sorusunun değil, "hangi teknoloji + hangi tedarik modeli + hangi sözleşme yapısı + hangi işveren kapasitesi?" sorusunun da cevaplanmış olması gerekir.
En doğru yaklaşım; teknolojiyi, sözleşmeyi ve tedarik zincirini birbirinden kopuk kararlar olarak değil, aynı proje sisteminin birbirini tamamlayan unsurları olarak değerlendirmektir.
Nükleer santral projelerinde tedarik zinciri; mühendislik, satın alma, üretim, kalite, lojistik, sözleşme, finansman ve saha faaliyetlerinin birbirine bağlı olduğu karmaşık bir sistemdir.
Bu nedenle tedarik riskleri yalnızca bir ekipmanın zamanında teslim edilmemesi olarak görülmemelidir. Bir tedarik problem; tasarımı, kaliteyi, proje programını, maliyeti, sözleşme ilişkilerini, lisanslamayı ve işletmeye alma faaliyetlerini aynı anda etkileyebilir.
Nükleer projelerde riskler birbirleriyle bağlantılıdır. Örneğin;
Tasarım Değişikliği → Yeniden İmalat → Kalite Kontrolü → Teslimat Gecikmesi → Program Etkisi → Finansman Maliyeti
Bu nedenle risk yönetiminin amacı yalnızca tek tek riskleri listelemek değil, riskler arasındaki bağlantıları ve zincirleme etkileri yönetmektir.
Nükleer tedarik sistemindeki riskler genel olarak; kapsam ve sözleşme, tasarım, tedarikçi, üretim, kalite, lojistik, program, arayüz, finansman, düzenleyici süreçler ve işveren kapasitesi başlıkları altında değerlendirilebilir.
| Risk | Olası Sonuç | Yönetim Yaklaşımı |
|---|---|---|
| Kapsam belirsizliği | Değişiklik, arayüz problemi ve maliyet artışı. | Açık kapsam, sorumluluk matrisi ve doküman kontrolü. |
| Tasarım belirsizliği | Yeniden tasarım, yeniden imalat ve program kayması. | Tasarım olgunluğu, erken mühendislik ve değişiklik yönetimi. |
| Tedarikçi yetersizliği | Kalite, kapasite veya teslimat problemi. | Ön yeterlilik, denetim ve performans takibi. |
| Tek tedarikçiye bağımlılık | Üretim veya teslimat probleminin doğrudan proje programına yansıması. | Alternatif tedarikçi analizi ve kritik tedarik stratejisi. |
| Uzun teslim süresi | Kritik yol gecikmesi ve saha programının etkilenmesi. | Erken sipariş, expediting ve üretim takibi. |
| Kalite uygunsuzluğu | Yeniden işleme, ret veya yeniden imalat. | QA/QC, fabrika gözetimi ve uygunsuzluk yönetimi. |
| Alt tedarikçi riski | İşverenin doğrudan görmediği seviyelerde kalite veya teslimat problemi. | Alt tedarik zinciri görünürlüğü ve tedarikçi gözetimi. |
| Arayüz problemi | Sistem entegrasyon problemi ve saha gecikmesi. | Arayüz matrisi, koordinasyon ve sorumluluk yönetimi. |
| Lojistik riski | Ekipmanın sahaya zamanında veya uygun koşullarda ulaştırılamaması. | Taşıma planı, rota analizi, erken lojistik planlama ve takip. |
| Finansman riski | Nakit akışı baskısı, finansman maliyeti ve proje maliyetinin artması. | Finansal risk analizi, nakit akışı ve senaryo çalışmaları. |
| Düzenleyici değişiklik | Tasarım, program veya sözleşme değişikliği. | Düzenleyici izleme ve erken etki analizi. |
| İşveren kapasitesi | Geç karar, yetersiz gözetim veya koordinasyon problemi. | Yetkin proje organizasyonu ve yeterli teknik personel. |
Tedarik sistemindeki en temel risklerden biri, kimin neyi yapacağının yeterince açık tanımlanmamasıdır.
Özellikle birden fazla sözleşme paketinin bulunduğu projelerde; tasarım sorumluluğu, satın alma, montaj, test, devreye alma, dokümantasyon ve kabul gibi faaliyetlerin sınırları açık biçimde belirlenmelidir.
Aksi durumda her bir taraf kendi sözleşme kapsamını yerine getirmiş olsa bile, iki kapsam arasındaki boşluk proje problemi haline gelebilir.
Sözleşmeler arasındaki sınırların toplamı, projenin bütününü oluşturmaz. Projenin gerçekten çalışabilmesi için bu sınırların arasındaki arayüzlerin de yönetilmesi gerekir.
Tedarik zincirinin erken aşamalarında yapılan bir tasarım değişikliği, henüz üretime başlanmadıysa yönetilebilir olabilir.
Ancak tasarım; satın alma, üretim, test veya sevkiyat aşamasına ilerledikten sonra değişirse, değişikliğin etkisi büyüyebilir.
Değişiklik; çizimlerin güncellenmesi, malzeme değişimi, yeniden imalat, yeni testler, kalite kayıtlarının revizyonu ve teslimat programının değiştirilmesi gibi sonuçlar doğurabilir.
Bu nedenle tasarım olgunluğu, yalnızca mühendislik performansının değil, tedarik zinciri riskinin de temel belirleyicilerinden biridir.
Bir tedarikçinin teklif verebilmesi ile kritik bir nükleer ekipmanı istenen kalite ve süre içerisinde üretebilmesi aynı şey değildir.
Bu nedenle tedarikçi değerlendirmesinde; mühendislik kapasitesi, üretim altyapısı, kalite sistemi, deneyimli personel, alt tedarikçiler, üretim kapasitesi, geçmiş performans ve kayıt yönetimi birlikte incelenmelidir.
Özellikle kritik ekipmanlarda yalnızca belge incelemesi yerine üretim tesisinin gerçek kapasitesini değerlendirebilecek bir gözetim yaklaşımı önem kazanır.
Bazı kritik ekipmanlar için tedarikçi sayısının sınırlı olması, nükleer projelerde önemli bir yapısal risk oluşturabilir.
Böyle bir durumda üreticinin; kapasite problemi, kalite problemi, finansal sorun, üretim gecikmesi veya alt tedarikçi problemi doğrudan proje programını etkileyebilir.
Bu nedenle kritik ekipmanlar için yalnızca mevcut tedarikçiyi değil, alternatif üretim ve tedarik senaryolarını de değerlendirmek gerekir.
Uzun teslim süreli ekipmanlar, tedarik zincirindeki küçük gecikmelerin proje programında büyük sonuçlara dönüşebildiği alanlardır.
Bu nedenle kritik ekipmanlarda satın alma kararı; tasarım tamamlanması, üretim kapasitesi, kalite gereksinimleri, finansman, lojistik ve saha ihtiyaçları birlikte değerlendirilerek planlanmalıdır.
Kritik ekipmanı erken sipariş etmek, tasarım yeterince olgun değilse yeni bir risk oluşturabilir.
Bu nedenle doğru yaklaşım; erken karar + yeterli tasarım olgunluğu + tedarikçi yeterliliği + kalite kontrolü + expediting bileşimidir.
Nükleer tedarik zincirinde kalite problemi yalnızca hatalı bir ürünün ortaya çıkması anlamına gelmez.
Bir uygunsuzluk; teknik değerlendirme, yeniden işleme, yeniden test, program, maliyet ve kabul süreçlerini etkileyebilir.
Daha önemlisi, uygunsuzluğun kaynağı belirlenmeden yalnızca ilgili parçanın düzeltilmesi, aynı problemin başka ürünlerde de bulunması riskini ortadan kaldırmaz.
Bu nedenle uygunsuzluk yönetimi ile tedarikçi performans yönetimi birlikte ele alınmalıdır.
Bir ana tedarikçinin başarılı olması, onun bütün alt tedarikçilerinin de aynı performansı gösterdiği anlamına gelmez.
Özellikle kritik malzemeler, özel prosesler ve önemli bileşenlerde; ikinci ve daha alt seviyedeki tedarikçilerin görünürlüğü önem kazanır.
Bu nedenle tedarik zincirinin yalnızca doğrudan satın alma yapılan şirket seviyesinde değil, kritik alt seviyelerde de izlenmesi gerekebilir.
Büyük ve ağır nükleer ekipmanların sahaya ulaştırılması, üretimin tamamlanmasından sonra başlayan basit bir nakliye işlemi değildir.
Ekipmanın; boyutu, ağırlığı, taşıma rotası, köprüler, yollar, limanlar, geçiş izinleri, güvenlik koşulları ve saha erişimi daha erken aşamada değerlendirilmelidir.
Bu nedenle özellikle büyük modüllerde lojistik tasarım, üretim yöntemi ve saha montaj yöntemiyle birlikte ele alınmalıdır.
Çok paketli projelerde en önemli risklerden biri, tek tek sözleşmelerin başarısından bağımsız olarak ortaya çıkabilen arayüz problemidir.
Bir sistemin; mekanik, elektrik, kontrol, yazılım, inşaat, montaj ve test sınırları farklı yükleniciler arasında dağılmış olabilir.
Bu nedenle her önemli arayüz için; sorumluluk, veri, teknik gereksinim, teslimat, doğrulama ve kabul kriterleri açık biçimde tanımlanmalıdır.
Tedarik zinciri gecikmeleri çoğu zaman tek başına değerlendirilmemelidir.
Kritik soru; gecikmenin proje kritik yolunu etkileyip etkilemediğidir.
Bir ekipmanın birkaç hafta gecikmesi kritik olmayabilir. Ancak aynı ekipman; montaj, test veya işletmeye alma faaliyetlerinin başlayabilmesi için ön koşul ise etkisi çok daha büyük olabilir.
Her tedarik gecikmesi proje gecikmesine dönüşmez. Ancak kritik yol üzerinde bulunan bir tedarik gecikmesi, zincirleme program etkisi oluşturabilir.
Tedarik risklerinin önemli bir bölümü sonunda maliyet riskine dönüşebilir.
Gecikme; daha uzun finansman dönemi, artan faiz yükü, yeniden imalat maliyeti, saha kaynaklarının daha uzun süre tutulması ve sözleşme talepleri gibi sonuçlar doğurabilir.
Bu nedenle tedarik riskleri yalnızca satın alma bütçesi açısından değil, projenin toplam yaşam döngüsü maliyeti ve nakit akışı açısından da değerlendirilmelidir.
Nükleer projelerde düzenleyici gereksinimler proje tasarımı, tedarik ve inşaat faaliyetleri üzerinde doğrudan etkili olabilir.
Düzenleyici bir gereksinimdeki değişiklik veya bir onay sürecindeki gecikme; tasarım değişikliğine, ek doğrulamalara, yeniden incelemeye veya program değişikliğine neden olabilir.
Bu nedenle düzenleyici süreçler proje programının dışında değerlendirilen ayrı bir faaliyet olarak değil, proje planlaması ve risk yönetimi ile birlikte ele alınmalıdır.
Tedarik zincirinin başarısı, yalnızca yüklenicilerin ve tedarikçilerin kapasitesine bağlı değildir.
İşverenin; teknik değerlendirme, sözleşme yönetimi, kalite gözetimi, proje kontrolü, değişiklik yönetimi ve arayüz koordinasyonu kapasitesi de proje riskinin önemli bir parçasıdır.
Yetersiz işveren kapasitesi, mevcut risklerin zamanında görülmesini ve yönetilmesini zorlaştırabilir.
Nükleer tedarik sisteminin anlaşılması açısından en önemli konulardan biri, risklerin birbirini tetikleyebilmesidir.
Geç tasarım değişikliği tedarik kapsamını etkileyebilir.
Değişiklik yeniden üretim veya yeni sipariş gerektirebilir.
Yeniden üretim yeni muayene ve test ihtiyaçları doğurabilir.
Teslimat gecikmesi kritik yolu etkileyebilir.
Böyle bir zincir; maliyet, finansman ve sözleşme taleplerine kadar ilerleyebilir.
Her risk aynı önem düzeyinde değildir. Bu nedenle risk yönetiminde yalnızca risk sayısını artırmak yerine, proje üzerindeki etkisi ve gerçekleşme olasılığı birlikte değerlendirilmelidir.
| Risk Seviyesi | Yaklaşım |
|---|---|
| Düşük | Periyodik izleme ve kayıt. |
| Orta | Sorumlu atanması ve düzenli takip. |
| Yüksek | Aktif azaltma planı ve yönetim seviyesinde izleme. |
| Kritik | Önleyici tedbir, alternatif senaryo ve yakın yönetim takibi. |
Risklerin yalnızca toplantılarda konuşulması yeterli değildir. Kritik risklerin; tanımı, sahibi, nedeni, olası etkisi, mevcut kontrolü, azaltma faaliyeti, hedef tarihi ve güncel durumu izlenebilir bir sistemde tutulmalıdır.
Risk → Neden → Olasılık → Etki → Risk Sahibi → Önlem → Son Tarih → Durum
Tedarik zincirindeki riskler proje boyunca değişebilir.
Tasarım aşamasında önemli olan bir risk, üretim başladıktan sonra önemini kaybedebilir. Buna karşılık; üretim, test veya saha montajı aşamasında daha önce düşük görülen bir risk kritik hale gelebilir.
Bu nedenle risk kayıtları; proje ilerledikçe düzenli olarak gözden geçirilmeli ve yeni bilgilerle güncellenmelidir.
Önceki bölümlerde ele alınan tedarik yönetimi araçlarının önemli bir bölümü aslında aynı risk yönetim sisteminin parçalarıdır.
| Araç | Yönetilen Risk |
|---|---|
| Ön yeterlilik | Tedarikçi yetersizliği. |
| QA/QC | Kalite riski. |
| Expediting | Program ve teslimat riski. |
| Uygunsuzluk yönetimi | Kalite ve tekrar riski. |
| Değişiklik yönetimi | Kapsam, maliyet ve program riski. |
| Arayüz yönetimi | Entegrasyon riski. |
| Sözleşme yönetimi | Ticari ve sorumluluk riski. |
| İşveren gözetimi | Yönetim ve doğrulama riski. |
| Soru | Kontrol |
|---|---|
| Kapsam açık mı? | Sorumluluk ve arayüzler tanımlı mı? |
| Tasarım yeterince olgun mu? | Kritik tasarım belirsizlikleri belirlenmiş mi? |
| Tedarikçi yeterli mi? | Teknik, kalite ve üretim kapasitesi doğrulanmış mı? |
| Kritik ekipmanlar belirli mi? | Teslim süreleri ve alternatifler değerlendirilmiş mi? |
| Kalite kontrolü yeterli mi? | Kritik üretim aşamaları izleniyor mu? |
| Alt tedarik zinciri görünür mü? | Kritik alt tedarikçiler izleniyor mu? |
| Program riski yönetiliyor mu? | Kritik yol ve teslimat tarihleri birlikte izleniyor mu? |
| Arayüzler kontrol altında mı? | Teknik ve sözleşmesel sorumluluklar açık mı? |
| Finansal etkiler görülüyor mu? | Gecikme ve değişiklik etkileri maliyet modeline yansıtılıyor mu? |
| Risk sahibi belli mi? | Her kritik risk için sorumlu atanmış mı? |
Tedarik zincirinde risk yönetiminin amacı, risklerin hiçbir zaman gerçekleşmemesini varsaymak değil; riskleri mümkün olduğunca erken görmek, etkilerini anlamak ve gerçekleşmeleri halinde projenin kontrolünü kaybetmemektir.
Nükleer tedarik sistemi; mühendislikten üretime, kalite kontrolden lojistiğe, sözleşmeden finansmana kadar birbirine bağlı çok sayıda faaliyetten oluşur.
Bu nedenle tedarik yönetiminde başarı yalnızca ekipmanların zamanında satın alınmasıyla ölçülemez.
Başarılı bir tedarik sistemi; doğru kapsamın tanımlandığı, doğru tedarikçinin seçildiği, kritik ekipmanların zamanında planlandığı, kalitenin üretim boyunca korunduğu, değişikliklerin kontrol edildiği, arayüzlerin yönetildiği ve risklerin sürekli izlendiği bir sistemdir.
Sonuç olarak; nükleer tedarik zincirinde risk yönetimi, satın alma sürecinin ayrı bir faaliyeti değil; tasarım, sözleşme, kalite, üretim, lojistik, finansman ve proje yönetimini birbirine bağlayan sürekli bir yönetim faaliyetidir.
Nükleer santral projelerinde sözleşme ve tedarik yönetimi, yalnızca ekipmanların satın alınması ve teslim edilmesiyle sınırlı bir faaliyet değildir.
Tedarik sistemi; proje gereksinimlerinin tanımlanması, teknik şartnamelerin hazırlanması, tedarikçi yeterliliğinin değerlendirilmesi, sözleşme modelinin belirlenmesi, tekliflerin teknik ve ekonomik açıdan incelenmesi, tasarım ve imalatın izlenmesi, kalite güvencesi, testler, expediting, lojistik, saha kabulü ve işletmeye alma faaliyetlerinin birbirine bağlandığı bütünleşik bir proje yönetim sistemidir.
Gereksinim → Şartname → Teklif → Sözleşme → Tasarım → İmalat → Kalite → Test → Expediting → Lojistik → Saha Kabulü → Devreye Alma
Zincirin herhangi bir halkasındaki problem, diğer halkalara da yansıyabilir.
Nükleer tedarik yönetiminin amacı, mümkün olan en düşük satın alma fiyatını elde etmek değildir.
Temel amaç; güvenli, kaliteli, zamanında teslim edilebilir, teknik olarak doğrulanabilir, izlenebilir ve yaşam döngüsü boyunca yönetilebilir bir proje sonucuna ulaşmaktır.
Bu nedenle satın alma kararı yalnızca "Bu ekipman kaç para?" sorusuna indirgenemez.
Daha doğru sorular;
Nükleer projelerde sözleşme, tarafların hukuki hak ve yükümlülüklerini belirleyen bir belge olmanın yanında, projenin nasıl yürütüleceğini tanımlayan önemli bir yönetim aracıdır.
Sözleşmede; kapsam, sorumluluklar, teknik gereksinimler, program, ödeme koşulları, kalite, testler, garantiler, değişiklikler, riskler, teknoloji transferi ve kabul kriterleri açık biçimde tanımlanmalıdır.
Çünkü belirsiz bırakılan bir sorumluluk, projenin ilerleyen aşamalarında teknik bir probleme veya sözleşmesel bir anlaşmazlığa dönüşebilir.
Sözleşmenin gücü yalnızca hukuki ifadelerinden değil, proje kapsamında yapılacak işlerin ve elde edilecek sonuçların açıkça tanımlanmasından gelir.
Sözleşme modeli seçilirken temel yaklaşım, bütün riskleri karşı tarafa aktarmak olmamalıdır.
Daha sağlıklı yaklaşım; her riski, onu kontrol etme ve yönetme kapasitesi en yüksek olan tarafa tahsis etmek ve bu tahsisin sözleşmede açık biçimde tanımlanmasını sağlamaktır.
Ancak riskin yükleniciye aktarılması, riskin ortadan kalkması anlamına gelmez. Yüklenicinin karşılaştığı ciddi bir sorun; gecikme, maliyet artışı, yeniden imalat, kalite problemi veya sözleşmesel uyuşmazlık şeklinde yeniden proje seviyesine yansıyabilir.
Risk Transferi ≠ Riskin Ortadan Kalkması
Nükleer projelerde ekonomik değerlendirme yalnızca teklif fiyatına dayandırıldığında önemli maliyet unsurları gözden kaçabilir.
Bir teklifin gerçek ekonomik etkisi; sermaye maliyeti, inşaat süresi, finansman maliyeti, yakıt, işletme ve bakım giderleri, kalite sorunları, gecikmeler, değişiklikler ve diğer yaşam döngüsü maliyetleri birlikte değerlendirilerek ortaya konabilir.
Özellikle inşaat süresindeki değişiklikler, yalnızca takvim problemi değildir. Finansman süresini ve dolayısıyla projenin ekonomik sonucunu da etkileyebilir.
Satın alma fiyatı, projenin toplam ekonomik sonucunun yalnızca bir bileşenidir.
Teklif Fiyatı + Finansman + Gecikme + Değişiklik + Kalite + İşletme + Yaşam Döngüsü
Nükleer tedarik sisteminde kalite, yalnızca teslimat öncesinde yapılan son kontrolden ibaret değildir.
Kalite; tasarım gereksinimlerinden başlayan, satın alma şartnamelerine, tedarikçi yeterliliğine, malzeme kontrolüne, imalata, kaynak işlemlerine, muayene ve testlere, kalite kayıtlarına ve saha kabulüne kadar uzanan bir süreçtir.
Bu nedenle nükleer tedarikte kalite güvencesi ile proje yönetimi birbirinden ayrı düşünülemez.
Tedarik edilen ekipmanın teknik olarak doğru olması yeterli değildir. Ekipmanın; doğru zamanda, doğru dokümantasyonla, doğru kalite kayıtlarıyla ve saha programının gerektirdiği koşullarda teslim edilmesi gerekir.
Özellikle uzun teslim süreli kritik ekipmanlarda tedarik yönetimi doğrudan proje programının bir parçasıdır.
Nükleer projede bir ekipmanın gerçek teslimatı; fiziksel ürün + kalite kayıtları + test sonuçları + teknik dokümantasyon + izlenebilirlik + kabul edilebilirlik bütününden oluşur.
Önceki bölümlerde ele alındığı üzere, teknoloji seçimi ile sözleşme ve tedarik stratejisi birbirinden bağımsız kararlar değildir.
Seçilen teknolojinin; tasarım olgunluğu, kritik ekipmanları, üretici yapısı, standardizasyon düzeyi, lisanslama gereksinimleri, yerli sanayiye uygunluğu ve teknoloji transferi potansiyeli tedarik ve sözleşme modelini etkileyebilir.
Buna karşılık seçilen sözleşme modeli ve işveren kapasitesi de teknolojinin proje içerisinde nasıl uygulanacağını etkileyebilir.
Teknoloji ↔ Tedarik Zinciri ↔ Sözleşme Modeli ↔ İşveren Kapasitesi ↔ Proje Riski
Bu alanlardan biri diğerlerinden bağımsız değerlendirildiğinde, proje riskinin önemli bir bölümü görünmez kalabilir.
Tedarik sistemi aynı zamanda bir ülkenin nükleer sanayi kapasitesinin geliştirilmesi açısından da önem taşır.
Ancak yerli katkı yalnızca ekipmanın ülke içinde üretilmesi anlamına gelmez.
Kalıcı bir kapasite oluşması için; mühendislik, kalite, üretim, test, proje yönetimi, tedarikçi geliştirme ve teknik karar alma süreçlerine gerçek katılım sağlanması gerekir.
Böylece tedarik zinciri yalnızca ürün sağlayan bir yapı olmaktan çıkar ve; öğrenen, deneyim biriktiren ve sonraki projelerde daha fazla sorumluluk üstlenebilen bir sanayi ekosistemine dönüşebilir.
Tüm bu sistemin merkezinde güçlü ve yetkin bir işveren organizasyonu bulunmalıdır.
İşverenin görevi bütün işleri kendisinin yapmak değildir. Ancak işveren; gereksinimleri tanımlayabilmeli, sözleşme modelini seçebilmeli, tedarikçileri değerlendirebilmeli, kaliteyi gözetebilmeli, üretim ve teslimatı izleyebilmeli, değişiklikleri kontrol edebilmeli ve yüklenicinin performansını bağımsız biçimde değerlendirebilmelidir.
İhtiyacın ve teknik beklentilerin açık biçimde tanımlanması.
Tedarikçi, kalite, üretim ve teslimat performansının izlenmesi.
Sözleşme paketleri, sistemler ve arayüzlerin koordinasyonu.
Proje deneyiminin sonraki projelere aktarılması.
Bu bölümde ele alınan yaklaşım, tedarik yönetimini birbirinden kopuk satın alma işlemleri yerine bütünleşik bir proje sistemi olarak ele alır.
| Aşama | Temel Amaç | Temel Kontrol |
|---|---|---|
| Gereksinim | Proje ihtiyacını tanımlamak. | Teknik gereksinimler. |
| Şartname | Gereksinimleri ölçülebilir hale getirmek. | Kapsam ve teknik kriterler. |
| Tedarikçi seçimi | Yetkin tedarikçiyi belirlemek. | Teknik ve kalite yeterliliği. |
| Sözleşme | Kapsam ve sorumlulukları bağlamak. | Haklar, yükümlülükler ve riskler. |
| Üretim | Ürünü gereksinimlere uygun üretmek. | QA/QC ve teknik gözetim. |
| Expediting | Programı korumak. | Gerçekleşen / planlanan ilerleme. |
| Test ve kabul | Sonucu doğrulamak. | Test, dokümantasyon ve kabul kriterleri. |
| Kurumsal öğrenme | Deneyimi sonraki projeye aktarmak. | Lessons learned ve performans kayıtları. |
Nükleer santral projelerinde tedarik yönetimi, satın alma departmanının tek başına yürütebileceği dar bir faaliyet değildir.
Tedarik; mühendislik, proje yönetimi, sözleşme, kalite, finansman, lojistik, lisanslama ve işletmeye alma süreçlerini birbirine bağlayan ortak bir yönetim alanıdır.
Başarılı bir tedarik sistemi; doğru gereksinimlerin belirlenmesini, uygun sözleşme modelinin seçilmesini, yetkin tedarikçilerin belirlenmesini, teknik ve ekonomik tekliflerin sistematik biçimde değerlendirilmesini, üretim ve kalite faaliyetlerinin izlenmesini, kritik teslimatların takip edilmesini ve tüm bu faaliyetlerin proje programı ile bütünleştirilmesini gerektirir.
Doğru Gereksinim
↓
Doğru Şartname
↓
Doğru Tedarikçi
↓
Doğru Sözleşme
↓
Kontrollü Tasarım ve İmalat
↓
Doğrulanmış Kalite
↓
Zamanında Teslim
↓
Güvenilir Saha Kabulü
↓
Başarılı İşletmeye Alma
İyi bir nükleer tedarik sistemi en ucuz ekipmanı satın almayı değil; güvenli, kaliteli, zamanında, izlenebilir, doğrulanabilir ve yaşam döngüsü boyunca yönetilebilir bir proje sonucunu güvence altına almayı amaçlar.
Bir nükleer santral projesinde tedarik zinciri, projenin dışında çalışan yardımcı bir mekanizma değildir.
Reaktör tasarımından en küçük kritik bileşene, sözleşme maddesinden fabrika testine, kalite kaydından saha kabulüne kadar uzanan bütün zincir, santralın güvenli ve öngörülebilir biçimde gerçekleştirilebilmesinin bir parçasıdır.
Bu nedenle tedarik yönetimindeki temel hedef; yalnızca satın almak değil, gereksinimi doğru tanımlamak, riski doğru yönetmek, kaliteyi üretimin içine yerleştirmek, zamanı kontrol etmek, bilgi akışını korumak ve elde edilen deneyimi geleceğe taşımaktır.
Sonuç olarak; güçlü bir nükleer tedarik sistemi, güçlü bir sözleşme sistemiyle; güçlü bir sözleşme sistemi ise yetkin bir işveren, güvenilir tedarikçiler ve disiplinli bir proje yönetimiyle birlikte anlam kazanır.
Normalde ticari nükleer santral projelerinde Türkiye dışında başla bir ülkede bugüne kadar kullanılmamış olan Yap-Sahip Ol-İşlet (Build-Own-Operate) (BOO) modeli, klasik turnkey, split-package veya multiple-package yaklaşımlarından farklı bir yapıya sahiptir.
BOO modelinde yatırımcı veya proje geliştiricisi; santralin finansmanını, inşasını, sahipliğini ve işletmesini üstlenir ve üretilen elektriğin satışından elde edilen gelirle yatırımını karşılamaya çalışır.
BOO modelinde; tedarikçi, yüklenici, yatırımcı, malik ve işletmeci rolleri önemli ölçüde birbirine yaklaşabilir.
Bu nedenle BOO'nun değerlendirilmesi yalnızca "santrali kim inşa edecek?" sorusuyla sınırlı değildir.
Asıl soru; "Santrali kim finanse edecek, kim sahip olacak, kim işletecek, kim hangi riskleri üstlenecek ve uzun dönemli ekonomik sonuçlardan kim sorumlu olacak?" sorusudur.
Nükleer programa yeni başlayan veya nükleer santral projesini yürütecek kurumsal kapasitesi henüz sınırlı olan ülkelerde, sözleşme modelinin seçimi yalnızca ticari bir karar değildir. Ülkenin sahip olduğu mühendislik, proje yönetimi, tedarik, işletme, finansman ve nükleer uzmanlık kapasitesi hangi modelin uygulanabilir olduğunu doğrudan etkileyebilir.
IAEA kaynaklarında BOO "less common" yani daha az yaygın bir yaklaşım olarak tanımlanmaktadır. Bu modelde ev sahibi devlet, yatırımcıya santrali finanse etme, inşa etme, sahip olma ve işletme hakkı verir; yatırımcı ise tesisin gelirlerini elde eder ve buna karşılık ilgili ticari riskleri üstlenir. :contentReference[oaicite:1]{index=1}
Bu yapı özellikle; nükleer proje geliştirme, büyük ölçekli yatırım yönetimi, inşaat organizasyonu ve işletme kapasitesi henüz yeterince gelişmemiş ülkeler açısından değerlendirilebilecek bir seçenek haline gelebilir.
Eğer ev sahibi ülke büyük bir nükleer santralin finansmanını, inşasını ve işletmesini doğrudan üstlenecek yeterli kurumsal ve finansal kapasiteye henüz sahip değilse, yatırımcı veya teknoloji sağlayıcının bu yüklerin önemli bölümünü üstlenmesi bir seçenek olarak gündeme gelebilir.
Sınırlı Proje Kapasitesi → Dış Kaynak / Yatırımcı → Finansman + İnşaat + Sahiplik + İşletme
Ancak burada kritik bir ayrım bulunmaktadır: BOO, devletin nükleer altyapı sorumluluğunu ortadan kaldırmaz.
IAEA'nın yaklaşımına göre BOO uygulanıyor olsa bile ev sahibi devlet; ulusal nükleer programın oluşturulması, paydaş katılımı, hukuki ve düzenleyici çerçevenin kurulması, nükleer güvenlik ve güvenlik politikalarının oluşturulması gibi temel ulusal altyapı sorumluluklarını sürdürür. :contentReference[oaicite:2]{index=2}
BOO'nun temel farkı, devletin proje üzerindeki bütün görevleri kendi kurumlarıyla doğrudan yürütmek yerine, yatırımcıya daha geniş bir proje ve işletme sorumluluğu vermesidir.
| Alan | Klasik İşveren Modeli | BOO Modeli |
|---|---|---|
| Finansman | İşveren / devlet tarafından organize edilir. | Yatırımcı önemli ölçüde finansmanı üstlenir. |
| İnşaat | İşveren yükleniciyi yönetir veya denetler. | Yatırımcı / geliştirici inşaat sorumluluğunu üstlenir. |
| Sahiplik | Devlet veya belirlenmiş işverendedir. | Yatırımcıda kalır. |
| İşletme | İşveren veya görevlendirilmiş işletmeci tarafından yürütülür. | Yatırımcı / proje şirketi tarafından yürütülebilir. |
| Gelir | Elektrik satışından doğan gelir işveren yapısına bağlıdır. | Yatırımcı tesisin gelirlerini elde eder. |
| Ticari risk | Önemli bölümü işverende kalabilir. | Önemli bölümü yatırımcıya aktarılabilir. |
Bu yapı, kamusal kapasitesi sınırlı bir ülkenin bazı proje fonksiyonlarını deneyimli bir yatırımcıya ve teknoloji sağlayıcıya bırakmasına imkan verebilir. Ancak bunun karşılığında ülke; sahiplik, kontrol, gelir, teknolojiye erişim ve uzun dönemli bağımlılık açısından farklı bir ilişki yapısını kabul etmiş olur.
Klasik bir satın alma modelinde devlet veya kamu işvereni, santralin müşterisi olarak teknik gereksinimleri belirler, yükleniciyi seçer ve projenin yürütülmesini gözetir.
BOO modelinde ise yatırımcı santralin sahibi ve işletmecisi konumuna geldiği için ticari ilişkilerin yapısı değişir.
Devlet açısından kritik konulardan biri artık yalnızca; "Santral ne zaman tamamlanacak?" sorusu değildir.
Buna ek olarak; "Santral hangi koşullarda işletilecek, üretilen elektrik nasıl satın alınacak, fiyat ve gelir yapısı nasıl olacak, performans nasıl denetlenecek ve uzun dönemli yükümlülükler nasıl yönetilecek?" soruları ortaya çıkar.
Klasik bir EPC sözleşmesinin temel amacı santralin tasarlanması, inşa edilmesi ve teslim edilmesi iken, BOO ilişkisinde sözleşme yapısı işletme dönemini ve uzun vadeli gelir ilişkisini de kapsar.
Burada önemli bir başka nokta da "kamusal kapasitenin düşük olması" durumunun kalıcı bir hedef olarak görülmemesidir.
Nükleer programa yeni başlayan bir ülkenin zaman içerisinde; mühendislik, düzenleme, proje yönetimi, tedarik, kalite, işletme ve insan kaynağı kapasitesini geliştirmesi beklenir.
IAEA'nın yakın tarihli çalışmalarında da owner/operator'ın proje boyunca yeterli teknik ve ticari yetkinliğe sahip olması ve gerektiğinde dış uzmanlardan yararlanırken dahi yapılan işi tanımlayabilecek ve sonuçları anlayabilecek düzeyde bir "knowledgeable customer" olması gerektiği vurgulanmaktadır. :contentReference[oaicite:3]{index=3}
BOO modeli, başlangıçta sınırlı kamusal kapasitenin bazı sonuçlarını telafi edebilir. Ancak ülkenin kendi kapasitesini geliştirme ihtiyacını ortadan kaldırmaz.
Çünkü uzun vadede devletin; düzenleme, güvenlik, denetim, enerji politikası, atık yönetimi ve ulusal nükleer program sorumluluklarını sürdürebilecek kurumsal kapasiteye ihtiyacı vardır.
Kamusal kapasitenin sınırlı olması BOO lehine bir gerekçe oluşturabilir; ancak aynı özellik başka bir riskin de ortaya çıkmasına neden olabilir: proje üzerindeki teknik ve ticari kontrolün yatırımcıya aşırı derecede bağımlı hale gelmesi.
Bu nedenle BOO değerlendirilirken yalnızca yatırımcının projeyi finanse edip edemeyeceği değil; devletin yatırımcıyı ve işletmeyi denetleyebilecek bilgi ve düzenleyici kapasiteye sahip olup olmadığı de değerlendirilmelidir.
Başka bir ifadeyle; kamusal kapasitenin düşük olması BOO'nun gerekçesi olabilir, ancak BOO'nun başarısı için gerekli kamusal kapasitenin ortadan kaldırılmasını gerektirmez.
Bu nedenle BOO hakkında yalnızca "önerilir" veya "önerilmez" şeklinde bir değerlendirme yapmak yerine aşağıdaki soruların birlikte incelenmesi daha doğru olacaktır:
| Alan | Temel Soru |
|---|---|
| Kamusal kapasite | Devletin proje ve işletme kapasitesi hangi düzeyde? |
| Düzenleme | Bağımsız ve yetkin düzenleyici yapı mevcut mu? |
| Finansman | BOO'nun yatırımcıya sağladığı finansman avantajının maliyeti nedir? |
| Kontrol | Devlet kritik teknik ve ticari kararları yeterince denetleyebilir mi? |
| Elektrik satış | Uzun dönemli elektrik alım yapısının mali ve ticari sonuçları nelerdir? |
| Teknoloji transferi | Yerli mühendislik ve sanayi kapasitesi nasıl geliştirilecek? |
| İşletme | İşletme yetkinliği kimde olacak ve nasıl denetlenecek? |
| Uzun dönem | Yakıt, atık, söküm ve diğer uzun dönemli sorumluluklar nasıl düzenlenecek? |
Dolayısıyla BOO'nun değerlendirilmesi yalnızca finansman sağlayıp sağlamadığı üzerinden değil, ülkenin kısa vadeli kapasite açığı ile uzun vadeli nükleer bağımsızlık ve kurumsal kapasite hedefleri arasındaki denge üzerinden yapılmalıdır.
| Konu | Turnkey / EPC | BOO |
|---|---|---|
| Finansman | Esas olarak işveren veya proje finansman yapısı tarafından sağlanır. | Yatırımcı / proje geliştiricisi önemli ölçüde finansman sağlar. |
| Sahiplik | Esas olarak işverendedir. | Tesis yatırımcıya / proje şirketine ait olabilir. |
| İşletme | Genellikle işveren / işletmeci tarafından yürütülür. | Yatırımcı veya proje şirketi işletmeyi de üstlenebilir. |
| Gelir riski | Büyük ölçüde işverenin proje ve piyasa yapısına bağlıdır. | Elektrik satış yapısı yatırımcı açısından kritik hale gelir. |
| Uzun dönemli risk | İşletme ve sahiplik sorumlulukları işverendedir. | Yatırımcı işletme, bakım ve gelir risklerini uzun dönemde taşıyabilir. |
| İşveren kontrolü | Kapsam ve proje yönetimi üzerinde daha doğrudan kontrol mümkündür. | Sözleşme ve düzenleme yapısına bağlı olarak daha farklı bir kontrol ilişkisi oluşabilir. |
BOO modelinde bazı riskler yatırımcı tarafından üstlenilirken, bu durum işveren veya devlet açısından bütün risklerin ortadan kalktığı anlamına gelmez.
Aksine aşağıdaki konuların açık biçimde düzenlenmesi gerekir:
Yatırımın hangi kaynakla ve hangi finansman koşullarıyla yapılacağı.
Üretilen elektriğin hangi koşullarda satılacağı ve gelir yapısının nasıl oluşturulacağı.
İnşaat, işletme, finansman, piyasa ve uzun dönemli yükümlülüklerin dağılımı.
İşletme, bakım, yakıt, atık ve uzun dönemli teknik sorumlulukların belirlenmesi.
BOO modelinin en önemli yanlış yorumlarından biri, yatırımcının santralin sahibi ve işletmecisi olmasıyla devletin veya düzenleyici otoritenin sorumluluğunun azalacağı düşüncesidir.
Nükleer güvenlik ve düzenleyici sorumluluklar, ticari sözleşmeyle ortadan kaldırılamaz.
Bu nedenle BOO modeli uygulanacak olsa bile; lisanslama, nükleer güvenlik, fiziksel koruma, acil durum hazırlığı, radyoaktif atık, kullanılmış yakıt, işletme güvenliği ve tesisin yaşam döngüsü ile ilgili sorumlulukların mevzuat ve lisans koşulları çerçevesinde açık biçimde belirlenmesi gerekir.
BOO modelinin bir başka önemli konusu yerli sanayi ve teknoloji transferidir.
Yatırımcı aynı zamanda teknoloji sağlayıcısı ve ana tedarikçi konumundaysa, yerli katılımın kapsamı sözleşmede açık biçimde tanımlanmadığı takdirde; yerli mühendislik, üretim, tedarikçi geliştirme ve kurumsal öğrenme hedefleri beklenen düzeye ulaşmayabilir.
Bu nedenle BOO modelinde yerli katkı yalnızca "yerli ekipman oranı" olarak değil; mühendislik katılımı, eğitim, kalite altyapısı, yerli tedarikçi geliştirme, üretim kabiliyeti ve işletme yetkinliği açısından da tanımlanmalıdır.
Bir ülke yalnızca elektrik satın mı alıyor, yoksa proje sayesinde; mühendislik, işletme, bakım, kalite, üretim ve proje yönetimi kapasitesi de kazanıyor mu?
| Alan | Temel Soru |
|---|---|
| Finansman | Finansman maliyeti ve koşulları uzun dönem proje ekonomisini nasıl etkiliyor? |
| Sahiplik | Tesisin mülkiyeti ve kontrolü kimde? |
| Elektrik satış | Gelir yapısı hangi sözleşmelere ve piyasa koşullarına bağlı? |
| İnşaat | Maliyet ve gecikme riskini kim üstleniyor? |
| İşletme | İşletme ve bakım performansından kim sorumlu? |
| Yakıt | Yakıt tedariki ve uzun dönemli bağımlılıklar nasıl yönetiliyor? |
| Atık | Radyoaktif atık ve kullanılmış yakıt sorumlulukları kimde? |
| Söküm | Decommissioning yükümlülüğü ve finansmanı nasıl düzenlenmiş? |
| Yerli katkı | Yerli sanayi ve teknoloji transferi hangi ölçülebilir yükümlülüklere bağlanmış? |
| Uzun dönem | Yatırımcı değişirse veya proje şirketi sorun yaşarsa hangi mekanizmalar devreye giriyor? |
BOO, nükleer projelerde otomatik olarak iyi veya kötü bir model olarak değerlendirilemez.
Model; finansman, sahiplik, işletme, risk dağılımı, elektrik satış koşulları, düzenleyici yapı, yerli sanayi, teknoloji transferi ve uzun dönemli nükleer sorumluluklar birlikte değerlendirilerek ele alınmalıdır.
Bu bölümün temel kaynağı, nükleer santral projelerinde sözleşme ve tedarik süreçlerini ele alan IAEA/KAERI eğitim materyalidir. İçerik, bu temel çerçeve korunarak tedarik zinciri, kalite, risk, proje yönetimi, teknoloji seçimi ve işveren kapasitesi perspektifleriyle genişletilmiştir.
J. H. Ahn
Contracting Processes and Procurement
IAEA/KAERI Interregional Training Course
on Technical Aspects on Feasibility,
Contracting and Construction of a
Nuclear Power Plant
KAERI, Republic of Korea,
16–27 April 2012
Bu kaynaklar; sözleşme, tedarik, teknoloji değerlendirmesi, tedarik zinciri, kalite, risk, finansman ve proje yönetimi başlıklarında sayfadaki yaklaşımı destekleyen seçilmiş kurumsal referanslardır.
Buradaki kaynaklar tek bir sözleşme modelini veya tedarik yaklaşımını bütün projeler için geçerli kabul etmez.
Nükleer projelerde uygulanacak yaklaşım; teknoloji, ülke altyapısı, işveren kapasitesi, düzenleyici yapı, tedarik zinciri, finansman ve proje koşulları birlikte değerlendirilerek belirlenmelidir.
