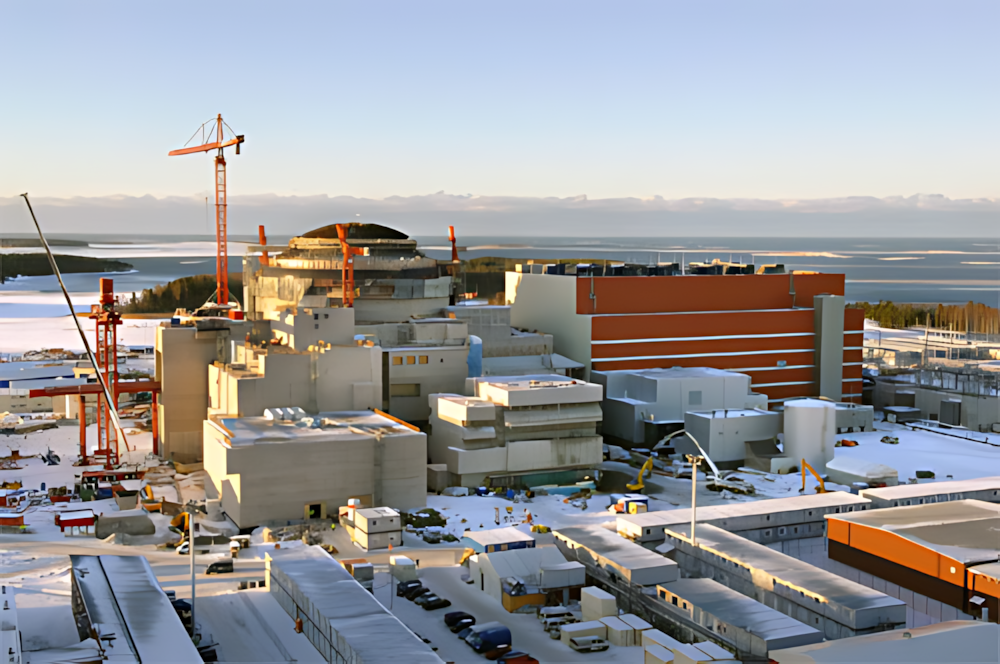

Tasarım Değişiklikleri
Tasarımın inşaatla paralel ilerlemesi, revizyon ve yeniden çalışma ihtiyacını artırdı.

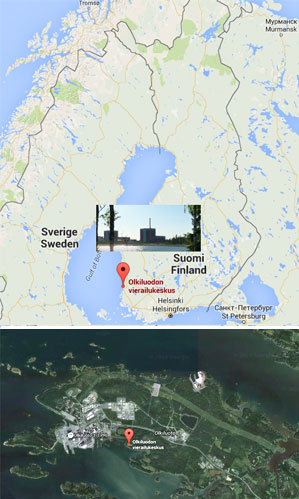

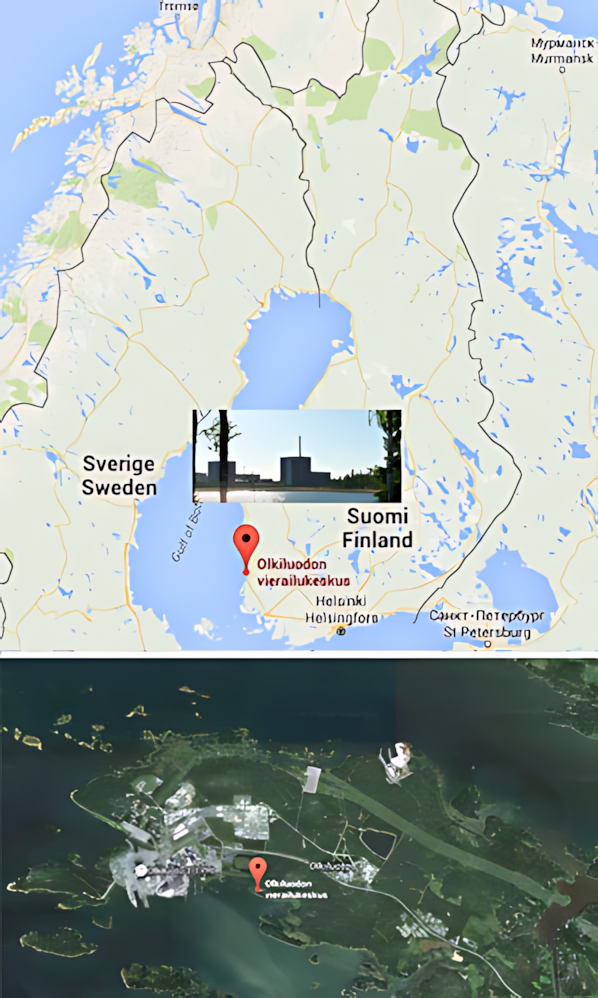

Olkiluoto nükleer güç santralı, Finlandiya'nın batısındaki Eurajoki belediyesi sınırlarında, Baltık Denizi'nin Bothnia Körfezi kıyısında yer almaktadır. Santralın sahibi ve işletmecisi, Finlandiya'daki elektrik üreticilerinden Teollisuuden Voima Oyj (TVO)'dir. Olkiluoto sahasında OL1 ve OL2 olmak üzere iki BWR ünitesi uzun yıllardır işletmede bulunurken, OL3 ile sahaya üçüncü bir nükleer güç ünitesi eklenmiştir.

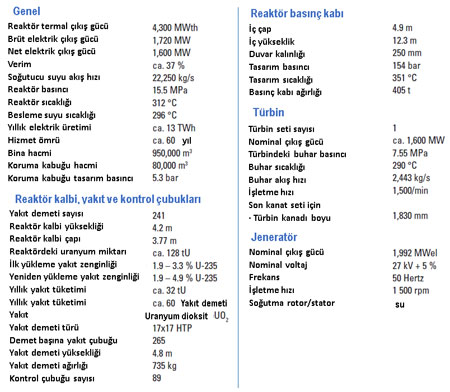

Olkiluoto 3, EPR tipi basınçlı su reaktörüdür (PWR). Yaklaşık 1.600 MW net elektrik gücüne sahip olan ünite, Avrupa'nın en yüksek güçlü nükleer güç ünitelerinden biridir. Tasarımda güvenlik sistemlerinin yedekliliği ve çeşitlendirilmesi, ağır kazaların yönetimi, koruma kabuğunun dayanıklılığı ve uzun süreli işletme performansı gibi konulara özel önem verilmiştir.
Projenin ilk hedefi, yeni bir EPR ünitesinin görece kısa bir sürede ve sabit fiyatlı anahtar teslim sözleşme modeliyle tamamlanmasıydı. Ancak proje, zaman içinde tasarım, kalite, dokümantasyon, tedarik zinciri, düzenleyici denetim ve proje yönetimi alanlarında çok sayıda güçlükle karşılaştı.
EPR, Fransa ve Almanya'nın nükleer tasarım ve işletme deneyimlerinden yararlanılarak geliştirilen büyük ölçekli bir basınçlı su reaktörüdür. Tasarımın temel amaçları arasında yüksek güvenlik seviyesi, güçlü savunma-içinde-derinlik yaklaşımı, yüksek kullanılabilirlik ve uzun işletme ömrü bulunmaktadır.

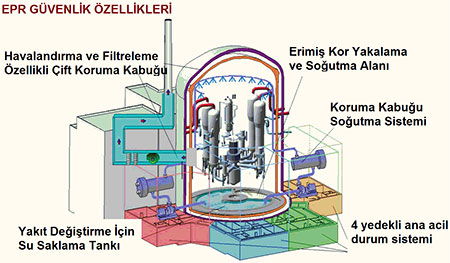

EPR'nin güvenlik yaklaşımında, güvenlik açısından önemli sistemlerin birden fazla ve mümkün olduğunca bağımsız kanalla düzenlenmesi önemlidir. Tasarım ayrıca ağır kaza koşullarının yönetilmesine yönelik özel önlemler içerir. Bunlar arasında kor erimesi durumunda erimiş kor malzemesinin yönetilmesine yönelik kor tutucu (core catcher) ve çift katmanlı koruma kabuğu gibi tasarım özellikleri yer alır.
Bununla birlikte, bir nükleer santral tasarımının güvenlik özelliklerinin gelişmiş olması tek başına projenin zamanında ve bütçe dahilinde tamamlanmasını garanti etmez. OL3 deneyiminin en önemli mesajlarından biri, gelişmiş tasarımın yanında tasarım olgunluğu, üretilebilirlik, tedarikçi yetkinliği ve proje hazırlığının da aynı düzeyde yönetilmesi gerektiğidir.
OL3 projesinin temelleri 1990'ların sonlarında atıldı. Çevresel değerlendirme ve siyasi karar süreçlerinin ardından Finlandiya Hükümeti 2002 yılında yeni ünite için prensip kararını verdi; karar aynı yıl Parlamento tarafından onaylandı.
TVO, 2002 yılında 1.000–1.600 MW sınıfında yeni bir nükleer güç ünitesi için tedarik sürecini başlattı. Değerlendirme sonucunda 19 Aralık 2003 tarihinde Framatome ANP, Siemens ve ilgili şirketlerden oluşan tedarikçi konsorsiyumu ile yaklaşık 1.600 MW sınıfındaki EPR ünitesinin sabit fiyatlı anahtar teslim sözleşmesi imzalandı.
Finlandiya'nın nükleer güvenlik düzenleyicisi STUK, Şubat 2005'te OL3 için inşaat lisansını verdi. Saha hazırlıkları ve kazı çalışmaları 2004 yılında başlamış, fiili nükleer ada inşaatı ise 2005 yılında hız kazanmıştır.
İlk planlarda ünitenin yaklaşık 2009 yılında işletmeye alınması öngörülüyordu. Ancak daha ilk yıllardan itibaren beton kalitesi, dokümantasyon, kaynak işlemleri, tasarımın tamamlanması ve tedarik zincirinin yönetimi gibi konularda sorunlar ortaya çıktı. Bu sorunların birbirini beslemesi sonucunda proje takvimi ve maliyeti başlangıçtaki hedeflerden ciddi biçimde uzaklaştı.
Reaktör ilk kez Aralık 2021'de kritik hale getirildi ve şebekeye ilk elektrik Mart 2022'de verildi. Uzun süren test ve devreye alma programının ardından düzenli elektrik üretimi 16 Nisan 2023'te başladı. TVO, OL3'ün ticari işletmesinin 1 Mayıs 2023 tarihinde başladığını doğruladı.
OL3, nükleer enerji tarihinde uzun süren ve maliyet baskısı yaratan büyük altyapı projelerinden biri haline geldi. İlk sözleşme hedefleri ile gerçek gerçekleşme arasındaki farkın temelinde tek bir neden değil; tasarımın yeterince olgunlaşmadan inşaata başlanması, kalite sorunları, düzenleyici incelemelerin kapsamı, tedarik zincirindeki yetersizlikler ve taraflar arasındaki koordinasyon problemleri gibi birbirine bağlı birçok unsur bulunuyordu.
Projenin sabit fiyatlı anahtar teslim modeli, gecikme ve maliyet artışlarının taraflar arasındaki ekonomik sorumluluğu konusunda uzun süren uyuşmazlıklara da yol açtı. TVO ile tedarikçi konsorsiyumu arasındaki uyuşmazlıklar tahkim süreçlerine taşındı. Daha sonra taraflar arasında kapsamlı bir uzlaşmaya gidildi ve projenin hukuki uyuşmazlıkları büyük ölçüde sona erdi.
Burada önemli olan yalnızca "proje pahalıya mal oldu" sonucuna ulaşmak değildir. Asıl çıkarılması gereken ders, nükleer santral projelerinde başlangıçta düşük görünen maliyet ve kısa takvim hedeflerinin; tasarım, lisanslama, kalite ve tedarik zinciri gerçekleriyle desteklenmediği durumda çok daha yüksek toplam maliyetlere dönüşebilmesidir.
Olkiluoto 3'ün hikâyesi yalnızca 2005 yılında başlayan bir inşaat projesi olarak ele alınmamalıdır. Projenin arka planı 1990'ların sonlarına uzanır. TVO, Haziran 1998'de Olkiluoto ve Loviisa sahaları için çevresel değerlendirme çalışmalarını başlattı. Finlandiya'nın nükleer enerji mevzuatı kapsamındaki prensip karar süreci 2000 yılında başladı ve Hükümet Ocak 2002'de olumlu karar verdi. Karar Mayıs 2002'de Parlamento tarafından onaylandı.
Eylül 2002'de TVO, yaklaşık 1.000–1.600 MWe sınıfında yeni bir BWR veya PWR ünitesi için uluslararası tedarik sürecini başlattı. Değerlendirme sonunda EPR tasarımı seçildi ve 19 Aralık 2003'te Framatome ANP–Siemens konsorsiyumu ile sabit fiyatlı anahtar teslim sözleşmesi imzalandı. Böylece OL3, EPR teknolojisinin dünyada inşaatına başlanan ilk örneği oldu. fileciteturn4file7L333-L353
İnşaat sahasının hazırlanması ise sözleşmenin imzalanmasından önce TVO tarafından başlatıldı. 2004 yılı sonunda yaklaşık 500.000 m³ kaya çıkarılmış ve yaklaşık 700 metre su soğutma tüneli açılmıştı. Saha 1 Şubat 2005'te ana tedarikçi konsorsiyumuna teslim edildi. Aynı dönemde STUK tarafından inşaat lisansı verildi ve lisansın bir parçası olarak ayrıntılı tasarım ile ön-denetim dokümanlarının düzenleyici incelemeye sunulması şartı getirildi. fileciteturn5file2L110-L142
İlk yıllarda sorunların önemli bir bölümü teknik ekipmanlardan önce proje organizasyonu ve kalite yönetimi alanında ortaya çıktı. Beton üretimi ve temel betonunun kalite kontrolünde yaşanan problemler, alt yüklenicilerin nükleer inşaat deneyimi ve sahadaki sorumlulukların belirlenmesi konusunda STUK'un dikkatini çekti. STUK'un 2006 incelemesi; saha sorumluluğu, beton kalitesinin güvenlik açısından ortak biçimde anlaşılması ve kalite kontrolünün yeterliliği gibi konuları gündeme getirdi. fileciteturn5file5L248-L282
Bu dönem kritik bir dönüm noktasıdır. Çünkü proje daha başlangıç aşamasında, nükleer inşaatta "normal" endüstriyel kalite kontrolünün yeterli olmadığını göstermiştir. Güvenlik açısından önemli bir beton yapının üretiminde; sorumluluğun kimde olduğu, hangi standardın uygulanacağı, hangi ölçümün kabul edileceği ve uygunsuzlukların nasıl kapatılacağı önceden açık biçimde tanımlanmalıdır.
2007'de kaynaklarda mikro çatlaklar ve tasarım/imalat alanında çeşitli güvenlik açısından önemli uygunsuzluklar gündeme geldi. Aynı dönemde reaktör binasının uçak çarpmasına karşı dayanımını sağlayan yapıların imalatındaki sorunlar ve dokümantasyonun zamanında sunulamaması takvimi yeniden etkiledi. Eylül 2007'de TVO, en az iki yıllık gecikme ve başlangıç maliyetine göre %25'in üzerinde artış beklentisini açıkladı.

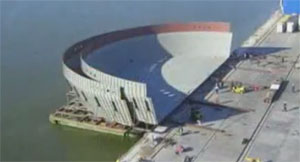

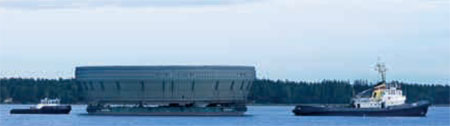

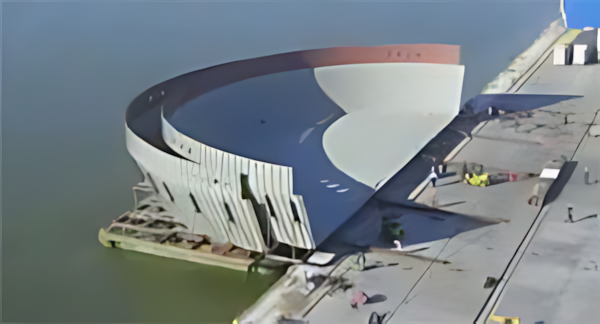

Daha sonra koruma kabuğunun çelik astarı, ana soğutucu boruları, kaynak işlemleri, türbin adası ekipmanları ve diğer büyük bileşenlerde sorunlar görüldü. Özellikle ana soğutucu borularında tasarımın gerektirdiği kaynak sayısını azaltmak amacıyla seçilen imalat yaklaşımının malzeme ve kaynak teknolojisi açısından beklenenden daha zor olduğu ortaya çıktı. Bazı kaynaklarda mikro çatlaklar tespit edildi ve yeniden işleme gerekti.
Bu sorunların maliyet açısından önemli tarafı yalnızca kusurlu parçanın yeniden üretilmesi değildir. Yeniden imalat; yeni malzeme, yeni işçilik, yeniden test, yeniden kalite kontrolü, dokümantasyon ve takvimin uzaması anlamına gelir. Bir nükleer projede tek bir uygunsuzluğun etkisi bu nedenle yalnızca o parçanın fiyatıyla ölçülemez.
2008'de toplam gecikme yaklaşık üç yıla ulaşmış ve işletmeye alma hedefi 2012'ye kaymıştı. Gecikmelerin sorumluluğu ve ortaya çıkan maliyetler konusunda TVO ile tedarikçi konsorsiyumu arasındaki uyuşmazlıklar tahkim sürecine taşındı.
2010'lu yıllarda proje artık yalnızca bir inşaat gecikmesi değil, çok büyük bir sözleşme, finansman, tedarik ve kurumsal yönetim problemi haline gelmişti. Ekim 2014'te tedarikçi konsorsiyumunun TVO'dan talep ettiği tazminat yaklaşık 3,4 milyar € seviyesine yükseldi. TVO'nun da gecikme nedeniyle karşı talepleri bulunuyordu. Bu rakamların santralın toplam maliyeti olmadığını, tarafların tahkimde ileri sürdükleri zarar ve tazminat talepleri olduğunu özellikle belirtmek gerekir.
Ocak 2016'da ölçü ve kontrol sistemleriyle ilgili testler başlamış olsa da OL3 henüz işletmeye alınmamıştı. O dönemde işletmeye alma için 2018 yılı öngörülüyordu. Eski dokümandaki bu bilgi, dönemin koşullarını gösteren bir tarihsel kayıt olarak önemlidir; bugün için geçerli değildir.
Mart 2018'de TVO ile AREVA-Siemens tarafları kapsamlı bir Global Settlement Agreement (GSA) üzerinde anlaşarak uzun süren tahkim uyuşmazlığının önemli bölümünü çözdüler. Bu anlaşma yalnızca geçmiş zararları değil, OL3'ün tamamlanması için gerekli finansal düzenlemeleri ve sorumlulukları da kapsıyordu. TVO'nun 2018 belgelerinde kendi maliyet ve zarar talebinin yaklaşık 2,6 milyar € seviyesine ulaştığı görülmektedir.
Bundan sonraki dönem, projenin fiziksel olarak tamamlanmasına ve devreye alınmasına odaklandı. Reaktör ilk kez Aralık 2021'de kritik hale geldi, şebekeye ilk elektrik Mart 2022'de verildi. Test ve devreye alma programının tamamlanmasının ardından düzenli elektrik üretimi Nisan 2023'te başladı ve 1 Mayıs 2023'te ticari işletme dönemine geçildi. OL3 böylece başlangıçta yaklaşık 2009 için öngörülen ticari işletme tarihinden yaklaşık 14 yıl sonra devreye girmiş oldu.
2025 yılında ise projenin sözleşmesel kapanışındaki son aşamalardan biri tamamlandı. TVO'nun raporlarına göre nihai kabul süreci 2025 yılında sonuçlandı; bununla birlikte tedarikçinin belirli garanti yükümlülükleri devam etti.
OL3'te yaşanan problemlerin tamamını "reaktör tasarımı sorunluydu" şeklinde açıklamak doğru değildir. EPR'nin güvenlik tasarımı ile projenin inşaat ve tedarik performansını birbirinden ayırmak gerekir. Projenin en önemli derslerinden biri, gelişmiş bir tasarımın ancak onu üretecek ve inşa edecek endüstriyel kapasite aynı seviyedeyse beklenen sonucu verebilmesidir.
Temel betonundaki ilk kalite problemleri, OL3'ün başlangıçtaki proje kontrol mekanizmalarının ne kadar önemli olduğunu ortaya koydu. STUK'un 2006 değerlendirmelerinde saha sorumluluğunun yeterince belirgin olmaması ve beton tedarik zincirindeki tarafların güvenlik açısından kritik kalite gereklilikleri konusunda ortak bir anlayışa sahip olmaması eleştirildi.
Nükleer sınıf beton imalatında sorun ortaya çıktığında yalnızca betonun kendisi değil; kalıp, donatı, gömülü parçalar, ölçüm kayıtları, numune sonuçları, döküm prosedürü ve sonraki imalatların tamamı etkilenebilir. Bu nedenle kalite zincirinin en erken halkasında oluşan bir sorun, projenin ilerleyen aşamalarında çok daha büyük bir gecikmeye dönüşebilir.

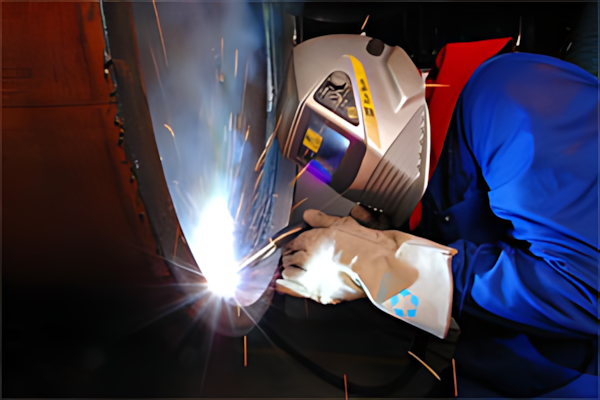

Ana soğutucu boruları gibi güvenlik açısından önemli bileşenlerde kaynak kalitesi kritik önemdedir. Projede kaynak sayısını azaltmaya yönelik tasarım yaklaşımı, imalat tarafında yüksek hassasiyet gerektiren yeni tekniklerin uygulanmasını zorunlu kıldı. Ancak bazı imalatçılar yeni kaynak teknolojilerine beklenen hızda uyum sağlayamadı. Mikro çatlakların giderilmesi ve kaynakların yeniden yapılması gerekti. fileciteturn5file6L298-L315
Bu konu OL3'ün en değerli endüstriyel derslerinden biridir: yeni bir teknolojiyi tasarlamak ile o teknolojiyi seri ve yüksek kaliteyle üretmek birbirinden farklı yetkinliklerdir. Nükleer projelerde tasarım doğrulamasının yanında imalat teknolojisinin de erken aşamada kalifiye edilmesi gerekir.
Eski dokümanda özellikle vurgulanan bir diğer konu, OL3'ün bazı büyük bileşenlerinde istenen kalite seviyesine ulaşmak için yeniden imalat yapılmasıdır. Bunlar arasında basınçlandırıcı, bazı reaktör kabı iç donanımları, ana soğutucu pompası, yüksek basınç türbin mili ve jeneratör stator çubuğu bileşenleri sayılmaktadır. fileciteturn5file0L22-L28
Böyle bir yeniden imalat, nükleer projelerde "parça değişti" kadar basit değildir. Yeni üretimin malzeme sertifikaları, kaynak prosedürleri, tahribatsız muayeneleri, boyutsal kontrolleri, kabul testleri ve dokümantasyonunun da yeniden doğrulanması gerekir. Bu nedenle büyük bileşenlerde yeniden imalatın takvim ve maliyet etkisi katmanlı biçimde büyür.
Nükleer santral inşaatında fiziksel imalat ile dokümantasyon birbirinden ayrı düşünülemez. Bir ekipman sahada tamamlanmış olsa bile tasarım, hesap, test ve kalite kayıtları düzenleyici kurumun gerektirdiği şekilde tamamlanmamışsa sistemin lisanslanabilirliği açısından iş bitmiş sayılmaz.
OL3 deneyiminde tasarım dokümanlarının ve gerekli bilgilerin düzenleyici incelemeye zamanında sunulması konusunda sorunlar yaşanması, proje takviminin yalnızca saha üretimine bağlı olmadığını gösterdi.
OL3'te kalite problemlerinin önemli bir bölümü doğrudan ana yüklenicinin merkez organizasyonundan değil, alt yüklenici zincirinden kaynaklanan yetersizliklerle ilişkilendirildi. Bu durum nükleer projelerde tedarikçi seçiminin yalnızca fiyat ve kapasite üzerinden yapılamayacağını gösterdi.
Tedarikçinin nükleer kalite güvence sistemi, personelinin deneyimi, kaynak ve imalat kabiliyeti, dokümantasyon disiplini, uygunsuzluk yönetimi ve düzenleyici denetime açıklığı sözleşme öncesinde değerlendirilmelidir. Proje başladıktan sonra tedarikçinin nükleer kalite kültürünü sıfırdan oluşturmak, özellikle güvenlik sınıfı ekipmanlarda ciddi zaman ve maliyet riski yaratır.
OL3'ün maliyeti hakkında internette birbirinden çok farklı rakamlar görülmesinin temel nedeni, "maliyet" kelimesinin farklı kaynaklarda farklı kapsamlarla kullanılmasıdır. Bu nedenle bu sayfada sözleşme bedeli, TVO'nun yatırım maliyeti, tarafların tahkim talepleri ve tedarikçi tarafında oluşan zararlar birbirinden ayrı değerlendirilmektedir.
3,0 milyar €, 2003'teki sabit fiyatlı anahtar teslim sözleşmenin yaklaşık bedelidir. 5,5–5,8 milyar €, TVO'nun kendi yatırım maliyetinin zaman içindeki tahmin ve gerçekleşme seviyesidir. Tahkimde konuşulan 2,3–3,4 milyar € gibi rakamlar ise tarafların gecikme ve zarar talepleridir. Bunlar santralın toplam yatırım maliyeti değildir.
OL3, 19 Aralık 2003'te sabit fiyatlı anahtar teslim sözleşmeyle sipariş edildi. Bu model başlangıçta yatırımcı açısından önemli bir avantaj sunuyordu: proje fiyatı önceden belirlenmişti ve maliyet riskinin önemli bölümü tedarikçi konsorsiyumunun üzerinde bulunuyordu.
Fakat sabit fiyatlı sözleşme, projenin gerçek kaynak ihtiyacını ortadan kaldırmaz. Tedarikçi tarafından üstlenilen maliyet riskleri zaman içinde tedarikçinin finansal yapısına, tahkim süreçlerine ve projenin tamamlanabilmesi için taraflar arasında yapılan yeni anlaşmalara yansıyabilir. OL3'ün sonraki yıllardaki gelişmeleri bu durumun çok açık bir örneğidir.
Eylül 2007'de TVO, projenin en az iki yıl gecikeceğini ve maliyetin başlangıç değerine göre %25'ten fazla artabileceğini açıkladı. O tarihte yaklaşık 1,5 milyar €'ya kadar ilave maliyet ihtimali konuşuluyordu. 2008'de gecikme yaklaşık üç yıla ulaştı ve işletmeye alma hedefi 2012'ye kaydı. fileciteturn4file9L421-L429
Bu dönem, maliyet artışının tek bir ekipman fiyatından değil; tasarım değişiklikleri, kalite sorunları, yeniden imalat, düzenleyici incelemeler ve uzayan inşaat süresinin birlikte oluşturduğu bileşik etkiden kaynaklandığını gösterdi.
2014'e gelindiğinde proje gecikmesi çok daha büyük bir ekonomik uyuşmazlığa dönüşmüştü. Tedarikçi konsorsiyumunun TVO'ya karşı tahkim talebi yaklaşık 3,4 milyar € seviyesine çıkarılmıştı. TVO'nun da kendi gecikme maliyetleri ve zararları için karşı talepleri bulunuyordu.
TVO'nun 2018 tarihli finansal belgelerinde, 2018 sonuna kadar olan dönem için tedarikçiden talep ettiği maliyet ve zarar tutarı yaklaşık 2,6 milyar € olarak yer aldı. Bu rakam da santralın yatırım maliyeti değil, gecikme ve buna bağlı ekonomik kayıplar için ileri sürülen taleptir.
Mart 2018'deki Global Settlement Agreement sonrasında proje artık yeni bir ekonomik çerçeveye kavuştu. TVO'nun kendi değerlendirmesinde OL3 için toplam yatırım maliyeti yaklaşık 5,5 milyar € seviyesine ulaştı. Bu, 2003'teki yaklaşık 3 milyar €'luk sözleşme bedelinden nominal olarak yaklaşık %83 daha yüksekti.
Aynı uzlaşma, tedarikçi tarafının TVO'ya 450 milyon € tazminat ödemesini öngörüyordu. Bu tazminatın varlığı, 5,5 milyar €'luk yatırım maliyetinin "TVO'nun cebinden çıkan 5,5 milyar € ve başka hiçbir şey yok" şeklinde okunmaması gerektiğini de gösterir.
Ticari işletmenin başlamasıyla OL3'ün yatırım aşaması fiilen tamamlandı. Fitch Ratings'in 2023 değerlendirmesinde OL3 için toplam maliyet yaklaşık 5,8 milyar € olarak verildi. Aynı değerlendirme bunun yaklaşık 3,6 milyon €/MW seviyesine karşılık geldiğini belirtti.
Dolayısıyla "OL3 5,8 milyar €'ya mal oldu" cümlesi, TVO açısından yatırım maliyeti olarak kullanıldığında makuldür. Fakat projenin bütün ekonomik yükünü ifade ettiği söylenemez.
Olkiluoto 3 projesinin ekonomik boyutu, yalnızca santralın inşası için yapılan doğrudan yatırımla sınırlı değildir. Projenin uzun inşaat süresi, teknik ve kalite sorunları, yeniden imalatlar, tasarım değişiklikleri, gecikmeler ve taraflar arasındaki sözleşmesel uyuşmazlıklar önemli ilave ekonomik yükler oluşturmuştur.
TVO açısından değerlendirildiğinde, Olkiluoto 3 ünitesinin toplam yatırım maliyeti yaklaşık 5,5–5,8 milyar € seviyesine ulaşmıştır. Bu tutar, 2003 yılında yaklaşık 3 milyar € olarak belirlenen başlangıçtaki sabit fiyatlı anahtar teslim sözleşme bedeline göre önemli bir artış göstermektedir.
Projenin ekonomik etkileri yalnızca santral sahibi TVO'nun yatırım maliyetiyle de sınırlı kalmamıştır. Uzun süren gecikmeler ve projenin tamamlanması sırasında ortaya çıkan sorunlar, ana tedarikçi konumundaki AREVA ve Siemens tarafında da önemli finansal kayıplara neden olmuştur. Bu kapsamda tedarikçi tarafındaki proje zararlarının yaklaşık 5,5 milyar € düzeyinde olduğu değerlendirilmekte ve farklı tarafların ekonomik yükleri birlikte ele alındığında projenin toplam ekonomik etkisi yaklaşık 11 milyar € seviyesine ulaşmaktadır.
Buradaki toplam ekonomik etki ile santralın yatırım maliyetini birbirinden ayırmak önemlidir. Yaklaşık 11 milyar € olarak ifade edilen büyüklük, TVO'nun santral için ödediği veya muhasebeleştirdiği tek bir yatırım tutarı değildir. Bu değer; santral sahibinin yatırım maliyeti ile tedarikçi tarafında ortaya çıkan proje kaynaklı ekonomik kayıpların birlikte değerlendirilmesiyle ortaya çıkan geniş kapsamlı bir ekonomik büyüklüktür.
Olkiluoto 3 bu yönüyle, nükleer santral projelerinde başlangıç sözleşme bedelinin tek başına projenin gerçek ekonomik yükünü göstermeyebileceğini ortaya koyan önemli bir örnektir. Tasarımın olgunluk düzeyi, tedarik zincirinin yetkinliği, kalite yönetimi, yeniden imalat ihtiyacı, lisanslama süreçleri ve inşaat süresindeki gecikmeler, başlangıçta öngörülen yatırımın önemli ölçüde üzerine çıkılmasına neden olabilmektedir.
Tasarımın inşaatla paralel ilerlemesi, revizyon ve yeniden çalışma ihtiyacını artırdı.
Kalite gerekliliklerini karşılamayan bazı büyük bileşenlerde yeniden imalat ve tekrar testleri gerekti.
Eksik veya geç sunulan dokümanlar düzenleyici incelemelerin ve saha faaliyetlerinin birbirine bağlanmasına neden oldu.
2009 hedefinden 2023'e uzanan süre, finansman maliyetlerini ve gecikmenin ekonomik etkisini büyüttü.
OL3 deneyiminin en önemli derslerinden biri, büyük nükleer projelerde "takvimi erkene çekmek" amacıyla tasarımın olgunlaşmasını beklemeden saha faaliyetlerini hızlandırmanın ters sonuç verebilmesidir. Tasarım değişiklikleri inşaat başladıktan sonra gerçekleştiğinde her değişiklik; mühendislik, satın alma, üretim, saha montajı, kalite kayıtları ve lisanslama üzerinde zincirleme etki yaratabilir.
Bir şirketin nükleer teknolojiye sahip olması, bütün alt yüklenicilerinin aynı seviyede nükleer kalite yetkinliğine sahip olduğu anlamına gelmez. Tedarik zincirinin her halkası ayrı ayrı değerlendirilmelidir. Eski dokümanın da vurguladığı gibi, nükleer kalite gerekliliklerinin alt yükleniciler tarafından doğru anlaşılması ve uygulanması projenin erken aşamasından itibaren doğrulanmalıdır.
Santral sahibi, ana yüklenicinin sunduğu bilgileri yalnızca sözleşme kapsamında teslim alan bir kuruluş olmamalıdır. Kendi mühendislik ve güvenlik değerlendirme kapasitesine sahip olmalı; tesisin, sistemlerin ve güvenlik açısından önemli bileşenlerin lisanslanabilir olduğunu bağımsız olarak sorgulayabilmelidir. Eski doküman bu ihtiyacı özellikle vurgulamaktadır.
Binlerce uygunsuzluğun bulunduğu büyük bir nükleer projede asıl risk, uygunsuzluğun varlığı kadar onun geç bildirilmesi veya yanlış sınıflandırılmasıdır. Bu nedenle uygunsuzluk yönetim sistemi; tespit, sınıflandırma, kök neden analizi, düzeltici faaliyet, yeniden kontrol ve kapanış adımlarını izlenebilir biçimde yönetmelidir.
Finlandiya'daki düzenleyici yaklaşım, belirli faaliyetlerin imalat ve inşaattan önce incelenmesini ve imalat sırasında da ara denetimlerin yapılmasını gerektiriyordu. Eski dokümanın önemli bir çıkarımı, yalnızca "ulusal mevzuata uyacağız" demenin yeterli olmadığı; gerekliliklerin nasıl uygulanacağı konusunda tedarikçi, santral sahibi ve düzenleyici arasında ortak teknik anlayış oluşturulması gerektiğidir.
OL3'te kaynak ve bazı imalat teknolojilerindeki güçlükler, yeni bir tasarımın başarılı olması için yalnızca mühendislik bilgisinin yeterli olmadığını gösterdi. Yeni teknolojinin seri üretime aktarılması için imalatçıların eğitimi, proses kalifikasyonu, deneme üretimi, kalite kontrolü ve dokümantasyon disiplininin de aynı zamanda geliştirilmesi gerekir.
Proje geciktiğinde takvime yetişme baskısı artar. Ancak nükleer projelerde gecikmeyi önlemek amacıyla kalite veya güvenlik gerekliliklerinin gevşetilmesi kabul edilemez. Eski dokümanın temel mesajı da çalışanların güvenlik kaygılarını bildirebilmesi, sorunların hızla ele alınması ve herkesin yaptığı işin güvenlik sonuçlarını anlaması gerektiğidir.
Eski Nükleer Enerji Dünyası dokümanı hazırlandığında OL3 henüz tamamlanmamıştı. Bu nedenle dokümanda 2016 yılına ait "ünite halen devreye alınamadı" ve "2018'de devreye alınabilir" gibi ifadeler bulunuyordu. Bunlar bugün yanlış değildir; fakat yalnızca o dönemin tahmini olarak değerlendirilmelidir. Bu yeni sayfada tarihsel değerlendirmeler ile gerçekleşmiş sonuçlar özellikle birbirinden ayrılmıştır.

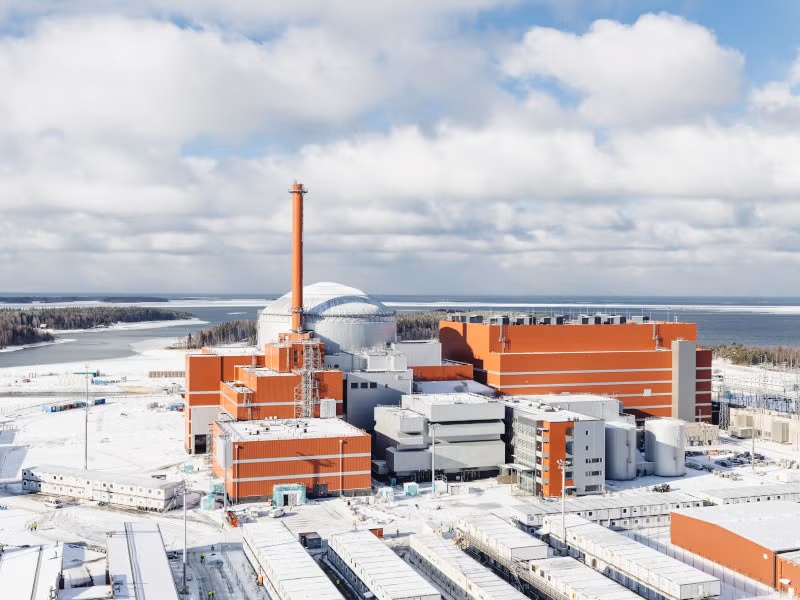

Bugün OL3 yaklaşık 1.600 MW sınıfında ticari olarak işletilen bir EPR ünitesidir. 2023'te ticari üretime geçmesi, projenin uzun inşaat döneminin sona erdiği anlamına gelmiştir. Bununla birlikte nükleer santral projelerinde başarı yalnızca "inşaat tamamlandı" kriteriyle ölçülmez; uzun dönemli güvenli, güvenilir ve ekonomik işletme de aynı derecede önemlidir.
17 Ağustos 2026 tarihli TVO açıklamasına göre OL3'ün iki ana birincil soğutucu pompasında tespit edilen teknik arıza nedeniyle ünite yıllık bakıma kadar yaklaşık 1.300 MW seviyesinde çalıştırılmaktadır. TVO, bunun nükleer güvenlik üzerinde etkisi olmadığını ve yıllık bakımın 10 Eylül 2026'da başlamasının planlandığını bildirmiştir.
Bu güncel olay, eski projenin derslerinden biriyle doğrudan ilişkilidir: büyük nükleer projelerde ekipman güvenilirliği, bakım yönetimi ve teknik yetkinlik, ticari işletme başladıktan sonra da projenin ekonomik ve operasyonel başarısının ayrılmaz parçalarıdır.
Olkiluoto 3 projesinin en dikkat çekici yönlerinden biri yalnızca takvimdeki gecikme değil, projenin başlangıçta öngörülen maliyet ile gerçekleşen yatırım maliyeti arasındaki büyük farktır. Ancak burada önemli bir ayrım yapılmalıdır: 3 milyar avroluk başlangıç rakamı, sabit fiyatlı anahtar teslim sözleşmenin sözleşme bedelidir; TVO'nun finansman giderleri dahil muhasebeleştirdiği toplam yatırım maliyeti ise farklı bir kavramdır.
Yaklaşık 3,0 milyar €. EPR ünitesi sabit fiyatlı anahtar teslim sözleşmeyle sipariş edildi.
Gecikmeler ve ek maliyetler belirginleşti; TVO'nun gecikmeden kaynaklanan kendi maliyet ve zarar tahmini 2018 sonuna kadar yaklaşık 2,3 milyar € seviyesine ulaşmıştı.
TVO, uzlaşma anlaşması ve mevcut sermaye harcaması varsayımlarıyla toplam yatırımı yaklaşık 5,5 milyar € olarak öngördü.
Ticari işletme başlangıcında TVO'nun finansman giderleri dahil aktifleştirdiği toplam OL3 maliyeti yaklaşık 5,7 milyar € oldu.
OL3, 2003 yılında AREVA-Siemens konsorsiyumuna yaklaşık 3 milyar avro tutarında sabit fiyatlı anahtar teslim sözleşmeyle verildi. Bu modelin temel özelliği, sözleşmede tanımlanan işlerin maliyet riskinin önemli bölümünün tedarikçi konsorsiyumunda bulunmasıydı. Dolayısıyla daha sonraki toplam yatırım maliyetinin 3 milyar avrodan yüksek olması, doğrudan "sözleşme fiyatı değişti" anlamına gelmemektedir.
Projenin başlangıç hedefi yaklaşık 2009 yılında elektrik üretimine geçmekti. Ancak tasarımın tamamlanmasındaki sorunlar, kalite problemleri, düzenleyici incelemeler, tedarik zinciri ve inşaat faaliyetlerindeki aksaklıklar nedeniyle proje takvimi önemli ölçüde uzadı. Uzayan inşaat dönemi, TVO açısından finansman maliyetlerini ve gecikmeden kaynaklanan diğer maliyetleri de artırdı.
2014 yılında gecikmenin boyutu artık açık biçimde ortaya çıkmıştı. TVO, Ekim 2014'te gecikmeden kaynaklanan kendi maliyet ve zararlarını 2018 sonuna kadar yaklaşık 2,3 milyar € olarak tahmin etti. 2015'te bu tahmin yaklaşık 2,6 milyar € seviyesine güncellendi. Bu rakamlar santralın toplam yapım maliyeti değildir; gecikmenin TVO üzerinde oluşturduğu maliyet ve zarar talepleridir.
Aynı dönemde TVO ile tedarikçi konsorsiyumu arasında ICC tahkim süreci yürütülüyordu. Tedarikçi konsorsiyumu da TVO'ya karşı milyarlarca avroluk taleplerde bulundu. Bu nedenle proje maliyetleri ile tarafların birbirinden talep ettiği tazminat ve zarar tutarlarının birbirine karıştırılmaması gerekir.
2018'de imzalanan kapsamlı uzlaşma anlaşması ile uyuşmazlıkların önemli bölümü çözüldü. Tedarikçi konsorsiyumunun TVO'ya ödeyeceği toplam tazminat 450 milyon € olarak belirlendi. Anlaşmada ayrıca gecikmenin devam etmesi halinde toplamı 400 milyon €'ya kadar çıkabilen gecikme yaptırımları ve zamanında tamamlanması halinde 150 milyon €'ya kadar teşvik ödemesi mekanizması bulunuyordu.
Mart 2018'de TVO, mevcut sermaye harcaması varsayımları, uzlaşma anlaşmasının etkileri ve o tarihteki proje takvimini dikkate alarak OL3'ün toplam yatırımının yaklaşık 5,5 milyar € olacağını açıkladı. Bu rakam, 2003'teki yaklaşık 3 milyar avroluk sözleşme bedelinin yaklaşık 1,83 katına denk geliyordu.
3,0 milyar € → 5,5 milyar € tahmini, nominal tutar açısından yaklaşık %83'lük bir artış anlamına gelir. Ancak bu iki rakam tamamen aynı muhasebe kapsamına sahip değildir. İlki sabit fiyatlı anahtar teslim sözleşme bedelini, ikincisi ise TVO'nun toplam yatırım maliyeti tahminini ifade eder.
OL3'ün test üretimi 16 Nisan 2023'te tamamlandı ve ticari işletme 1 Mayıs 2023'te başladı. Bu tarihte proje maliyetlerinin aktifleştirilmesi sona erdi ve amortisman başladı. TVO'nun 2023 finansal tablolarında, borçlanma maliyetleri dahil OL3 için aktifleştirilen toplam maliyet yaklaşık 5,7 milyar € olarak açıklandı.
Böylece projenin TVO açısından gerçekleşen aktifleştirilmiş yatırım maliyeti, 2003'teki yaklaşık 3 milyar avroluk sözleşme bedelinin yaklaşık 1,9 katına ulaşmış oldu. Başka bir ifadeyle nominal fark yaklaşık 2,7 milyar € seviyesindedir.
Burada da önemli bir muhasebe ayrımı vardır: 5,7 milyar avro, TVO'nun finansal tablolarında OL3 varlığına aktifleştirdiği maliyettir. Tedarikçinin kendi ekonomik zararı, taraflar arasındaki tazminatlar veya projenin Finlandiya ekonomisine toplam etkisi bu rakamın içine aynı anlamda dahil değildir. Bu nedenle medyada görülen daha yüksek "toplam maliyet" rakamları ile TVO'nun bilançosundaki OL3 yatırım maliyeti aynı kavram olarak kullanılmamalıdır.
OL3'ün ticari işletmesi 2023'te başlamış olsa da sözleşmesel anlamda nihai kabul süreci daha sonra tamamlandı. TVO'nun 2025 yıllık raporuna göre taraflar Haziran 2025'te açık kalan nihai kabul konularını çözen anlaşmayı imzaladı ve OL3'ün nihai kabulü 19 Haziran 2025'te gerçekleşti.
Dolayısıyla maliyet açısından en sağlıklı güncel ifade şudur: OL3 için TVO'nun finansman giderleri dahil aktifleştirdiği yatırım maliyeti yaklaşık 5,7 milyar avrodur. 2003'teki yaklaşık 3 milyar avroluk sabit fiyatlı anahtar teslim sözleşmeyle karşılaştırıldığında bu, nominal olarak yaklaşık %90'lık bir artışa karşılık gelir.
Tasarımın yeterli olgunluğa ulaşmadan inşaatın başlaması, değişiklik ve yeniden çalışma ihtiyacını artırdı.
Beton, kaynak, çelik yapılar ve diğer imalatlardaki uygunsuzluklar ilave kontrol ve yeniden çalışma gerektirdi.
Nükleer kalite gerekliliklerine yeterince hazırlıklı olmayan tedarikçiler ve alt yükleniciler proje risklerini büyüttü.
2009 hedefinden 2023'teki düzenli üretime kadar uzanan süreç finansman ve gecikme maliyetlerini önemli ölçüde artırdı.
Olkiluoto 3 örneğinde en önemli ekonomik ders, nükleer santral projelerinde "ucuz teklif" ile "düşük yaşam döngüsü maliyeti" kavramlarının aynı şey olmadığıdır. Başlangıçta 3 milyar avroluk sabit fiyatlı sözleşme son derece cazip görünürken, tasarım ve proje hazırlığındaki eksiklikler gecikmelerin ve uyuşmazlıkların büyümesine neden oldu.
Buna karşılık, OL3'ün yaklaşık 1.600 MW sınıfında yüksek kapasiteli bir nükleer güç ünitesi olduğu ve işletme ömrünün onlarca yıl olarak planlandığı unutulmamalıdır. Bu nedenle yalnızca yatırım maliyetini ele alarak ekonomik başarı veya başarısızlık hükmü vermek doğru değildir. Daha anlamlı değerlendirme; toplam yatırım maliyetinin, üretilecek elektrik miktarının, finansman koşullarının, işletme ve bakım giderlerinin, kapasite faktörünün ve santralın uzun dönemli ekonomik değerinin birlikte incelenmesidir.
Sonuç olarak: Olkiluoto 3'te maliyet problemi yalnızca "3 milyar avroluk proje 5,7 milyar avroya çıktı" şeklinde okunmamalıdır. Asıl mesele, nükleer bir projenin başlangıç maliyet tahmininin; tasarım olgunluğu, tedarik zinciri, kalite, lisanslama, proje yönetimi ve finansman süresiyle doğrudan bağlantılı olduğunun somut biçimde ortaya çıkmasıdır.

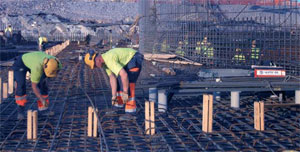

OL3 inşaatının ilk yıllarında beton üretimi ve kalite kontrolü önemli bir sorun alanı oluşturdu. STUK'un değerlendirmelerinde; sorumlulukların yeterince açık tanımlanmaması, kalite gereklerinin tedarik zincirine doğru aktarılmaması, dokümantasyon ve denetim süreçlerindeki eksiklikler ile düzeltici faaliyetlerin zamanında uygulanmaması gibi hususlar öne çıktı.
Nükleer santral inşaatında beton, kaynak, çelik yapı, borulama ve diğer yapı-bileşenlerin kalitesi yalnızca ekonomik bir kalite konusu değildir. Bu faaliyetler, nükleer güvenliğin temelini oluşturan yapıların ve sistemlerin güvenilirliğini doğrudan etkilediği için nükleer kalite güvence sisteminin ayrılmaz parçasıdır.

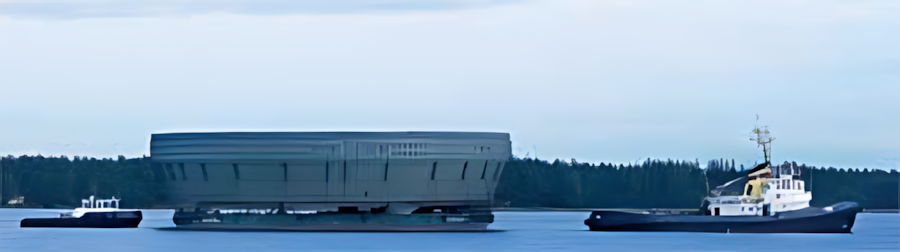

Koruma kabuğunun çelik astarı ve çeşitli kaynak işlemlerinde de kalite sorunları ve yeniden imalat gerektiren uygunsuzluklar ortaya çıktı. Bu deneyim, nükleer projelerde yeni imalat tekniklerinin saha uygulamasından önce yeterince doğrulanması, personelin eğitilmesi ve kalite kayıtlarının eksiksiz tutulması gerektiğini açık biçimde ortaya koydu.
Olkiluoto 3 deneyiminin en önemli boyutlarından biri, santral sahibi, tedarikçi ve düzenleyici kurum arasındaki ilişkinin projenin ilk gününden itibaren yönetilmesidir. Finlandiya'nın STUK tarafından yürütülen düzenleyici yaklaşımı; güvenlik açısından önemli tasarım, imalat ve inşaat faaliyetlerinin erken aşamalarda ayrıntılı biçimde incelenmesini gerektirmiştir.
Bu yaklaşım zaman zaman proje takvimini zorlamış olsa da, nükleer güvenlik açısından bakıldığında düzenleyici denetimin bir "proje engeli" olarak değil, tasarımın ve imalatın güvenli şekilde doğrulanmasını sağlayan bağımsız bir güvence mekanizması olarak değerlendirilmesi gerekir.
OL3'ten çıkarılan temel sonuçlardan biri şudur: tedarikçi, müşterinin ve düzenleyici kurumun lisanslama beklentilerini daha ihale ve tasarımın erken safhalarında ayrıntılı biçimde anlamalıdır. Aksi durumda, inşaat başladıktan sonra ortaya çıkan düzenleyici yorumlar tasarım ve imalatın yeniden yapılmasına neden olabilir.
Büyük bir nükleer santral projesi, yalnızca ana yüklenicinin teknik kapasitesiyle yürütülemez. Binlerce mühendislik, imalat, inşaat, kaynak, kalite kontrol, test ve lojistik faaliyetinin aynı teknik ve kalite gereklilikleri altında yönetilmesi gerekir.
OL3 projesi, uzun süre nükleer santral inşa edilmemiş bölgelerde nükleer tedarik zincirinin yeniden oluşturulmasının ne kadar kritik olduğunu gösterdi. Bazı alt yüklenicilerin nükleer kalite gereklerine ve düzenleyici denetim süreçlerine yeterince aşina olmaması, sahada ilave kontrol, düzeltme ve yeniden imalat ihtiyacını artırdı.
Günümüz nükleer projelerinde alt yüklenicilerin yalnızca fiyat üzerinden seçilmesi yeterli değildir. Teknik yeterlilik, kalite yönetim sistemi, nükleer güvenlik kültürü, geçmiş performans, kaynak ve imalat kabiliyeti, dokümantasyon disiplini ve uygunsuzlukları zamanında bildirme kapasitesi birlikte değerlendirilmelidir.
Özellikle güvenlik sınıfına giren ekipmanlarda tedarikçi yeterliliklerinin işe başlamadan önce doğrulanması, üretim sırasında bağımsız ve etkin denetim yapılması ve tüm kalite kayıtlarının izlenebilir biçimde tutulması büyük önem taşır.
OL3'ün en önemli derslerinden biri, inşaatın tasarım tamamlanmadan başlatılmasının büyük projelerde ciddi risk oluşturmasıdır. Tasarımın temel prensipleri belirlenmiş olsa bile ayrıntılı mühendislik, üretim çizimleri, hesaplar, güvenlik değerlendirmeleri ve inşaat dokümanları yeterli olgunluğa ulaşmadan saha faaliyetlerinin hızlandırılması; daha sonra tasarım değişiklikleri, revizyonlar ve yeniden imalatlar doğurabilir.
Nükleer projelerde "erken başlamak" her zaman "erken bitirmek" anlamına gelmez. Kontrollü bir inşaat başlangıcı için tasarım olgunluğu, tedarikçi hazırlığı, lisanslama planı, kalite planları ve insan kaynağı birlikte hazır olmalıdır.
Özellikle ilk kez belirli bir reaktör teknolojisini uygulayan ülkelerde proje öncesi hazırlık aşamasının kapsamı daha da geniş tutulmalıdır. Tasarımın yerlileştirilmesi, yerel mevzuatın tasarıma yansıtılması, tedarikçi geliştirme, insan kaynağı ve eğitim programları inşaat başlamadan önce planlanmalıdır.
OL3 gibi çok büyük projelerde tasarımın farklı ülkelerde, farklı kuruluşlar tarafından ve farklı disiplinlerde yürütülmesi mümkündür. Ancak bu yapı, güçlü bir konfigürasyon yönetimi ve arayüz yönetimi olmadan ciddi riskler oluşturur.
Mekanik, elektrik, ölçü-kontrol, nükleer ada, türbin adası, inşaat ve güvenlik analizleri arasında meydana gelen küçük bir tasarım değişikliği bile başka birçok dokümanı ve imalat faaliyetini etkileyebilir. Bu nedenle tasarım verilerinin tek bir kontrollü yapı altında yönetilmesi, değişikliklerin izlenebilir olması ve tüm paydaşlara zamanında aktarılması gerekir.
Bugünün projelerinde bu ihtiyaç; sayısal tasarım yönetimi, ortak veri ortamları, konfigürasyon yönetimi, dijital doküman kontrolü ve güçlü değişiklik yönetimi araçlarıyla daha etkin biçimde karşılanabilir. Ancak teknoloji tek başına yeterli değildir. Organizasyon yapısı ve sorumlulukların açık olması da aynı derecede önemlidir.
OL3, uzun bir aradan sonra Avrupa'da inşa edilen ilk büyük nesil III sınıfı reaktör projelerinden biri olması nedeniyle aynı zamanda bir teknoloji ve endüstriyel kapasite sınavıydı. Yeni tasarım özelliklerinin yanında yeni imalat ve kaynak tekniklerinin uygulanması, üreticilerin ve alt yüklenicilerin yeni gerekliliklere uyum sağlamasını zorunlu kıldı.
Yeni bir üretim yönteminin tasarımda kullanılabilir olması, o yöntemin binlerce parçalık nükleer üretim zincirinde hemen yüksek kaliteyle uygulanabileceği anlamına gelmez. Teknoloji; kalifikasyon, prototip üretim, prosedür doğrulama, personel eğitimi ve üretim sırasında kalite kontrol aşamalarından geçirilmelidir.
Bu nedenle yeni nükleer santral projelerinde "tasarım yeniliği" ile "endüstriyel uygulanabilirlik" arasında dengeli bir yaklaşım kurulmalıdır. İlk defa uygulanacak kritik imalat teknikleri, mümkün olduğunca erken aşamada doğrulanmalı ve üretim zincirine aktarılmadan önce yeterlilikleri gösterilmelidir.
Nükleer güvenlik açısından nihai sorumluluk, lisans sahibi kuruluşun üzerindedir. Bu nedenle santral sahibi yalnızca finansman sağlayan veya sözleşme yöneten bir kuruluş olmamalıdır. Tasarımın, güvenlik analizlerinin, kalite sistemlerinin ve inşaatın yeterli seviyede denetlenebilmesini sağlayacak teknik ve kurumsal kapasiteye sahip olmalıdır.
Güçlü bir santral sahibi organizasyonunun; nükleer güvenlik, proje yönetimi, mühendislik, kalite güvence, tedarik zinciri, lisanslama, işletmeye alma ve konfigürasyon yönetimi alanlarında yetkin kadrolara sahip olması gerekir.
OL3 deneyimi, büyük bir nükleer yatırımda müşteri kuruluşun ana yükleniciye tamamen bağımlı hale gelmesinin riskli olduğunu göstermektedir. Santral sahibi, yüklenicinin sunduğu bilgileri teknik açıdan sorgulayacak ve gerektiğinde bağımsız değerlendirecek kapasiteyi proje boyunca korumalıdır.
Nükleer projelerde kalite yönetiminin amacı yalnızca ürünün teknik şartnameye uygun olduğunu göstermek değildir. Aynı zamanda yapılan işin doğru şekilde yapıldığının, doğru malzemenin kullanıldığının, ölçümlerin güvenilir olduğunun ve tüm sürecin geriye dönük olarak kanıtlanabildiğinin gösterilmesi gerekir.
Malzeme, imalat, test ve kalite kayıtlarının yaşam döngüsü boyunca izlenebilir olması gerekir.
Güvenlik açısından önemli faaliyetler bağımsız ve yetkin denetim mekanizmalarıyla doğrulanmalıdır.
Sorunlar gizlenmeden bildirilmeli, sınıflandırılmalı, kök nedenleri araştırılmalı ve düzeltici faaliyetler izlenmelidir.
OL3'ün deneyimi, çok katmanlı denetimin tek başına yeterli olmadığını da göstermektedir. İmalatçı, ana yüklenici, santral sahibi ve düzenleyici kurumun sorumlulukları birbirinin yerine geçmemelidir. Her kuruluş kendi görev alanında güçlü bir kalite sistemi oluşturmalı ve uygunsuzlukları zamanında yönetmelidir.
Nükleer santral projelerinde güvenlik kültürü yalnızca işletme döneminin konusu değildir. Tasarım, satın alma, imalat, inşaat, test ve devreye alma süreçlerinin tamamında güvenlik kültürünün etkili olması gerekir.
Güvenlik kültürünün temel göstergelerinden biri, çalışanların tespit ettikleri sorunları baskı altında kalmadan bildirebilmesidir. Bir uygunsuzluğun takvimi geciktireceği veya maliyeti artıracağı düşüncesi, problemin gizlenmesi ya da ertelenmesi için gerekçe olmamalıdır.
Yönetimin verdiği mesaj bu açıdan belirleyicidir. Proje yönetimi açık biçimde güvenlik ve kalitenin takvim ve maliyet hedeflerinden önce geldiğini göstermelidir. Bu yaklaşım yalnızca yazılı politika olarak kalmamalı, sahadaki karar ve davranışlara yansımalıdır.
OL3 projesini yalnızca bir "gecikme ve maliyet artışı" örneği olarak değerlendirmek eksik olur. Proje, yeni nükleer santral yatırımlarının nasıl hazırlanması ve yönetilmesi gerektiği konusunda çok daha kapsamlı dersler sunmaktadır.
İnşaat başlamadan önce tasarımın ve mühendislik dokümantasyonunun yeterli olgunluğa ulaşması kritik önemdedir.
Nükleer deneyim, proje yönetimi ve mühendislik yetkinlikleri uzun süreli yatırımların temel altyapısıdır.
Alt yüklenicilerin teknik ve kalite yeterlilikleri işe başlamadan önce doğrulanmalıdır.
Tedarikçi, santral sahibi ve düzenleyici kurum arasındaki teknik iletişim proje başlamadan önce kurulmalıdır.
Çok disiplinli ve çok uluslu projelerde değişikliklerin ve teknik arayüzlerin kontrollü yönetimi zorunludur.
Güvenlik ve kalite, maliyet veya takvim baskısı altında dahi önceliğini korumalıdır.
OL3 artık bir inşaat projesi değil, ticari olarak işletilen bir nükleer güç ünitesidir. Düzenli elektrik üretimi Nisan 2023'te başlamış, ticari işletme ise 1 Mayıs 2023 tarihinde devreye girmiştir. Böylece uzun ve sorunlu inşaat süreci tamamlanarak proje işletme aşamasına geçmiştir.
Bununla birlikte OL3 deneyiminin "proje tamamlandı, dersler bitti" şeklinde değerlendirilmesi doğru değildir. Nükleer santral projelerinde devreye alma, ilk yıllar ve uzun dönem işletme deneyimi; tasarım, bakım, yakıt yönetimi, ekipman güvenilirliği ve insan performansı açısından yeni bilgiler üretmeye devam eder.
26 Ağustos 2026 itibarıyla TVO'nun güncel açıklamasına göre OL3'te iki ana birincil soğutucu pompasında tespit edilen teknik bir arıza nedeniyle ünite yaklaşık 1.300 MW seviyesinde, yani tam gücünün yaklaşık %84'ünde işletilmektedir. TVO, bu durumun nükleer güvenlik üzerinde bir etkisi olmadığını ve düzeltici çalışmaların 10 Eylül 2026'da başlaması planlanan yıllık bakım duruşuna kadar izleneceğini bildirmiştir. Ayrıca, OL3'ün sözleşmesel nihai kabulü 19 Haziran 2025'te gerçekleşmiştir; bazı garanti yükümlülükleri ise sonraki yıllarda da devam etmektedir.
Bu güncel durum da önemli bir noktayı göstermektedir: büyük nükleer projelerde başarı yalnızca inşaatın tamamlanmasıyla ölçülmez. Güvenilir işletme, bakım yönetimi, ekipman performansı, güvenlik kültürü ve yaşam döngüsü boyunca teknik yetkinliğin korunması projenin başarısının devam eden unsurlarıdır.
Olkiluoto 3 deneyiminin Türkiye açısından değeri, Finlandiya ile Türkiye'nin nükleer programlarının birbirinin aynısı olmasından kaynaklanmaz. Değer, büyük ve karmaşık bir nükleer yatırımın hangi organizasyonel ve teknik riskleri taşıdığını somut biçimde göstermesidir.
Türkiye'nin Akkuyu Nükleer Güç Santralı projesi, Olkiluoto 3'ten farklı bir reaktör teknolojisine, farklı bir sözleşme ve sahiplik modeline ve farklı bir ulusal düzenleyici yapıya sahiptir. Bu nedenle iki projeyi doğrudan karşılaştırarak "aynı sonuç ortaya çıkar" şeklinde bir çıkarım yapmak doğru değildir.
Ancak her iki deneyimden de ortak proje yönetimi ilkeleri çıkarılabilir. Bunların başında tasarım olgunluğu, lisanslama planlaması, güçlü santral sahibi organizasyonu, yetkin insan kaynağı, tedarikçi yeterliliklerinin doğrulanması, kalite güvencesi, doküman ve konfigürasyon yönetimi, etkili arayüz yönetimi ve güvenlik kültürü gelmektedir.
Özellikle Türkiye'de yeni nükleer ünitelerin devreye alınması ve işletmeye geçmesiyle birlikte, yalnızca inşaat ve montaj kabiliyetinin değil; işletme, bakım, nükleer mühendislik, yakıt yönetimi, radyasyondan korunma, güvenlik analizi, dijital kontrol sistemleri ve nükleer kalite alanlarında sürdürülebilir insan kaynağının geliştirilmesi stratejik önem taşımaktadır.
Olkiluoto 3, gelişmiş bir nükleer reaktör tasarımının tek başına başarılı bir proje anlamına gelmediğini gösteren güçlü bir örnektir. Nükleer santral yatırımı; tasarım, lisanslama, mühendislik, tedarik zinciri, kalite, insan kaynağı, inşaat, devreye alma ve işletme aşamalarının birbirine sıkı biçimde bağlı olduğu bütünleşik bir sistemdir.
OL3'ün yaşadığı sorunların önemli bir bölümü tek bir teknik arızadan değil, projenin farklı bölümlerindeki küçük veya orta ölçekli eksikliklerin zaman içinde birbirini büyütmesinden kaynaklanmıştır. Bu nedenle yeni nükleer projelerde riskleri yalnızca ekipman seviyesinde değil, organizasyon ve proje sistemi seviyesinde değerlendirmek gerekir.
Buna karşılık OL3 bugün işletmede olan, yaklaşık 1.600 MW net gücündeki bir EPR ünitesidir ve Finlandiya elektrik sisteminde önemli bir üretim kaynağıdır. Dolayısıyla projenin hikâyesi yalnızca gecikmelerden ibaret değildir. Aynı zamanda çok karmaşık bir nükleer teknolojinin tamamlanması, test edilmesi ve ticari işletmeye alınması sürecinde elde edilen benzersiz bir endüstriyel deneyimdir.
En önemli sonuç şudur: Nükleer santral projelerinde güvenlikten taviz vermeden zaman ve maliyet hedeflerine ulaşmanın yolu, inşaata mümkün olduğunca erken başlamak değil; projeye mümkün olduğunca iyi hazırlanarak başlamaktır.

EPR tipi basınçlı su reaktörü (PWR).
Yaklaşık 1.600 MW elektrik gücü.
1 Mayıs 2023.
Teollisuuden Voima Oyj (TVO).
Olkiluoto 3, Avrupa'da yeni nükleer santral yapımının yeniden hız kazandığı dönemin en önemli projelerinden biri olarak, gelecekteki nükleer yatırımlar için kapsamlı bir proje yönetimi ve endüstriyel kapasite referansı olmaya devam etmektedir.
Olkiluoto 3 projesine ilişkin bu sayfa, eski Nükleer Enerji Dünyası içeriği güncellenerek; proje tarihçesi, teknik bilgiler, güncel işletme durumu ve proje yönetimi açısından çıkarılan dersler yeniden düzenlenmiştir.
