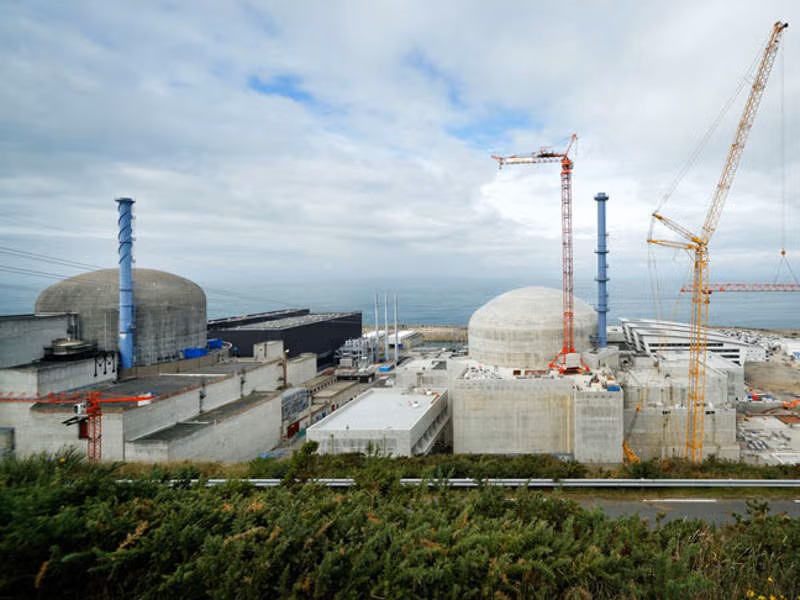

EDF
Proje sahibi ve santralın tasarım, mühendislik, proje yönetimi, lisanslama ve saha koordinasyonunda temel sorumluluğu üstlenen kuruluş.

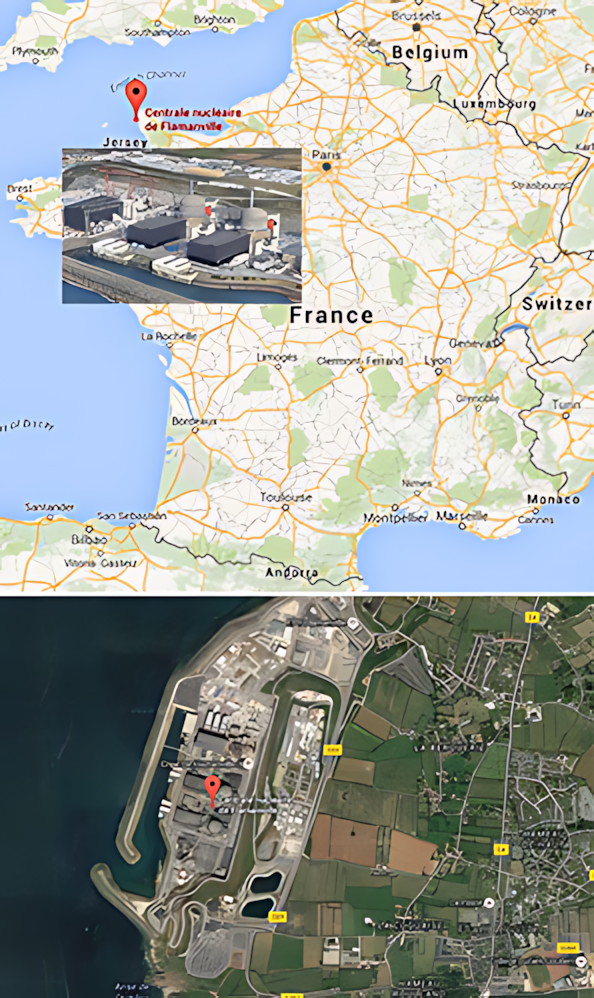

Flamanville Nükleer Güç Santralı, Fransa'nın kuzeybatısındaki Normandiya bölgesinde, Manche kıyısında yer almaktadır. Sahada daha önce inşa edilmiş iki adet 1.300 MWe sınıfı basınçlı su reaktörü bulunmaktadır. Flamanville 3 ise bu mevcut filoya üçüncü bir ünite olarak eklenen EPR tasarımıdır.
Projenin ilk planlarında Flamanville 3'ün yaklaşık 54 ay içinde tamamlanması ve yaklaşık 3,3 milyar € inşaat maliyetiyle devreye alınması öngörülüyordu. Bu başlangıç maliyetine finansman ve yakıt giderleri dahil değildi. Eski proje dokümanındaki bu değer, dönemin başlangıç planını göstermektedir.
Bugün proje artık inşaat aşamasında değildir. Yakıt yükleme Mayıs 2024'te tamamlanmış, ilk kritiklik Eylül 2024'te gerçekleşmiş ve ünite 21 Aralık 2024'te ilk kez Fransız elektrik şebekesine bağlanmıştır. Aralık 2025'te nükleer güç yüzde 100 seviyesine çıkarılmış ve yaklaşık 1.669 MW brüt elektrik gücü elde edilmiştir. 2026 yılında tam güç testleri ve devreye alma programının son aşamaları sürmektedir.
EPR, Fransa ve Almanya'nın nükleer tasarım birikimini bir araya getirme amacıyla geliştirilen büyük ölçekli bir basınçlı su reaktörü tasarımıdır. Flamanville 3, yaklaşık 1.600 MWe elektrik gücüne sahip olup, yüksek güç yoğunluğu ile birlikte çoklu güvenlik katmanları ve güvenlik sistemlerinde yedeklilik ve çeşitlendirme yaklaşımını kullanır.

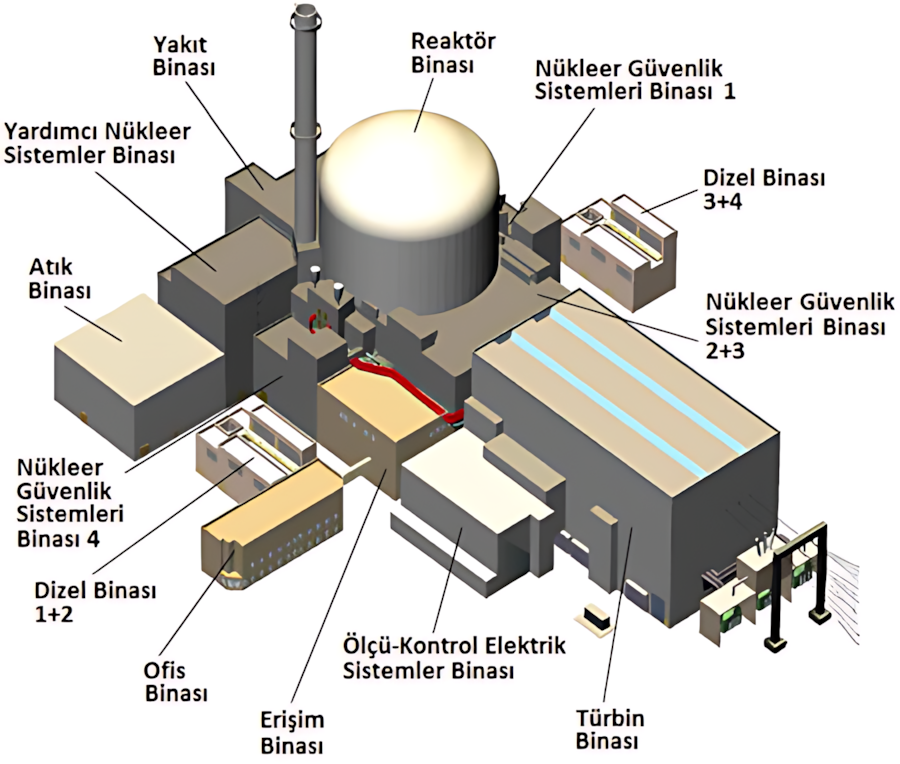

Tasarımın temel özellikleri arasında dört ayrı birincil soğutma çevrimi, çift katmanlı koruma kabuğu, ağır kaza yönetimi için kor yapısının tutulmasına yönelik sistemler ve güvenlik işlevlerinin farklı sistemler üzerinden gerçekleştirilmesi bulunur. Flamanville 3'ün tasarımında normal işletme sistemleri ile güvenlikle ilgili sistemlerin bağımsızlığı da önemli bir tasarım konusu olmuştur.
Eski dokümanda EPR'nin uçak çarpmasına ve yüksek deprem ivmelerine dayanım hedefleri, dört bağımsız acil durum kor soğutma sistemi ve kor tutucu yaklaşımı ayrıntılı biçimde anlatılmıştır. Bu özellikler, EPR tasarımının güvenlik felsefesinin temel unsurlarıdır. fileciteturn7file0L417-L440

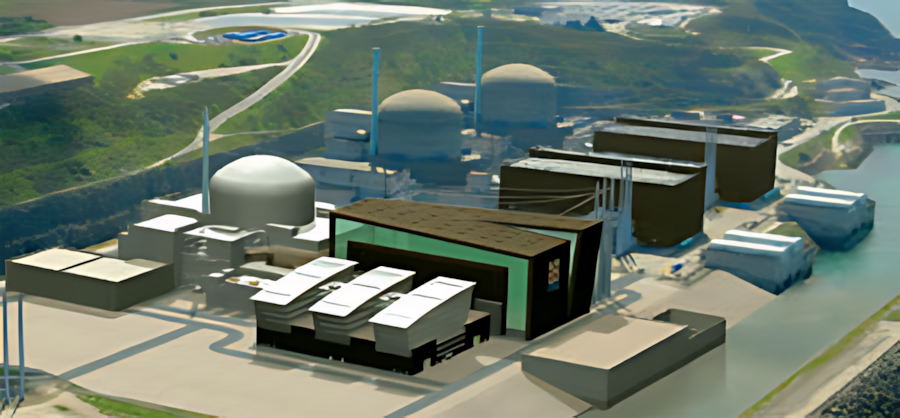

Flamanville 3, tek bir şirket tarafından yürütülen basit bir anahtar teslim proje olmaktan ziyade çok sayıda büyük endüstriyel kuruluşun ve alt yüklenicinin bir arada çalıştığı karmaşık bir nükleer inşaat programıydı. Projenin sahibi ve ana sorumlusu EDF olurken, nükleer ada ve reaktör teknolojisi tarafında dönemin AREVA organizasyonu, türbin adasında Alstom ve inşaat işlerinde Bouygues önemli roller üstlendi.
Eski dokümanda projenin yaklaşık 150 alt sözleşmeden oluştuğu, maliyetin yaklaşık yüzde 80'inin 20 büyük iş paketinde toplandığı ve altı büyük paketin toplam bütçenin yaklaşık yüzde 70'ini oluşturduğu belirtilmektedir. Bu yapı, projenin başarısının yalnızca reaktör tasarımına değil, çok geniş bir tedarik zincirinin koordinasyonuna bağlı olduğunu göstermektedir. fileciteturn7file0L360-L379
Proje sahibi ve santralın tasarım, mühendislik, proje yönetimi, lisanslama ve saha koordinasyonunda temel sorumluluğu üstlenen kuruluş.
EPR nükleer teknolojisinin geliştirilmesi, nükleer ada ekipmanları ve mühendislik faaliyetlerinde merkezi rol oynayan Fransız nükleer sanayi kuruluşları.
Türbin-jeneratör adasının mühendislik, tedarik, inşaat ve devreye alma faaliyetlerinde görev aldı.
Büyük ölçekli inşaat faaliyetlerinde önemli ana yüklenicilerden biri olarak görev yaptı.

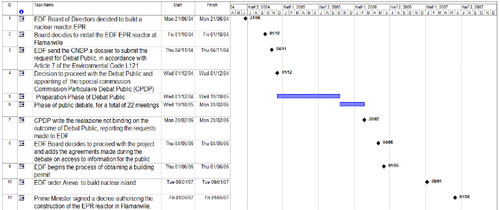

EDF, Flamanville sahasında yeni nesil bir EPR ünitesi geliştirme kararını 2004 yılında aldı. Amaç yalnızca yeni bir santral inşa etmek değil, aynı zamanda EPR tasarımının Fransa'daki ilk uygulamasını gerçekleştirmek ve ülkenin uzun nükleer işletme deneyimini yeni nesil bir tasarımla birleştirmekti.
Saha hazırlama çalışmaları 2006 yılında başladı. Nisan 2007'de inşaat lisansı alındı ve 4 Aralık 2007'de ilk betonun dökülmesiyle ana inşaat aşaması başladı. Başlangıç hedefi 2012 yılında işletmeye geçmekti.
İnşaatın erken döneminde ASN tarafından yapılan denetimlerde betonarme donatıların yerleşimi, beton döküm planları ile gerçek uygulamalar arasındaki uyumsuzluklar ve saha organizasyonu konusunda sorunlar tespit edildi. Mayıs 2008'de ASN, güvenlikle ilgili yapılardaki bazı beton faaliyetlerinin durdurulmasını istedi.
Aynı dönemde koruma kabuğunun çelik iç astarında kaynak yöntemleri ve kalite gözetimiyle ilgili uygunsuzluklar da gündeme geldi. Sorunların çözümü için ilave testler, daha sıkı denetimler ve kaynak kalite planları uygulamaya alındı.
Koruma kabuğu iç astarındaki kaynakların kalitesi, 2009 ve 2010 döneminde de önemli bir denetim konusu oldu. Kaynakçıların çalışma ergonomisi, kaynak koşulları, tahribatsız muayenelerin zamanlaması ve tamir işlemlerinin yeterliliği incelendi. Kaynakların daha yüksek oranda kontrol edilmesi ve radyografik testlerin uygulanması gibi önlemler devreye alındı.
Aynı yıllarda EPR'nin ölçü-kontrol ve güvenlik sistemlerinin mimarisi de üç farklı düzenleyici otoritenin ortak incelemesine konu oldu. Fransa'daki ASN, Finlandiya'daki STUK ve Birleşik Krallık'taki düzenleyici kuruluş, güvenlik sistemleri ile normal işletme kontrol sistemleri arasındaki bağımsızlık ve olası ortak arıza risklerini değerlendirdi.
2011 yılında EDF, Flamanville 3'ün işletmeye alınma hedefini 2016'ya, maliyet tahminini ise yaklaşık 6 milyar € seviyesine yükseltti. Proje üzerindeki büyük şirketler arasındaki koordinasyon sorunları ve iş kazalarının yarattığı duruşlar da takvimi etkiledi.
Aralık 2012'de maliyet tahmini yaklaşık 8 milyar € seviyesine çıktı. Fukushima Daiichi kazasından sonra ortaya çıkan ilave güvenlik gerekliliklerinin projeye uyarlanması da maliyet ve takvim üzerinde etkili oldu.

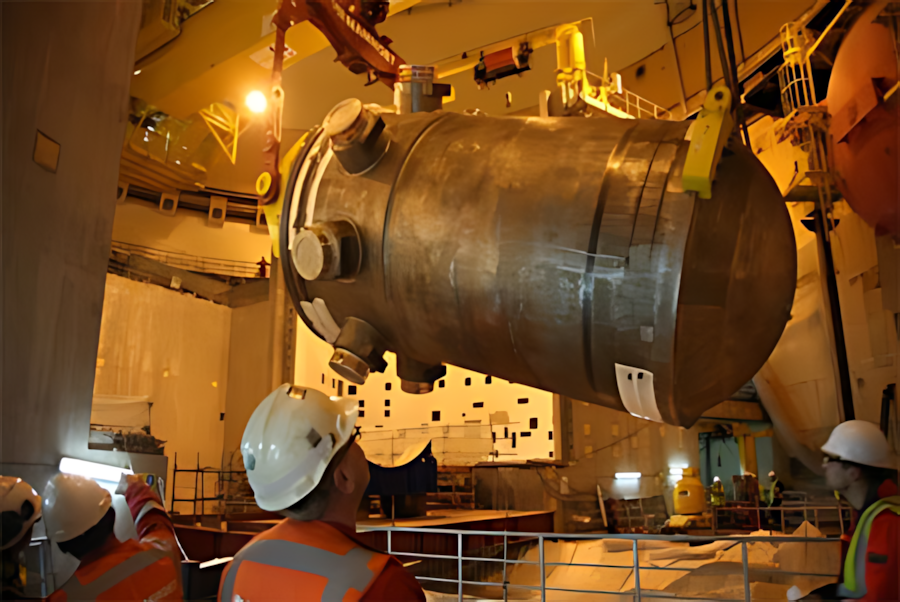

2013 yılında yaklaşık 425 ton ağırlığındaki reaktör basınç kabı sahaya getirildi. Daha sonra ağır kaldırma ekipmanlarıyla ilgili uygunluk sorunları nedeniyle ASN tarafından ek kontroller istendi.
2014–2015 döneminde reaktör basınç kabının çelik malzemesiyle ilgili metalürjik incelemeler projenin en kritik konularından biri haline geldi. ASN'nin değerlendirmelerinde belirli bölgelerde yüksek karbon içeriği ve buna bağlı mekanik özellikler konusunda kaygılar ortaya çıktı. Bu durum kapsamlı test ve değerlendirme çalışmalarını gerektirdi.
Eylül 2015'te proje maliyeti yaklaşık 10,5 milyar € seviyesine ulaşmıştı. İnşaat işlerinin büyük bölümü tamamlanmış olmasına rağmen elektromekanik sistemlerin kurulumu, testler ve lisanslama çalışmaları devam ediyordu.
2016 yılında reaktör basınç kabı üzerindeki mekanik test programı genişletildi. Aynı yıl AREVA'nın Le Creusot tesislerinde geçmiş üretim kayıtlarına yönelik kapsamlı incelemeler başlatıldı ve çok sayıda ekipmana ilişkin üretim dosyasında düzensizlikler tespit edildi.
Bu dönem, nükleer ekipmanlarda yalnızca fiziksel ürünün değil, ürünün üretim geçmişini kanıtlayan kayıtların da güvenlik açısından kritik olduğunu gösterdi. Malzeme sertifikaları, test sonuçları, üretim parametreleri ve kalite kayıtlarının güvenilirliği, düzenleyici kararların temelini oluşturur.
2018–2020 döneminde proje, ana ikincil devre kaynaklarının yeniden işlenmesi, stres giderme ısıl işlemleri ve kapsamlı kalite kontrolleri gibi faaliyetlerle ilerledi. COVID-19 salgını da özellikle 2020 yılında proje takvimini etkileyen ilave bir unsur oldu.
Son yıllarda ana ikincil devredeki bazı kaynakların iyileştirilmesi ve yeniden kalifiye edilmesi projenin kritik faaliyetlerinden biri oldu. Uzaktan kumandalı ekipmanlarla gerçekleştirilen bazı işlemler, ilk defa uygulanan karmaşık onarım ve ısıl işlem yöntemlerinin geliştirilmesini gerektirdi.
EDF, Aralık 2022'de tamamlanma maliyeti tahminini 12,7 milyar €'dan 13,2 milyar €'ya yükseltti. Bu değer 2015 yılı avro fiyatlarıyla ve ara dönem finansman faizi hariç ifade edilmektedir.
Yakıt yükleme işlemleri Mayıs 2024'te tamamlandı. ASN/ASNR'nin izinlerinin ardından 3 Eylül 2024'te ilk kritiklik gerçekleşti. Flamanville 3, 21 Aralık 2024 saat 11:48'de ilk kez Fransa ulusal elektrik şebekesine bağlandı.
Flamanville 3, 14 Aralık 2025'te yüzde 100 nükleer güce ulaştı ve 1.669 MW brüt elektrik gücü üretti. Bu aşama, ekipmanların tam güç koşullarında denenmesi ve performans ölçümlerinin yapılması açısından önemli bir kilometre taşıdır.
2026 itibarıyla ünite yaklaşık 1.600 MWe sınıfındaki EPR olarak devreye alma programının son testlerini sürdürmektedir. EDF, 2026 yılında tam güçte yeni transiyent testleri ve türbin performans ölçümleri yapılacağını, bunların ardından ünitenin ilk kapsamlı bakım dönemine kadar şebekeye elektrik üretmeye devam edeceğini bildirmektedir.
Flamanville 3, nükleer santral projelerinde başlangıç yatırım tahmini ile projenin uzun dönemli ekonomik maliyeti arasındaki farkın ne kadar büyük olabileceğini gösteren en dikkat çekici örneklerden biridir. Ancak maliyet rakamlarını karşılaştırırken aynı kapsam ve fiyat seviyesinin kullanılması gerekir.
| Dönem | Maliyet | Değerlendirme |
|---|---|---|
| Başlangıç planı | 3,3 milyar € | Yaklaşık 54 aylık inşaat planı; finansman ve yakıt hariç. |
| 2008 | ≈ 4,0 milyar € | Enflasyon, teknik ve lisanslama gereklilikleri etkili oldu. |
| 2011 | ≈ 6,0 milyar € | Gecikme ve proje koordinasyon sorunları belirginleşti. |
| 2012 | ≈ 8,0 milyar € | İlave güvenlik gereklilikleri ve gecikmelerle tahmin yükseldi. |
| 2015 | ≈ 10,5 milyar € | İnşaatın ileri aşamasına rağmen kalite, ekipman ve lisanslama çalışmaları sürdü. |
| 2022 | 13,2 milyar € | EDF'nin tamamlanma maliyeti; 2015 fiyatlarıyla, ara dönem faizi hariç. |
| 2023/2025 değerlendirmesi | ≈ 15,6 milyar € | 2023 avro fiyatlarıyla inşaat maliyetinin enflasyonla güncellenmiş karşılığı. |
| Geniş kapsamlı toplam maliyet | ≈ 23,7 milyar € | Finansman ve işletmenin ilk dönemine ilişkin ilave maliyetler dahil geniş ekonomik yaklaşım. |
Eski dokümandaki maliyet kronolojisi 3,3 milyar €'luk başlangıç tahmininden 10,5 milyar € seviyesine kadar olan artışı ayrıntılı biçimde göstermektedir. Bu rakamlar projenin farklı tarihlerde açıklanan maliyet tahminleridir.
Projenin ilk planında Flamanville 3'ün yaklaşık 54 ayda ve 3,3 milyar € inşaat maliyetiyle tamamlanması hedeflenmişti. Bu başlangıç hesabı finansman ve yakıt maliyetlerini kapsamıyordu. Bu nedenle daha sonraki toplam maliyet rakamlarıyla birebir karşılaştırılırken kapsam farkı dikkate alınmalıdır.
2008 sonunda maliyet yaklaşık 4 milyar € olarak açıklanmıştı. 2010'da bütçenin başlangıç planının 1,7 milyar € üzerine çıktığı bildirildi. 2011'de yaklaşık 6 milyar €, 2012'de ise yaklaşık 8 milyar € seviyesine ulaşıldı.
Eylül 2015 itibarıyla maliyet yaklaşık 10,5 milyar € seviyesine ulaşmıştı. Bu değer başlangıçtaki 3,3 milyar € tahmininin yaklaşık 3,2 katıdır. Aynı dönemde inşaat işlerinin yaklaşık yüzde 98'i tamamlanmış görünmesine rağmen elektromekanik işlerin önemli bölümü, testler, kalite doğrulamaları ve lisanslama faaliyetleri devam ediyordu.
EDF, Aralık 2022'de tamamlanma maliyetini 13,2 milyar € olarak güncelledi. Bu rakam 2015 fiyatlarıyla ve ara dönem finansman faizi hariç verilmiştir. Dolayısıyla bu rakamı "projenin bütün ekonomik maliyeti" olarak okumak doğru değildir.
EDF'nin 30 Haziran 2024 tarihli finansal raporunda Flamanville 3 için inşaat maliyeti, ara dönem finansmanı hariç, yaklaşık 12,552 milyar € olarak muhasebeleştirilmiş; tamamlanma maliyeti ise 2015 fiyatlarıyla 13,2 milyar € seviyesinde tutulmuştur. Bu tutarın içinde işletme öncesi giderler ve ilgili sermayeleştirilmiş kalemler de bulunmaktadır.
Fransız Sayıştayı'nın 2025 tarihli EPR sektörü değerlendirmesinde, EDF'nin 13,2 milyar €'luk 2015 fiyatlarıyla ifade edilen inşaat maliyeti 2023 fiyat seviyesine taşındığında yaklaşık 15,6 milyar € olarak değerlendirilmektedir. Bu değer ile 13,2 milyar € arasında doğrudan bir çelişki yoktur; fiyat yılı farklıdır.
Sayıştay ayrıca finansman giderleri ve ilk işletme dönemine ilişkin ilave kalemleri de kapsayan daha geniş bir ekonomik maliyet yaklaşımı kullanarak toplam maliyeti yaklaşık 23,7 milyar € seviyesinde hesaplamıştır. Bu rakam, santralın yalnızca fiziksel inşaat maliyetini değil, projenin finansal yükünü de dikkate alan daha geniş bir değerlendirmedir.
3,3 milyar € başlangıç inşaat planıdır. 13,2 milyar € EDF'nin 2015 fiyatlarıyla tamamlanma maliyetidir. Yaklaşık 15,6 milyar €, bu inşaat maliyetinin 2023 fiyat seviyesine güncellenmiş karşılığıdır. Yaklaşık 23,7 milyar € ise finansman ve diğer ilave maliyetleri de içeren geniş ekonomik maliyet yaklaşımıdır.
Bu nedenle Flamanville 3 için tek bir "nihai maliyet" rakamı vermek yerine, rakamın hangi kapsamda ve hangi fiyat yılıyla ifade edildiğini belirtmek daha doğrudur.
İlk yıllardaki sorunların önemli bir bölümü beton ve donatı işlerinin kalite yönetimiyle ilişkiliydi. Donatıların onaylı çizimlerden farklı yerleştirilmesi, beton döküm planları ile saha uygulamaları arasındaki farklar ve bazı temel betonlarındaki uygunsuzluklar ASN tarafından incelendi.
Bu olayların tamamı doğrudan bir nükleer güvenlik arızası anlamına gelmemektedir. Ancak nükleer yapılarda kalite kayıtlarının, saha uygulamasının ve tasarım dokümanlarının birbirleriyle tam uyumlu olması zorunludur. Bu nedenle düzenleyici kurumun müdahalesi yalnızca fiziksel kusurun kendisine değil, kusurun ortaya çıkmasına neden olan kalite yönetim sistemine de yönelmiştir.
Koruma kabının çelik iç astarında kaynak yöntemleri, kaynak koşulları, kaynakçı eğitimi, denetim ve tahribatsız muayene süreçleri üzerinde çok sayıda kontrol gerçekleştirildi. Bazı kaynaklarda yüksek tamir oranları görülmesi üzerine ilave radyografik kontroller ve kalite iyileştirme programları uygulandı.
2010 yılında kaynak kusurlarındaki artışın kaynak ergonomisi ve kontrol yöntemleriyle ilişkili olduğu değerlendirildi. Bu durum, kaynak prosesinin yalnızca teknik prosedür olarak değil; çalışma ortamı, erişilebilirlik, eğitim, kontrol zamanı ve operatör deneyimiyle birlikte ele alınması gerektiğini gösterdi.
Reaktör basınç kabı ve özellikle bazı çelik bölgelerinin kimyasal ve mekanik özellikleri, projenin en uzun süren teknik değerlendirmelerinden birini oluşturdu. Karbon içeriği ve mekanik dayanım üzerindeki olası etkiler nedeniyle kapsamlı testler gerçekleştirildi. Bu süreç, ekipman imalatında malzeme izlenebilirliğinin ve üretim kayıtlarının önemini yeniden ortaya koydu.
EPR'nin ölçü-kontrol mimarisi, normal işletme kontrolü ile güvenlik fonksiyonlarının bağımsızlığı açısından uluslararası düzenleyici incelemeye tabi tutuldu. ASN, STUK ve Birleşik Krallık düzenleyicisi tarafından yürütülen ortak değerlendirmelerde, sistemlerin olası ortak nedenli arızalara karşı bağımsızlığının ve güvenlik işlevlerinin yeterli biçimde ayrıştırılmasının önemi vurgulandı.
Soğutma suyu sistemi kapsamında deniz deşarj tünelleri ve yeraltı yapılarının inşasında da teknik güçlükler yaşandı. Mevcut Flamanville 2 ünitesine yakın çalışma yapılması nedeniyle patlatma ve tünel açma faaliyetlerinin titreşim ve zemin açısından etkileri değerlendirildi. Bazı tünel yapılarında yöntem değişiklikleri uygulanarak proje ilerletildi.
Tasarımın inşaatla paralel ilerlemesi, düzenleyici gerekliliklerin değişmesi ve bazı sistemlerin yeniden değerlendirilmesi ek mühendislik çalışmaları doğurdu.
Kaynakların yenilenmesi, ekipman değişimleri, yeniden test ve yeniden kalifikasyon faaliyetleri doğrudan maliyet oluşturdu.
İlave denetimler, tahribatsız muayeneler, malzeme testleri ve üretim kayıtlarının yeniden incelenmesi proje kaynaklarını artırdı.
İnşaat süresinin uzaması, işçilik, saha organizasyonu, yönetim ve finansman yüklerini büyüttü.
Düzenleyici incelemeler ve ilave güvenlik doğrulamaları, bazı faaliyetlerin yeniden planlanmasına neden oldu.
Çok sayıdaki alt yüklenicinin koordinasyonu ve nükleer kalite gerekliliklerinin uygulanması proje riskini artırdı.
Nükleer santral inşaatına başlanmadan önce tasarımın mümkün olduğunca olgunlaştırılması gerekir. Tasarım inşaat sırasında değişmeye devam ettiğinde, değişiklik yalnızca mühendislik ofisini değil; satın alma, imalat, saha montajı, test, kalite kayıtları ve lisanslama süreçlerini de etkiler.
Nükleer kalite güvencesi, ana yükleniciyle sınırlı kalmamalıdır. Alt yüklenicilerin kaynak teknolojisi, malzeme izlenebilirliği, kalite kayıtları, personel yeterliliği ve uygunsuzluk yönetimi sistematik biçimde izlenmelidir.
Flamanville 3'ün en önemli proje yönetimi derslerinden biri, başlangıçtaki 54 aylık inşaat hedefinin gerçekçi olmamasıdır. Aşırı iyimser takvimler, ilerleyen yıllarda hem teknik ekipler hem de yönetim üzerinde gereksiz baskı oluşturabilir. Bu baskı kalite sorunlarının çözümünü hızlandırmak yerine gecikmeyi daha da büyütebilir.
Nükleer ekipmanın güvenliği yalnızca ekipmanın fiziksel durumuyla değil, o ekipmanın nasıl üretildiğinin kanıtlanabilmesiyle de ilişkilidir. Üretim kayıtları, malzeme sertifikaları, kaynak prosedürleri, test sonuçları ve uygunsuzluk kayıtları tesisin yaşam döngüsü boyunca izlenebilir olmalıdır.
Flamanville 3 deneyimi, düzenleyici kurumun projeye yalnızca son aşamada dahil edilmesinin yeterli olmadığını göstermektedir. Tasarım değişiklikleri, yeni imalat yöntemleri ve güvenlik açısından kritik ekipmanlar için düzenleyici beklentilerin erken anlaşılması, ileride oluşabilecek yeniden çalışma ve gecikme riskini azaltır.
Flamanville 3, EPR tasarımının Fransa'daki ilk uygulaması olduğu için önemli ölçüde "ilk uygulama" niteliği taşıdı. Böyle projelerde tasarımın teknik olarak başarılı olması tek başına yeterli değildir. Tedarik zincirinin yeniden oluşturulması, üretim kabiliyetlerinin geliştirilmesi ve nükleer endüstriyel insan kaynağının yeniden güçlendirilmesi de projenin gerçek maliyet ve takvimine dahil edilmelidir.
Flamanville 3 artık uzun inşaat ve devreye alma döneminin son aşamasında bulunan, şebekeye bağlanmış bir EPR ünitesidir. 21 Aralık 2024'te ilk elektrik şebekeye verildi; 14 Aralık 2025'te nükleer güç yüzde 100'e ulaştı ve 1.669 MW brüt elektrik gücü üretildi.
2026 yılında ise tam güçte ilave testler, transiyent deneyleri ve türbin performans ölçümleri sürdürülmektedir. EDF'nin açıklamasına göre bu çalışmaların ardından ünite, ilk kapsamlı bakım dönemine kadar şebekeye elektrik üretmeye devam edecektir.
Bu nedenle eski dokümandaki "2016'da devreye girmesi bekleniyor", "2018'de devreye alınabilir" veya "inşaat halen devam ediyor" gibi ifadeler artık tarihsel bilgi niteliğindedir. Güncel değerlendirme, Flamanville 3'ün işletmeye alma programını tamamlayan ve tam güç performansını doğrulayan bir EPR ünitesi olduğu yönündedir.
Flamanville 3, EPR teknolojisinin teknik kapasitesini göstermesi kadar, büyük nükleer projelerin neden yalnızca reaktör tasarımı üzerinden değerlendirilemeyeceğini de ortaya koymuştur. Beton kalitesi, kaynak teknolojisi, ekipman imalatı, malzeme izlenebilirliği, ölçü-kontrol sistemleri, alt yüklenici yönetimi, lisanslama ve proje planlaması birbirinden bağımsız konular değildir.
Projenin başlangıçta yaklaşık 3,3 milyar € ve 54 ay olarak öngörülmesine karşılık, EDF'nin 2015 fiyatlarıyla tamamlanma maliyeti 13,2 milyar € seviyesine çıkmıştır. Daha geniş bir ekonomik değerlendirmede, finansman ve diğer ilave maliyetler de dikkate alındığında yaklaşık 23,7 milyar € seviyesinde bir toplam maliyet hesaplanmaktadır. Bu fark, nükleer projelerde "inşaat maliyeti", "tamamlanma maliyeti" ve "toplam ekonomik maliyet" kavramlarının birbirinden ayrılmasının ne kadar önemli olduğunu göstermektedir.
Buna rağmen Flamanville 3 bugün şebekeye bağlanmış, yaklaşık 1.600 MWe sınıfında bir EPR ünitesi olarak çalışmaktadır. Projenin en önemli mirası yalnızca ürettiği elektrik değil; Fransa ve Avrupa nükleer endüstrisinin tasarım olgunluğu, kalite yönetimi, tedarik zinciri, insan kaynağı ve proje yönetimi konularında edindiği deneyimdir.
Bu sayfa, Nükleer Enerji Dünyası'nın önceki Flamanville 3 dokümanındaki ayrıntılı tarihsel anlatım korunarak, güncel proje durumu ve güncel maliyet değerlendirmeleriyle yeniden düzenlenmiştir. Eski dokümandaki dönemsel tahminler, günümüzde gerçekleşmiş sonuçlarla karıştırılmaması için tarihsel bağlamları içinde verilmiştir.
Maliyetlerde özellikle fiyat yılı ve kapsam farkları belirtilmiştir. EDF'nin 13,2 milyar €'luk değeri 2015 fiyatlarıyla ve ara dönem finansman faizi hariçtir; Fransız Sayıştayı'nın yaklaşık 23,7 milyar € hesabı ise finansman ve diğer ilave maliyetleri kapsayan daha geniş bir ekonomik yaklaşımdır.
Güncel işletme bilgileri EDF'nin 2025–2026 tarihli açıklamaları esas alınarak güncellenmiştir.
Flamanville 3 Projesi ile ilgili tarihsel bilgileri derleyen ve önceki dokümanı hazırlayan: Dr. Benan BAŞOĞLU
